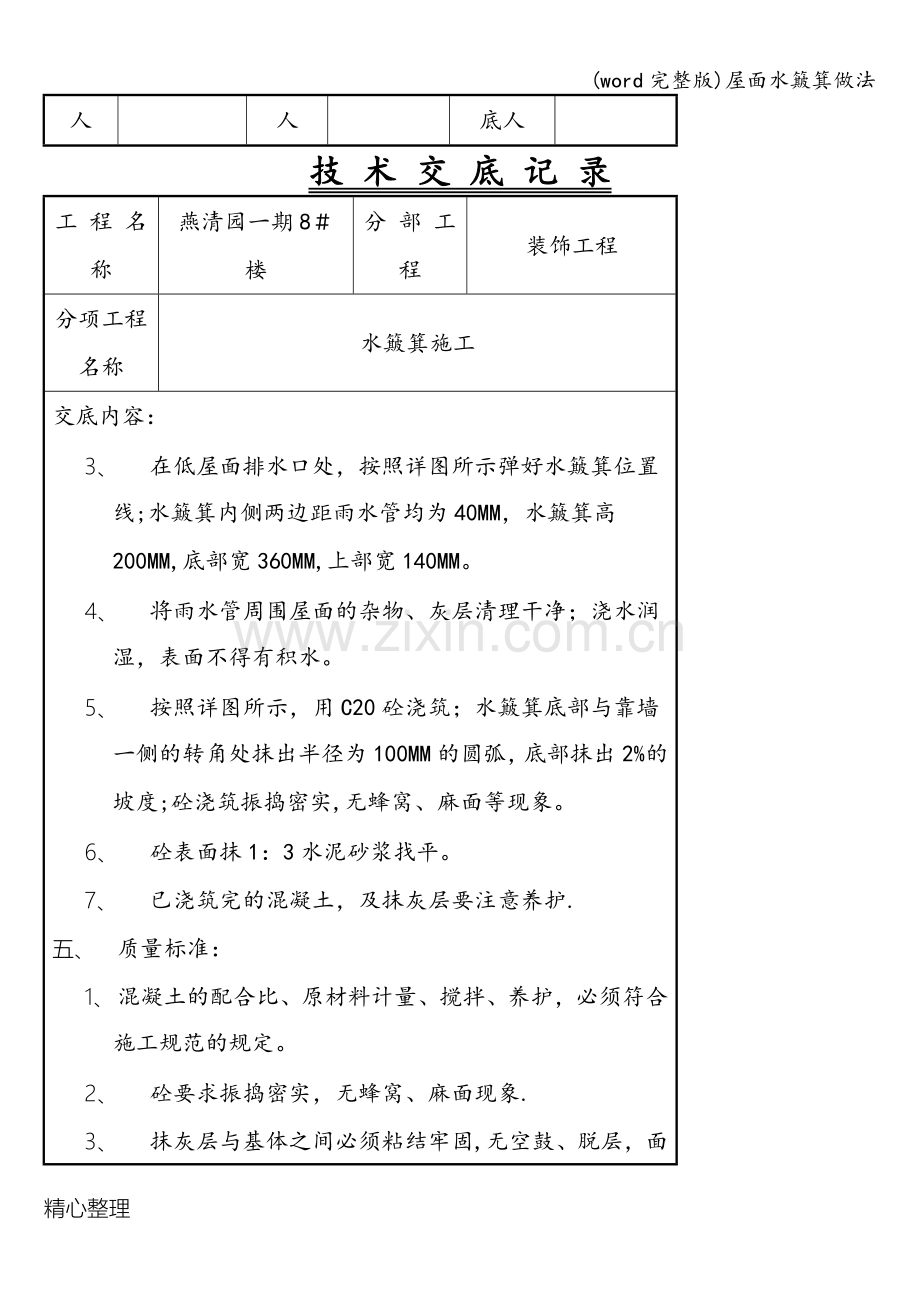

(word完整版)屋面水簸箕做法 技 术 交 底 记 录 工 程 名 称 分 部 工 程 装饰工程 分项工程名称 水簸箕施工 交底内容: 一、 材料准备:水泥:P.O325水泥;砂:中砂或粗砂,含泥量不大于5%;石子:卵石,粒径 0.5~3.2cm,含泥量不大于2%;C20砼。 二、 主要机具:混凝土搅拌机、磅秤、手推车、尖铁锹、平铁锹、刮杠、木抹子、刮杠等. 三、 作业条件: 1、 雨水管安装位置准确,并通过检查验收。 2、 屋面防水已经完成,并通过验收. 四、 操作工艺: 1、 施工部位:高屋面雨水管向低屋面排水时,低屋面排水口处加水簸箕. 2、 水簸箕详图见下图。 审核人 交底人 接受交底人 技 术 交 底 记 录 工 程 名 称 燕清园一期8#楼 分 部 工 程 装饰工程 分项工程名称 水簸箕施工 交底内容: 3、 在低屋面排水口处,按照详图所示弹好水簸箕位置线;水簸箕内侧两边距雨水管均为40MM,水簸箕高200MM,底部宽360MM,上部宽140MM。 4、 将雨水管周围屋面的杂物、灰层清理干净;浇水润湿,表面不得有积水。 5、 按照详图所示,用C20砼浇筑;水簸箕底部与靠墙一侧的转角处抹出半径为100MM的圆弧,底部抹出2%的坡度;砼浇筑振捣密实,无蜂窝、麻面等现象。 6、 砼表面抹1:3水泥砂浆找平。 7、 已浇筑完的混凝土,及抹灰层要注意养护. 五、 质量标准: 1、 混凝土的配合比、原材料计量、搅拌、养护,必须符合施工规范的规定。 2、 砼要求振捣密实,无蜂窝、麻面现象. 3、 抹灰层与基体之间必须粘结牢固,无空鼓、脱层,面层无起砂、裂缝等缺陷。 六、 成品保护: 1、 混凝土浇筑时不得污染墙面、屋面防水层等。 2、 混凝土浇筑完后,不得碰撞及磕坏棱角. 七、 安全技术交底: 1、 施工时搭设的脚手架要牢固可靠,且有足够的强度、刚度、稳定性。 2、 进场人员要求配带好安全帽,场内禁止吸烟. 八、 环保计量: 1、 夜间施工噪声控制在55DB以内,昼间施工噪声控制在70DB以内。 2、 禁止人为的野蛮敲打和装卸。 3、 水泥等材料要进行覆盖。 审核人 交底人 接受交底人 精心整理
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
