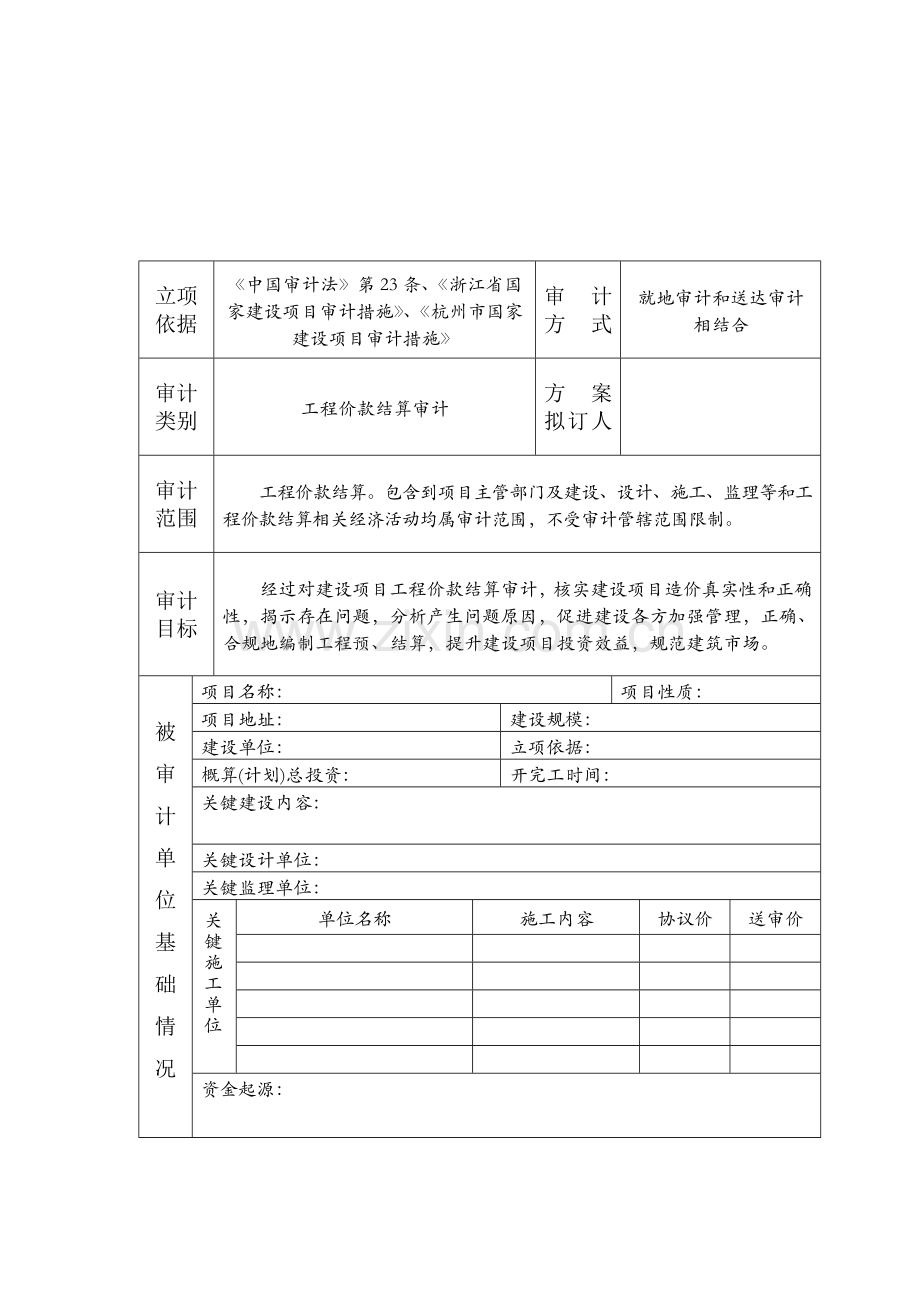

1、施-1杭州市审计局审 计 实 施 方 案被审计单位制订日期200年月日立项依据中国审计法第23条、浙江省国家建设项目审计措施、杭州市国家建设项目审计措施审 计方 式就地审计和送达审计相结合审计类别工程价款结算审计方 案拟订人审计范围工程价款结算。包含到项目主管部门及建设、设计、施工、监理等和工程价款结算相关经济活动均属审计范围,不受审计管辖范围限制。审计目标经过对建设项目工程价款结算审计,核实建设项目造价真实性和正确性,揭示存在问题,分析产生问题原因,促进建设各方加强管理,正确、合规地编制工程预、结算,提升建设项目投资效益,规范建筑市场。被审计单位基础情况项目名称:项目性质:项目地址:建设规模
2、:建设单位:立项依据:概算(计划)总投资:开完工时间:关键建设内容:关键设计单位:关键监理单位:关键施工单位单位名称施工内容协议价送审价资金起源:投资完成情况:财务收支情况:其它情况:审计内容(一) 审查工程价款结算是否按国家相关要求和协议文件编制,协议包干内容是否按要求包死,补充协议是否真实、合规。(二) 审查设计变更和现场签证是否真实、合规: 1. 结算内容是否和图纸和实际相符,工程量计算是否符合要求计算规则,是否有计算误差,是否存在多算、漏算、虚报工程量或将协议包干内容反复计取等问题;2. 定额套用是否正确,是否符合造价管理相关要求,组价是否合理、合规,是否存在定额了解偏差、错误套用、将
3、已含在定额内内容另行计取等问题;3. 工程取费是否实施对应计算基数和费率标准,是否正确、完整,单项费率计取是否符合实际情况和造价管理相关要求;4. 设备、材料用量是否和定额含量或设计含量一致,是否按要求信息价或市场价计价,是否存在违反协议约定和国家相关要求多计、少计材料、机械差价问题;(三) 审查工程价款结算其它方面违规问题。审计关键1. 设计变更和现场签证真实性、合规性;2. 工程结算造价是否高估冒算。审计方法步骤和日程安排关键采取审阅法,并辅以现场查看、计算等其它方法。200 年 月 日 月 日为准备阶段。进行审前调查,确定审计方案,发出审计通知书。200 年 月 日 月 日为实施阶段。根据审计准则和规范要求进行审计。200 年 月 日 月 日为总结阶段。整理、分析、综合取证材料,出具审计意见、审计决定,递交审计结果汇报。审计组人员组成及其 分 工审计组组长:审计组组员:协审人员:分工情况:负责第(一)项,协审人员和其它同志帮助;负责第(二)项,协审人员和其它同志帮助;负责第(三)项,协审人员和其它同志帮助。审 计 实 施 方 案 审 核 审 批 情 况所在处室意见署名:年 月 日分管局长审批意见署名:年 月 日审 计 实 施 方 案 调 整 情 况审计组调整意见审计组组长:所在处室意见署名:年 月 日分管局长意见署名:年 月 日
