1、一、施工准备:1、依照施工图纸、图纸会审及规范规定,做出配筋单,由班组提前提出各种规格、级别钢筋原材筹划,由项目栋号钢筋主管工长审核确认后,交项目材料部门组织分批进场。2、钢筋进场后及时按实验规定取样进行力学性能复试,复试合格后方可加工使用。3、施工机具准备:断钢机、弯钢机、对焊机、电焊机、电渣压力焊机具及直螺纹机械连接套丝机具等安装就位,检查机械设备与否完好。并在机械设备旁悬挂设备操作规程牌。二、钢筋调直及加工:1、本工程级钢筋调直机进行调直。2、钢筋切断:切断机可切割直径不大于40mm钢筋,按照审核后配筋单进行切断。切断时要保证刀片与冲击刀片刀口距离,直径20mm钢筋宜重叠1-2mm,直径

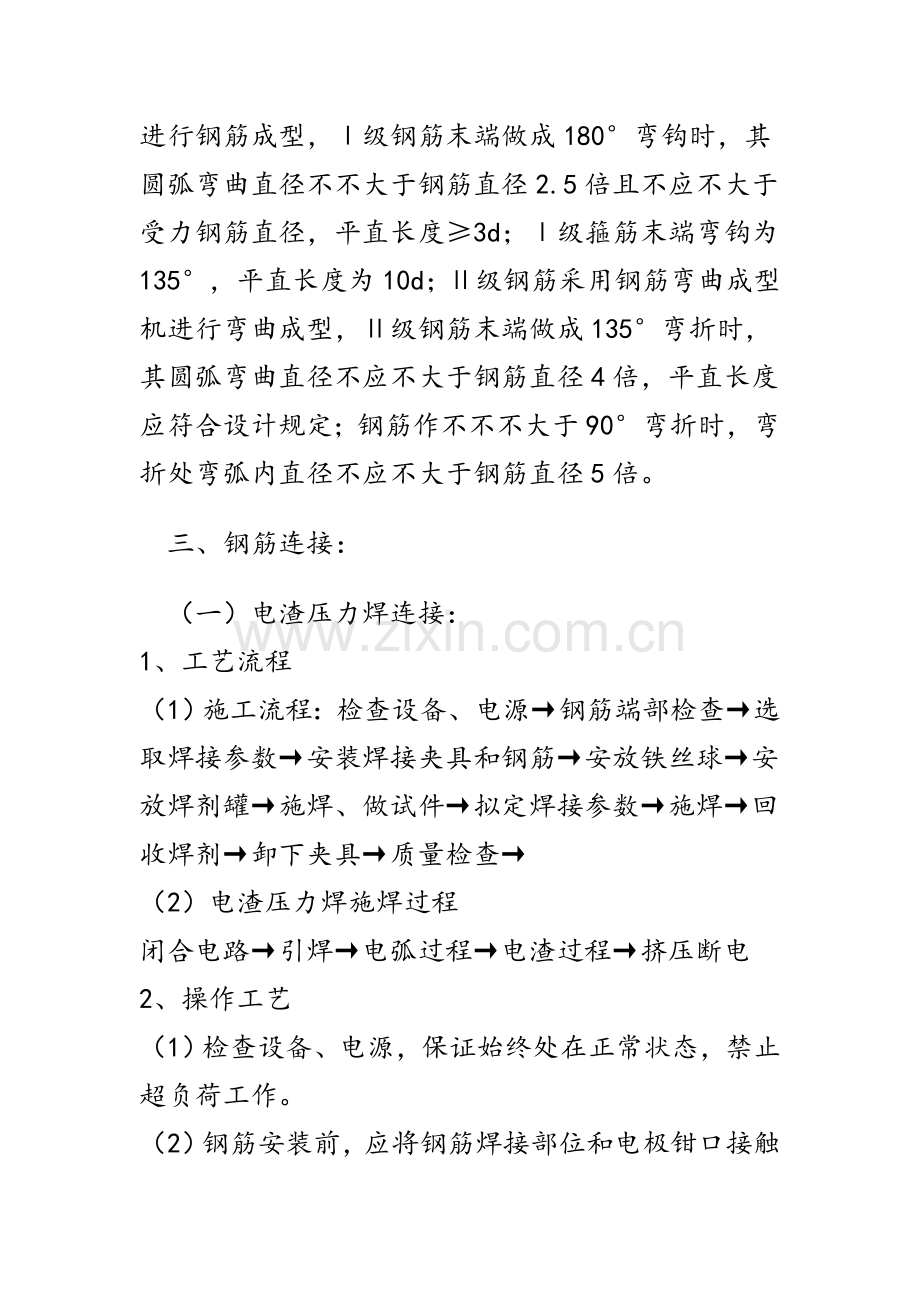

2、20mm钢筋宜留3mm左右,以保证钢筋下料长度。本工程级钢筋及机械连接钢筋采用砂轮切割机进行切割,其她钢筋采用切断机进行切断。3、钢筋弯曲成型:将切割好钢筋按照配筋单分楼号、分层、分部位、分规格进行弯曲成型。级钢筋采用人工操作摇手扳子进行钢筋成型,级钢筋末端做成180弯钩时,其圆弧弯曲直径不不大于钢筋直径2.5倍且不应不大于受力钢筋直径,平直长度3d;级箍筋末端弯钩为135,平直长度为10d;级钢筋采用钢筋弯曲成型机进行弯曲成型,级钢筋末端做成135弯折时,其圆弧弯曲直径不应不大于钢筋直径4倍,平直长度应符合设计规定;钢筋作不不不大于90弯折时,弯折处弯弧内直径不应不大于钢筋直径5倍。三、钢筋
3、连接:(一)电渣压力焊连接:1、工艺流程(1)施工流程:检查设备、电源钢筋端部检查选取焊接参数安装焊接夹具和钢筋安放铁丝球安放焊剂罐施焊、做试件拟定焊接参数施焊回收焊剂卸下夹具质量检查(2)电渣压力焊施焊过程闭合电路引焊电弧过程电渣过程挤压断电2、操作工艺(1)检查设备、电源,保证始终处在正常状态,禁止超负荷工作。(2)钢筋安装前,应将钢筋焊接部位和电极钳口接触(150mm区段内)位置锈斑、油污、杂物等清除干净。钢筋端部若有弯折,扭曲,应与矫正或切除,但不得锤击矫正。(3)不同直径钢筋焊接时,按较小直径钢筋选取焊接参数,焊接通电时间延长约10%(4)安装焊接夹具和钢筋1)夹具下钳口应夹紧于下钢
4、筋端部恰当位置,普通为1/2焊剂罐高度偏下5mm10mm,以保证焊接处焊剂有足够掩埋深度。2)上钢筋放入夹具钳口后,调准动夹头起始点,使上下钢筋焊接部位位于同轴状态,方可夹紧钢筋。注意钢筋应棱对棱,同步要考虑顶层钢筋拐尺方向也要满足规定。3)钢筋一经夹紧,严防晃动,以免上下钢筋错位和夹具变形。4)不同直径钢筋焊接时,上下两钢筋轴线应在同始终线上。(5)安放引弧用铁丝网。安放焊剂罐,填装焊剂。(6)试焊、做试件、拟定焊接参数在正式进行钢筋焊接前,必要按选取焊接参数进行试焊并做试件送试,以便拟定合理焊接参数。合格后方可正式焊接。(7)施焊操作要点1)闭合电路、引弧:通过操作杆或操作盒上开关,先后连
5、通焊机焊接电流回路盒和电源输入回路,在钢筋端面之间引燃电弧,开始焊接。引弧过程力求可靠,引弧后应控制焊接电压值为4050V。2)电弧过程:引燃电弧后,应控制电压值。借助操纵杆使上下钢筋端面之间保持一定间距,进行电弧过程延时,使其达到所有焊接时间3/4,其间焊剂不断融化而形成必要深度渣池。3)电焊过程:随着逐渐下送钢筋,使上钢筋端部插入渣池,电弧熄灭,进入电渣过程延时,使其为所有过程1/4,使钢筋全断面加速融化。4)挤压断电:电渣过程结束,迅速送上钢筋,使其断面与下钢筋断面互相接触,趁热排出熔渣和焊化金属,同步切断电源。5)接头焊毕应停歇2030秒后(冬季寒冷天气停歇时间应恰当延长),才可回收焊
6、剂和卸下焊接夹具。以免接头歪斜或接合不良。(8)质量检查在钢筋电渣压力焊焊接生产中,焊工应认真自检,若发现偏心、弯折、烧伤、焊包不饱满等焊接缺陷,应切除接头重焊,切除接头时,应切除热影响区钢筋,即离焊缝约为1.1倍钢筋直径长度范畴内某些应切除。(二)钢筋直螺纹机械连接1、工艺流程钢筋下料钢筋套丝接头工艺检查钢筋连接质量检查2、操作工艺(1)钢筋下料:钢筋应先调直后下料,应用切割机下料,规定钢筋端面与钢筋轴线垂直,断头不得弯曲,不得浮现马蹄形。(2)钢筋套丝1)套丝机必要用水溶性切削冷却润滑液,不得用机油润滑。2)钢筋丝头牙形、螺距必要与连接套牙形、螺距吻合,有效丝扣内秃牙某些合计长度不大于一扣
7、周长1/2。3)检查合格丝头,应及时将其一端拧上塑料保护帽,另一端拧上连接套,并按规格分类堆放整洁待用。4)经自检合格钢筋丝头,应对每种规格加工批量随机抽检10%,且不少于10个,如有一种丝头不合格,即应对该加工批全数检查,不合格丝头应重新加工,经再次检查合格后方可使用。(3)接头工艺实验钢筋连接工程开始前及施工过程中,应对每批钢筋接头进行工艺检查,工艺检查应符合下列规定:1)每种规格钢筋接头试件不应少于3根。2)对接头试件钢筋母材应进行抗拉实验。3)三根接头试件抗拉强度均应满足现行国标钢筋机械连接通用技术规程规定。(4)钢筋连接1)连接套规格必要与钢筋规格一致。2)连接之前应检查钢筋螺纹与否
8、完好无损,螺纹丝头如发现杂物或锈蚀应用钢丝刷清除。3)活连接型接头连接:先对两端钢筋向连接套方向加力,使连接套与两端丝头挂上扣,然后用力矩扳手旋转连接套,并拧紧到位;对于原则型和异径型接头连接:一方面用力矩扳手将连接套与一端钢筋拧到位,然后再将另一端钢筋拧到位。在水平钢筋连接时一定要将钢筋托平对正后,再用力矩扳手拧紧。4)被连接两钢筋端面应处在连接套中间位置,偏差不应不不大于一种螺距,并用力矩扳手拧紧,使钢筋端面顶紧。5)每连接完一种接头必要及时用油漆作上标记,防止漏拧。(5)质量检查外观质量检查:在钢筋连接生产过程中,操作人员应对所有接头逐个检查,然后由质检员随机抽取同规格接头数量10%进行
9、外观检查。应满足钢筋与连接套规格一致,外露丝扣不得超过1.5个完整扣。如发现外露丝扣超过二个完整扣时,应重拧或查找因素及时消除,并用力矩扳手抽检接头拧紧限度,若有不合格应全数进行检查。四、钢筋绑扎:1、柱(暗柱)钢筋绑扎:1)作业条件a.轴线、柱边线已弹好并通过预检查收。 b.混凝土施工缝已凿去表面浮浆并清理干净。2)绑扎顺序钢筋竖焊划箍筋间距套箍筋绑柱子箍筋(1)依照图纸规定,计算好每根柱子箍筋数量,先将箍筋套在上层伸出搭接钢筋上,然后立柱子主筋。(2)框架柱各层柱底纵向钢筋接头用电渣压力焊连接。钢筋接头位置按50%错开。(3)在立好柱子竖向钢筋上,用粉笔尺量标记箍筋间距,注意箍筋加密范畴。
10、(4)将已套好箍筋往上移动。由上往下采用“十字扣”绑扎。(5)箍筋与主筋要垂直,箍筋转角与主筋交点均要绑扎,箍筋应错开弯钩与主筋鸳鸯绑扎牢固。(6)柱上、下两端箍筋应加密,加密区长度及箍筋间距均应符合设计和规范规定。(7)柱筋保护层塑料卡子应卡在柱筋外皮上,间距普通为800mm左右,“L”、“ T”形柱应保证柱阴角200mm范畴有保护层塑料卡,防止阴角钢筋贴模,以保证主筋保护层厚度尺寸对的。(8)当柱截面尺寸有变化时,柱钢筋弯折时位置、尺寸要符合设计规定。柱模上加设上、下柱筋定位器,保证柱筋位置。(9)柱筋在浇筑混凝土前应拉通线校正找直,固定其与模板相对位置。2、墙体钢筋绑扎(作业条件同柱筋)
11、。(1)依照已弹好墙内外边线,对保护层偏大或偏小钢筋按1:6打弯对钢筋进行校正;校正甩槎竖向筋时,第一根竖向筋规定距两侧暗柱边距离为50mm,中间钢筋间距按图纸设计规定从中间向两边排列,排至第二根竖向筋时,如钢筋间距不符合图纸规定,容许对其进行调节。(2)墙体钢筋绑扎时先立24 根竖筋,与底板插筋搭接绑扎,画好水平筋分档标志,在下部及齐胸处绑扎两根横筋定位,并在横筋上画好分档标志,接着绑别的竖筋,最后再绑扎别的横筋。(3)竖筋搭接部位及搭接长度均要符合设计、规范规定。(4)墙体钢筋双排钢筋之间应绑拉钩筋,拉钩筋间距按设计间距呈梅花型布置,拉钩钢筋必要与墙体纵横向钢筋交叉点勾挂绑扎,钢筋外皮套上
12、保护层塑料卡 800mm。(5)墙体与框架柱连接处墙体水平横筋应锚固到框架柱内,其锚固长度要符合设计规定。(6)墙体第一道水平钢筋应距已浇注砼面上50 mm,往上水平钢筋按设计间距划点绑扎,水平钢筋在两端头、转角、十字节点、连梁等部位锚固长度及洞口周边加固筋等均应符合设计抗震规定。(7)合模后,对伸出构造板竖向钢筋应进行拉线调节,并在板面以上加设三道钢筋绑扎定位,在搭接处绑两道横筋定位,浇筑混凝土时专人看守,浇筑后再次调节以保证钢筋位置精确。3、梁钢筋绑扎:绑扎顺序:(支梁底模)绑梁筋(支梁侧模、支板底模,木工进行配合半梁合模)板下铁(水电预留线管)板上铁(1)在模板侧帮上画箍筋间距后摆放箍筋
13、。(2)穿梁上、下部纵向受力钢筋,先绑上部纵筋,再绑下部纵筋。框架梁上部纵向钢筋应贯穿中间节点,梁下部纵向钢筋伸入中间节点锚固长度及伸过中心线长度均要符合设计规定。框架梁纵向钢筋在端节点内锚固长度也要符合设计规定。(3)在主、次梁受力筋下均加保护层塑料卡,保证保护层厚度。(4)受力筋为双排时,可用短钢筋垫在两层钢筋之间,钢筋排距应满足不不大于钢筋直径及砼石子最大粒径20规定。(5)梁端箍筋加密区范畴应按设计及03G101图集规定。(6)依照设计规定,次梁上下主筋应置于主梁上下主筋之上;纵向框架梁上部主筋应置于横向框架梁上部主筋之上;当两者梁高相似时纵向框架梁下部主筋应置于横向框架梁下部主筋之上
14、;当梁与柱或墙侧平时,梁该侧主筋应置于柱或墙竖向纵筋之内。(7) 框架梁箍筋开口朝上、悬挑梁箍筋开口向下且沿受力钢筋方向互相错开,第一道起步箍筋距柱边50mm。(8) 框架梁下部钢筋应尽量不留设接头,如确需连接时应在距支座1/3跨度范畴内,上部钢筋连接在跨中1/3跨度范畴内,同一连接区段内接头位置50%错开35倍钢筋直径且不不大于500mm,在一跨内,同一根纵向受力钢筋不适当设立两个或两个以上接头。(9)依照设计及03G101图集规定,梁腹高(即梁底至板底高度)不不大于450mm时设立梁侧腰筋及拉钩钢筋,拉钩应勾挂绑扎在腰筋与箍筋交叉点。 (10) 梁筋绑扎完毕后,在梁底主筋位置处垫大理石垫块
15、,垫块沿梁宽度方向为两个,纵向间距为600mm,梁侧应采用保护层塑料卡支垫保护层。4、楼板钢筋绑扎(1)板受力钢筋采用搭接,搭接长度按原则图集规定进行施工,在搭接区段内接头容许百分率受拉区25%,受压区50%,接头位置上部钢筋在跨中1/3 跨度范畴内,下部钢筋在支座。(2) 板底模验收合格后,开始进行板筋绑扎。在模板上弹出板下层筋分格线,先铺主筋再铺分布筋并垫塑料垫块,垫块垫在纵横底筋,垫块间距800mm梅花形垫放,待水电预留线管安装验收完毕后,最后绑扎上层筋或支座负筋及分布筋、抗裂筋。(3) 绑扎板筋时,用八字扣,板边两行钢筋相交点均需满扎,当板筋为双层双向钢筋时为保证上部钢筋位置,在两层钢
16、筋间加设12钢筋马镫600mm,钢筋马镫应垫在上下层钢筋交叉点之间并用扎丝绑牢,不得直接垫在板底模板之上。(4)板中受力钢筋:从距墙或梁边5cm开始配备;板筋进入梁中间或梁边支座锚固时,均伸至梁边25mm, 板钢筋上层弯钩朝下,下层弯钩朝上,板筋平直某些长度为板厚扣除保护层厚度。(5)板下部钢筋在距支座1/3跨度范畴内接长,上部钢筋在跨中1/3跨度范畴内接长。在同一连接区段内,接头位置50%错开35倍钢筋直径且不不大于500mm;当采用绑扎搭接时,在同一连接区段内,接头位置50%错开1.3倍搭接长度。(6)在后浇施工缝处,梁筋、板筋用钢管架支撑,以保持梁板钢筋成水平,不耷拉或不往上翘起。(7)
17、顶板钢筋绑扎所有完毕后安装固定好保护层垫块,上下层钢筋之间铁马凳和施工缝封挡完毕,经自检合格后,并将现场多余钢筋、其她材料和模板内垃圾清理干净后方可报监理隐检。五、钢筋定位控制办法钢筋原始位置对的才干保证钢筋在施工中对的位置,要保证钢筋原始位置对的应做到如下两点:(1)钢筋绑扎前准备工作从放线开始检查,对梁、柱、板交叉部位放样,对于交叉部位先保证柱主筋位置,然后再安排梁筋位置,相应箍筋做一定调节,才干保证钢筋原始位置精确。(2)在每层楼板混凝土浇筑竣工作在每层楼板混凝土浇筑完后,依照弹出柱或墙轴线、外边线、模板线,依照弹线位置检查钢筋位置,对所有不到位钢筋按1:6调节到对的位置,才容许下一步钢
18、筋绑扎。六、成品保护1、堆放规定1)原材、成型钢筋应按地下(或地上)施工阶段平面布置图按指定地点摆放,堆放场地用C20混凝土硬化并用垫木(高度200mm)垫高并按一头码放整洁,防止钢筋变形、锈蚀、油污。为了以便对成型钢筋检查及以便清料,原材及成品钢筋堆放场地须设有明显标记牌,钢筋原材标记牌上应注明钢筋进场时间、钢筋规格、长度、产地、受检状态、检查人等;成品钢筋标记牌上应注明钢筋规格、钢筋简图、使用部位、受检状态、加工制作人及检查人等。2)往楼层吊运钢筋存储时,应清理好存储点,以免变形,且楼层上钢筋不能集中堆放,以免荷载过大导致楼板构造开裂。2、绑扎时钢筋保护1)绑扎墙柱筋时应事先在侧面搭暂时架
19、子,上铺脚手板。钢筋绑扎人员不准蹬踩钢筋。2)底板、楼板上层钢筋绑扎时,应铺设跳板进行绑扎。楼板弯起钢筋、负弯距钢筋绑扎好后不准在上面踩踏行走。砼浇筑时另铺凳子及跳板。3、水电盒安装时钢筋保护禁止随意割断、点焊及移动钢筋。当预埋套管及洞口模必要切断钢筋时,对于直径300mm洞口按图纸设计规定设立加强钢筋。4、楼板混凝土浇筑时钢筋保护浇筑楼板混凝土时, 规定设立足够护筋人员,对于钢筋偏位应及时较正,特别是对楼板负弯矩钢筋(即楼板上层钢筋)及空调悬挑板上部钢筋位置及时复位,不得沉于板底,对甩茬钢筋沾染泥浆应及时清理干净。七、钢筋施工常用质量通病及防治办法:1、钢筋间距不均匀:进行钢筋绑扎时必要分尺
20、划线,柱、墙、梁筋绑扎至少应在两角主筋上依照设计及图集规定间距进行划点,绑扎时柱墙箍筋水平方向应与竖向主筋、梁箍应与梁纵向主筋保持垂直对点绑扎。板筋须从四边梁墙支座边量尺5cm划线后,依照两线中间距离结合设计间距规定均匀分尺,在底模板上划点后绑扎。2、梁柱箍筋与主筋不上角绑扎:一方面应保证箍筋加工尺寸精确,注旨在进行箍筋弯起时应依照钢筋直径选取不同弯钢机桩芯轴承,以及控制箍筋135角度。在进行箍筋绑扎时应两人用力蹬拉对扎。3、梁柱节点部位钢筋贴模:在梁柱节点部位钢筋保护卡加密,并可采用短节钢筋段硬垫箍筋。4、楼板负弯矩钢筋及悬挑板上部钢筋位置下沉:支垫钢筋马凳,特别是支座处。砼浇筑时,护筋钢筋
21、工对踩踏钢筋必要及时向上提起至对的位置。5、钢筋马凳直接安放在模板之上,且不绑扎固定:控制上下层钢筋网片间距钢筋马凳不得直接垫在模板之上,应支垫在底层钢筋网片之上(注意控制马凳加工高度),并用扎丝将马凳与上层网片钢筋绑扎固定。6、构造梁上部二排或三排钢筋位置不精确,或位置下沉、或与一排钢筋紧贴:在保证上排主筋登角绑扎到位前提下,二排(或三排)钢筋与上排钢筋之间净距应控制在2.5cm3cm范畴内,可在两排钢筋之间绑扎一根25短钢筋棍进行控制。7、梁中部钢筋下沉,板上部负弯距筋在梁边支座处不绑扎固定:对梁底钢筋可采用大理石垫块进行保护层支垫,且间距不得过大(普通600mm左右),保证梁筋绑扎后不浮
22、现中间下挠现象;对所有楼板上层负弯矩钢筋在中间或边支座处均须用扎丝绑扎固定,防止钢筋翘头或位置歪斜。八、质量检查原则: (一)主控项目1、钢筋、焊条品种和性能,以及接头使用型钢必要符合设计规定和关于原则规定。2、钢筋带有颗粒状和片状老锈,经除锈后仍有麻点钢筋,禁止按原规格使用。3、钢筋规格、形状、尺寸、数量、锚固长度、接头设立必要符合设计、图集及施工验收规范规定。(二)普通项目1、钢筋网片和骨架绑扎缺扣、松扣数量不得超过绑扣数10%,且不应集中。2、钢筋弯勾朝向对的,绑扎接头应符合施工规范规定,其中每个接头搭接长度不得不大于规定值。3、钢筋电渣压力焊接头应逐个进行外观检查,成果应符合下列规定:
23、1)四周焊包凸出钢筋表面高度不得不大于4mm。2)钢筋与电极接触处,应无烧伤缺陷。3)接头处弯折角度不不不大于3度。4)接头处轴线偏移不得不不大于钢筋直径0.1倍,且不得不不大于2mm。4、钢筋直螺纹套筒采用专用塞规检查,钢筋应与套筒规格相匹配,接头丝扣无完整丝扣外露。5、容许偏差及检查办法:项次项目: 构造优质原则容许偏差(mm) 检查办法1 钢筋骨架 宽、高 4 尺量长 8 2 受力主筋 间距 8 尺量排距 4 弯起点位置 15 3 箍筋、横向筋焊接网片 间距 10 尺量持续5个间距网格尺寸 10 4 保护层厚度 基本 8 尺量柱、梁 3 墙、板 3 5 钢筋电弧焊连接焊缝 宽度0.7d
24、+0.1d/0 量规或尺量厚度0.3d +0.2d/0 长度 +5、0 6 电渣压力焊焊包凸出钢筋表面 3 尺量7 梁板受力钢筋搭接锚固长度 入支座、节点搭接 +10、-5 尺量入支座、节点锚固 5九、安全:1、在高处、深坑绑扎钢筋和安装钢筋骨架,必要搭设脚手架或操作平台,临边应搭设防护栏杆。2、柱和墙体钢筋绑扎时,不得站在钢筋骨架上或攀登骨架上下。3、绑扎边梁、挑梁、挑檐、外墙和边柱等钢筋时,应站在脚手架或操作平台上作业。无脚手架时必要搭设水平安全网。4、钢筋吊运时,下方禁止站人,必要待钢筋落至楼地面1m以内方准接近,就位支垫好后,方可摘钩。5、绑扎和安装钢筋不得将工具、箍筋或短钢筋随意放在脚手架或模板上。6、工人应持证上岗,无证工人须通过培训合格后方可从事施工作业。7、在进行钢筋加工时,必要遵循机械操作规程对机械对的使用,防止机械伤人事故发生。8、机械设备搭线接电必要由项目部专业电工进行,班组工人不得擅自搭接。9、电焊工必要经专业培训并持上岗证,电焊操作时应穿绝缘鞋和戴电焊手套、防护面罩等安全保护用品,焊接时暂时接地线头禁止浮搭,必要固定、压紧,用绝缘胶布包严。10、焊接时二次线必要双线到位,禁止借用金属管道、金属脚手架及构造钢筋作回路地线,焊把线应无破损,绝缘良好。交底人: 被交底人:
