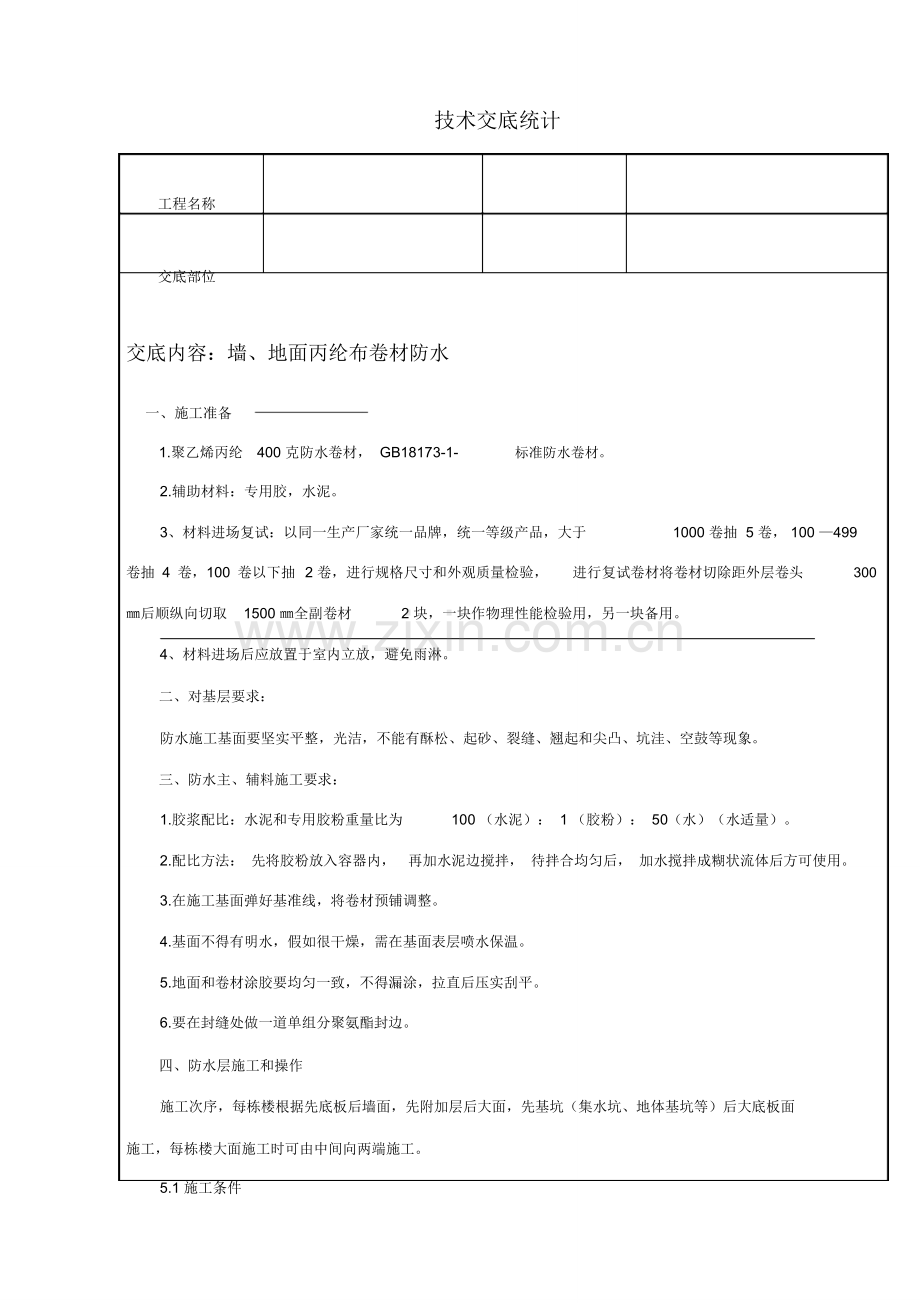

1、技术交底统计工程名称交底部位交底内容:墙、地面丙纶布卷材防水一、施工准备1.聚乙烯丙纶400 克防水卷材, GB18173-1-标准防水卷材。2.辅助材料:专用胶,水泥。3、材料进场复试:以同一生产厂家统一品牌,统一等级产品,大于1000 卷抽 5 卷, 100 499卷抽 4 卷,100 卷以下抽2 卷,进行规格尺寸和外观质量检验,进行复试卷材将卷材切除距外层卷头300后顺纵向切取1500 全副卷材2 块,一块作物理性能检验用,另一块备用。4、材料进场后应放置于室内立放,避免雨淋。二、对基层要求:防水施工基面要坚实平整,光洁,不能有酥松、起砂、裂缝、翘起和尖凸、坑洼、空鼓等现象。三、防水主、

2、辅料施工要求:1.胶浆配比:水泥和专用胶粉重量比为100 (水泥): 1 (胶粉): 50(水)(水适量)。2.配比方法: 先将胶粉放入容器内,再加水泥边搅拌, 待拌合均匀后, 加水搅拌成糊状流体后方可使用。3.在施工基面弹好基准线,将卷材预铺调整。4.基面不得有明水,假如很干燥,需在基面表层喷水保温。5.地面和卷材涂胶要均匀一致,不得漏涂,拉直后压实刮平。6.要在封缝处做一道单组分聚氨酯封边。四、防水层施工和操作施工次序,每栋楼根据先底板后墙面,先附加层后大面,先基坑(集水坑、地体基坑等)后大底板面施工,每栋楼大面施工时可由中间向两端施工。5.1 施工条件(1) 聚乙烯丙纶防水卷材施工温度宜

3、在5以上 25以下进行,雨天、雪天、5 级风及以上天气严禁施工,在施工中碰到雨天要做好防雨方法。(2) 找平层验收合格,基层在潮湿情况下只要无明水便可施工。5.2 聚乙烯丙纶防水卷材粘贴和铺设应按以下要求操作(1).卷材粘贴方向确定。当有坡度 3% 时,卷材可平行或垂直坡面铺贴。要求:上下层卷材不得相互垂直铺贴。(2).地下室防水层施工前,应先做好节点、附加层和桩基础钢筋比较集中部位处理,然后由最低标高处向上施工。(3) 聚乙烯丙纶防水卷材粘贴前,在铺设部位将卷材预放约3 至 12 米,找正方向后, 中间固定。将卷材第 1 页 共 4 页技术交底统计工程名称交底部位一端卷至固定处,涂胶粘铺,这

4、端贴完后,再将预放卷材另一端卷回至已粘好位置,连续粘贴直至整幅。(4)涂胶铺设方法:首先将已配制好胶用小容器倒在预粘处找平层上,胶要连续适量均匀,不露底不堆积,厚度应保持在1mm ,然后铺卷材用刮板排气压实,排出多出胶剂。(5)卷材采取搭接法铺贴,卷材搭接缝宽度:长边和短边均为100mm ,上下层、相邻两幅卷材搭结缝及主防水层和附加层搭接缝应错开1/3 幅宽以上。(6)卷材搭结缝满粘, 接缝压实后在接缝边缘再涂刷一层水泥素浆将接缝密封严实,接缝不许可有露底、打皱、翘曲、起空现象。(7) 立面复合卷材粘贴必需纵向粘贴,自上向下对正,自下向上排气压实,要求基层和卷材同时涂胶,卷材满粘。5.3 特殊

5、部位处理(1) 卷材收头处理。卷材收头是卷材防水层关键部位,处理不好极易张口、翘边、脱落。(2) 阴阳角处理在阴阳角处, 先铺贴增强附加层, 附加层宽度为500 ,在附加层验收合格后方可进行大面积第一遍施工,第一遍验收合格后方可进行第二遍施工,长短向搭接不得小于100 ;对于穿墙管洞处应先做附加层两遍,而后再大面施工时,对洞口处剪成四瓣插入洞内粘贴,待管道安装完成后再用密封膏对管周缝隙进行填充封闭;底板立面挡土墙采取先刷粘接剂紧跟着铺贴卷材,在用刮板从下向上刮贴,已达成粘接剂均匀密实;挡土墙上部第一遍预留300 宽,第二步预留500 宽,方便于墙面施工时搭接。5.4 涂胶和铺设卷材注意事项(1

6、) 水泥粘结剂涂刮后应随即铺贴卷材,预防时间过长胶中水份散失影响粘接质量。(2) 用刮板排气刮实卷材同时应注意检验卷材下面有没有硬性颗粒及其它物质将卷材垫起,如有应将其取出重新粘贴。已铺设完防水层在水泥素浆含有一定强度前应避免人员在上部往返踩踏以免卷材起鼓。防水层验收合格后,立即进行下道工序施工。(3) 卷材必需平整粘贴于找平层上,不得打皱、翘边,粘贴面积应达85% 以上。(4) 卷材施工温度高于25时,应立即向施工后卷材表面喷水降温和遮盖养护,预防卷材变形起鼓。五、防水层检测试验:防潮层施工完成。因为是地下室无法进行蓄水和临水试验,只能注意检验,发觉疑点立即处理。在确认没有问题由三方进行验收

7、后,在卷材面上刷一层水泥素浆,然后作防水保护层,本工程防水保护层采取C20 细石混凝土50 厚,采取商品混凝土汽车泵进行浇筑底面,而防水挡墙立面砂浆保护层则不作而采取放置竹胶板临时对防水卷材进行保护,预防绑扎钢筋时破坏卷材,在浇筑底板混凝土时再取出竹胶板。六、资料整理:第 2 页 共 4 页技术交底统计工程名称交底部位提供合格证、准用证(立案证)、检测汇报,复试汇报,施工统计等资料。七、施工现场管理:1.施工现场必需达成工完场净。2、施工不能在雨季进行,所以在施工前必需认真收听天气预报。假如遇见下雨,将返工重做。3、施工作业和检验人员不得穿皮鞋、带钉子鞋预防破坏防水卷材。4、防水卷材在施工现场

8、应集中立放,统一管理,预防雨淋等方法。5、施工人员必需带安全帽。6、材料堆放处、库房、防水作业区必需配置消防器材,堆放处和库房各放4 个干粉灭火器和两个消防用砂箱,施工现场严禁抽烟,每栋楼施工时施工现场配置干粉灭火器6 台、消防用砂箱两个。7、施工人员10-15 人每栋楼。8、粘贴外墙时,外墙必需搭设双排脚手架,脚手架必需安装牢靠、稳定可靠,脚手架每步高度为1.5米,施工人员必需挂安全带,戴安全帽。9、防水作业人员经过培训考试合格后方可持证上岗;施工作业人员必需持证上岗并穿戴防护用具(口罩、工作服、工作鞋、手套、安全帽等),按规程操作,不得违章。10.施工人员在基坑中休息时需远离防水保护墙,不

9、得在防护墙上行走;11.出入基坑必需走要求坡道爬梯;高处作业必需有安全可靠脚手架,并满铺脚手板绑扎牢靠,作业人员必需系好安全带12.施工用火必需取得现场用火动火证;13.严禁使用敞开式灯具。八、质量标准1 确保项目:1.1 合成高分子卷材和胶结材料品种、牌号及配合比, 必需符合设计要求和相关技术规范、标准规定。1.2 卷材防水层及其变形缝,预埋件等处细部做法,必需符合设计要求和规范要求。1.3 防水层严禁有渗漏现象。2 基础项目:2.1 铺贴卷材防水层基层应符合要求,平整齐净,无起砂、空鼓和松动现象,阴阳角处应呈直角;防水层无积水现象。2.2 胶粘剂涂刷均匀,不得有漏刷和麻点等缺点。2.3 卷材防水层铺贴和搭接、收头,应符合设计要求和地下防水工程技术规范要求,且应粘结牢靠,无空裂、损伤、滑移、翘边、起泡、皱折等缺点。第 3 页 共 4 页技术交底统计工程名称交底部位九、成品保护1 已铺好卷材防水层,应立即采取保护方法,预防机具和施工作业损伤。3 变形缝、管等处防水层施工前,应进行临时堵塞,防水层完工后,应进行清除,确保管、缝内通畅,满足使用功效。4 防水层施工完成,应立即做好保护层。5 施工中不得污染已做完成品。交底人:接收交底人:第 4 页 共 4 页

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
