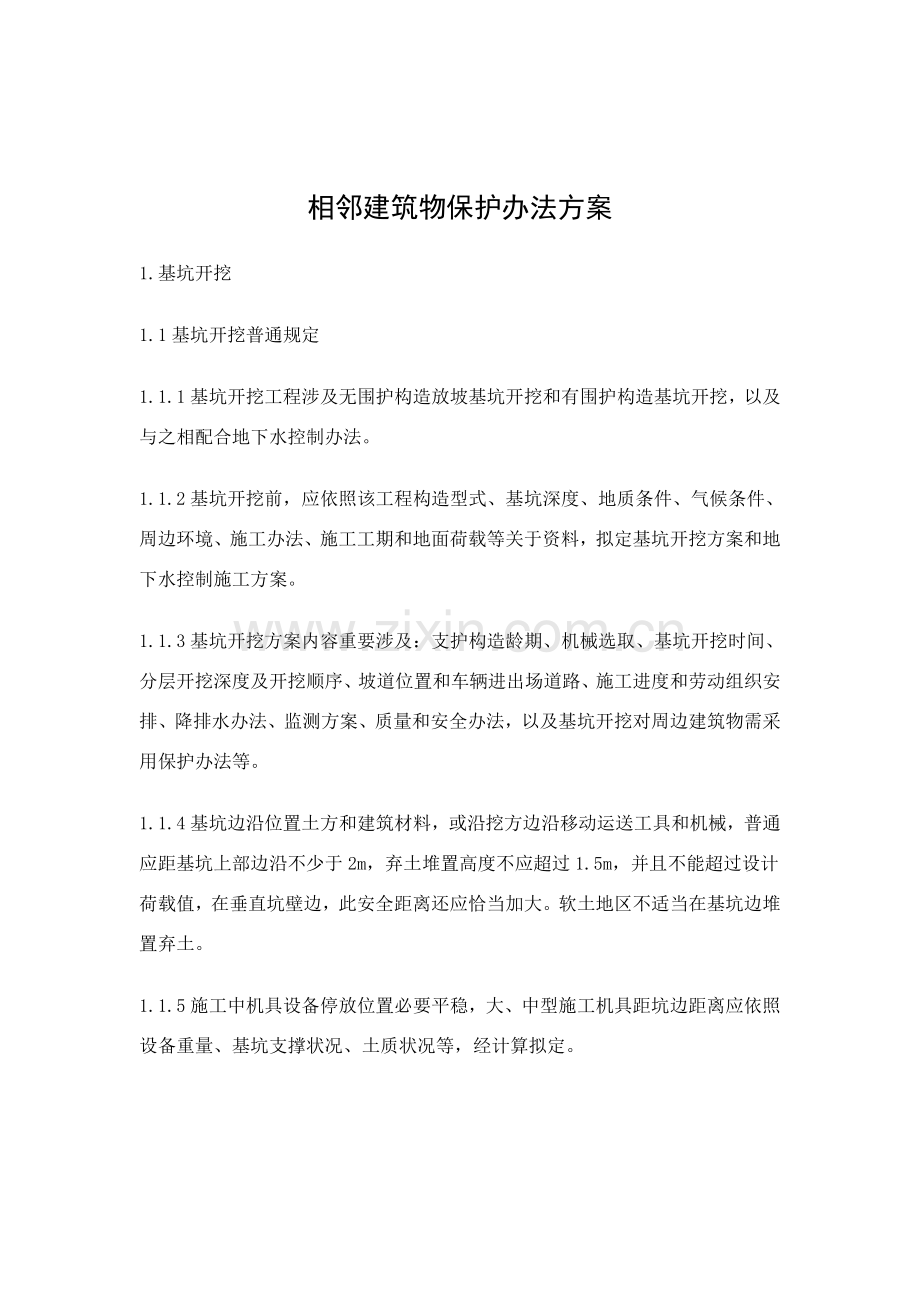

1、武汉国际文化商业中心A-2地块基坑周边建筑物保护方案 编制单位:湖北省建筑工程质量监督检查测试中心编制人:龙龙审核人:陈德春 编制日期:01月14日相邻建筑物保护办法方案1.基坑开挖1.1基坑开挖普通规定1.1.1基坑开挖工程涉及无围护构造放坡基坑开挖和有围护构造基坑开挖,以及与之相配合地下水控制办法。1.1.2基坑开挖前,应依照该工程构造型式、基坑深度、地质条件、气候条件、周边环境、施工办法、施工工期和地面荷载等关于资料,拟定基坑开挖方案和地下水控制施工方案。1.1.3基坑开挖方案内容重要涉及:支护构造龄期、机械选取、基坑开挖时间、分层开挖深度及开挖顺序、坡道位置和车辆进出场道路、施工进度和

2、劳动组织安排、降排水办法、监测方案、质量和安全办法,以及基坑开挖对周边建筑物需采用保护办法等。1.1.4基坑边沿位置土方和建筑材料,或沿挖方边沿移动运送工具和机械,普通应距基坑上部边沿不少于2m,弃土堆置高度不应超过1.5m,并且不能超过设计荷载值,在垂直坑壁边,此安全距离还应恰当加大。软土地区不适当在基坑边堆置弃土。1.1.5施工中机具设备停放位置必要平稳,大、中型施工机具距坑边距离应依照设备重量、基坑支撑状况、土质状况等,经计算拟定。1.1.6 采用机械开挖土方时,需保持坑底土体原状构造,应在基坑底及坑壁留150300mm厚土层,由人工挖掘修整。同步,要设集水坑,及时用泵排除坑底积水。1.

3、1.7 基坑开挖时,应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等经常复测检查。1.1.8基坑周边地面应进行防水、排水解决,严防雨水等地面水浸入基坑周边土体。1.1.9基坑开挖完毕后,应及时清底验槽,减少暴露时间,防止暴晒和雨水浸刷破坏地基土原状构造。1.1.10基坑验槽后,及时浇筑垫层封闭基坑;垫层要做到基坑满封闭。基坑中工程桩桩头解决宜在垫层铺设后进行。1.1.11土方开挖过程中,特别是冬季、雨季、汛期施工时,注意气候、降雨、降温等预报,按施工方案规定,采用必要安全防护办法。1.2基坑开挖1.2.1基坑开挖前,应熟悉围护构造撑锚系统设计图纸,涉及支护挡墙类型,撑锚位置、标高及设

4、立办法等设计规定。1.2.2基坑开挖应遵循时空效应原理,依照地质条件采用相应开挖方式,普通应“分层开挖、先撑后挖”,撑锚与挖土配合,禁止超挖,在软土层及变形规定较严格时,应采用“分层、分区、分块、分段、抽槽开挖,留土护壁,快挖快撑,先形成中间支撑,限时对称平衡形成端头支撑、减少无支撑暴露时间”等方式开挖。1.2.3在挖土和撑锚过程中,由专人作检查、观测,发生异常状况应及时查清因素,采用技术办法。1.2.4限制坑顶周边振动荷载作用,并应作好机械上、下基坑坡道部位支护。1.2.5基坑挖土时,做好挖土机械、车辆通道布置、挖土顺序及周边堆土位置安排。不得在挖土过程中,碰撞围护构造和工程桩,损坏截水帷幕

5、。1.2.6基坑开挖后应对围护排桩桩间土体,依照不同状况采用砌砖、插板、挂网喷、抹豆石混凝土等解决办法进行保护。并应对工程桩进行保护,禁止碰撞损坏桩头。1.2.7基本构造完毕后,应及时在基本和坑壁之间进行回填。回填土通惯用原挖出土(不得用腐植土、冻土及含水量大土等作为填土),或按图纸规定填料,分层回填夯实,满足设计密实度规定。1.3基坑开挖过程中事故解决1.3.1事故防止办法:1)开挖中也许存在隐患或引起事故应预先制定急救方案;2)应在基坑工程施工过程中进行监测,实行信息化施工。掌握基坑施工边坡、围护构造变形值和变形速率,及时查明坑周地面裂缝及其变化等;3)调查相邻基坑施工状况并协调双方施工;

6、4)理解本地区类似场地已发生过事故经验、教训,做好事故防范;5)严格控制基坑周边地面荷载,设计时不漏算荷载,施工时不乱加荷载;6)对基坑周边地上建筑、地下工程以及道路工程等应进行监测,采用防止保护办法;7)基坑施工过程应随时密切注意气候(降雨、台风、地震、降温等)预报,以便做好相应防灾办法。1.3.2基坑围护构造安全受基坑开挖卸载、气象、环境等较多可变因素影响而变化,不可仅按某些特定参数判断基坑工程安全度,忽视基坑工程实际动态变化。应对基坑工程安全度进行随机分析,掌握也许引起病害事故不利条件,提供有效安全对策。1.3.3事故解决:1)基坑工程发生病害事故时,应查明其确切因素,对基坑、相邻建筑物

7、、道路及地下管线导致危害限度,以便采用有效办法进行急救解决;2)制定基坑病害事故解决方案时,不但要对基坑事故能进行有效急救,还要对周边建筑物、地下管线、道路及相邻基坑进行保护,不应产生不利影响;3)基坑工程发生病害事故时,应及时迅速组织急救,避免丧失急救时机,酿成更严重后果;4)基坑施工中异常状况解决办法见附录;5)事故解决后,应在事故发生部位及相邻部位增长监测点加强监测,及时进行预报工作,严防事故再度发生。并应抓紧进行诱发事故因素整治工作,彻底清除事故隐患;6)基坑事故导致工程桩或地下构造损坏时,应依照损坏状况和其重要限度,采用有效加固办法进行解决,恢复正常使用功能。2.基坑变形控制 2.1

8、 普通规定 2.1.1在密集建筑群中间开挖基坑,围护构造设计除满足稳定性规定外,基坑变形还必要满足坑内和坑外周边环境两方面控制规定。2.1.2坑内变形控制规定:1)围护体系向坑内位移不得影响地下室底板平面尺寸和形状;2)围护体系向坑内位移不得影响工程桩使用条件。2.1.3坑外周边环境控制规定:1)基坑周边地面沉降不得影响相邻建筑物、构筑物正常使用或差别沉降容许值;2)基坑周边土体变位不得影响相邻各类管线正常使用或变形曲率容许值;3)当有共同沟、合流污水管道、地铁等重要设施存在时,土体位移不得导致构造开裂,发生渗漏或影响地铁正常运营。2.1.4当基坑变形不能满足坑内控制规定期,应采用土体加固、卸

9、载等减少基坑变形办法。2.1.5当基坑变形不能满足坑外周边环境控制规定期,应对被影响建筑物、构筑物和各类管线采用防范办法,如土体加固、构造托换、暴露或架空管线等。2.1.6在软土地区,开挖深度不不大于m基坑,除环境简朴,基坑面积过大支撑有困难外,不适当采用重力式围护体系。2.1.7在地下水位高地区,围护体系必要有良好截水系统,当有渗漏发生时,必要及时采用有效堵漏办法,制止非正常变形发展。2.1.8在地下水位低地区,围护体系必要有良好地表水泄水和排水系统。2.1.9基坑内存在水井、灌注桩预成孔、钻探取样孔等,必要用粘土等低透水材料回填,防止导致涌水或流砂。2.1.10合理安排施工工期,基坑开挖应

10、尽量避开雨季;寒冷地区还应避免越冬暴露。2.2基坑变形控制设计办法2.2.1支护体系平面形状,应使围护构造整体均衡受力。在转角部位应采用加强办法。2.2.2对于无支撑重力式围护体系,边长过大时,应采用中部加强办法。2.2.3在软土地区,支护体系插入深度除满足稳定规定外,当有较好下卧土层时,支护体系根部宜插入好土层。2.2.4当坑底土层比较软弱时,宜对被动区土体进行加固。2.2.5被动区土体加固应在基坑开挖迈进行,并应有充分养护期,保证加固土体强度达到设计规定期,方可开挖基坑。2.2.6用钢管或型钢作支撑时,应施加预应力,减少墙体位移,预应力水平可取设计支撑轴力3050。2.2.7对被保护建筑物

11、采用加固办法时,应考虑加固施工过程中土体强度短期减少影响;必要时要采用保护办法。2.3基坑变形控制施工办法2.3.1基坑工程施工,必要以缩短基坑暴露时间为原则,减少基坑后期变形。2.3.2基坑开挖前应做好准备工作:1)控制场地施工用水;2)做好坑内降水,降水效果应满足设计规定;3)做好止水堵漏准备工作;4)做好底板钢筋加工工作,缩短底板施工时间。2.3.3围护体系有渗漏时,必要及时采用有效堵漏办法。基坑暴露后,必要及时铺筑垫层,必要时可在垫层中加钢筋。2.3.4严格控制基坑周边超载。在载重车辆频繁通过地段,应铺设走道板或进行地基加固。2.3.5放坡开挖边坡,坡度和坡高应通过计算拟定,分级放坡时

12、,应同步验算小坡和大坡稳定性,并考虑卸荷回弹,雨季施工,土壤扰动等影响。控制在坡顶堆放弃土或其她荷载。保持坡体干燥并做好坡面和坡脚保护办法。2.3.6基坑周边防止地面水渗入。本地面有裂缝浮现时,必要及时用粘土或水泥砂浆封堵。2.3.7应采用分层有序挖土,不得超挖。2.4基坑变形控制应急办法2.4.1当基坑变形过大,或环境条件不容许等危险状况浮现时,可采用下列办法:1)底板分块施工;2)增设斜支撑。2.4.2基坑周边环境容许时,可采用墙后卸土。2.4.3基坑周边环境不容许时,可采用坑内底脚被动区压重。压重办法有:1)草袋土;2)填砂或填土。2.4.4流砂严重、状况紧急时,可采用坑内充水。3.基坑工程现场监测详细监测内容及有关办法详见基坑监测技术方案。湖北省建筑工程质量监督检查测试中心01月14日

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
