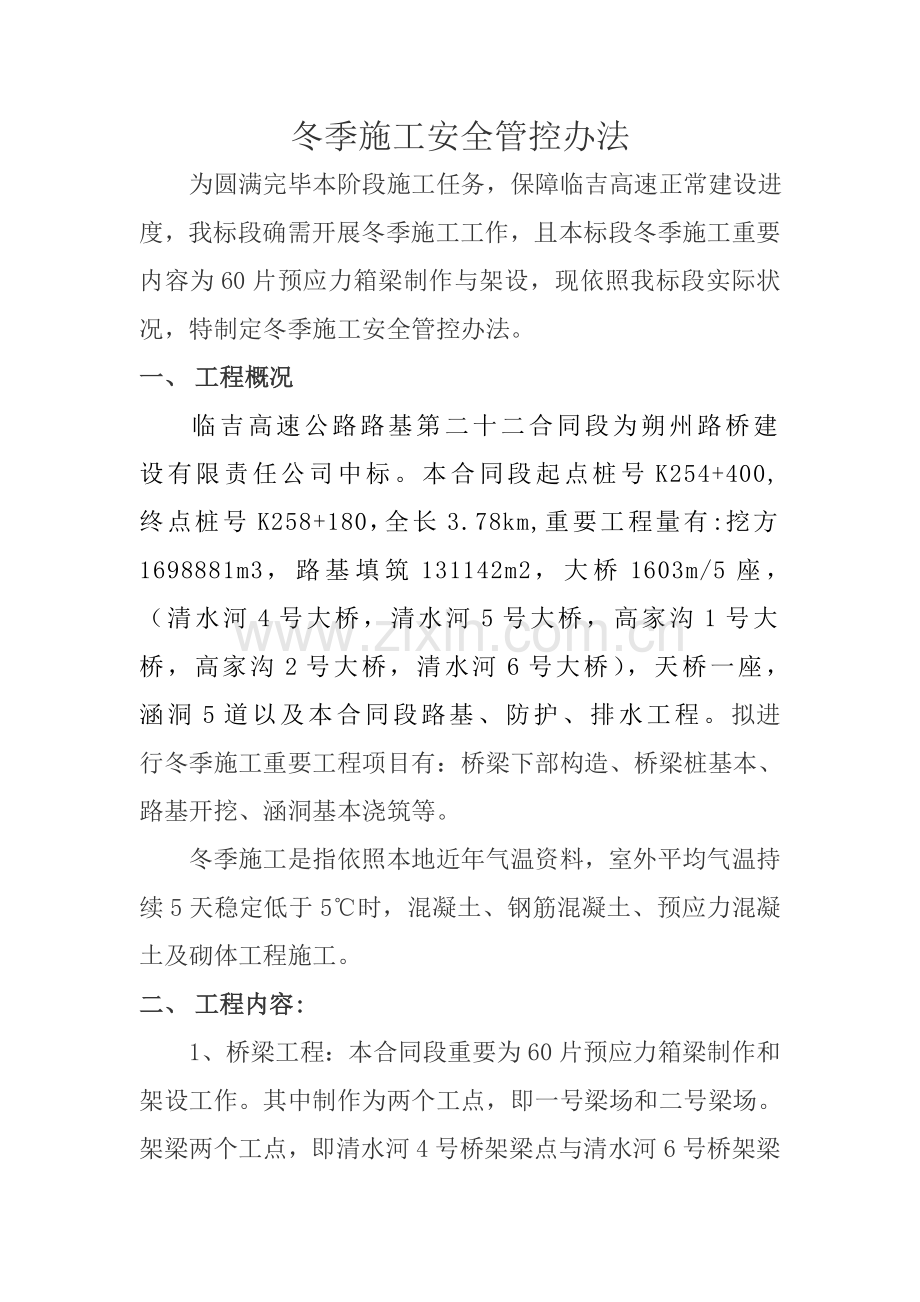

1、冬季施工安全管控办法 为圆满完毕本阶段施工任务,保障临吉高速正常建设进度,我标段确需开展冬季施工工作,且本标段冬季施工重要内容为60片预应力箱梁制作与架设,现依照我标段实际状况,特制定冬季施工安全管控办法。一、 工程概况临吉高速公路路基第二十二合同段为朔州路桥建设有限责任公司中标。本合同段起点桩号K254+400,终点桩号K258+180,全长3.78km,重要工程量有:挖方1698881m3,路基填筑131142m2,大桥1603m/5座,(清水河4号大桥,清水河5号大桥,高家沟1号大桥,高家沟2号大桥,清水河6号大桥),天桥一座,涵洞5道以及本合同段路基、防护、排水工程。拟进行冬季施工重要

2、工程项目有:桥梁下部构造、桥梁桩基本、路基开挖、涵洞基本浇筑等。冬季施工是指依照本地近年气温资料,室外平均气温持续5天稳定低于5时,混凝土、钢筋混凝土、预应力混凝土及砌体工程施工。二、 工程内容:1、桥梁工程:本合同段重要为60片预应力箱梁制作和架设工作。其中制作为两个工点,即一号梁场和二号梁场。架梁两个工点,即清水河4号桥架梁点与清水河6号桥架梁点。其中清水河4号桥重要任务为左幅箱梁架设。清水河6号桥为右幅箱梁架设,三、 冬季施工安全管理目的坚持贯彻“安全第一,防止为主,综合治理”原则,总体目的为:人员零伤亡,无重大、特大安全事故。四、 冬季施工安全管理组织以管安全项目经理为核心,建立以各专

3、职安全员为主,各施工地点兼职安全员为辅,全体施工人员共同参加三级冬季施工安全管理体系,加强冬季施工安全管理工作,明确安全管理人员职责和责任,保证冬季施工安全达到预期目的。项目部成立冬季施工安全管理领导小组,由项目经理李文照任领导小组组长,负责全项目部安所有署工作。各专职安全员及领导小构成员按照施工现场实际状况划分责任区域,各自对所负责区域安全工作进行管理和监督并负责。各施工作业面负责人为兼职安全员,对所负责施工工作面进行安全管理,并接受专职安全员监督。五、 冬季施工安全管理办法(一) 冬季施工生活区安全办法1.冬季施工宿舍内采用电暖气取暖,宿舍减少大功率电暖长时间使用;并时常自觉检查用电设施与

4、否安全,在人员不在房间时间关闭电暖气使用,用电高峰期自觉不使用大功率用电设施。 2.设专人对项目部及施工人员住宅区用电进行监管,特别是夜间大功率用电器使用,保证用电安全,各住宅区和配电设施边要设施消防器材,并对电线和配电箱每日检查,保证用电安全。 3.进行安全教诲杜绝烫伤、煤气中毒等事件发生,并进行突发事件发生医疗急救、紧急解决教诲。(二)施工现场安全防护办法1、主抓梁场与架桥点安全管理。施工现场要加强箱梁制作和架设安装过程安全,在各梁场设立专职安全员,把消防设施、配电设施、起重机检查作为每日工作寻常内容。对张拉板以及龙门吊使用严格监控,运梁炮车制动系统、发动设施等也作为寻常检查一项重要内容,

5、施工人员安全面,由于冬季施工季节特性,人员在进行某些操作中会存在某些不便,极易导致人员摔碰现象,容易导致人员伤亡,因此施工人员劳保设施一定严格佩戴,在特定条件下,还要佩戴防滑手套、高空安全带等。对架桥机性能进行定期检测,架桥人员要严格佩戴安全带,两侧防护紧跟架梁进度,施工现场搭设防护棚、防护栏杆等防护设施,必要按照安全工程师规定,使用定型化、工具化安全防护设施。同步要在防护设施周边设立醒目防止高空坠落安全警示牌;登高作业人员必要配戴防滑鞋、防护手套等防滑、防冻办法,并按规定对的戴好安全帽、系好安全带;遇到雨雪等恶劣天气时,要及时清除施工现场积水、积雪,禁止雨雪和大风天气强行组织施工作业;对施工

6、现场脚手架、安全网等防护设施拆除,要实行严格内部审批制度,不得随意拆除。2、强化起重机械管理。重点做好设备检测、维修和保养,保证各种安全装置、限位装置有效可靠;要做龙门吊、架桥机等设备基本检查监控,提高设备防冻、防风及防坍塌能力;施工现场使用起重机械必要要悬挂注册铭牌,严格执行验收和登记制度。3、做好防中毒工作。施工现场易燃、易爆及有毒物品要建立严格管理制度,定点分类存储,设有明显标记,并有专人负责。宿舍与存储易燃、易爆及有毒物品仓库应有足够安全距离。对使用有毒材料作业人员配备安全可靠防护用品,并采用有效办法保持作业场合通风良好,严防中毒事故。 宿舍门窗玻璃要完好,对的使用取暖设施,保持室内通

7、风良好。宿舍内禁止使用木柴、炭火取暖,禁止乱拉、乱接用电设施,防止发生烟气中毒和引起火灾事故,同步要加强对食用盐管理,防止浮现亚硝酸钠(工业用盐)中毒事故。4、强化施工现场消防安全管理。冬季气候干燥,风力大,易发生火灾事故,要重点做好作业区、生活区、易燃易爆物品存储区、仓库、配电设施等重点部位消防安全管理,实行重点防范、重点监控,排除火灾隐患。要合理有效地配备灭火消防器材。检查施工单位对工人三级教诲交底贯彻状况,保证工人对的使用灭火器材,学会逃生自救知识,防患于未然。 实行严格目的责任管理,将目的责任贯彻到每个层面、每个人员。对动用电气焊等明火作业,要实行严格动火审批制度,并设动火监护人,实行

8、现场监护。实行明火作业时,必要避开易燃易爆物品和装置,操作完毕后要认真清理现场,防止产生暗火。禁止在明火作业范畴内同步从事油漆等易产生挥发性气体作业。使用易挥发性材料时,应随时封闭其容器,擦拭后棉纱等物品应集中存储并远离热源。禁止在施工现场内吸烟。禁止在运营中管道、装有易燃易爆容器和受力构件上进行焊接和切割。对各种用途暂时用房、仓库、贮罐、堆料等要合理布局,保证有足够安全通道、防火间距。安全通道应保持畅通,标记醒目。5、强化事故应急预案管理。要完善现场事故应急预案制度。建立冬季施工安全生产值班制度,贯彻抢险救灾人员、设备和物资,一旦发生重大安全事故时,保证可以高效、有序地做好紧急抢险救灾工作,

9、最大限度地减轻灾害导致人员伤亡和经济损失。(三)施工机械设备安全办法1、组织设备管理和操作人员学习冬季施工知识和关于规定,提出冬季施工材料、机具、设备等筹划,保证冬期施工顺利进行。 2、设专职车辆指挥员,专门负责砼车进出场调配工作,消除积水、冰雪沉积物、杂物等,保障道路无积水及结冰。 3、每日使用完后机械设备必要将机内存水放空(挂无水牌进行标记)或使用防冻液,停用设备应尽量退回。 4、各种机械工作前,要进行全面检查、预热。各种机械要有防风、雪办法(搭机械防护棚、配备塑料薄膜,必要时进行覆盖)。 5、定期或大风、雪后对龙门吊、架桥机、拌合楼进行测量观测,并将测量数据提供应技术部和机械主管部门。 6、对施工供水软胶管,在使用后要将管内存水所有排除干净。 7、各种机具要放置稳妥,防止大风和雪天气导致安全隐患或事故。朔州路桥建设有限责任公司临吉高速公路路基第二十二合同段项目部二0一0年十一月二十四日

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
