北京市建设工程施工降水方案教授评审细则

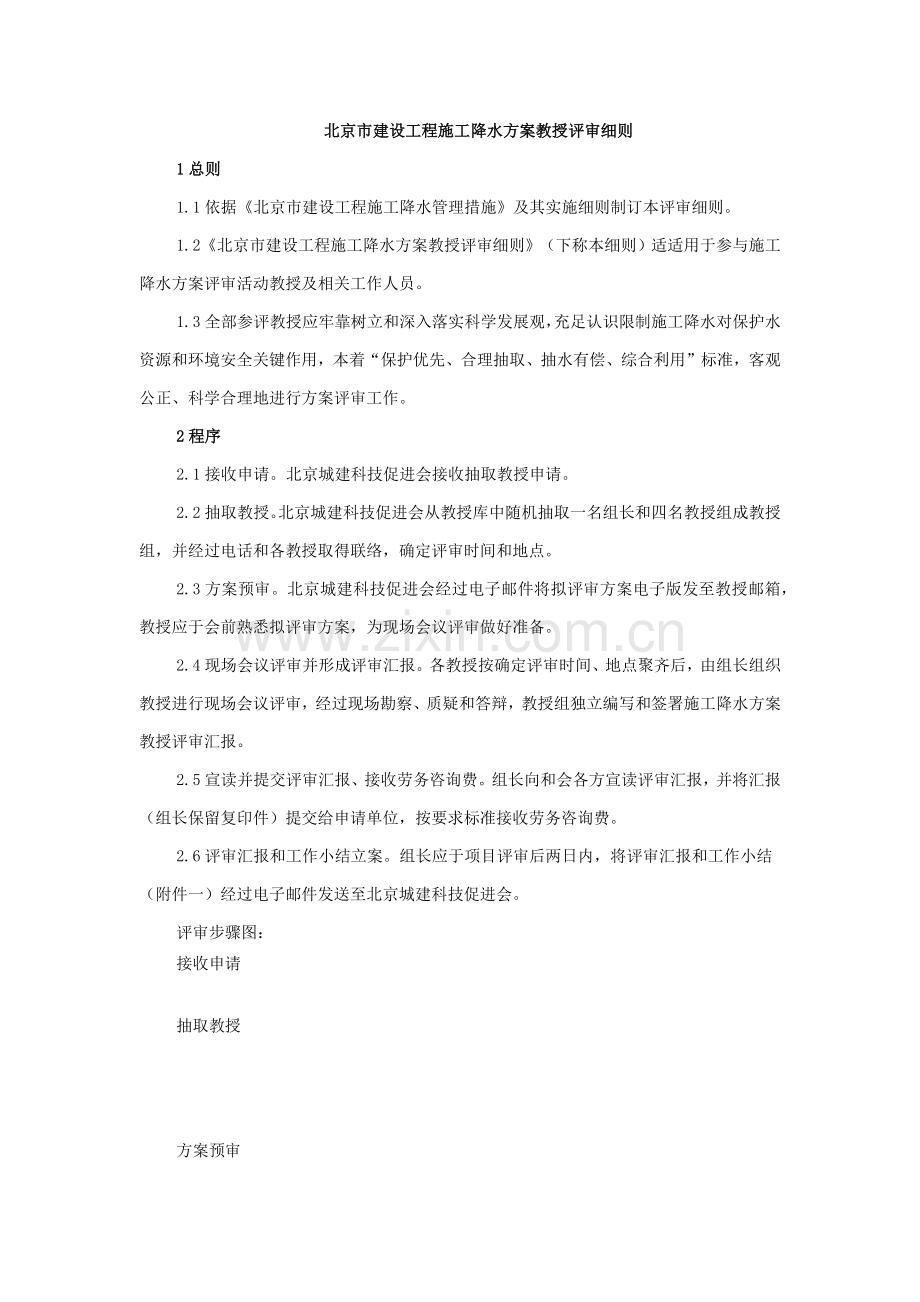

1总则
1.1依据《北京市建设工程施工降水管理措施》及其实施细则制订本评审细则。
1.2《北京市建设工程施工降水方案教授评审细则》(下称本细则)适适用于参与施工降水方案评审活动教授及相关工作人员。
1.3全部参评教授应牢靠树立和深入落实科学发展观,充足认识限制施工降水对保护水资源和环境安全关键作用,本着“保护优先、合理抽取、抽水有偿、综合利用”标准,客观公正、科学合理地进行方案评审工作。
2程序
2.1接收申请。北京城建科技促进会接收抽取教授申请。
2.2抽取教授。北京城建科技促进会从教授库中随机抽取一名组长和四名教授组成教授组,并经过电话和各教授取得联络,确定评审时间和地点。
2.3方案预审。北京城建科技促进会经过电子邮件将拟评审方案电子版发至教授邮箱,教授应于会前熟悉拟评审方案,为现场会议评审做好准备。
2.4现场会议评审并形成评审汇报。各教授按确定评审时间、地点聚齐后,由组长组织教授进行现场会议评审,经过现场勘察、质疑和答辩,教授组独立编写和签署施工降水方案教授评审汇报。

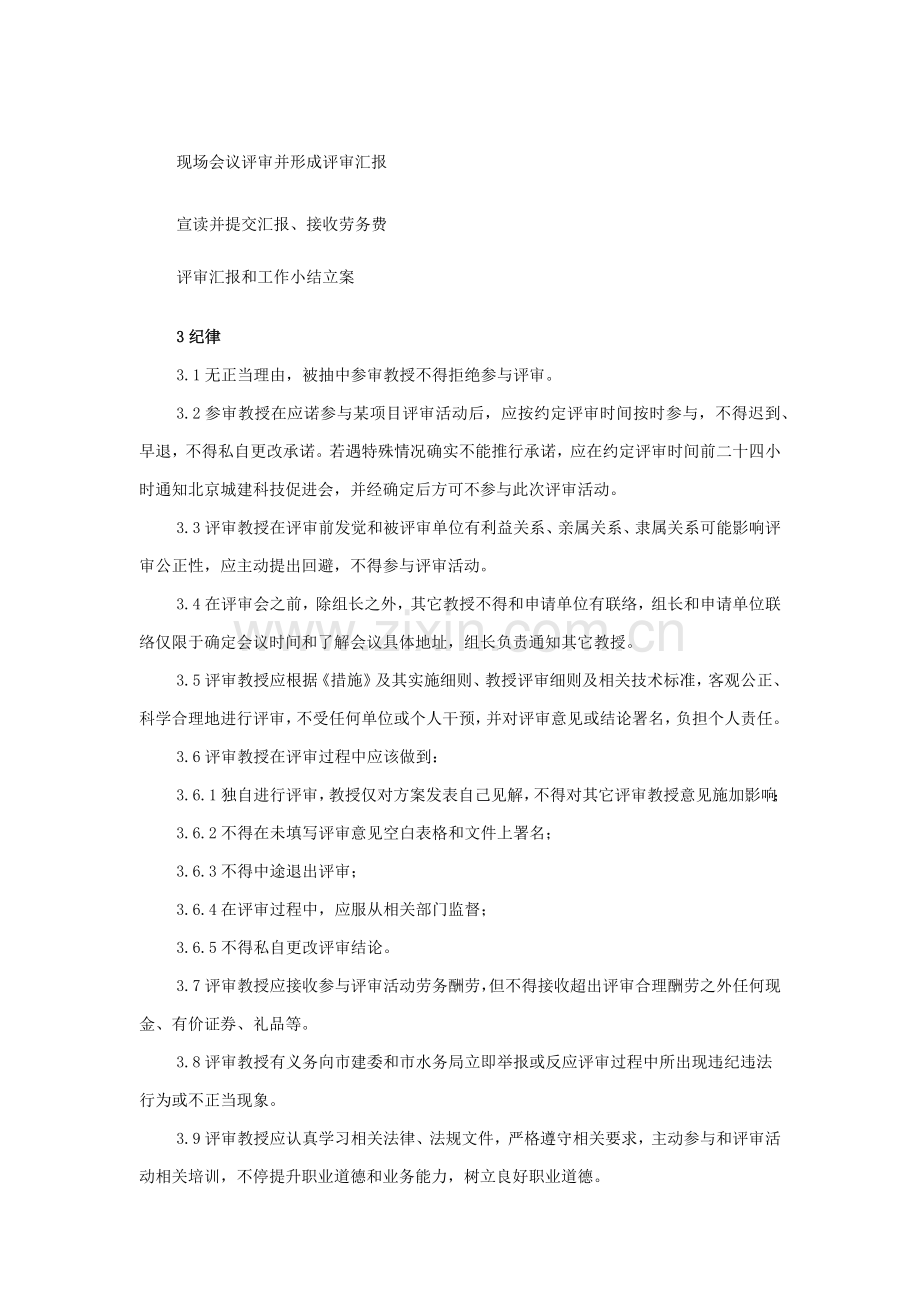

2.5宣读并提交评审汇报、接收劳务咨询费。组长向和会各方宣读评审汇报,并将汇报(组长保留复印件)提交给申请单位,按要求标准接收劳务咨询费。
2.6评审汇报和工作小结立案。组长应于项目评审后两日内,将评审汇报和工作小结(附件一)经过电子邮件发送至北京城建科技促进会。
评审步骤图:
接收申请
抽取教授
方案预审
现场会议评审并形成评审汇报
宣读并提交汇报、接收劳务费
评审汇报和工作小结立案
3纪律
3.1无正当理由,被抽中参审教授不得拒绝参与评审。
3.2参审教授在应诺参与某项目评审活动后,应按约定评审时间按时参与,不得迟到、早退,不得私自更改承诺。若遇特殊情况确实不能推行承诺,应在约定评审时间前二十四小时通知北京城建科技促进会,并经确定后方可不参与此次评审活动。
3.3评审教授在评审前发觉和被评审单位有利益关系、亲属关系、隶属关系可能影响评审公正性,应主动提出回避,不得参与评审活动。
3.4在评审会之前,除组长之外,其它教授不得和申请单位有联络,组长和申请单位联络仅限于确定会议时间和了解会议具体地址,组长负责通知其它教授。
3.5评审教授应根据《措施》及其实施细则、教授评审细则及相关技术标准,客观公正、科学合理地进行评审,不受任何单位或个人干预,并对评审意见或结论署名,负担个人责任。
3.6评审教授在评审过程中应该做到:
3.6.1独自进行评审,教授仅对方案发表自己见解,不得对其它评审教授意见施加影响;
3.6.2不得在未填写评审意见空白表格和文件上署名;
3.6.3不得中途退出评审;
3.6.4在评审过程中,应服从相关部门监督;
3.6.5不得私自更改评审结论。
3.7评审教授应接收参与评审活动劳务酬劳,但不得接收超出评审合理酬劳之外任何现金、有价证券、礼品等。
3.8评审教授有义务向市建委和市水务局立即举报或反应评审过程中所出现违纪违法行为或不正当现象。
3.9评审教授应认真学习相关法律、法规文件,严格遵守相关要求,主动参与和评审活动相关培训,不停提升职业道德和业务能力,树立良好职业道德。
3.10施工降水方案评审汇报显著不合理,或评审教授违反相关要求,将视情节轻重给参与该项工程评审教授分别处以批评、暂停评审教授资格或清出教授库处理。
4技术准则
4.1符合性评审。施工降水方案应装订成册,封面应签章齐全(包含编制人、审核人、审批人签字和编制单位盖章),方案中应包含下列关键内容:工程所处场地地层分布、地下水类型、赋存条件及相互水力联络、周围环境条件;不采取帷幕隔水方法理由和依据;采取降水方法对施工安全和环境影响评定;抽水数量;抽水时间;抽水计量方法、仪器及确保抽水计量仪器正常、有效工作方法;地下水综合利用方法等。
未装订成册,或签章不全,或关键内容不全,即可对评审汇报签署“不经过”,并在“教授提议”一栏中写明理由,评审活动结束。
4.2实质性评审。评审内容为《措施》第九条中四项内容,即:采取帷幕隔水方法不可行依据和理由是否充足;施工降水对施工安全、环境影响评定是否合理;计算抽排水量是否合理;降水综合利用方法是否合理。具体要求以下:
4.2.1采取帷幕隔水方法不可行依据和理由是否充足
方案中应论证采取帷幕隔水方法技术不可行,或经济不合理。
1>符合下列条件可判定为技术不可行:
基底在砂卵石含水层水位之下,且该含水层中基底以下5米之内无合适隔水层。
2>满足下列条件可判定为经济不合理:
帷幕隔水增加工程造价(T)和降低抽水总量(Qz)比值(M)大于50元/立方米,即: M>50元/立方米。
M=T/ Qz 或M=(T1-T2)/ Qz
T为采取某种合适帷幕隔水型式,并在设计合理条件下增加工程造价,即帷幕隔水工程造价(T1)和施工降水造价(T2)之差。
T = T1 - T2
现在北京地域可供选择多个帷幕隔水型式有:地下连续墙、护坡桩+桩间旋喷桩、水泥土桩+型钢(SMW工法)、水泥土墙(咬合旋喷桩或搅拌桩)、注浆等。因为不一样帷幕隔水型式工程造价可能相差很大,同一帷幕隔水型式,不一样设计方案其工程造价也不一样,所以,教授应对帷幕隔水型式选择和设计是否合理做出判定,在得出肯定结论前提下,确定工程造价T1,T1按下列要求取值:
a地下连续墙是一个成熟有效帷幕隔水型式,但它作用不仅仅是帷幕隔水,关键是基坑支护作用,且经过优化设计,还能够用作为地下结构外墙,所以,凡采取地下连续墙,T1取工程造价1/4。
b护坡桩+桩间旋喷桩,T1取桩间旋喷桩工程造价和护坡桩造价1/4之和。
c水泥土桩+型钢(SMW工法)兼有支护和隔水作用,T1取工程造价1/3。
d水泥土墙(咬合旋喷桩或搅拌桩),只起帷幕隔水作用,T1取工程造价,兼有支护作用,T1取工程造价1/2。
e注浆,T1取工程造价。
T2为施工降水造价,按下式取值:
T2=150S(基坑工程) 或T2=8000L(地铁工程)
式中,S为基坑降水面积(m2),L为采取双排降水井地铁及通道工程长度(m)。
Qz为对应于采取帷幕隔水而降低抽水总量,即假如不进行帷幕隔水将要抽取地下水总量。其计算方法见4.2.3
4.2.2施工降水对施工安全、环境影响评定是否合理
本条评审关键内容:
1>采取分层总和法计算附加沉降,有计算参数表、计算过程和计算结果。
2>计算附加沉降及差异沉降均小于周围环境(建筑物、构筑物、道路及管线等)对沉降及差异沉降之要求。
3>降水井成孔工艺合适,并有对应防塌孔方法;真空井点和喷射井点过滤管壁外应设两层滤网,内层滤网宜采取30~80目标金属网或尼龙网,外层滤网宜采取3~10目标金属网或尼龙网,管壁和滤网间应采取金属丝绕成螺旋形隔开,滤网外应再绕一层粗金属丝。无砂混凝土滤水管均应包最少一层60~80目标尼龙网。
4>含砂量小于《建筑基坑支护技术规程》(DB11/489-)7.3.18之要求,即:1 管井抽水半小时内含砂量小于1/10000; 2 管井正常运行时含砂量小于1/50000; 3 辐射井抽水半小时内含砂量小于1/0; 4 辐射井正常运行时含砂量小于1/00。
5>用粘性土回填或分层回填。
4.2.3计算抽排水量是否合理
1>总抽水量计算公式:
Qz=βQd
β为经验系数,按下表取值:
基坑涌水量经验系数β取值表
d<180天
180天≤d≤365天
d>365天
降水井类别
K<1
1≤K≤20
K>20
K<1
1≤K≤20
K>20
K<1
1≤K≤20
K>20
潜水非完整井
0.7
0.8
0.9
0.55
0.6
0.7
0.35
0.4
0.5
潜水完整井
0.8
0.9
1
0.65
0.7
0.8
0.45
0.5
0.6
承压水非完整井
1
1.1
1.2
0.85
0.9
1
0.7
0.75
0.85
承压水完整井
1
1.1
1.2
0.9
0.95
1.05
0.8
0.85
0.9
注:d───抽水时间。
K───土层渗透系数。
Q为基坑涌水量,按《建筑基坑支护技术规程》(DB11/489-)表7.3.3取值。
d为抽水时间,从开始抽水至停止抽水日历天数。
4.2.4降水综合利用方法是否合理
1>适宜计量装置:每一排水口处修建容积大于4立方米沉砂池;计量装置宜选择明渠堰槽计量设施或电磁流量计。
2>有合适施工现场利用施工降水方案,如利用施工降水进行工地车辆洗刷、冲厕、降尘、钢筋混凝土养护等。
3>有对剩下部分施工降水合理安排,如将施工降水用于绿地、河湖、环境卫生和排入地下雨水管道等。
4>抽水回灌可认为是降水综合利用方法之一,且必需是同层回灌,异层回灌时,应有水质化验汇报。
4.3对自渗井要求。自渗井作用是将上部含水层中水导入下部含水层中,易造成地下水污染,除抽渗结合方法能够采取外,单一渗水方案一律禁用。
5评审结论
教授组经过评审后应该编制和签署“施工降水方案教授评审汇报”,格式为附件二。评审结论为“经过”或“不经过”。在“教授提议”一栏中,对“经过”方案提出改善提议或注意事项;对“不经过”方案提出理由。
