唐镇生活垃圾分流转运中心拆除重建工程施工组织设计.doc

上传人:可**** 文档编号:2663936 上传时间:2024-06-04 格式:DOC 页数:193 大小:3.32MB
下载 相关 举报
唐镇生活垃圾分流转运中心拆除重建工程施工组织设计.doc_第1页
第1页 / 共193页
唐镇生活垃圾分流转运中心拆除重建工程施工组织设计.doc_第2页
第2页 / 共193页
唐镇生活垃圾分流转运中心拆除重建工程施工组织设计.doc_第3页
第3页 / 共193页
唐镇生活垃圾分流转运中心拆除重建工程施工组织设计.doc_第4页
第4页 / 共193页
唐镇生活垃圾分流转运中心拆除重建工程施工组织设计.doc_第5页
第5页 / 共193页
点击查看更多>>
资源描述

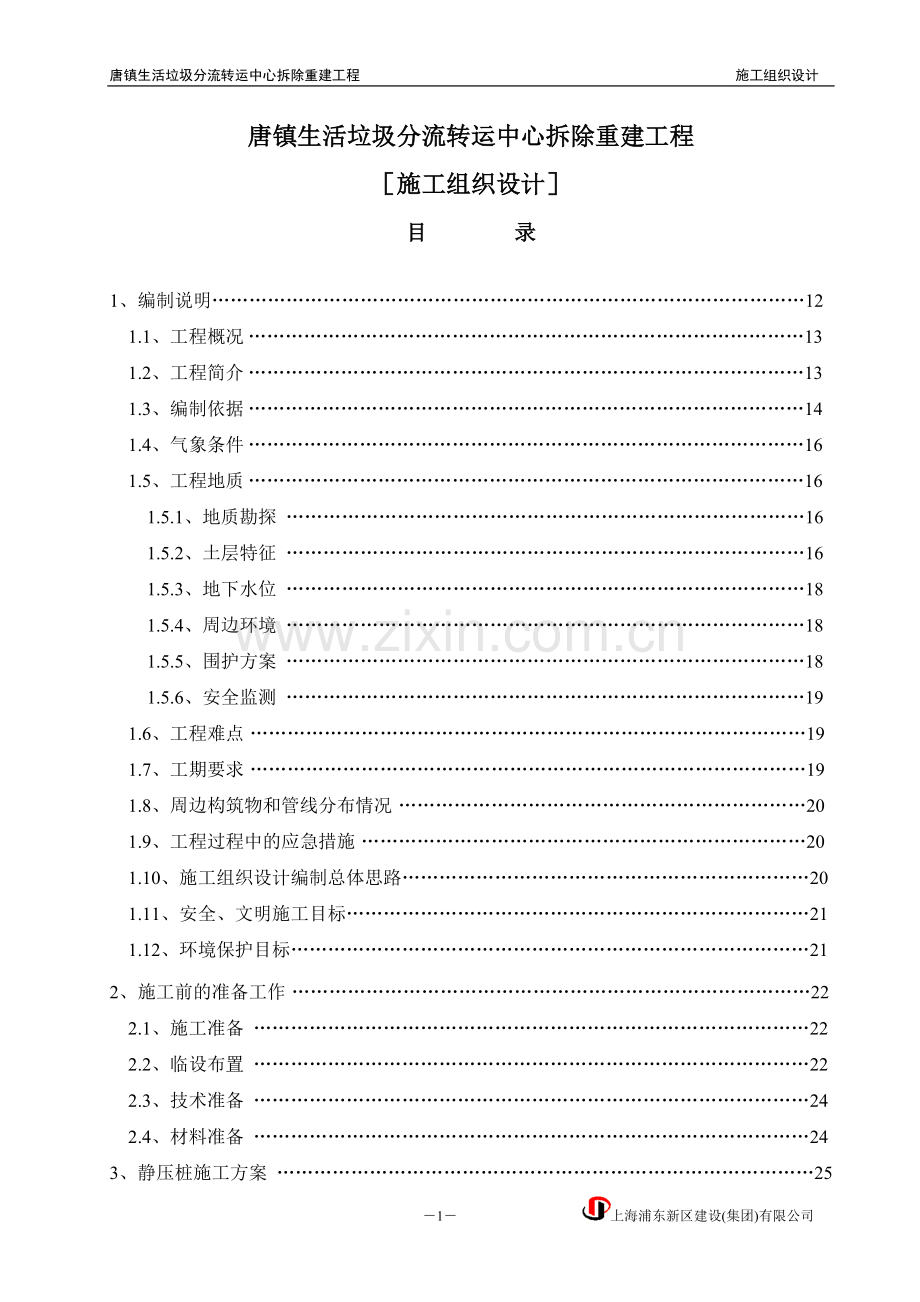

1、唐镇生活垃圾分流转运中心拆除重建工程施工组织设计唐镇生活垃圾分流转运中心拆除重建工程施工组织设计目录1、编制说明121.1、工程概况 131.2、工程简介 131.3、编制依据 141.4、气象条件 161.5、工程地质 161.5.1、地质勘探 161.5.2、土层特征 161.5.3、地下水位 181.5.4、周边环境 181.5.5、围护方案 181.5.6、安全监测 191.6、工程难点 191.7、工期要求 191.8、周边构筑物和管线分布情况 201.9、工程过程中的应急措施 201.10、施工组织设计编制总体思路201.11、安全、文明施工目标211.12、环境保护目标212、施

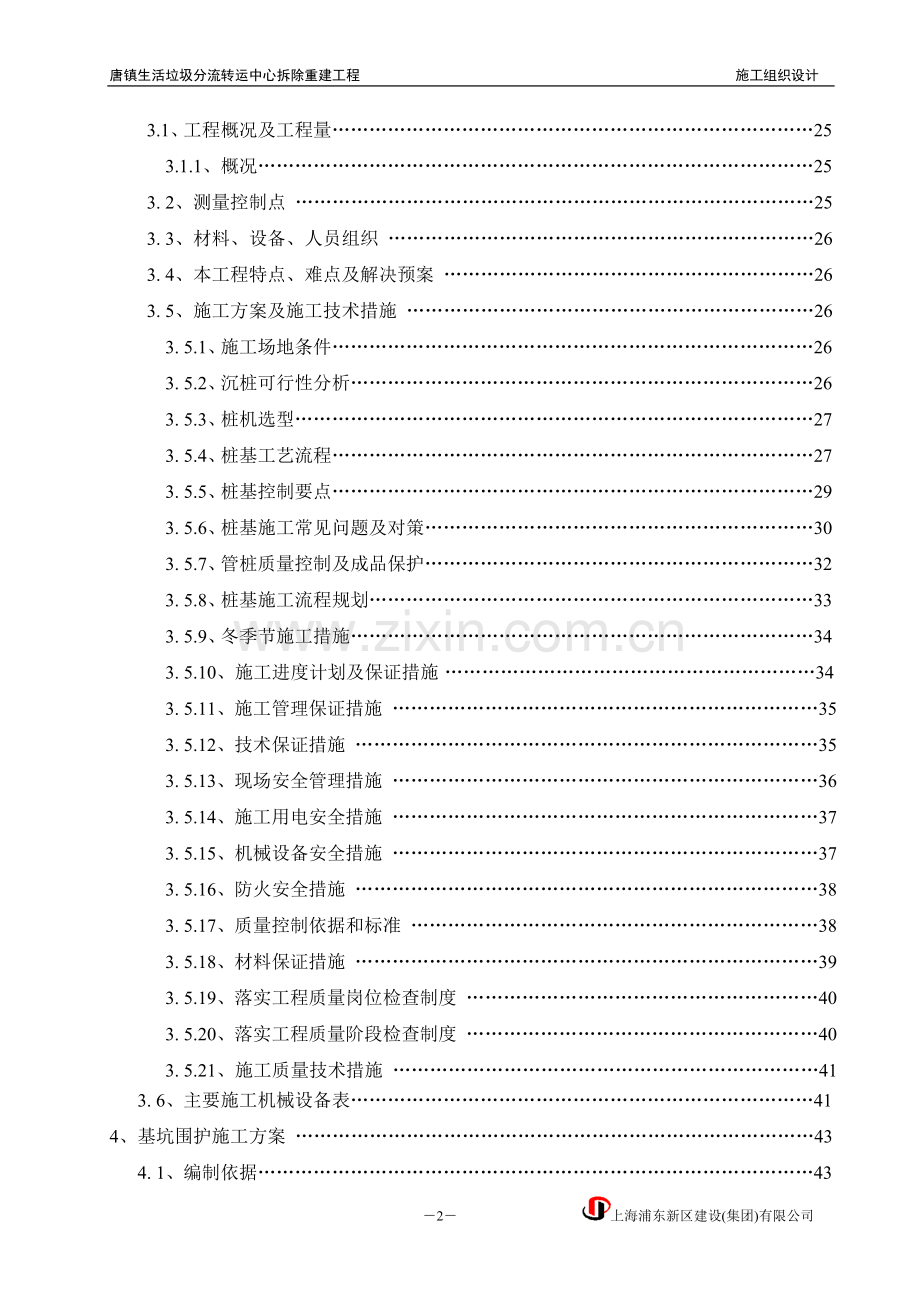

2、工前的准备工作 222.1、施工准备 222.2、临设布置 222.3、技术准备 242.4、材料准备 243、静压桩施工方案 253.1、工程概况及工程量253.1.1、概况253. 2、测量控制点 253. 3、材料、设备、人员组织 263. 4、本工程特点、难点及解决预案 263. 5、施工方案及施工技术措施 263. 5.1、施工场地条件263. 5.2、沉桩可行性分析263. 5.3、桩机选型273. 5.4、桩基工艺流程273. 5.5、桩基控制要点293. 5.6、桩基施工常见问题及对策303. 5.7、管桩质量控制及成品保护323. 5.8、桩基施工流程规划333. 5.9、冬

3、季节施工措施343. 5.10、施工进度计划及保证措施 343. 5.11、施工管理保证措施 353. 5.12、技术保证措施 353. 5.13、现场安全管理措施 363. 5.14、施工用电安全措施 373. 5.15、机械设备安全措施 373. 5.16、防火安全措施 383. 5.17、质量控制依据和标准 383. 5.18、材料保证措施 393. 5.19、落实工程质量岗位检查制度 403. 5.20、落实工程质量阶段检查制度 40 3. 5.21、施工质量技术措施 413. 6、主要施工机械设备表414、基坑围护施工方案 434. 1、编制依据434. 2、工程概况444. 3、基

4、坑围护概况444. 4、地形、地貌454. 4.1、地下水 464. 4.2、不良地质条件 464. 4.3、周围环境情况 464. 5、工程的特点和针对性措施474. 5.1、施工特点及难点 474. 5.2、针对性措施 474. 6、施工准备工作484. 6.1、技术准备 484. 6.2、生产准备 494. 7、围护结构施工总体部署494. 8、施工进度及资源需求计划504. 8.1、施工进度计划 504. 8.2、工期保证措施 514. 9、主要施工机械设备514. 10、施工场地临电 524. 10.1、施工用电计算 524. 10.2、配电安排534. 11、施工临时用水534.

5、11.1、施工临时用水计算534. 11.2、施工用水安排544. 12、施工工艺及技术措施 544. 12.1、测量控制544. 13、SMW工法桩574. 13.1、施工工艺574. 13.2、工艺流程574. 13.3、测量放样584. 13.4、开挖沟槽594. 13.5、定位与钻孔594. 13.6、水泥浆配合比604. 13.7、搅拌注浆614. 13.8、置换土外运614. 13.9、型钢施工(SMW工法) 624. 14、质量及技术保证措施634. 14.1、材料质量保证措施634. 14.2、施工质量保证措施644. 14.3、确保桩身强度和均匀性644. 14.4、质量检验

6、标准654. 14.5、止水帷幕防渗漏措施654. 14.6、质量保证技术措施664. 15、双轴搅拌桩674. 15.1、施工工艺674. 15.1、搅拌桩施工要点694. 15.2、质量保证技术措施694. 15.3、施工常见问题及防治处理方法704. 16、压密注浆714. 16.1、压密注浆施工要求714. 16.2、工艺流程714. 16.3、施工准备724. 16.4、施工工艺要求724. 16.5、施工注意事项724. 17、立柱钻孔灌注桩施工734. 17.1、钻孔桩施工概况734. 17.2、钻孔桩施工工艺流程734. 17.3、钻孔灌注桩施工754. 17.4、格构柱施工7

7、84. 17.5、水下混凝土施工784. 18、降水施工 794. 18.1、深井降水要求804. 18.2、降水施工工艺814. 18.3、降水井运行管理834. 18.4、降水及封井844. 19、圈梁(围檩)施工 844. 19.1、圈梁844. 19.2、钢筋混凝土圈梁、支撑844. 19.3、钢筋工程854. 20、混凝土工程 884. 21、土方开挖施工 884. 21.1、基坑开挖要求884. 21.2、挖土方案概况894. 21.3、挖土原则894. 21.4、挖土过程控制904. 21.5、土方开挖施工准备924. 21.6、挖土设备安排934. 21.7、土方开挖的方法和外

8、运954. 21.8、基坑开挖注意事项964. 21.9、周边环境保护974. 21、基坑围护监测974. 21.1、地下管线及相邻构筑物的监测984. 22、各项保证措施994. 22.1、质量保证措施994. 22.2、施工质量保证措施 1004. 22.3、安全生产保证措施 1014. 22.4、文明施工、环境保护保证措施1034. 23、应急抢险措施 1054. 23.1、应急预案启动流程1064. 23.2、应急抢险、救援措施1064. 23.3、应急预案内部救援队伍和物资 1075、土建施工方案1095.1、工程概况1095.2、工程测量1095.3、模板工程1065.3.1、模板

9、、支撑必须符合下列规定1105.3.2、柱子模板要求1105.3.3、梁模板要求1105.3.4、平台模板要求 1015.3.5、模板的拆除1115.4、钢筋工程1115.4.1、钢筋加工制作1125.4.2、钢筋的现场绑扎1135.5、砼结构工程1155.5.1、混凝土等级及设计要求1155.5.2、砼质量控制1155.5.3、施工缝的留置及处理1165.5.4、砼的养护1175.5.5、混凝土裂纹防治及缺陷的修补1175.6、砌体工程 1175.6.1、质量控制1175.6.2、施工工艺1195.6.3、施工要点1205.7、门窗工程 1205.8、墙脚手架 1215.8.1、外墙脚手架1

10、215.8.2、室内施工脚手架 1215.8.3、安全防护1226、装饰工程施工方案1236.1、楼、地面工程1236.1.1、地面工程1236.1.2、楼面工程1246.1.3、施工要点 1256.1.4、楼面用料部位1256.2、墙面、顶棚装修工程1266.2.1、内墙面1266.2.2、外墙面1266.2.3、内墙面用料部位1276.2.4、顶棚1286.2.5、顶棚用料部位1297、屋面工程施工方案1307.1、编制依据1307.2、施工做法1307. 3、质量控制 1308、地下室防水工程施工方案1328.1、编制依据1328.2、施工做法 1328.3、质量控制 1329、给排水安

11、装工程 1349.1、工程概况1349.1.1、供水源1349.1.2、排水源1349.2、编制依据1349.3、给水管道1349.4、排水管道1369.5、开槽埋管1389.6、回填土控制1389.7、注意事项1389.8、试压要求1399.9、系统调试14010、电气安装工程 14110.1、工程概况 14110.2、编制依据14110.3、电线敷设14110.4、避雷装置14310.5、接地装置14310.6、质量控制14410.7、系统调试14511、施工技术质量保证措施 14611.1、工程质量目标14611.2、质量管理组织机构14711.3、工程质量管理职责14711.4、工程质

12、量保证措施14711.5、原材料、成品的质量关15011.6、钢筋工程技术质量控制措施15011.7、混凝土工程15111.8、混凝土养护及保护15211.9、工程测量质量保证措施15311.9.1、施工定位放线 15311.9.2、平面控制方案 15411.9.3、控制点的埋没保护 15411.10、施工准备过程的质量控制 15411.11、施工过程中的质量控制 15511.12、计量管理 15611.13、确保工程质量的重点控制措施 15611.14、季节性施工保证措施15711.14.1、冬季施工质量保证措施15711.14.2、雨季施工保证措施15711.15、竣工验收资料及具备的条件

13、15811.15.1、竣工验收具备的条件15811.15.12、竣工验收的资料 15811.16、使用过程的质量管理15812、施工协调及施工保证措施 15812.1、协调网络图15912.2、防止扰民的措施15912.3、噪声控制16012.4、大气污染控制16012.5、水污染控制16012.6、砼浇捣过程中控制16012.7、临时道路的管理16012.8、防止外界干扰的措施16112.9、夜间施工技术措施16112.10、保洁措施 16113、安全管理、文明施工保证措施16213.1、安全施工保证措施16213.2、文明施工保证措施16413.3、渣土垃圾整治措施1644、消防管理措施1

14、6614.1、安全、消防管理目标16614.2、安全、消防保证体系16614.3、安全、消防措施16614.4、安全用电及消防措施16714.5、消防安全专项措施16814.6、施工安全专项措施16815、安全应急工作流程及事故救援预案 17115.1、基坑观测成果报送流程17115.2、围护结构应急处理工作流程17215.3、地下管线应急处理工作流程17315.4、安全事故救援预案17415.4.1、组织机构17415.4.2、伤害事故的应急抢救方法17415.4.3、创伤止血救护17415.4.4、烧伤急救处理17415.4.5、吸入毒气急救17515.4.6、触电急救17515.4.7、

15、手外伤急救17515.4.8、骨折急救17515.4.9、眼睛受伤急救17615.4.10、脊柱骨折急救 17615.4.11、急救医院 17716、施工进度保证措施 17816.1、施工进度计划编制说明17816.2、施工进度计划实施保证措施17816.2.1、影响工期的关键因素17816.2.2、保证施工工期的措施17816.2.3、定期生产例会及每月碰头协调会制度17917、保证工期的技术 17917.1、从施工计划编制上保证17917.2、积极开展技术攻关17917.3、从机械配备和人员落实上保证18017.4、从材料供应上保证18017.5、从安全生产上保证18017.6、从资金落实

16、上保证18117.7、从后勤生活上保证18117.8、从现场管理上保证18117.9、从把好工程质量关上保证18118、施工进度计划 18118.1、施工总进度目标18118.2、进度安排要点18219、项目管理组织体系及各部门职责 18319.1、项目管理组织机构18319.2、工程主要管理人员18419.3、项目总承包管理职能18419.4、工程质量体系要素与职能分配表18519.5、施工管理机构18619.6、强化施工管理18619.7、各管理人员的职责18620、工程回访与保修程序 19020.1、工程回访19020.2、回访程序19020.3、保修程序19020.4、沉降观测1912

17、1、附表 1921编制说明1.1、工程概况本工程为唐镇生活垃圾分流转运中心拆除重建工程,位于上海浦东新区川沙路西侧、锦绣东路以南、来安路北侧的银行卡产业园148地块。主要功能为该服务区域内的生活垃圾,进行分类压缩中转,及转运车辆停放。结构类型为:框架结构,地下一层,地上二层。地下建筑面积:2169.81,地上建筑面积:2577.16,建筑总面积:4746.97,占地总面积:5267。根据功能需求,本工程划分为两个分区,管理区及生产区。管理区:位于车间北侧,共二层,一层为更衣间、浴室、变配电间,二层为办公室及环卫展示厅。生产区:包括生活垃圾分流转运场地及压缩设备间、称重计量系统、转运车停车场、辅

18、助用房。出入口设置:厂区共设2个出入口,均与川沙路相连接,分别为物流出入口及消防出入口。物流出入口供垃圾收集车辆及垃圾转运车辆出入,总宽度为:16m,位于场地东南角。消防出入口平时作为人员出入口,消防时供车辆环通使用,位于场地东北角。1.1.1、基坑围护:采用850三轴水泥土搅拌桩内插H型钢SMW工法施工,桩与桩之间搭接长度为200mm,42.5新鲜普通硅酸盐水泥,水泥掺入比为:20,水灰比为:1.52.0,水泥土搅拌桩加固体28d无侧限抗压强度qu281.5MPa,渗透系数应小于110cm/s-8。采用7003001324H型钢。1.1.2、土体加固:坑内被动区土体加固,采用700双轴水泥土

19、搅拌桩加固施工,桩与桩之间搭接长度为200mm,42.5新鲜普通硅酸盐水泥,水泥掺入比为:13,水灰比为:0.450.55,水泥土搅拌桩加固体28d无侧限抗压强度qu281MPa,渗透系数应小于510cm/s-7。并采用压密注浆进行封底加固,封底压密注浆须待周边双轴水泥土搅拌桩施工完成后再进行施工。1.1.3、围檩结构:采用钢筋混凝土围檩断面为:1350800,混凝土设计强度为:C35。1.1.4、钢格构柱:立柱采用650钻孔灌注桩(扩头至800),桩长为:21m,混凝土强度等级为:水下混凝土C35,坑底以上为钢格构柱采用4L12512。1.1.5、工程桩基:采用PHC400AB9511、12

20、及PHC400AB958、8、11预应力混凝土管桩,采用静压法沉桩。1.1.6、开挖深度:本工程相对标高0.000相当于绝对标高4.600m (吴淞高程)。基坑底板面标高为:6.080m,800厚的钢筋混凝土底板,200厚C20混凝土垫层,基坑开挖深度为:0.000以下7.080 m。1.1.7、筏板基础:采用800厚的C35钢筋混凝土底板,抗渗等级为:P6。1.1.8、渗水处理:在基坑开挖过程中如发现围护结构有渗漏现象,必须及时采取有效措施,采用水泥和水玻璃双液进行封堵。1.2、工程简介工程名称:唐镇生活垃圾分流转运中心拆除重建工程设计单位:上海市政工程设计研究总院(集团)有限公司建设单位:上海浦东环保发展有限公司监理单位:上海浦东新区建设监理有限公司施工单位:上海浦东新区建设(集团)有限公司工程地址:上海浦东新区川沙路以西、锦绣东路以南、来安路北侧。建筑层数:地下一层,地上二层。结构类型:框架结构。建筑面积:地下建筑面积:2169.81,地上建筑面积:2577.16。用地面积:5267。1.3、编制依据建筑工程施工质量验收统一标准(GB503002001)上海市标准基坑工程技术规范(DG/TJ0861

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
