资源描述

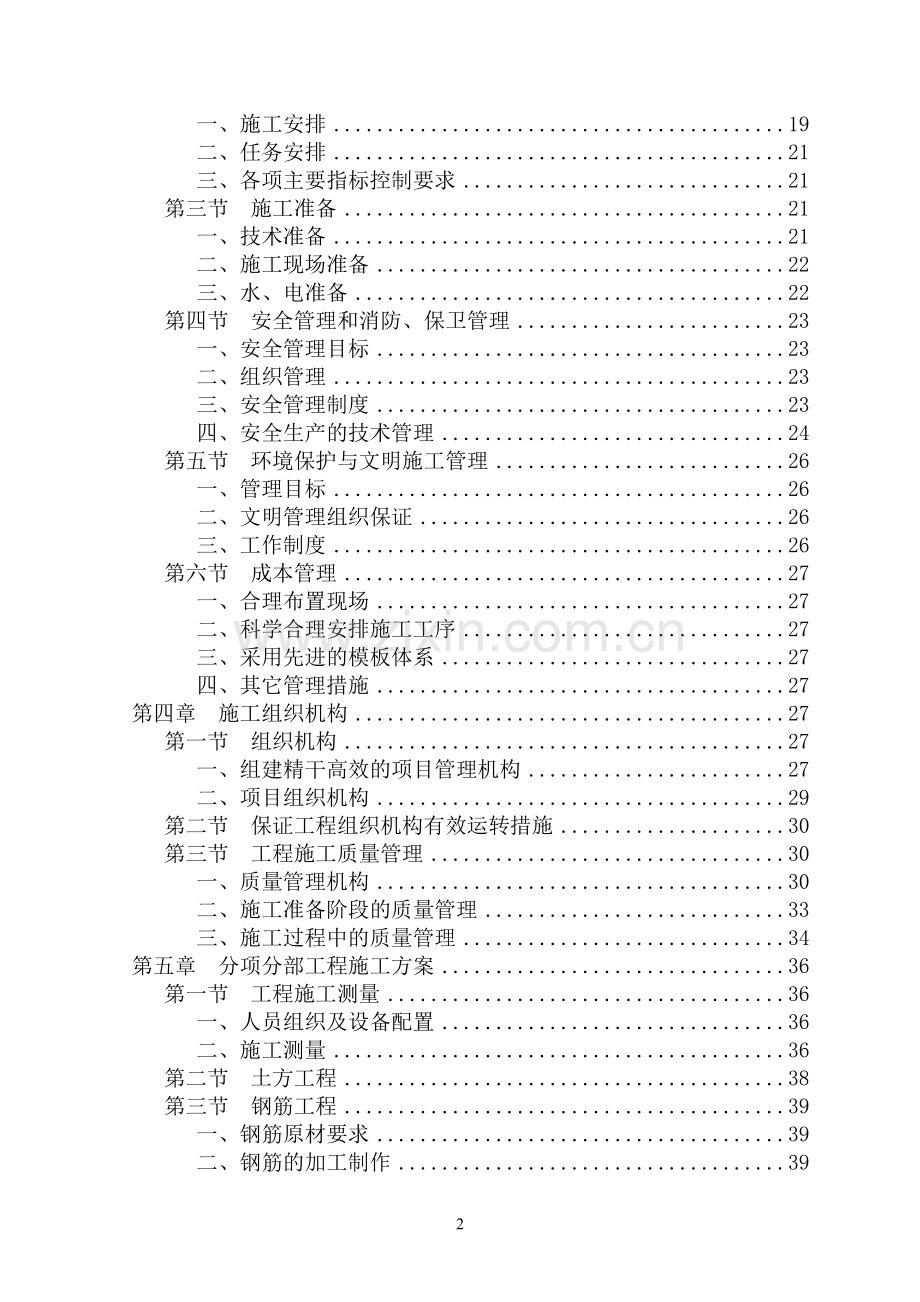

目 录
第一章 编制说明 8
第一节 编制依据 8
第二节 招标书的主要规定 8
第三节 编制范围及内容 8
第四节 采用的施工规范、规程及标准 9
一、土建工程采用的施工规范、规程及标准 9
二、安装工程采用的施工技术规范、规程及标准 9
三、采用主要图集 9
第五节 项目管理的主要目标 10
一、质量目标 10
二、工期目标 10
三、工程成本造价控制目标 10
四、安全目标 10
五、环境保护和文明施工目标 11
六、培训和教育目标 11
第二章 工程概况及特征 11
第一节 施工环境及地区气候概况 11
一、工程施工环境 11
二、地质条件 11
第二节 工程设计概况 12
一、建筑设计概况 12
二、结构设计概况 14
三、安装工程概况 16
(一)给水排水工程部分 16
第三节 工程特点 18
一、施工条件的特点 18
二、地质特点 18
三、工程质量目标 18
四、工程控制工期 18
五、工程的重点和难点 18
第三章 施工部署 19
第一节 奋斗目标 19
一、质量目标 19
二、工期目标 19
三、安全目标 19
四、文明施工目标 19
第二节 施工总体安排 19
一、施工安排 19
二、任务安排 21
三、各项主要指标控制要求 21
第三节 施工准备 21
一、技术准备 21
二、施工现场准备 22
三、水、电准备 22
第四节 安全管理和消防、保卫管理 23
一、安全管理目标 23
二、组织管理 23
三、安全管理制度 23
四、安全生产的技术管理 24
第五节 环境保护与文明施工管理 26
一、管理目标 26
二、文明管理组织保证 26
三、工作制度 26
第六节 成本管理 27
一、合理布置现场 27
二、科学合理安排施工工序 27
三、采用先进的模板体系 27
四、其它管理措施 27
第四章 施工组织机构 27
第一节 组织机构 27
一、组建精干高效的项目管理机构 27
二、项目组织机构 29
第二节 保证工程组织机构有效运转措施 30
第三节 工程施工质量管理 30
一、质量管理机构 30
二、施工准备阶段的质量管理 33
三、施工过程中的质量管理 34
第五章 分项分部工程施工方案 36
第一节 工程施工测量 36
一、人员组织及设备配置 36
二、施工测量 36
第二节 土方工程 38
第三节 钢筋工程 39
一、钢筋原材要求 39
二、钢筋的加工制作 39
三、钢筋的竖向、水平连接 40
四、钢筋安装绑扎 41
第四节 模板工程 42
一、模板总体设计方案 42
二、底板模板设计 42
三、混凝土墙体模板 42
四、框架梁柱、顶板模板 42
五、后浇带模板 43
六、墙体模板支撑 43
七、梁、板模板支设 43
九、楼梯间模板及踏步模板 44
十、模板安装要点 44
第五节 混凝土工程 45
一、泵送混凝土的工艺流程 45
二、混凝土输送泵的选择 45
三、混凝土的泵送 45
四、混凝土的浇筑 46
第六节 砌体工程 47
一、原材料的要求 47
二、工艺流程 47
三、施工准备 48
四、砌筑施工 48
第七节 装饰工程 49
二、顶棚喷涂施工 50
三、外墙面砖施工 50
第八节 门窗工程 52
一、塑钢门窗 52
二、防火门 53
第九节 防水工程 53
一、地下室防水混凝土施工 53
二、地下柔性防水 53
三、屋面卷材防水 55
第十节 脚手架工程 56
第十一节 给排水及采暖通风工程 58
一、排水系统 58
第十二节 电气安装工程 62
一、动力和照明系统 62
二、防雷接地系统 65
三、弱电工程 66
第六章 关键部位、特殊部位施工方法及措施 66
第一节 地下室后浇带施工及措施 66
一、后浇带留设位置 66
二、后浇带留置形式 66
三、后浇带留设要点 66
四、后浇带的封闭 67
五、界面处理 67
六、混凝土浇筑及养护 67
第二节 底板、墙体及顶板外防水施工及措施 67
一、施工安排 67
二、操作顺序 67
三、卷材防水施工要点 67
四、细部处理措施 68
第七章 施工进度计划及保证措施 68
第一节 工 期 68
第二节 施工总进度计划 69
第三节 工期保证措施 69
一、组织管理措施保证 69
二、施工计划安排保证 69
三、人、财、物的安排保证 69
四、技术措施保证 70
五、机械设备措施保证 71
六、土建和安装交叉配合措施保证 71
七、总、分包配合保证措施 71
第八章 施工总平面布置 71
第一节 现场平面布置原则 71
第二节 总平面的布置 72
一、施工围墙 72
二、施工道路 72
三、混凝土输送泵的设置 72
四、钢筋加工场及生产用房的搭建 72
五、有序的材料堆场 72
六、临设及办公用房的布置 72
七、现场给、排水 73
八、现场电源 73
第三节 施工现场总平面布置图 73
第九章 资源配备计划 73
第一节 劳动力组织 73
一、劳动力组织原则 73
二、人员培训计划 73
三、劳动力计划 74
第二节 施工机具准备 75
一、机械选择 75
二、混凝土泵加泵管的输送体系 75
三、其它主要施工机械的配备 75
四、主要机械设备配备 76
五、施工机械设备的保养与维护 76
第三节 主要材料构件计划数量表 77
第十章 质量保证措施 77
第一节 质量目标及组织保证措施 77
一、质量目标 77
二、质量体系的保证 77
三、质量保证体系的建立 77
四、质量管理制度 78
五、技术保证措施 81
六、施工材料质量保证措施 82
第二节 分项工程质量保证措施 83
一、钢筋工程的质量控制 83
二、模板工程的质量保证措施 84
三、混凝土工程质量保证措施 85
四、楼梯楞角暗埋钢筋保护的措施 85
五、卷材防水质量控制 85
第三节 季节性施工措施 86
第十一章 成品保护措施 87
一、管理制度 87
二、技术措施 88
三、交叉作业保护 88
第十二章 加强安全生产措施 88
第一节 安全管理目标及组织措施 88
一、管理目标 88
二、组织管理 89
三、安全管理制度 89
四、行为控制 90
五、劳务用工管理 90
第二节 基础安全施工技术措施 90
第三节 临时用电及电动机具、设备管理 91
一、临时用电管理措施 91
二、机械设备安全管理措施 91
第四节 现场消防安全管理 91
第十三章 文明施工措施 92
第一节 管理目标及组织保证 92
一、文明施工目标及管理 92
二、组织保证措施 92
三、工作制度的建立 92
第二节 文明施工措施 92
一、现场围墙 92
二、现场绿化 92
三、施工大门 93
四、现场标牌 93
五、施工总平面布置 93
六、施工场地 93
七、材料堆码 93
八、现场临设 93
九、机械设备管理 93
十、垃圾处理 93
第三节 环境保护措施 93
一、控制扬尘污染措施 93
二、防止水污染措施 94
三、防止施工噪音污染 94
四、废弃物管理 94
第十四章 新技术、新工艺、新材料的运用 95
第一节 施工中采用的新工艺 95
第二节 施工中采用的新材料 95
第十五章 降低工程造价的措施 95
一、加强材料管理 95
二、加大资金管理力度 95
三、加强机械设备的管理 96
四、加强质量管理,控制质量成本 96
五、加快施工进度,节约工期 96
六、技术节约措施 96
第十六章 分包计划和对分包队伍的管理措施 96
第一节 分包计划 96
第二节 总承包综合管理 96
一、认真做好施工准备,创造良好的施工条件 97
二、认真落实各项规章制度 97
第三节 总包与各分包协作单位之间配合 97
第十七章 附 图 99
附图1:内墙模板对拉螺栓节点详图 99
附图2:地下外墙模板对拉螺栓节点详图 99
附图3:地下外墙对拉螺栓加工详图 99
附图4:框架梁侧立面图 99
附图5:套管加焊止水环做法 100
附图6:施工网络进度计划图 101
附图7:结构施工平面布置图 102
附图8:装修施工平面布置图 103
7
第一章 编制说明
第一节 编制依据
一、某小区1#楼等六项施工总承包招标文件(编号:*****及招标补充文件。
二、某设计策划有限公司提供的2010年6月版本(供招投标使用)的设计图纸。
三、现场勘察情况。
四、国家和行业现行施工验收的规范、规程、标准以及某市市关于建筑施工管理等方面的有关规定。
五、我公司目前的技术力量及机械设备装备情况。
六、《质量管理体系认证标准》GB/T19001-2000idtISO9001:2000。
七、《环境管理体系,规范及使用指南》GB/T24001-1996 idtISO14001:1996。
八、《职业健康安全管理体系,规范》GB/T28001-2001。
第二节 招标书的主要规定
一、招标范围:“某小区1#楼等六项”工程施工图纸所含土建工程、给排水工程、采暖工程、通风工程、电气工程(其中弱电工程的有线电视系统、远程水表系统、电话系统、网络系统、安防系统只做预埋管、槽、盒、穿带线,其余不做)。
二、工程质量标准:合格。
三、工期要求:本招标工程定额工期895日历天,招标单位要求工期760日历天,我单位承诺按招标单位要求工期组织施工,施工工期760日历天。计划开工日期2010年1月1日。根据招标文件要求,此工期中不包括降水、护坡、复合地基处理(含土方开挖)的工期。
四、承包方式:按招标文件要求执行,本工程决标后的中标价即合同价,采用可调总价合同,除本工程招标文件中规定的允许调整范围外,一律不再调整。
第三节 编制范围及内容
一、本工程施工组织设计是严格按照工程招标范围和招标文件对施工组织设计的要求进行质量策划后编制的。
二、我公司为能参加此项工程的投标倍感荣幸,同时也深感责任重大,所以高度重视本工程投标施工组织设计的编制工作,力求方案重点突出,具有呼应性、针对性和可操作性。
三、本着对招标人负责和资金的合理使用,对工程质量的高度责任感,针对本工程设计特点和使用功能要求,我们编制的原则是:确保工程质量一次交验合格,速度快,可操作性强。同时保证施工现场创建安全文明工地。
第四节 采用的施工规范、规程及标准
一、土建工程采用的施工规范、规程及标准
(一)《建筑工程施工质量验收统一标准》(GB50300-2001)
(二)《建筑工程项目管理规范》(GB/T50326-2001)
(三)《建筑地基基础工程施工质量验收规范》(GB50202-2002)
(四)《混凝土结构工程施工质量验收规范》(GB50204-2002)
(五)《砌体工程施工质量验收规范》(GB50203-2002)
(六)《建筑装饰装修工程质量验收规范》(GB50210-2001)
(七)《建筑地面工程施工质量验收规范》(GB50209-2002)
(八)《工程测量规范》(GB50026-93)
(九)《地下防水工程施工质量验收规范》(GB50208-2002)
(十)《地下工程防水技术规范》(GB50108-2001)
(十一)《钢筋焊接及验收规程》(JGJ18-03)
(十二)《钢筋机械连接通用技术规程》(JGJ107-03)
(十三)《带肋钢筋直螺纹连接技术规程》(JGJ108-96)
(十四)《混凝土质量控制标准》(GB50164-92)
(十五)《混凝土外加剂应用技术规范》(GBJ119-2003)
(十六)《混凝土泵送施工技术规程》(JGJ/T10-95)
(十七)《塑料门窗安装及验收规程(JGJ103-96)
(十八)《建筑安装分项工程施工工艺规程》(DBJ/T01-26-2003)
(十九)《建筑工程资料管理规程》(DBJ01-51-2003)
(二十)《建筑机械使用安全技术规程》(JGJ33-2001)
(二十一)《施工现场临时用电安全技术规范》(JGJ46-05)
(二十二)《建设工程施工现场供用电安全规范》(GB50194-93)
(二十三)《建筑施工安全检查标准》(JGJ59-99)
二、安装工程采用的施工技术规范、规程及标准
(一)《给排水及采暖工程施工质量验收规范》(GB50242-2002)
(二)《建筑电气安装工程施工质量验收规范》(GB50303-2002)
三、采用主要图集
(一)《建筑构造通用图集》(88J1-1)
(二)《建筑构造通用图集》(88J6-1)第2版
(三)《建筑构造通用图集》(88J7)
(四)《建筑构造通用图集》(88J1-X1)
(五)《建筑构造通用图集》(88J5-X1)
(六)《混凝土结构施工图平面整体表示方法制图规则和构造详图》(03G101-1)
(七)《混凝土结构施工图平面整体表示方法制图规则和构造详图(筏形基础)》(04G101-3)
(八)《框架结构填充空心砌块构造图集》(京94SJ19)
(九)《过梁通用图集》(京92G21)
(十)《建筑设备施工安装通用图集》(91SB)
(十一)《管道及设备保温》(87JS159)
(十二)《管道及设备保温》(98T901)
(十三)《建筑电气安装工程施工图集》(92DQ)
(十四)《等电位连接安装》(02D501)
第五节 项目管理的主要目标
根据招标人所示招标文件的要求以及本工程的重要性,我公司确定了该工程项目管理的综合目标如下:
一、质量目标
合格。
二、工期目标
我公司在接到本工程招标文件后,结合本工程的特点、重点、难点进行了施工组织设计的详细编制,对进度计划的可行性进行了认真仔细的深入研究,对工程施工组织、管理进行了细致的部署、安排和筹划,对每一道工序的安排做到科学合理、高效紧凑、衔接紧密,在确保施工质量目标的前提下,对工期提出了如下目标:
工程招标工期760天,我公司承诺按招标要求组织施工,施工工期760天(包含法定节假日的假期)。施工总进度计划详见《施工工期计划》章节。
三、工程成本造价控制目标
我们将始终站在业主的角度,树立工程全局观念,通过优秀的人才、科学的管理、先进的技术和设备、经济合理的施工方案和工艺、科学的策划和部署、有效的组织管理、协调和控制,使该工程成本和造价得到最为有效的控制;同业主、设计院、监理单位等工程相关各方共同努力,优化施工组织和安排,使工程各个环节衔接紧密,高效顺利地向前推进;从图纸设计、材料设备选型、专业承包商的选择、现场施工组织、管理、协调与控制等各个方面,提出行之有效的合理化建议和方案,加强“过程”和“环节”控制,追求“过程精品”,避免不必要的拆改、浪费,尽最大能力减少和节省工程成本和造价,使业主的投资发挥最佳的效益和效果。通过长期的工程实践,我们充分认识到只有整个工程成本和造价得到良好的控制,才能对整个工程有利、对业主有利、对各承包商有利。
四、安全目标
我公司将采取切实可行的措施和充足的安全投入,通过严密的安全管理,确保施工现场不发生重大伤亡事故、火灾事故及恶性中毒事件等,轻伤发生频率控制在4 ‰以内,并积极配合政府相关主管部门,采取切实可行的办法,预防流行性疾病的发生。
五、环境保护和文明施工目标
我公司将严格按照某市市关于建筑工程施工的各项管理规定执行,加强施工组织和现场安全文明施工管理,使本工程成为我公司的“对外形象示范工程”并达到某市市“安全文明工地”的要求。该工程在环境保护、文明施工和对外形象方面,将成为公司在某市市的样板和代表性工程。
六、培训和教育目标
实现百分之百的全员培训教育,不仅包括管理层的培训教育,尤其是对施工作业层的进一步强化培训和教育,使全员树立牢固的质量意识、安全意识、环境保护和文明施工的意识、成品保护的意识、为业主服务的意识以及相互合作相互协调的意识,强化施工管理和工程技术水平。
第二章 工程概况及特征
本工程为“某小区1#楼等6项工程”,包括:某小区1#楼、某小区2#楼、某小区商服楼、某小区1#地下车库、某小区1#、2#楼人防出口、某小区1#车库出口等六项工程。建设单位为某公司;建设地点位于某市某,北临某南路,南靠某路,东西两侧均设有城市规划道路。招标范围为施工图纸所含土建工程、给排水工程、采暖工程、通风工程、电气工程(其中弱电工程的有线电视系统、远程水表系统、电话系统、网络系统、安防系统只做预埋管、槽、盒、穿带线,其余不做)。
该工程基础为筏板基础、肋梁筏板式基础,全现浇剪力墙及框架结构。
第一节 施工环境及地区气候概况
一、工程施工环境
拟建项目地处某市市三环路以外,四环路以内,北临农展馆南路,南靠某区路,交通方便。
(一)施工条件:
本工程建筑用地处于原旧建筑拆除范围内,周边建筑及道路已形成,场地以北为已有建筑,由场地南侧、东侧的城市道路进入施工现场。施工用电、用水由业主在施工区域内的干线上提供。
(二)地上、地下障碍物情况:
建筑场地为原旧建筑撤除范围内,地面障碍物及地下管网施工前均应拆除和查明。
二、地质条件
(一)场地水文及地质情况:
本工程场地地形比较单一,地势平坦,地面标高界于35.49m~37.04m之间。场地内从上而下依次分为杂填土①层(层底标高34.88m~35.70m);粘质粉土层②、粉质粘土②1层(层底标高25.62m~27.47m);中细砂层③、卵石层③1(层底标高18.76m~19.27 m);粘质粉土④层、粘土④1层、粉质粘土④2层(层底标高10.49m~13.35m);卵石⑤层、中细砂⑤1层(层底标高2.16m~2.50m)。本场地历年地下水位绝对标高36.5m左右,近3~5年最高地下水位标高为28.00m左右。
(二)气候条件:
1、基本风压:0.45KN/m2;
2、地面粗糙程度:C类;
3、基本雪压:0.40 KN/m2;
4、场地标准冻结深度:0.80m;
(三)地震参数:
根据《某市市抗震设防区划》,拟建场地类别:Ⅲ类,抗震设防烈度8度,设计地震分组:第一组。
(四)建筑结构安全等级及设计使用年限:
1、建筑结构安全等级:二级;
2、建筑抗震设防类别:丙类;
3、地基基础设计等级:乙级;
4、剪力墙抗震等级:二级;
5、地下室防水等级:二级;
6、结构设计使用年限:50年。
第二节 工程设计概况
一、建筑设计概况
本工程位于某,由某小区1#楼、某小区2#楼、某小区商服楼、某小区1#地下车库、某小区1#、2#楼人防出口、某小区1#车库出口等六项工程组成,总建筑面积为64539m2。
(一)某小区1#楼、某小区2#楼结构形式及装修做法一致。该工程为一类高层建筑,结构形式为全现浇钢筋混凝土剪力墙结构,耐久年限为一级,耐火等级一级。地上23层,地下2层,建筑屋檐高67.30m,建筑面积为24120m2。该工程首层地面设计标高相当于绝对标高38.00m,室内外高差900mm。
1、底板:本工程基础采用钢筋混凝土筏板基础,地下防水等级为二级,采用S8防水混凝土结构自防水及外包4+3厚SBS改性沥青防水卷材的防水方式。
2、墙体保温:采用大模板内置有网带槽聚苯板的节能钢筋混凝土方式。
3、室内外装饰做法:
该工程本次招标采取粗装修做法,楼面采用细石混凝土地面以及水泥楼面;门厅、电梯厅采用花岗石楼面;地下室厕所铺地砖。地下室及地上部分厨房、卫生间、电梯机房、水箱间等内墙面采用水泥砂浆墙面,涂刷水性耐擦洗涂料;地上部分门厅采用花岗石墙面,值班管理室、电梯厅、过道、阳台采用乳胶漆墙面;客厅、餐厅、卧室及楼梯间采用水泥砂浆墙面。该工程采用板底刮腻子喷涂顶棚,其中地下部分顶棚面层水性耐擦洗涂料,楼梯间顶棚做法为板底粉刷石膏抹灰。本工程电梯厅采用地砖踢脚,其余采用120高水泥踢脚。
外墙做法:无保温外墙采用贴瓷质外墙砖,有保温外墙采用聚苯板随混凝土浇注外保温墙面(涂料等饰面层)。
4、门窗工程:外墙窗采用5+9+5中空玻璃塑钢门窗,热工指标应符合行节能要求,窗的气密性应不低于4级水平。塑钢门窗及钢窗除注明外均居中安装,防火门采用木质防火门,木门靠门扇开启方向墙边安装。塑钢外窗形式待甲方与设计单位确定后定货。
5、建筑防水:
地下防水:本工程地下室底板、外墙及顶板均采用刚性自防水和柔性防水卷材结合的双层防水方案,防水等级为Ⅱ级。地下室底板、外墙及顶板混凝土为自防水混凝土,抗渗等级为S8,外包4+3厚SBS改性沥青卷材防水层。
屋面防水:屋面4+3厚SBS改性沥青防水卷材防水层。
(二)1#地下车库
某1#地下车库。为地下1层(局部地上1层),总建筑面积为5476.8m2(其中含人防面积2085 m2),其中地上部分建筑面积:72.9 m2,地下部分建筑面积5403.9m2(其中含人防面积2085 m2)
1、内装饰工程
本工程内装饰为简单装修设计,地下车库及坡道地面采用金属骨料耐磨地面,其余均采用普通水泥楼地面;墙面及顶棚做法均为刮腻子喷涂;踢脚采用水泥踢脚。
2、外装饰工程:外墙饰面采用贴面砖做法,面砖颜色待建设单位与设计单位确认后施工。
3、门窗工程
本工程防火门采用木质乙级防火门和甲级防火卷帘门,甲乙级防火门均带闭门器。除图纸注明外,防火门均居中立樘。
地面建筑外门窗均为塑钢保温门窗居中安装(图纸注明者除外)。具体形式待建设单位与设计单位确认后方可定货。
4、建筑防水工程
地下防水工程:本工程地下车库底板、外墙及顶板均采用刚性自防水和柔性防水卷材结合的双层防水方案,防水等级为Ⅱ级。地下室底板、外墙及顶板混凝土为自防水混凝土,抗渗等级为S8,外包4+3厚SBS改性沥青卷材防水层。同时底板及顶板防水卷材外侧采用低档卷材隔离(保护层)以及50mm厚C20细石混凝作为防水卷材的保护层;车库外墙防水保护层采用50mm厚聚乙烯泡沫塑料片材外填2:8灰土。
5、室外出口屋面防水做法:车库室外出口屋面为不上人屋面,防水等级为Ⅱ级采用4+3厚SBS改性沥青卷材防水层。
(三)商服楼
商服楼座落于地下1#车库上方,基础同地下车库。该工程为地上2层、地下一层建筑,建筑面积为3418 m2,建筑檐高10.4m。其中地上一层为商业用房,地上二层为配套公建。该工程为全现浇钢筋混凝土框架结构。
1、墙体保温:采用40厚聚氨酯外墙外保温板。
2、室内外装饰做法:
商场、配套公建及通道采用花岗石楼面;楼梯间、卫生间为铺地砖楼面;消防控制室及锅炉房为水泥楼面。锅炉房、卫生间内墙为水泥砂浆墙面,水性耐擦洗涂料;其余所有房间粉刷石膏抹灰墙面,水性耐擦洗涂料。顶棚为板底刮腻子喷涂顶棚,面层水性耐擦洗涂料。
3、外墙做法:外墙采用外贴面砖做法。
4、门窗工程及建筑防水:同某小区1#楼、2#楼做法。
二、结构设计概况
(一)结构简况
本工程为全现浇钢筋混凝土剪力墙、钢筋混凝土框架结构,设计使用年限50年,建筑结构安全等级二级,结构抗震设防烈度8度,房屋抗震设防类别丙类,剪力墙抗震等级二级,框架抗震等级三级,地基基础设计等级乙级,地下室防水等级二级。
(二)采用材料
1、混凝土
本工程位于某市市某区,地处三环以外,四环以内,按照某市市有关规定,混凝土制备需由商品混凝土搅拌站供应。混凝土强度等级如下:(后浇带采用高一级的微膨胀混凝土)
某小区1#地下车库、商服楼
使 用 部 位
混 凝 土 强 度 等 级
基础底板
C30(S8防水混凝土内掺ZY外加剂)
地下室外墙
C35(S8防水混凝土内掺ZY外加剂)
地下室顶板(与土接触)
C35(S8防水混凝土内掺ZY外加剂)
地下室顶板(不与土接触)
C35
楼板、梁、柱
C35
地下室内墙
C35
基础垫层
C15
其余各处
C35
某小区1#楼、2#楼
使 用 部 位
混凝土强度等级
备 注
基础垫层
C15
地下室外墙、首层及
以下剪力墙
C35
防水混凝土抗渗等级S8
(内墙除外)
板、梁
C30
二层及以上剪力墙
C30
自行车坡道
C30
防水混凝土抗渗等级S8
基础底板及人防顶板
C30
防水混凝土抗渗等级S8
2、钢筋
钢筋
种类
直径(φ)
连接方式
使用部位
HPB235钢筋
6~10mm
绑扎搭接
楼梯平台,梯段钢筋、墙体拉接筋,箍筋等。
HRB335钢筋
HRB400钢筋
12~28mm
1、Ф12~Ф14水平钢筋采取绑扎搭接。
2、水平钢筋Ф16至Ф25采用对焊或直螺纹连接。
3、大于Ф25采用锥螺纹连接。
4、竖向钢筋Ф16以上采取电渣压力焊。
5、其它的竖向钢筋采取绑扎搭接。
墙体、框架柱、框架梁、底板、顶板,等部位受力筋。
本工程钢筋采用φ-I(HPB235)、φ-Ⅱ(HRB335)、φ-Ⅲ(HRB400),各类钢筋的使用部位以及拟采取的连接方式如下:(见上页)
3、砌块
1#、2#楼室内填充墙采用陶粒空心砌块墙,厚度同剪力墙。分户填充墙为150mm厚陶粒砌块。卫生间、厨房及部分卧室隔墙板采用100mm厚陶粒条板,正压送风管井为100厚加气混凝土砌块。砌筑砂浆采用M5水泥混合砂浆。1#地下车库±0.000以上隔墙为陶粒混凝土空心砌块,M5混合砂浆;±0.000以下隔墙为页岩煤矸石实心砖,M5水泥砂浆。商服楼地上部分外填充墙采用250厚陶粒混凝土砌块墙,内隔墙采用200厚陶粒混凝土空心砌块墙。
三、安装工程概况
(一)给水排水工程部分
本施工组织设计包括给水排水系统、消防系统、雨水系统、采暖系统、通风系统。
1、给水排水系统:1#、2#楼给水系统共分高中低三区,户内水表后采用铝塑管,其余为钢塑管,商服楼给水干管采用热镀锌钢管,丝扣连接,地下车库内设置冲洗地面使用的给水管道。1#、2#楼排水系统采用污废水合流式,污、废水及通气管均采用铸铁管及管件,污水立管采用排水铸铁管,W型柔性接口,排水横干管采用排水铸铁管,卡箍式连接;商服楼排水管采用石棉水泥接口。压力排水管采用热镀锌钢管,法兰连接。地下车库内设置地漏收集地面排水,排至排水集水坑用提升泵排至室外排水管网。
2、消防系统:消火栓给水系统采用区域集中临时高压给水系统,1#、2#楼室内消火拴系统分为高、低两区,商服楼消火栓给水在商服楼二层顶形成环状管网。管道采用热镀锌钢管,管径DN≥80mm时,采用沟槽连接;管径DN<80mm时,采用丝扣接口。自动喷水灭火系统按中危险级Ι级计,喷洒给水系统采用区域集中临时高压给水系统,消防时由设于地下车库的消防水泵房内的喷洒加压泵供给。在不同防火分区分别设信号阀门及水流指示器,喷头喷水时,水流指示器动作,向消防中心报警,表明着火部位。喷头选用下垂型玻璃球喷头。喷洒给水管采用热镀锌钢管,管径DN≤80㎜时,采用沟槽连接,;管径DN≥80㎜时,采用丝扣连接。
3、雨水系统:采用内排水系统,管道采用热镀锌钢管,沟槽连接。
4、采暖系统:公用部分由小区热源供给,其中地下二层人防为一个独立系统,各住宅用户热源均为壁挂燃气炉,各用户自成一个独立系统,均为下供下回双管同程系统。敷设于垫层内的管道采用铝塑管,其余采用热镀锌钢管。
5、通风系统:楼梯间设置正压送风系统,由设在屋顶平台的风机通过风井送风。1#地下车库为六级人防掩蔽工程,平时为汽车库,战时为物资库。平时设送、排风系统,且排风与排烟合用一系统;战时设清洁式、隔绝式通风系统,且平时与战时送风和用一系统。排烟与排风合用一个系统。1#、2#楼及商服楼所有卫生间均设置排气扇,通过金属软管通至排风道。防烟楼梯间和地下部分的消防电梯前室均设独立的加压送风系统。
(二)强电工程部分
本部分包括动力和照明系统、防雷接地系统。
1、动力和照明系统
本工程动力照明配电系统采用三相四线制(TN-S系统),电源由室外箱式变压器引来两路380/220低压电源,引入商服楼总配电室,再至1、2#楼,和1#地下车库的配电室,以满足照明、消防设备及机械停车设备等的需要。动力系统的主要用电负荷为防火卷帘门、机械停车设备、送风机、排风兼排烟风机、排水泵等设施用电,电气照明为普通负荷。本工程的消防设备、应急照明、机械停车设备等负荷等级为一级,均采用双电源末端互投方式配电,即当正常电源断电时,备用电源自动投入。电力设备配电均采用放射式及树干式配电方式,配电线路采用主要采用沿电缆桥架及穿管方式敷设。
2、防雷接地系统
该工程避雷系统将基础底板内钢筋及基础梁内主筋相互焊接为一体,并与柱内主筋焊接,作为接地装置。在各配电室、地下车库内墙上明敷设一条-40×4镀锌扁钢,并在适当的地方与柱内两根结构内钢筋可靠焊接,做为总等电位联结线,并将所有机械停车设备与此可靠联结做等电位联结。强弱电接地共用接地装置,要求总接地电阻不大于1欧姆,实测不满足要求时,增设人工接地极。同时,为防止人身触电的危险,本工程设专用接地保护线(PE),并进行总等电位联结。在配电室内适当位置预留-40×4镀锌扁钢作为主接地线,并设一总等电位联结箱,该主接地线与柱内两根主筋(≥φ16)可靠焊接。在配电室内和1#地下车库的所有电缆桥架及强弱电直爬梯架(线槽)均通长敷设一根主接地线连接的-40×4镀锌扁钢作为接地保护线(PE)。保护接地采用TN-S系统,其接地电阻≤1Ω。
(三)弱电工程
本工程弱电系统包括消防报警、电视电话、安全防范等系统,线路、设备等的安装由建设单位确定,本次只预留管线,以备以后线路敷设。
第三节 工程特点
一、施工条件的特点
(一)本工程占地周围均为已建工程,尤其场地北侧及西侧,施工现场距居民住宅楼不足五十米,现场东侧、南侧不远处也是居民居住区,对扰民和民扰现象应给予充分关注。同时施工现场场地十分狭窄。因此,在整个施工期间必须加强对现场人员、工具设备、材料的进出等加强管理,对噪声、粉尘造成的环境污染进行妥善处理。
(二)根据施工现场实际情况,场地十分狭窄,因此必须作好施工前的各方面准备工作。针对该项目特征,按照招标人要求和既定的施工组织,合理安排施工现场人员办公场所、料具堆放场地、机械设备的运转工作区域,以使各种材料设备一次就位,减少二次搬运,加快施工进度,降低工程成本。
二、地质特点
场地土方开挖范围内为原旧建筑拆除地,其土质为杂填土、粘质粉土、粉质粘土等,地面标高界于35.49m~37.04m之间,历年地下水位绝对标高36.5m左右,近3~5年最高地下水位标高为28.00m左右。
三、工程质量目标
合格。为确保工程一次验收合格,顺利通过备案。我公司将精心组织、精心施工,选派有丰富施工经验的国家一级项目经理组成项目经理部,负责此项工程的施工,确保圆满实现预期目标。
四、工程控制工期
本工程控制工期为760个日历天,计划开工时间2010年1月1日,竣工时间2008年1月30日,要求工期比较紧迫。
五、工程的重点和难点
本工程为群体工程,工期紧,场地狭窄,如何优质、高效,按时完成施工任务是该工程的重中之重。
(一)占地面积较大,基础施工、安全防护、排水以及施工中各施工区、各工种平衡协调配合工作十分重要,这也是该工程的重点和难点。
(二)针对本工程部分筏板基础属大体积混凝土施工,同时在1#地下车库与1#、2#楼相连接处为变截面形式的特点,为防止混凝土裂缝产生应切实做好温控、混凝土配合比设计、砼表面侧面增设钢丝网片等施工技术措施。
(三)本工程在施工时应高度重视基础及地下设施、管线的保护,发现问题及早提出解决办法。
(四)本工程设备系统安装项目较多,施工中特别加强土建与安装工程的协调配合工作,搞好预留孔洞和预埋等件的留设工作,防止事后凿打影响结构质量,保证工程顺利进行和工程质量达到合格。
(五)在本单位内部,由于工期紧迫,因此劳动力投入集中,各种周转料具投入量较大,合理安排工序穿插和流水施工并搞好各专业之间协调管理非常关键。
(六)本工程具有单体工程多、结构复杂、工期紧迫等特点,因此,必须引起高度的重视,我公司将集中优势力量,将优秀的设计与先进的施工技术实现最佳的组合,以便优质、高效、低成本完成本工程。
第三章 施工部署
第一节 奋斗目标
一、质量目标
“合格”,确保一次竣工验收合格,顺利完成竣工验收备案。
二、工期目标
招标文件要求施工总工期仅为760天,根据我公司的实际施工经验和技术实力,通过平衡协调,合理组织穿叉施工,衔接紧凑,并采用新的施工方法和新的施工技术,完全有能力按时完成。
三、安全目标
无重大伤亡事故及火灾事故,轻伤频率控制在4‰以内。
四、文明施工目标
严格按照某市市施工现场管理规定对施工现场进行切实部署,对现场的生活区、办公区、施工区进行合理划分,并将现场南北两侧与居民住宅小区相连通的场区用2.0m高的铁质彩钢板分开,确保与周围居民形成相互干扰。同时施工现场道路全部硬化,确保达到某市市“安全文明工地”的要求。
第二节 施工总体安排
一、施工安排
本工程结构形式为全现浇及框架结构,筏板基础,根据该工程特点,为满足施工工期的要求,工程开工前组织施工管理人员认真研究工程特点以及现场情况,对施工组织进行合理设计,制订出切实可行的施工方案。
整体部署为:根据设计要求,本工程设三条混凝土后浇带其中南北方向设两条,东西方向一条,后浇带将车库、商服楼、1#楼、2#楼主体分为六部分。A~F轴×1~7区域为Ⅰ区;A~F轴×8~11轴区域为Ⅱ区;A~F轴×12~18轴区域为为Ⅲ区;G~M轴×1~7区域为Ⅳ区;G~M轴×8~11轴区域为Ⅴ区;G~M轴×12~18轴区域为Ⅵ区。
(一)基坑护壁降水、土方工程
护壁、降水及土方工程不在本包范围内,待该部分施工前由专业施工队伍编制专项施工方案。
(二)模板工程
1、底板模板
底板四周侧模采用240mm宽普通砖胎模,砖胎模高度500mm,里侧用1:3水泥砂浆抹面,作为防水卷材的基层;同时防止杂土、污水等进入底板,有利于垫层、防水层、钢筋等工序的成品保护。
底板后浇带处模板采用钢板网模板,既施工方便、加快施工进度,又能保证施工质量。
2、地下车库、人防出口墙体、框架梁柱及顶板模板
地下车库墙体、人防出口、框架梁柱、顶板模板均采用12mm厚竹胶合板,50mm×100mm方木做背楞。在胶合板的四周安装50×3mm普通小钢模板连接件,两者之间采用平头螺栓连接,并作成企口形式,以便于模板的安装及模板之间拼缝严密。每块标准模板的安装形式及规格完全统一、尺寸一致,以达到通用的效果,利于模板的周转使用。
伸缩缝处模板采用木模,根据伸缩缝处钢筋的位置及形式,将木模板作成两块相对拼的定型模板。
3、剪力墙模板
1#、2#楼剪力墙模板采用定制大钢模板,在施工前由项目技术人员根据设计图纸,设计配模图并由专业模板公司进行加工定制。
(三)钢筋工程
本工程钢筋在现场钢筋加工场集中加工,统一管理,运到作业面安装绑扎成型。
底板钢筋连接采用闪光对焊及现场绑扎相结合方式.对于框架柱及墙体竖向结构的主筋接头,D≥16mm采用电渣压力焊,D<16mm时采用绑扎搭接接头。
框架梁钢筋采用直螺纹连接方式。
(四)混凝土工程
1、混凝土的配制
本工程混凝土采用混凝土搅拌站供应的商品混凝土。在施工前由项目技术人员根据图纸设计混凝土标号、
