收藏 分销(赏)

水土保持方案编制范本.doc

上传人:a199****6536 文档编号:2649819 上传时间:2024-06-03 格式:DOC 页数:65 大小:612.04KB
下载 相关 举报
水土保持方案编制范本.doc_第1页
第1页 / 共65页
水土保持方案编制范本.doc_第2页
第2页 / 共65页
水土保持方案编制范本.doc_第3页
第3页 / 共65页
水土保持方案编制范本.doc_第4页
第4页 / 共65页
水土保持方案编制范本.doc_第5页
第5页 / 共65页
点击查看更多>>
资源描述

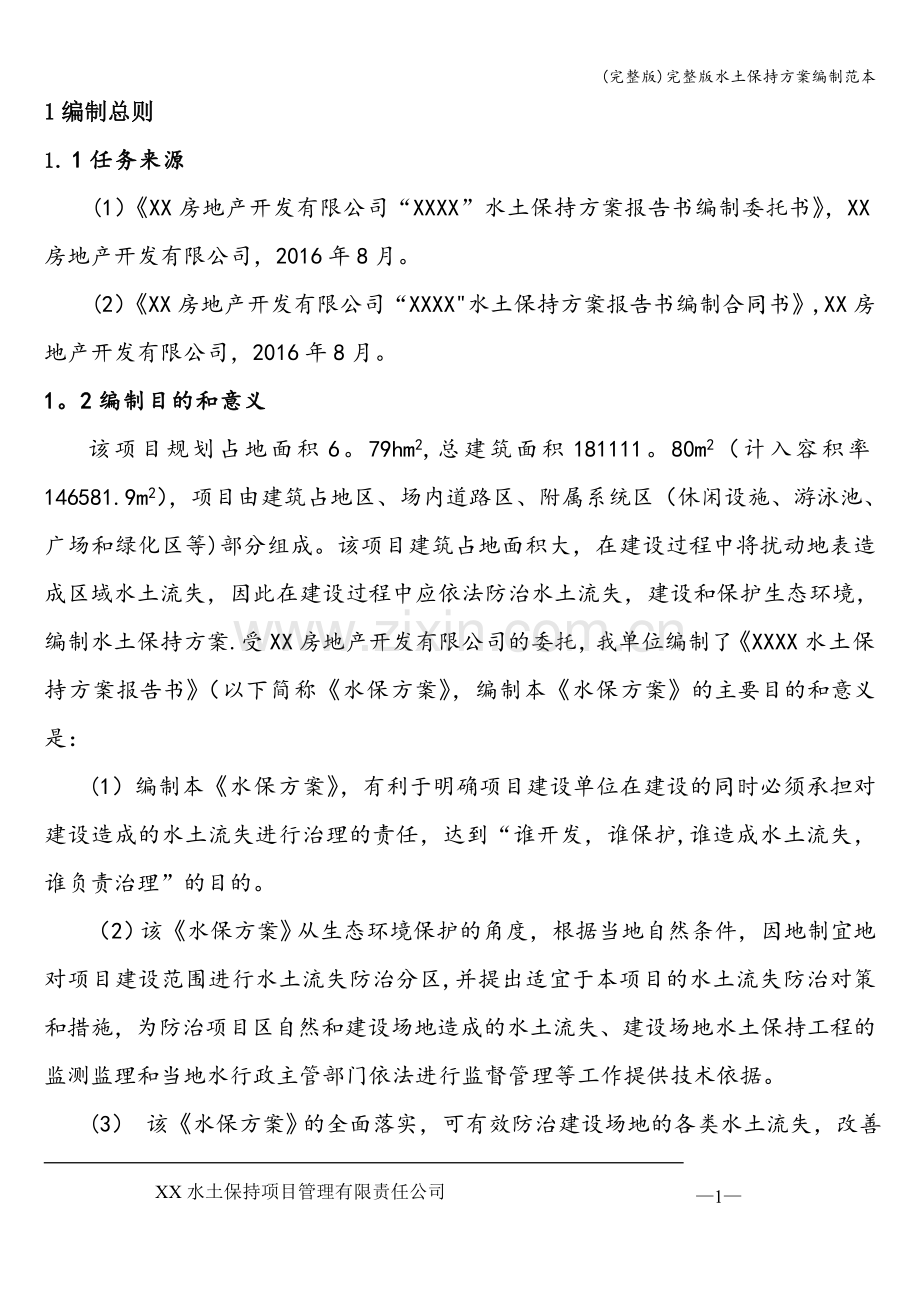

1、(完整版)完整版水土保持方案编制范本1编制总则1. 1任务来源(1)XX房地产开发有限公司“XXXX”水土保持方案报告书编制委托书,XX房地产开发有限公司,2016年8月。(2)XX房地产开发有限公司“XXXX水土保持方案报告书编制合同书,XX房地产开发有限公司,2016年8月。1。2编制目的和意义该项目规划占地面积6。79hm2,总建筑面积181111。80m2(计入容积率146581.9m2),项目由建筑占地区、场内道路区、附属系统区(休闲设施、游泳池、广场和绿化区等)部分组成。该项目建筑占地面积大,在建设过程中将扰动地表造成区域水土流失,因此在建设过程中应依法防治水土流失,建设和保护生态

2、环境,编制水土保持方案.受XX房地产开发有限公司的委托,我单位编制了XXXX水土保持方案报告书(以下简称水保方案,编制本水保方案的主要目的和意义是:(1)编制本水保方案,有利于明确项目建设单位在建设的同时必须承担对建设造成的水土流失进行治理的责任,达到“谁开发,谁保护,谁造成水土流失,谁负责治理”的目的。(2)该水保方案从生态环境保护的角度,根据当地自然条件,因地制宜地对项目建设范围进行水土流失防治分区,并提出适宜于本项目的水土流失防治对策和措施,为防治项目区自然和建设场地造成的水土流失、建设场地水土保持工程的监测监理和当地水行政主管部门依法进行监督管理等工作提供技术依据。(3) 该水保方案的

3、全面落实,可有效防治建设场地的各类水土流失,改善项目区及周边生态环境。(4)该水保方案的编制,有利于“三同时”制度的落实。水土保持方案是该项目可行性研究阶段的重要组成部分。通过水土保持方案的编制,将该项目水土保持投资纳入整个项目建设的总投资,落实了水土保持工程的资金来源。(5)水保方案的编制,有利于指导下阶段水土保持工程的施工工作。在编制本水保方案过程中,对该项目可能造成的水土流失进行了预测,并提出了相应的防治措施.1。3编制依据1.3。1法律法规(1)中华人民共和国水土保持法(1991年6月29日);(2)中华人民共和国水土保持法实施条例(1993年8月1日);(3)中华人民共和国环境影响评

4、价法(2002年10月28日);(4)建设项目环境保护管理条例(国务院第253号令,1998年11月18日);(5)XX省实施中华人民共和国水土保持法办法(1992年12月10日);(6)中华人民共和国土地管理法(1998年8月29日);(7)中华人民共和国水法(2002年8月29日);(8)中华人民共和国森林法(1984年9月,1998年4月修改); (9)中华人民共和国防洪法(1997年8月); (10)中华人民共和国环境保护法(1989年12月);(11)中华人民共和国城市房地产管理法(中华人民共和国主席第二十九号令,1994年7月5日)。1.3.2部委规章(1)开发建设项目水土保持方案

5、编报审批管理规定(1995年5月30日水利部第5号令公布,根据2005年7月水利部关于修改部分水利行政许可规章的决定修改);(2)水土保持生态环境监测网络管理办法 (水利部第12号令,2000年1月31日);(3)开发建设项目水土保持设施验收管理办法(2002年10月14日水利部第16号令,根据2005年7月水利部关于修改部分水利行政许可规章的决定修改);(4)企业投资项目核准暂行办法(国家发展和改革委员会第19号令 2004年9月15号).1.3.3规范性文件(1)开发建设项目水土保持方案管理办法(水利部、国家计委、国家环保总局 水保1994513号);(2)关于印发规范水土保持方案编报程序

6、、 编写格式和内容的补充规定的通知(水利部 水保监200115号,2001年6月6日);(3)关于印发“全国生态环境保护纲要”的通知(国务院、国发200038号,2000年11月26日);(4)全国水土保持预防监督纲要(水利部 水保2004332号);(5)关于印发水土保持生态建设工程监理管理暂行办法的通知(水利部 水建管2003第79号,2003年3月4日);(6)关于加强大中型开发建设项目水土保持监理工作的通知(水利部 水保2003第89号,2003年3月5日);(7)关于进一步加强土地及矿产资源开发水土保持工作的通知(水利部、国土资源部2004165号,2004年5月31日);(8)XX

7、省人民政府关于划分水土流失重点防治区的公告(黔府发 199852号);(9)编制开发建设项目水土保持方案资格证书管理办法水利部 水保199555号;(10)财政部、国家计委关于发布2004年全国性及中央部门行政事业性收费项目目录的通知(财总200421号);(11)XX省水土流失防治费征收管理办法(试行)(XX省水利厅、省财政厅、省物价局1994年8月18日); (12)关于开发建设项目水土保持咨询服务费用计列的指导意见(水利部水土保持司,保监200522号)。1。3。4 采用规范标准(1)开发建设项目水土保持方案技术规范(SL20498);(2)水土保持综合治理 规划通则(GBT15772-

8、1995);(3)水土保持综合治理 验收规范(GBT15773-1995);(4)水土保持综合治理 效益计算方法(GBT15774-1995);(5)水土保持综合治理 技术规范(GBT157751995);(6)土壤侵蚀分类分级标准(SLl9096);(7)水利水电工程制图标准 水土保持图(SL73。6-2001);(8)水土保持监测技术规程(SL277-2002);(9)水土保持图例图式(SL73.62001);(10)水土保持工程概算定额(水利部,2003年6月);(11)水土保持工程概(估)算编制规定(水总200367号).1。4技术文件及资料 (1)XXXX规划建筑报建方案;(2)XX

9、XX规划建筑方案设计。1.5设计深度及设计水平年主体工程目前处于初步设计阶段,根据开发建设项目水土保持方案技术规范(SL204-98)的规定,按照主体工程的安排和水土保持的要求,本水保方案设计深度与主体工程设计深度一致。该工程建设期为2005年10月2008年10月,工程总工期36个月,根据水利部监测中心水保监方案函【2002】118号文规定,建设类项目的设计水平年为工程验收后第一年,因此本方案的设计水平年为2009年。2 项目及项目区概况2.1项目概况 项目名称:XXXX; 建设单位:XX房地产开发有限公司; 建设地点:XX市XX区XX镇XX村XX路; 项目性质:新建; 工程内容:工程在平面

10、布置上分为十三栋单体建筑,工程拟在小区中心较高处布置2-4层的会所,并以此为中心设置篮球场、网球场、游泳池、健身场地等休闲娱乐设施,并设地下停车场、地表或半地下停车场,完善小区内的道路连接系统、给水排水系统、绿化系统等等基础设施; 工程规模:工程建设总用地面积8。86hm2,总建筑面积181111.8m2(计入容积率146581。9m2)。规划入住总户数908户,人口约3650人,商场及会所服务人员预计300人,停车位737个; 工程进度:2005年10月 2008年10月; 工程总投资:12000万元。2.2项目基本情况及工程特性工程特性表见表2-1。表21 XXXX工程特性表目名称内 容建

11、设单位XX房地产开发有限公司建设地点XX市XX区XX镇XX村XX路工程性质新 建工程占地面积(6。79hm2)建筑占地区工程占地面积1。66hm2场内道路区工程占地面积0.96hm2附属系统区工程占地面积4.17hm2项目总土石方调配情况开挖量m36万填方量m32。56万临时堆渣量土方m30.94万石方m32。50万施工总工期36个月工程总投资12000万元2.3项目工程总体布局及主要建筑物工程在平面布置上分为十三栋单体建筑,工程拟在小区中心较高处布置2-4层的会所,并以此为中心设置篮球场、网球场、游泳池、健身场地等休闲娱乐设施,并设地表、地下停车场或半地下停车场,完善小区内的道路连接系统、给

12、水排水系统、绿化系统等基础设施(见工程平面布置图5)。2。4土石方调配情况 项目建设期间土石开挖量总共为6万m3:(1)建筑占地区。土方开挖0.85万m3,石方开挖2。37万m3,其中2。37万m3石方和0.55万m3土方用于临时堆放,其余0。3万m3土方用于回填平整场地;(2)场内道路区。土方开挖0.28万m3,石方开挖0。95万m3,其中0。13万m3石方作为临时堆放,其余1。10万m3土石方全部用于回填平整场地;(3)附属系统区。土方开挖0.39万m3,石方开挖1.16万m3,其中0。39万m3土方用于临时堆放,其余1.16万m3用于回填平整场地.详见土石方平衡流向图21。上述当中临时堆

13、放土方用于主体工程建筑部分结束后覆土绿化,临时堆放石方量用于修建建筑物所需石料。整个工程结束后,将不会产生永久弃渣。临时堆放土石方0.94万 m3土方:0.55万m3土方:0.30万m3建设占地区土方:0。39万m3土方:0。85万m3 附属系统区石方:2.37万m3石方:1.16万m32。56万m3土石方用于回填平整场地临时堆放2。50万m3石方:0。13万m3石方:0。82万m3石方:0.95万m3土方:0。28万m3场内道路区图21 土石方平衡流向图2。5施工方法 本项目施工方法主要有:机械开挖、机械平整、汽车运输、人工开挖、人工砌筑、机械浇筑和人工浇筑等。 1、建筑占地区:建筑占地区工

14、程主要有工程基础开挖和土建工程等,其施工方法主要是机械开挖、机械平整、人工开挖、人工砌筑、机械浇筑和人工浇筑等. 2、场内道路区:主要为路面的开挖、平整和硬化,其施工方法为机械开挖、机械平整、汽车运输、人工开挖、人工砌筑、机械浇筑和人工浇筑等. 3、附属系统区:附属区的工程主要有游泳池的开挖、休闲设施、广场和绿化设施等的建设。其施工方法为机械开挖、机械平整、汽车运输、人工开挖、人工砌筑、机械浇筑和人工浇筑等。2.6施工安排项目建设总工期为36个月,其中施工准备期3个月。计划2005年10月开始前期准备工作,整个项目的建设在2008年10月全部竣工.3项目区概况3。1地理位置XXXX位于人民路与

15、高坪河之间,东与市人民广场相邻,南抵XX区公安分局及家属院,东北距市政府约600m,南距XX区政府约600m,距离市中心约4100m。详见交通位置图(附图1)。3.2自然概况3.2.1地质地貌项目所在地区地处小娄山脉东南山麓地带,地势由西北向东南倾斜.境内西北和东北部以丘陵为主,东、中南部以河谷为主。项目区处于一东北西南走向的山间小平坝内,为向斜内的东北翼,多为第四纪覆盖物,下伏基岩为三迭系(T1M)薄层灰岩。场地地震烈度小于6度,地质稳定性好,适宜修建高层建筑.3。2。2水文气象项目所在地属于中亚热带季风湿润气候,夏无酷暑,冬无严寒,气候温和,雨量充沛,雨热同季,洪涝较少。年平均气温15。2

16、,年平均降雨量1097.8mm,年平均日照1160。5h,相对湿度80,无霜期283天。项目区河流属长江流域,地表水以高坪河为主。高坪河流向由北向南,全长24。1km,流域面积60.5km2,多年平均径流量2。2m3/s。 3。2。3土壤植被项目区内土壤以黄壤及黄胶泥为主,植被主要以农作物为主,有小部分人工种植的树木、花卉、绿篱以及一些野生草地等,生物多样性缺乏.3.3社会经济概况项目区属于XX区XX镇管辖。XX区辖6个镇3个街道办事处,总人口约40万人,2004年人均纯收入达4000元,支柱产业以机械制造、建材、电子、电器、烟草等工业为主.3。4项目区土地利用与水土流失现状3。4。1土地利用

17、现状根据项目设计方案确定的征地范围,结合实地调查测算,项目建设占地6。79 hm2:其中草地0.87hm2,占项目建设占地总面积的12。81%;梯坪地1。77hm2,占项目建设占地总面积的26.07;难利用地1。95hm2,占项目建设占地总面积的28。72%;居民用地2。20hm2,占项目建设占地总面积的32。40。(详见表31、附图3)。表31 项目区土地利用现状一览表类型区名称项目建设占地(hm2 )小计草地梯坪地难利用地居民用地建筑占地区 1.660.230。380.630。42场内道路区0。960。130。330。180.32附属系统区 4.170.511。061。141.46合计6。

18、790.871。771。952。203。4.2水土流失现状通过对项目区水土流失现状的详细调查,项目区土壤侵蚀以轻、中度侵蚀为主,平均土壤侵蚀模数1503t/km2。a,年均水土流失总量102.02t。其中,无明显流失面积3。97hm2,占项目区面积的58。47% ;轻度流失面积0。87hm2,占项目区面积的12。81%;中度流失面积1.95hm2 ,占项目建设占地面积的28.72% 。通过现场调查和咨询专家意见,经计算确定建筑占地区平均土壤侵蚀模数1791t/km2。a;场内道路区平均土壤侵蚀模数1211t/km2。a;附属系统区平均土壤侵蚀模数1455t/km2。a。(详见表32、表3-3、

19、附图4)。 表32 项目区水土流失现状表(水土流失面积)项目区项目建设占地面积(hm2 )小计(hm2 )无明显流失轻度流失中度流失建筑占地区 0。800.230.631.66场内道路区0.650.130。180.96附属系统区 2。520。511.144。17合计3。970.871。956。79表3-3 项目区水土流失现状表(水土流失量)项目区名称合计无明显流失轻度流失中度流失平均侵蚀模数(t/km2.a)侵蚀模数(t/km2。a)侵蚀量(t)侵蚀模数(t/km2.a)侵蚀量(t)侵蚀模数(t/km2。a)侵蚀量(t)建筑占地区29。735004。0016003.68350022。05179

20、1场内道路区11.635003。2516002。0835006。31211附属系统区60。6650012.616008.16350039。91455合计102。0250019。85160013。92350068。2515033。4。3水土流失防治情况根据XX省人民政府关于划分水土流失重点防治区公告(X府发199852号),该项目所在地属于水土流失重点治理区。根据现场调查及项目区水土流失防治情况资料表明,项目区所在地的水土流失属于轻、中度流失,项目区邻近的水土流失治理经验对本项目有一定的参考价值。其主要经验为:(1) 坡面水土流失治理经验山区坡面,特别是难利用地是该区域内水土流失最为严重的地方,

21、同时也是泥沙的主要来源地.邻区多年的治理经验表明,对现有的一定林草覆盖的荒山荒地、疏林地,实行以封山育林措施为主,封育、补种、管护相结合的综合治理措施,使其尽快恢复植被,以提高林草的郁闭度,达到消减地表径流,改善生态环境的目的.在坡度大于25o的坡耕地、荒坡地和水土流失严重的沟坡地,营造水土保持林,以多形式的乔、灌、草混交方式防治水土流失;在立地条件较好地方以梨、杨梅和茶树等树种营造经果林。(2) 沟道防治工程的布局在对沟道的综合治理中,根据侵蚀沟的发育程度、流失状况、集雨面积、土壤结构、地质条件等实际情况,本着先上游后下游,先支毛沟后主沟的治理顺序,因地制宜地修筑截、排水沟,层层设防,拦蓄地

22、表径流和泥沙,达到防治水土流失的目的。在沟道的中下部,开设排水沟,将上游下泻的水和泥沙引排到指定的地方去,形成了“上蓄、中截、下排”的沟道防护体系.另外,在上游来沙量逐渐减少、沟蚀已基本得到控制的基础上,对流域的治理主要针对流域上游进行整治,采取综合治理.4水土流失预测4。1项目水土流失特点4。1。1水土流失因素分析根据工程建设和生产特点,其新增侵蚀影响因素主要表现为对地貌、土壤、水文等的影响.1、建设期:产生水土流失的区域主要是地表的开挖和临时弃渣场区。水土流失的表现形式主要有:(1)改变微地形,增大降雨侵蚀;(2)破坏植被,造成植被覆盖度下降;(3)破坏土壤结构,造成土体抗冲抗蚀能力下降;

23、(4)弃土弃渣成为新的侵蚀来源。2、项目竣工验收后,实施绿化工程管理,对小区的绿化进行恢复,绿化树种将趋于多样化,场区绿化质量有所提高;挡土设施的修筑,路面的硬化,不会造成新的侵蚀来源.除在营运期前一两年由于水土保持植物措施还未完全发挥作用的情况外,基本不会出现水土流失加剧的现象。 4.1.2水土流失特点分析根据项目建设内容、施工工序等技术资料的分析,本项目侵蚀有以下的特点:1、项目建设区的新增侵蚀范围大、强度高、时间短,侵蚀危害不具备积累性,易于控制,危害有限.但如不采取有效的水土保持措施及时防治,将造成极大的危害。2、时空分布一致、侵蚀强度变化不同。施工期造成新增水土流失主要集中在建筑占地

24、区、场内道路区、附属区等区域,呈点、线、片状分布,新增侵蚀活跃。施工结束后,侵蚀活动随之减弱,呈先强后弱的特点。营运期新增侵蚀主要发生在营运期前两年水土保持措施尚未完全发挥作用的料场区和绿化地带。随时间的延长,林木郁闭度增加,水土保持措施逐渐发挥作用,侵蚀活动逐渐减弱.3、新增侵蚀的特点主要体现在两个方面:(1)施工扰动地表造成地表植被破坏,形成新的土壤侵蚀;(2)临时排弃的土、石等堆积物引起新的水土流失。工程建设过程中对水土流失的影响见图41。 工程建设过程项目建设前营运前期一年场内道路区附属系统区建筑占地区开挖扰动地表损坏植被 占压原地貌植被弃渣及表土临时堆放降雨径流作用重力作用松散的石土

25、体原地貌植被边坡稳定性降低植被保水土能力下降土壤抗蚀抗冲能力下降降雨径流作用占地新增水土流失原生水土流失对土地资源的损坏和影响对区域生态环境的影响流失程度增加危害对工程安全的影响图41 工程建设过程中产生水土流失环节示意图4.2预测时段项目从开工到运行使用的整个时期,由于场地平整和基础工程开挖等施工,将产生大量的土石方,并扰动地表及植被,损坏原有的水保设施。该时期具有较大水土流失隐患,若不采取相应的水土保持措施,在水力、重力等外营力的作用下,将加剧水土流失,影响下游的河道行洪等。本工程建设期为3年,预测时段见表41。工程施工进入后期,如开挖、埋压等易加速水土流失的活动,不会产生工程弃渣,水土保

26、持措施已开始发挥效益,区域生态系统趋于稳定,不再产生新的水土流失,重新达到动态平衡.土建结束后,水土保持植物措施进入恢复状态,在一定时期内还不能达到最佳的水土保持效果,将对其进行林草恢复期的水土流失预测。本工程林草恢复预测年限为2年、水土流失预测时段以建设期为主(详见表41).表4-1 水土流失预测时段一览表项目建设区项目建设期林草恢复期建设时间预测年限预测年限建筑占地区2005。102007.1022场内道路区2007.82008.812附属系统区2007.82008。8124。3预测内容和方法4。3.1预测内容水土流失预测主要预测项目建设过程中的水土流失和林草恢复期的水土流失,具体内容如下

27、:(1) 扰动地表面积;(2) 损坏水土保持设施的数量;(3) 弃渣量;(4) 可能造成的水土流失面积和流失量;(5) 水土流失危害预测。4.3.2预测方法(1)扰动地表面积根据工程设计资料,采用实地调查和统计分析法,在项目区范围内,确定实际扰动的地表面积。(2)损坏水土保持设施面积和数量根据XX省水土流失防治费征收管理办法(试行)和有关水土保持技术规范,结合工程占地,地形地貌,采用实地调查和统计分析法,在项目区范围内,确定项目工程建设实际损坏水土保持设施面积和数量。(3)弃渣量根据工程设计资料土石方调配情况、施工工序,结合实地调查,确定项目建设期和运行前期的弃渣量。(4)可能造成的水土流失面

28、积和流失量工程建设期水土流失预测根据测算、分析,项目工程地表开挖与回填,其土层结构、粒径级配和松散系数不一,渣体的凝聚力、结度、内摩擦角度等会发生很大变化,抗风化和抗侵蚀能力明显下降,结合项目区原地表侵蚀背景和专家经验确定侵蚀模数取值,施工期间地表侵蚀强度一般较原来增大,侵蚀模数也相应增大。针对不同工程施工工序、方式等产生水土流失和弃土石渣的特点,分建筑占地区、场内道路区、附属系统区(包括游泳池、休闲设施、广场和绿化)等工程进行水土流失预测.项目建设期可能造成的水土流失量和新增水土流失量预测采用扰动前后侵蚀模数法进行。计算公式为:Ms=FAPST式中:Ms水土流失量(t);F加速侵蚀面积(km

29、2);A-加速侵蚀系数;PS-原生土壤侵蚀模数(t/ km2。a);T-侵蚀时间(a)。林草恢复期水土流失预测采用侵蚀模数法进行预测。依据专家经验综合分析,以工程分区为基础,分别确定工程水土流失的面积、恢复期各年的侵蚀模数、预测时段和流失量,并预测出在林草恢复期内未采取治理措施时可能造成的水土流失量与治理后水土流失减少量.预测参数的拟订地表侵蚀模数的来源,主要根据专家经验结合该工程各建设区的水土流失背景值、施工工序、强度,自然地理状况等因素来确定,参照土壤侵蚀分类分级标准(SL19096)的土壤侵蚀强度分级标准和面蚀分级指标等(见表42、43),划分和确定不同区域的水土流失强度,确定项目区原生

30、水土流失现状、强度及其数量。一般情况下,侵蚀模数较原地表增加25倍。表42 土壤侵蚀强度分级标准表侵蚀级别平均侵蚀模数(t/km2.a)平均流失厚度(mm/a)微度侵蚀5000.37轻度侵蚀50025000。37-1。9中度侵蚀2500-50001.9-3.7强度侵蚀5000-80003。75.9极强度侵蚀8000150005。9-11。1剧烈侵蚀1500011.1表43 面蚀分级指标表地面坡度地类58 8151525253535非耕地林草覆盖率()6075轻度4560度强度3045中强度极强度30强度极强度剧烈坡耕地轻度中度(5)水土流失危害预测根据工程设计资料及施工工序,通过实地调查,并结

31、合项目区地形地貌,确定项目可能造成的水土流失危害.4.4预测结果4。4。1扰动地表面积根据工程设计资料,并结合实地调查和统计:项目扰动地表面积为6.79hm2,其中工程建筑占地区面积1。66hm2、场内道路区面积0。96hm2、附属系统区4。17hm2。本项目在建设过程中扰动原地貌主要是由建筑占地、场内道路、附属系统区等工程建设所造成。本项目各部分对地表扰动的面积(详见表4-4)。表4-4 项目建设区扰动地表面积统计表 单位:hm2 项目区土地面积占压扰动情况扰动面积建筑占地1。661.66场内道路0.960.96附属系统区4.174。17合计6.796.794。4。2损坏水土保持设施面积和数

32、量根据XX省水土流失防治费征收管理办法(试行)和有关水土保持技术规范等,通过实地调查和统计分析法,确定本项目工程损坏的水土保持设施面积为2。64 hm2(详见表4-5)。表4-5 损坏水土保持设施面积 单位:hm2类型区草地梯坪地小计建筑占地0.230。380.61场内道路0.130。330。46附属系统区0。511。061。57合计0。871.772。644.4.3弃渣量预测根据项目设计资料土石方调配情况,项目建设期间土石开挖量6万m3。其中临时土方堆放0。94万m3,用于覆土绿化;临时石方堆放2.50万m3,用于建筑物修建所需石料;其余2。56万m3土石方全部用于回填平整场地。整个工程结束

33、后不产生永久弃渣。4。4.4可能造成的水土流失面积和流失量(1)工程建设期水土流失预测根据实地调查和图斑勾绘统计计算,项目建设期加速侵蚀面积为6。79hm2,原生水土流失量为131。76t,预测期限水土流失量为565.85t,新增水土流失量为434。09t(详见表46).表4-6 项目建设期水土流失量预测 分区加速侵蚀面积(hm2)预测时段(a)原生侵蚀模数(t/km2。a)原生侵蚀总量(t)预测期侵蚀模数(t/km2.a)预测期水土流失总量(t)新增流失总量(t)建筑占地区1.662179159。467000232.40172。94场内道路区0。961121111。63650062。4050

34、。77附属系统区4.171145560.676500271.05210.38合 计6.79131.76565。85434。09(2)林草恢复期水土流失量预测经预测,林草恢复期水土流失面积为3.76hm2,在林草恢复期可能产生水土流失为157.92t,新增水土流失量47。16t。林草恢复期水土流失量预测分析详见表4-7。 表47 林草恢复期水土流失量预测表项目区扰动地表面积(hm2)水土流失面积(hm2)预测时段(a)原生侵蚀模数(t/km2.a)原生侵蚀总量(t)林草恢复期水土流失新增流失总量(t)备注 侵蚀模数(t/km2.a)流失量(t)第一年第二年第一年第二年小计建筑占地1。660.22

35、17917.16150060062。48.41。24 道路区已硬化,林草恢复期不在进行水土流失预测 。场内道路0.96021211015006000000。00 附属系统区4.173.5621455103。601500600106。842。72149。5245。92 合 计6.793.76110.76112。845。12157.9247.16 4.4.5水土流失危害预测 经预测,项目建设期间共破坏水土保持设施面积2。64hm2,新增水土流失总量434.09t,如果不采取有效的水土保持防治措施,大量的水土流失将会影响周边地区的生态环境,危害下游河道的行洪等。通过水土流失的预测、分析,该项目的水土

36、流失危害如下:(1)破坏水土资源占用土地、扰动地表、破坏植被,可能导致项目区水土流失加剧,土壤结构遭到破坏,土壤有机质流失、保水土能力下降,可利用土地资源减少,加剧当地人口和水土资源的矛盾,从而影响当地的生态平衡。(2)水土流失对下游河道行洪的影响建设过程中,若不采取有效的水土流失防治措施,由于土石开挖产生的弃渣受重力、水力侵蚀、搬运进入下游河道,使河床抬高或淤积,影响河道行洪.(3)水土流失对区域水土保持总体功能的影响在建设期间,盖山剥离和弃渣占地将造成森林植被面积减少,增加项目建设区的水土流失和土壤侵蚀模数,加剧项目范围内的水土流失,使区域水土保持总体功能下降。4。5预测结果及综合分析4.

37、5。1预测结果在建设过程中将占压扰动地表面积6。79hm2。 破坏水土保持设施面积2.64hm2,其中损坏草地面积0。87hm2,梯坪地面积1.77hm2.建设期加速侵蚀面积6.79hm2,水土流失量565.85t,新增水土流失量为434。09t;林草恢复期面积为3.76hm2,水土流失量157。92t,新增水土流失量为47。16t。本项目工程可能造成的水土流失总量723。77t,新增水土流失量481。25t。4.5.2综合分析综上所述,项目建设对当地水土流失的影响主要表现在项目建设期,由于建设过程中扰动原有地貌、损坏土壤、破坏植被,对当地原有水土保持设施造成了破坏,导致植被涵养水源、拦蓄泥沙

38、的能力下降或丧失,削弱了项目区内原有的水土保持功能,若不采取相应的措施,将导致建设过程中产生的土石方和弃渣,遇降雨时,在水力作用下可能产生大面积的水土流失。建设完毕后,所实施的水土保持措施发挥相应的作用,使水土流失得到有效控制,对区域生态环境影响较小。5 水土流失防治方案5.1水土流失防治原则与防治目标5.1.1防治原则根据中华人民共和国水土保持法、开发建设项目水土保持方案技术规范(SL204-98)及其他有关文件及规范,在分析本项目区水土流失现状及项目建设对水土流失影响的基础上,结合项目区环境特点,制订科学、经济、安全、可行的水土保持方案。在方案编制中贯彻以下原则:(1)预防为主原则:根据国

39、家相关文件、技术规范以及本项目区水土流失现状及项目建设新增水土流失特点,在本方案设计中采取“预防为主、防治结合、因地制宜、因害设防、加强管理、注重效益”的原则.(2)综合防治原则:紧密结合项目区水土流失现状和项目建设水土流失特点,科学评价和预测项目区水土流失与水土保持状况及发展趋势,按照治理措施与预防监督措施相结合、永久措施与临时措施相结合、工程措施与植物措施相结合的原则,合理地布设水土保持措施,形成有效的综合防治体系。(3)突出重点原则:根据建设过程中可能造成水土流失的不同情况,分区、分期进行水土保持措施设计,重点治理渣场的水土流失.(4)“三同时原则:坚持水土保持措施与主体工程相适应原则,

40、落实水土保持措施与主体工程同时设计、同时施工、同时投产使用的“三同时”制度。5。1.2防治目标本方案以2005年10月2008年10月为水土流失防治时段。本项目水土流失防治总体目标为:因地制宜采取水土保持措施,有效地防治责任范围内的水土流失,达到地面侵蚀量显著减小,项目建设和生态环境协调发展,具体目标为:(1)通过实施水土保持工程措施和生物措施,将因工程新增的水土流失及其危害减小到最低限度,扰动土地治理率达95以上。(2)项目工程防治责任范围内的水土流失治理度达到95%以上。(3)水土流失模数的控制比为1。2.(4)科学合理地布置水土保持措施,防止弃渣乱堆乱放,建设期拦渣率达95%。(5)水土

41、保持措施实施后,项目区植被恢复系数达98%以上.(6)林草植被覆盖率达30以上。5。2水土流失防治责任范围根据“谁开发、谁保护、谁造成水土流失、谁负责治理”的原则,按照开发建设项目水土保持方案技术规范(SL204-98)关于开发建设项目水土流失防治责任范围界定的有关规定,结合项目建设可能造成的水土流失范围,确定本水保方案水土流失防治责任范围总面积6.79hm2,其中建筑占地面积1.66hm2、场内道路0。96hm2、附属系统区4。17 hm2。项目区水土流失防治责任范围见表51。表51 项目区水土流失防治责任范围表项目区防治范围建筑占地区1。66场内道路区0.96附属系统区4.17合 计6。7

42、95.3水土保持分区及水土保持措施总体布局5。3.1水土保持防治分区水土流失防治分区在水土流失防治责任范围的基础上,根据项目建设区的地貌特征、建设活动类别、建设时序,以及工程总体布局和功能区划,本项目水土保持防治分区分为建筑物占地防治区、场内道路防治区、附属系统防治区。5。3.2水土流失防治措施体系根据本工程建设特点和项目区自然条件,由于主体工程在建设过程中已考虑了大部分的水土保持工程措施和植物措施,特别是植物措施部分的设计已能满足对水土流失的防治,故本方案在水土保持措施的设计上不在考虑植物措施。在工程施工的过程中由于工程的进行将造成对地表的扰动,因此本方案将对本工程的水土保持措施部分新增临时

43、措施以预防建设期间的水土流失。本工程水土流失防治措施体系见图51。XX 民 豪 苑水 土 流 失 防 治 措 施 体 系规范施工预防措施优化主体工程施工工序水土保持工程管护挡墙、截排水工程、地面硬化。建筑占地区新增临时措施主体已有临时排水沟治理措施新增临时措施临时沉沙池临时排水沟挡墙、边坡工程、地面硬化。场内道路区主体已有临时挡拦临时排水沟临时沉沙池新增临时措施挡墙、截排水工程、绿化工程。附属系统区主体已有图51 水土流失防治措施体系框架图5.3.3主体工程中具有水保功能的措施评价 就整个工程而言,由于行业的差异,设计侧重点不同,具有水土保持功能工程设计的深度有些还不能满足水土保持方案的要求,有些没有具体量化典型设计,在判断这些措施是否满足水土保持要求时需要重新分析论证。因此,本方案从防治水土流失的角度出发,对主体工程中具有水土保持功能的工程进行分析论证,并纳入到本方案的水土保持体系中,形成一个完整的水土保持防治体系。现对主体工程设计中具有水土保持功能的措施进行分析和评价如下: (1)建筑占地区在主体工程设计中,建筑占地区中具有水土保持功能的措施主要为:挡墙8

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
