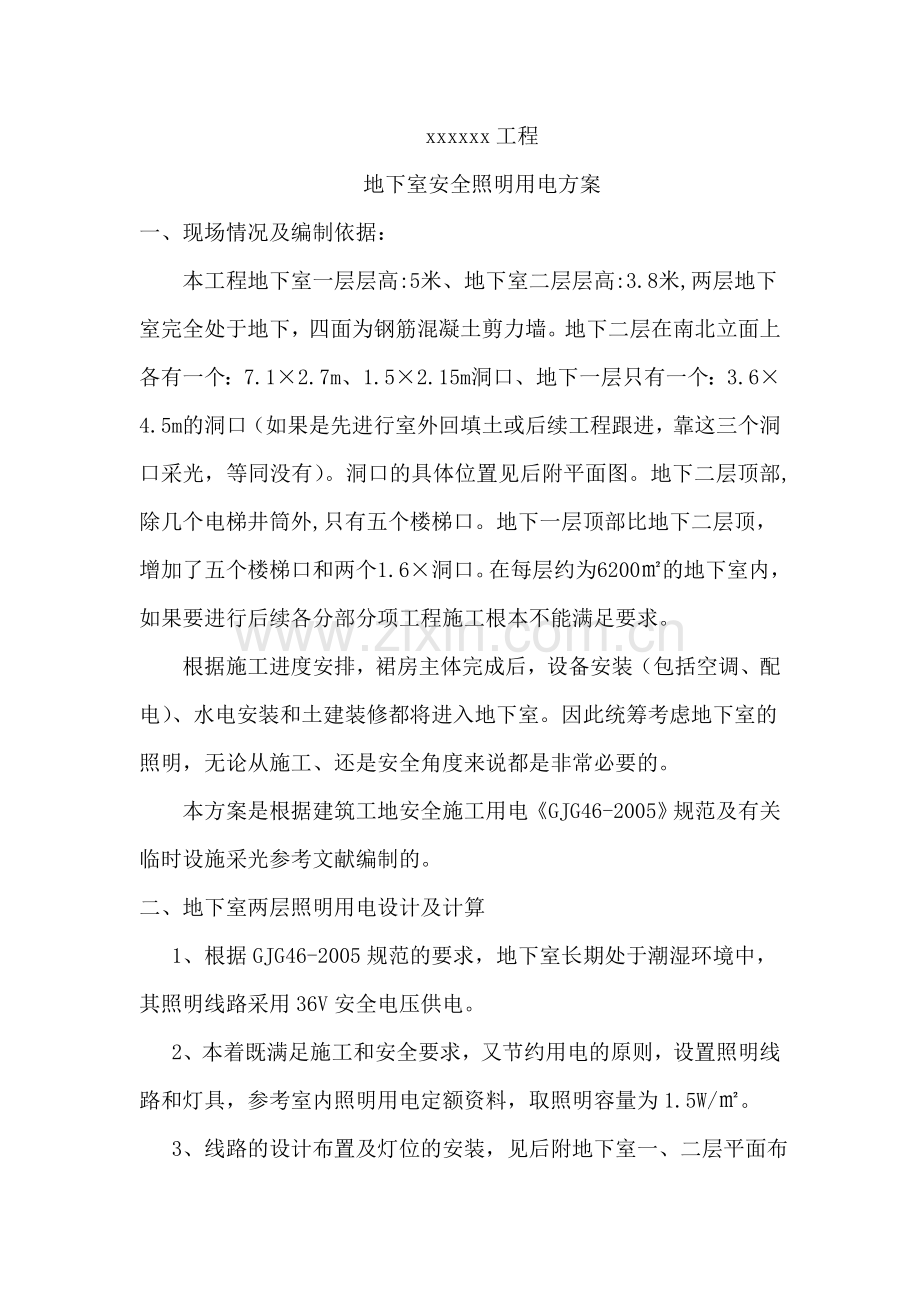

1、xxxxxx工程地下室安全照明用电方案一、现场情况及编制依据:本工程地下室一层层高:5米、地下室二层层高:3.8米,两层地下室完全处于地下,四面为钢筋混凝土剪力墙。地下二层在南北立面上各有一个:7.12.7m、1.52.15m洞口、地下一层只有一个:3.64.5m的洞口(如果是先进行室外回填土或后续工程跟进,靠这三个洞口采光,等同没有)。洞口的具体位置见后附平面图。地下二层顶部,除几个电梯井筒外,只有五个楼梯口。地下一层顶部比地下二层顶,增加了五个楼梯口和两个1.6洞口。在每层约为6200的地下室内,如果要进行后续各分部分项工程施工根本不能满足要求。根据施工进度安排,裙房主体完成后,设备安装(

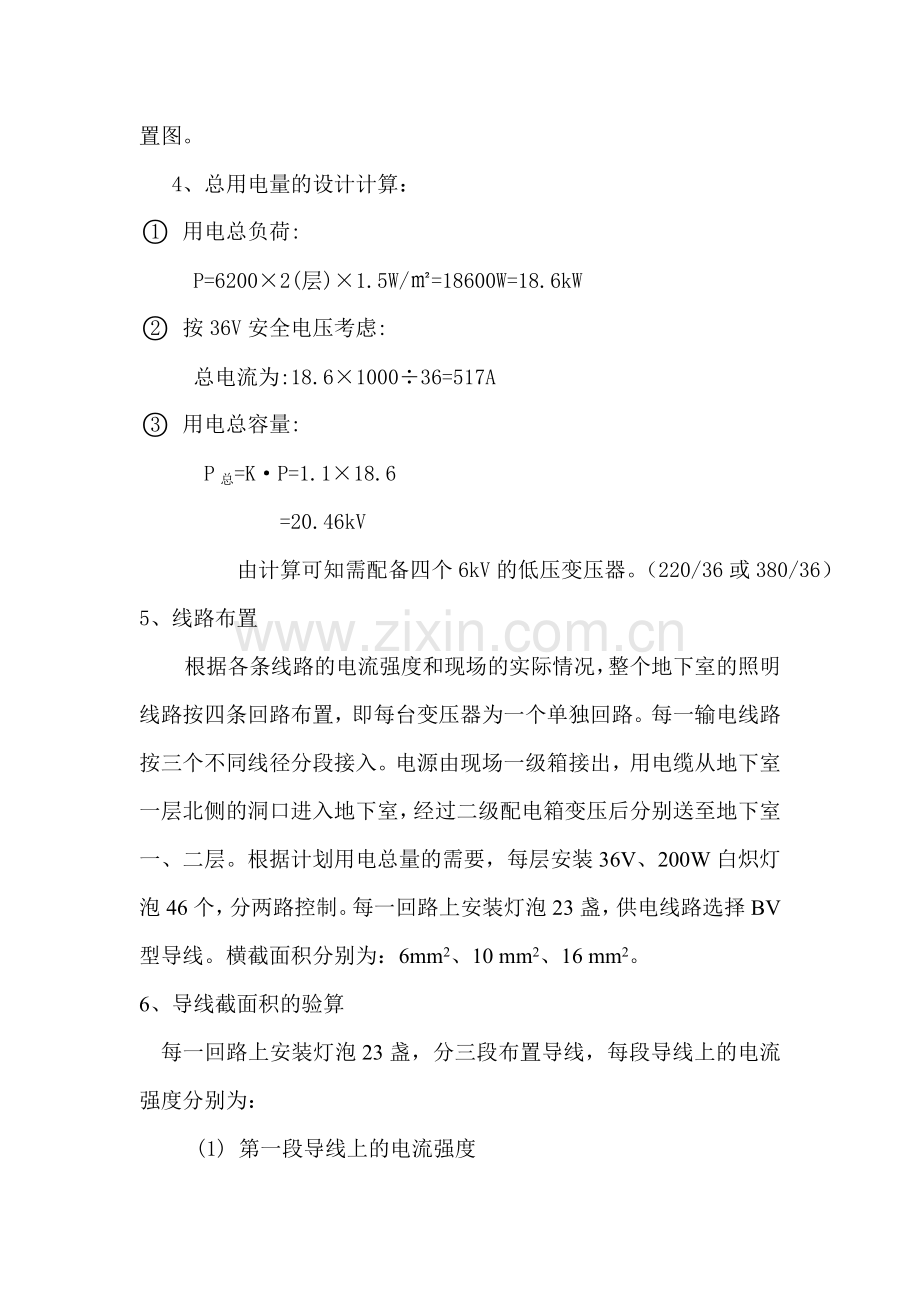

2、包括空调、配电)、水电安装和土建装修都将进入地下室。因此统筹考虑地下室的照明,无论从施工、还是安全角度来说都是非常必要的。本方案是根据建筑工地安全施工用电GJG46-2005规范及有关临时设施采光参考文献编制的。二、地下室两层照明用电设计及计算1、根据GJG46-2005规范的要求,地下室长期处于潮湿环境中,其照明线路采用36V安全电压供电。2、本着既满足施工和安全要求,又节约用电的原则,设置照明线路和灯具,参考室内照明用电定额资料,取照明容量为1.5W/。 3、线路的设计布置及灯位的安装,见后附地下室一、二层平面布置图。 4、总用电量的设计计算: 用电总负荷: P=62002(层)1.5W/
3、=18600W=18.6kW 按36V安全电压考虑:总电流为:18.6100036=517A 用电总容量: P总=KP=1.118.6 =20.46kV 由计算可知需配备四个6kV的低压变压器。(220/36或380/36)5、线路布置根据各条线路的电流强度和现场的实际情况,整个地下室的照明线路按四条回路布置,即每台变压器为一个单独回路。每一输电线路按三个不同线径分段接入。电源由现场一级箱接出,用电缆从地下室一层北侧的洞口进入地下室,经过二级配电箱变压后分别送至地下室一、二层。根据计划用电总量的需要,每层安装36V、200W白炽灯泡46个,分两路控制。每一回路上安装灯泡23盏,供电线路选择BV
4、型导线。横截面积分别为:6mm2、10 mm2、16 mm2。6、导线截面积的验算 每一回路上安装灯泡23盏,分三段布置导线,每段导线上的电流强度分别为: (1) 第一段导线上的电流强度 I1=8盏200W/36=85.6A=44.8A (6mm2导线满足要求)(2)第二段导线上的电流强度 I2=16盏200W/36=89.6A (10 mm2导线满足要求)(3)第三段导线上的电流强度 I3=23盏200W/36=128A (16 mm2导线满足要求)三、地下室照明线路的敷设按照地下室施工照明平面图的要求,分四个回路敷设导线,低压变压器一次侧(220V或380V)采用10mm2橡胶铜芯电缆;二次侧(36V安全电压侧)采用BX型16mm2 、10 mm2 、6 mm2的导线。导线的固定,横担:采用404角钢,用膨胀螺栓固定在框架柱上,每根角钢上安装两个绝缘瓷瓶,每隔一根柱安装一组横担。安装高度大于2.6m。导线截面的大小,根据灯泡安装的数量按每一回路总数的1/3进行调整。楼梯间的照明线路在进入楼梯时,穿DN20的PVC管,主楼1号楼电梯处送至裙房顶,其它地下室楼梯间的照明线路,送至负一层顶处,每层安装两个灯泡。主楼1号楼电梯间的照明,待标准层施工时视具体情况,另行编报方案。xxxxxxxxx大厦工程地下室安全照明用电方案xxxxxxxxxxxxxxxxx项目部 2014年九月五日
