收藏 分销(赏)

二级建造师市政公用工程管理与实务真题及答案.doc

上传人:丰**** 文档编号:2601472 上传时间:2024-06-03 格式:DOC 页数:7 大小:84.50KB
下载 相关 举报
二级建造师市政公用工程管理与实务真题及答案.doc_第1页
第1页 / 共7页
二级建造师市政公用工程管理与实务真题及答案.doc_第2页
第2页 / 共7页
二级建造师市政公用工程管理与实务真题及答案.doc_第3页
第3页 / 共7页
二级建造师市政公用工程管理与实务真题及答案.doc_第4页
第4页 / 共7页
二级建造师市政公用工程管理与实务真题及答案.doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

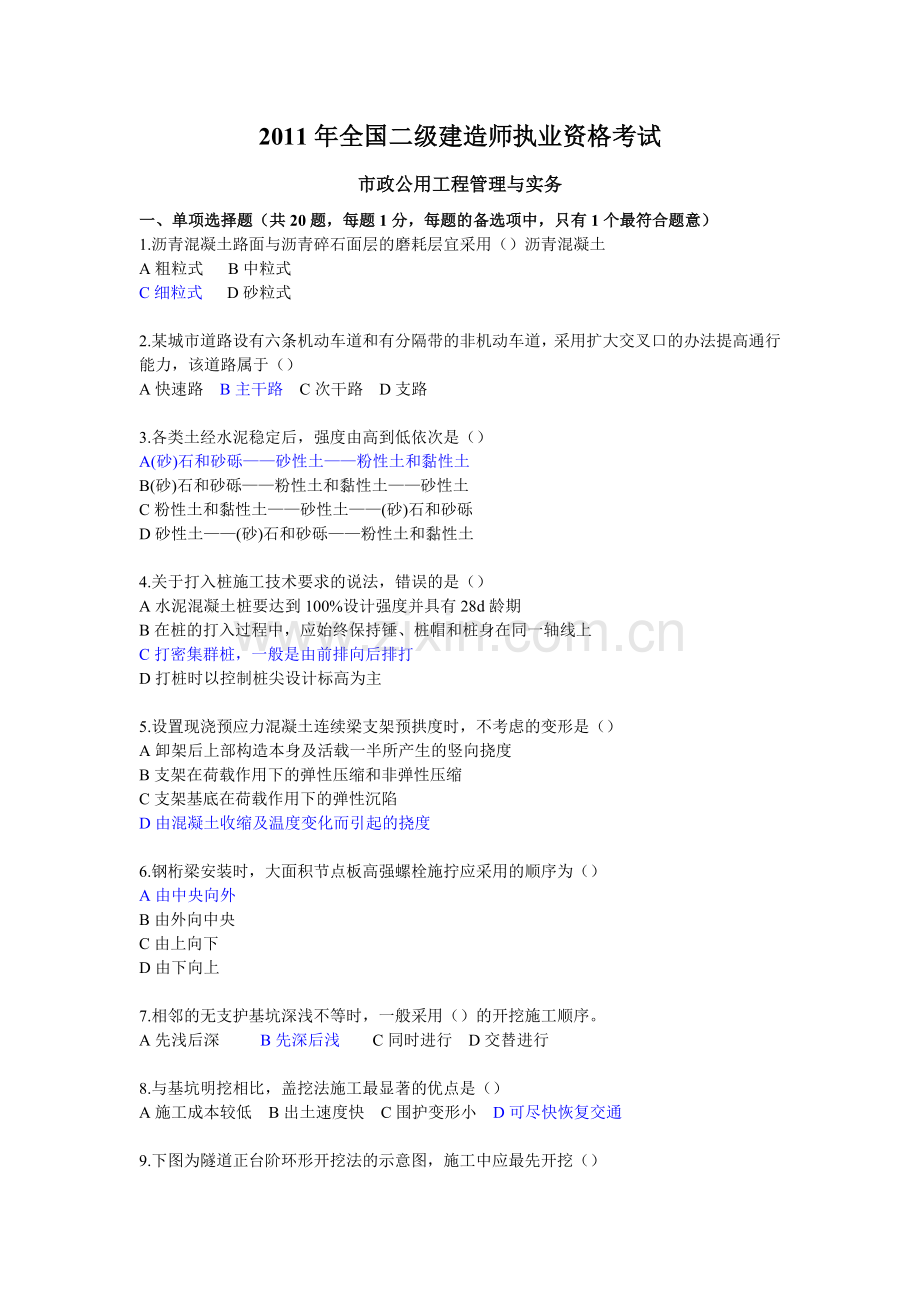

1、2011年全国二级建造师执业资格考试市政公用工程管理与实务一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)1.沥青混凝土路面与沥青碎石面层的磨耗层宜采用()沥青混凝土A粗粒式 B中粒式C细粒式 D砂粒式2.某城市道路设有六条机动车道和有分隔带的非机动车道,采用扩大交叉口的办法提高通行能力,该道路属于()A快速路 B主干路 C次干路 D支路3.各类土经水泥稳定后,强度由高到低依次是()A(砂)石和砂砾砂性土粉性土和黏性土B(砂)石和砂砾粉性土和黏性土砂性土C粉性土和黏性土砂性土(砂)石和砂砾D砂性土(砂)石和砂砾粉性土和黏性土4.关于打入桩施工技术要求的说法,错误的是()

2、A水泥混凝土桩要达到100%设计强度并具有28d龄期B在桩的打入过程中,应始终保持锤、桩帽和桩身在同一轴线上C打密集群桩,一般是由前排向后排打D打桩时以控制桩尖设计标高为主5.设置现浇预应力混凝土连续梁支架预拱度时,不考虑的变形是()A卸架后上部构造本身及活载一半所产生的竖向挠度B支架在荷载作用下的弹性压缩和非弹性压缩C支架基底在荷载作用下的弹性沉陷D由混凝土收缩及温度变化而引起的挠度6.钢桁梁安装时,大面积节点板高强螺栓施拧应采用的顺序为()A由中央向外 B由外向中央 C由上向下 D由下向上7.相邻的无支护基坑深浅不等时,一般采用()的开挖施工顺序。A先浅后深 B先深后浅 C同时进行 D交替

3、进行8.与基坑明挖相比,盖挖法施工最显著的优点是()A施工成本较低 B出土速度快 C围护变形小 D可尽快恢复交通9.下图为隧道正台阶环形开挖法的示意图,施工中应最先开挖()AaBbCc和dDe10.地铁区间隧道的建筑限界应考虑()A设备和管线安装尺寸、厚度B施工误差C测量误差D结构沉降11.沉井井壁最下端做成刀刃状,其主要功用是()A便于挖土 B节约建筑材料 C减轻自重 D减少下沉阻力12.城市污水一级处理工艺中采用的构筑物是()A污池消化池 B沉砂池C二次沉淀池 D污泥浓缩池13.城市排水泵站中溢流井的功能是()A调节水量 B紧急排放C作为水泵出水口 D稳定出水井水位14.关于承插式混凝土管

4、道接口安装质量的说法,错误的是()A接口应平直 B环向间隙应均匀C填料密实、饱满 D抹带宽度、厚度合格15.中压A燃气管道应采用()A钢管 B混凝土管C聚乙烯管 D机械接口铸铁管16.关于零度气温以下热力管道焊接的说法,错误的是()A应清楚管道上的冰、霜、雪B焊接时应保证焊缝自由收缩C应在焊缝完全冷却之前敲打掉焊缝表面焊渣D应防止焊口的加速冷却17.下列检测垃圾填埋场防渗效果的方法中,错误的是()A在填埋垃圾之前的填埋场影响区域内打水质观测井B设两层排水系统时,从提升泵井中抽取水样C在垃圾填埋区内打水质观测井D填埋垃圾前后从水质观测井中抽取水样进行比较18.干燥地区园林假山常用的基础材料是()

5、A桩基 B石基C灰土基 D钢筋混凝土基19.某市政工程的网络计划图如下,其合理的合同工期应是()个月A6 B8C9 D1020.根据市政公用工程注册建造师执业工程规模标准,市政公用工程注册建造师不能承接()A城市快速路 B城市环路C绕城高速 D城际高速二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分:少选,所选的每个选项得0.5分)21.土路基雨期施工质量控制措施包括()A有计划地集中力量组织快速施工B分段开挖,切忌全面开花或战线过长C坚持当天挖完、填完、压完D对低洼处等不利地段应安排最后施工E遇雨要及时检查,发现翻浆要彻底处理22

6、.关于浇筑水泥混凝土路面木模板架设要求的说法,正确的有()A木模板应具有一定的刚度,质地坚实B直线部分板厚不宜小于50mmC弯道上的模板宜薄些,以便弯制成型D模板底与基层间局部出现间隙用黏土填塞E模板与混凝土接触面刨光可不涂隔离剂23.关于网喷混凝土加固基坑壁施工的说法,正确的有()A气温低于5摄氏度时,不应进行喷射作业B喷射作业应分段,分片进行C喷射作业应自下而上依次进行D分层喷射时,后一层喷射应在前一层混凝土初凝前进行E喷射与开挖循环作业时,两者间隔时间不少于2h24.关于埋设塑料管的沟槽回填技术要求的说法,正确的有()A管内径大于800mm,应在管内设竖向支撑B管道半径以下回填时,应采取

7、防止管道上浮、位移的措施C回填宜在一昼夜中气温最高时进行D管基支撑角2范围内应用中粗砂回填,不得用沟槽土E管顶以上0.5m范围内,必须用人工回填,严禁用机械推土回填25.关于冻期桥梁用混凝土配置和拌合的说法,正确的有()A宜选用较大的水胶比和较大的坍落度B拌制混凝土应优先采用加热水的方法,水加热温度不宜高于80摄氏度C骨料加热温度不得高于60摄氏度D混凝土掺用片石时,片石不可预热E当掺用防冻剂时,其试配强度应与设计强度一致26.顶管工具管应具有的功能有()A掘进 B防坍 C防水 D出泥 E导向27.可采用气体吹扫的燃气管道有()A球墨铸铁管道 B聚乙烯管道C钢骨架聚乙烯复合管道 D长度为80m

8、的钢质管道E公称直径大于100mm的钢质管道28.结构材料可部分或全部回收利用的基坑围护结构有()A地下连续墙 B钢板桩C钻孔灌注桩 D深层搅拌桩ESMW挡土墙29.关于管棚施工要求的说法,正确的有()A管棚不得采用焊接钢管B钢管直径不超过150mmC钢管间距一般为钢管直径的2.02.5倍D在铁路下方施工时,要采用大中直径的钢管连续布设E管棚施工工艺流程:设置管棚基地钻孔压入钢管管棚支护下开挖30.施工项目现场管理的内容有()A申领施工许可证 B合理规划施工用地C做好施工总平面设计 D适时调整施工现场总平面布置E建立文明的施工现场三、案例分析题(共4题,每题20分。)(一)背景资料某项目经理部

9、中标某城市道路工程A标段,中标价为3000万元。项目经理部依据合同、招标文件和施工组织设计,为该项目编制了目标成本计划。参加编制的主要人员有项目经理、项目总工、预决算员。参与人员踏勘了施工现场,召开了编制前的准备会议。经过工程量复核、工程单价分析、工程量计算对比、综合管理(间接)费用分析等步骤,得出了本工程的目标成本计划指标:直接成本2620万元,间接成本80万元。问题:1. 编制项目目标成本计划,还有哪些必要依据?2. 编制项目目标成本计划时,还应有哪些主要人员参加?3. 计算本项目上交公司的利润(请用汉字写出计算式)。4. 应以哪些表式具有描述项目目标成本计划编制的结果?(二)背景资料A单

10、位承建一项污水泵站工程,主体结构采用沉井,埋深15m,现场地层主要为粉砂土,地下水埋深为4m,采用不排水下沉。泵站的水泵,起重机等设备安装项目分包给B公司。在施工过程中,随着沉井入土深度增加,井壁侧面阻力不断增加,沉井难以下沉。项目部采用降低沉井内水位减少浮力的方法。使沉井下沉,监理单位发现后予以制止。A单位将沉井井壁接高2m增加自重,强度与原沉井混凝土相同,沉井下沉到位后拆除了接高部分。B单位进场施工后,由于没有安全员,A单位要求B单位安排专人进行安全管理,但B单位一直未予安排,在吊装水泵时发生安全事故,造成一人重伤。工程结算时,A单位变更了清单中沉井混凝土工程量,增加了接高部分混凝土的数量

11、,未获批准。问题:1.A单位降低沉井内水位可能会产生什么后果?沉井内外水位差应是多少?2.简述A单位与B单位在本工程中的安全责任分工。3.一人重伤属于什么等级安全事故?A单位与B单位分别承担什么责任?为什么?4.指出A单位变更沉井混凝土工程量未获批准的原因。(三)背景资料某排水管道工程采用承插式混凝土管道。管座为180度:地基为湿陷性黄土,工程沿线范围内有一排高压输电线路。项目部的施工组织设计确定采用机械从上游向下游开挖沟槽,用起重机下管、安管,安管时管道承口背向施工方向。开挖正值雨季,为加快施工进度,机械开挖至槽底高程。由于控制不当,局部超挖达200mm,施工单位自行进行了槽底处理。管座施工

12、采用分层浇筑。施工时,对第一次施工的平基表面压光、抹面,达到强度后进行二次浇筑。项目部考虑工期紧,对已完成的主干管道边回填、边做闭水试验,闭水试验在灌满水后12h进行;对暂时不接支线的管道预留孔未进行处理。问题:1. 改正下管、安管方案中不符合规范要求的做法。2. 在本工程施工环境条件下,挖土机和起重机安全施工应注意什么?3. 改正项目部沟槽开挖和槽底处理做法的不妥之处。4. 指出管座分层浇筑施工作法中的不妥当之处。5. 改正项目部闭水试验做法中的错误之处。(四)背景资料某项目部承接一项直径为4.8m的隧道工程,起始里程为DK10+100,终点里程为DK10+868,环宽为1.2m,采用土压平

13、衡盾构施工。盾构隧道穿越底层主要为淤泥质黏土和粉砂土。项目施工过程中发生了以下事件:事件一:盾构始发时,发现洞门处地质情况与勘察报告不符,需改变加固形式。加固施工造成工期延误10天,增加费用30万。事件二:盾构侧面下穿一座房屋后,由于项目部设定的盾构土仓压力过低,造成房屋最大沉降达到50mm。穿越后房屋沉降继续发展,项目部采用二次注浆进行控制。最终房屋出现裂缝,维修费用为40万。事件三:随着盾构逐渐进入全断面粉砂地层,出现掘进速度明显下降现象,并且刀盘扭矩和总推力逐渐增大,最终停止盾构推进。经分析为粉砂流塑性过差引起,项目部对粉砂采取改良措施后继续推进,造成工期延误5天,费用增加25万元。区间

14、隧道贯通后计算出平均推进速度为8环/天。问题:1. 事件一、二、三中,项目部可索赔的工期和费用各式多少,说明理由。2. 事件二中二次注浆应采用什么浆液?3. 事件三中采用何种材料可以改良粉砂的流塑性?4. 整个隧道掘进的完成时间是多少天(写出计算过程)?(参考答案)答案来源网络,仅供参考三 案例案例分析一:一,(1)合同,招投标文件(招标文件,补遗文件、图纸、报价清单)(2)施工组织设计(3)施工总面积布置及施工方案(4)设备的市场价格 二,人员还有材料员设备员 三,取税金率3.44% 3000/(1+3.44%)-2620-80=2900.3-2700=200.23 四,工程量复核表 工程单

15、价分析表 两算对比表 其他直接成本和间接成本表案例分析二:一、造成沉井壁坍二、A单位为总包单位,应对本工程的安全责任负总则,并对B单位的安全生产负管理责任和连带责任 B单位为分包单位,只对分包范围内泵站的水泵、起重机的安装负责。三、一人重伤属一般事故,A单位为总承包方负次要责任,未能及时制止B单位的不合理行为 B单位负主要责任 因B单位为分包单位且未能按要求配备安全人员和服从A单位管理故负最主要责任。四A单位变更沉井属于质量控制中的施工组织措施。应有A单位自己负责。案例分析三:一、沟槽开挖顺序不妥,应改为自下游向上游开挖沟槽。按管时承口方向不对,承口应向下游方向。二、挖机应注意:不要超挖槽底预

16、留20cm土层用人工清除。要注意槽沟放坡。放余土时,应注意槽沟远点。起重机应注意:斜吊不吊,超载不吊,管道绑扎不牢不吊,指挥信息不明显不吊,吊物上站人不吊,光线阴暗下雨时不吊。三机械开挖不应主槽底高程而应预留20cm,人工清理。槽底处理时应通知监理人员完毕后验收合格进行下道工序。四第一次施工的平基表面不应压光应拉毛以增加摩擦力。五应先做闭水实验在回填。闭水实验应在灌满水后24h进行。对暂时不接支线的预留孔应做封闭抹面处理。案例分析四:一,事件一 项目部可以索赔的工期10天,费用30万,因为地质条件变化是发包方责任,所以可以索赔 事件二不可以索赔 上述原因是该项目部施工不当造成的,所以不能索赔事件三:1若地质条件符合勘探报告,则由于施工单位未考虑施工措施及方法造成的,不能索赔。 2若地质条件与勘探报告不相符项目部可以索赔5天工期 25万元费用二,可以采用化学浆液三,可以采用矿物素(如膨润工泥浆)界面活性剂(如泡沫)高吸水性树脂系 水溶性高分子系四类,也可单独或组合使用。四隧道长868-100=768m,768/8/1.2=80天

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
