收藏 分销(赏)

二级建造师机电实务真题及答案.docx

上传人:快乐****生活 文档编号:2601298 上传时间:2024-06-03 格式:DOCX 页数:13 大小:21.70KB
下载 相关 举报
二级建造师机电实务真题及答案.docx_第1页
第1页 / 共13页
二级建造师机电实务真题及答案.docx_第2页
第2页 / 共13页
二级建造师机电实务真题及答案.docx_第3页
第3页 / 共13页
二级建造师机电实务真题及答案.docx_第4页
第4页 / 共13页
二级建造师机电实务真题及答案.docx_第5页
第5页 / 共13页
点击查看更多>>
资源描述

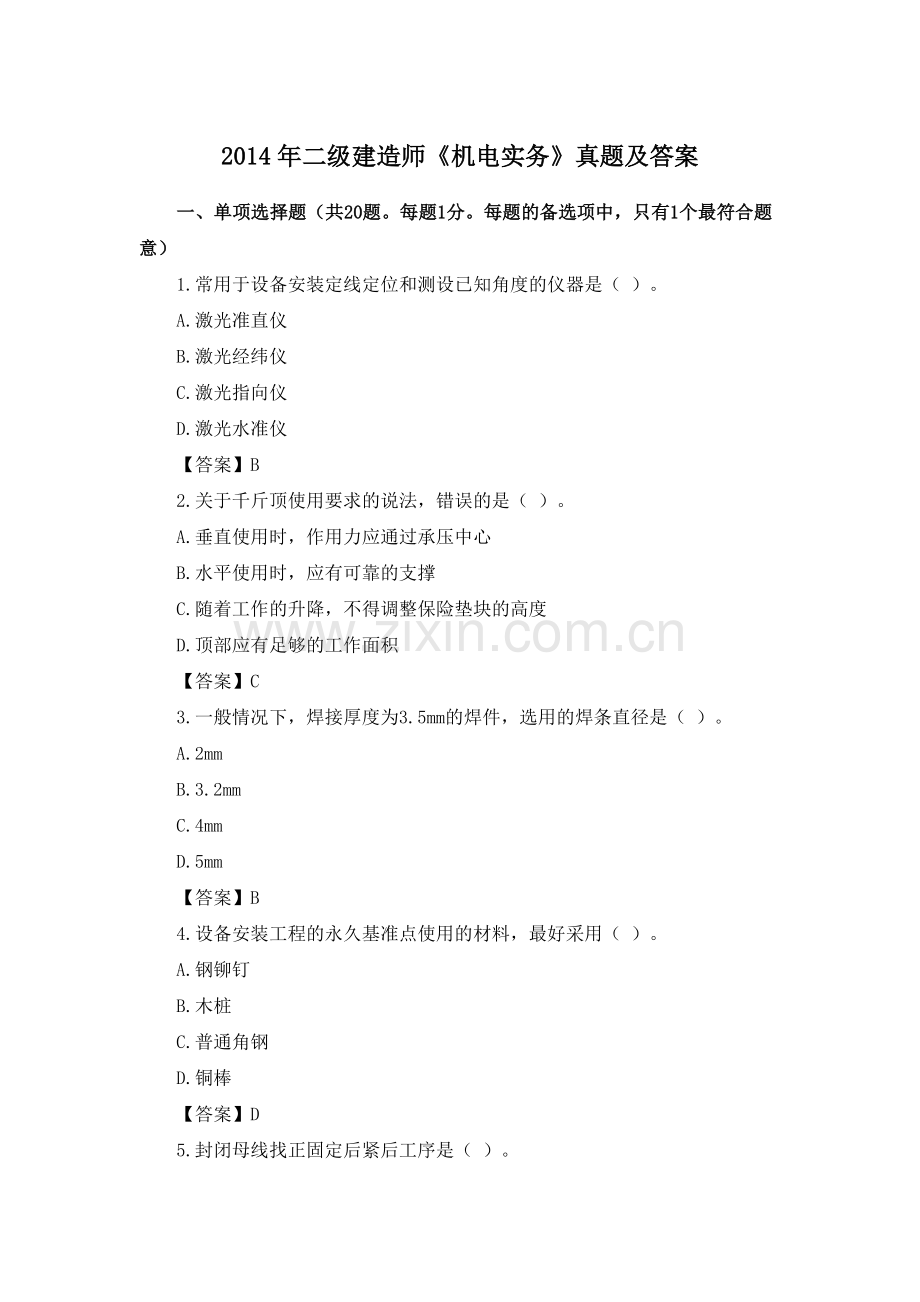

1、2014年二级建造师机电实务真题及答案一、单项选择题(共20题。每题1分。每题的备选项中,只有1个最符合题意) 1.常用于设备安装定线定位和测设已知角度的仪器是( )。 A.激光准直仪 B.激光经纬仪 C.激光指向仪 D.激光水准仪 【答案】B 2.关于千斤顶使用要求的说法,错误的是( )。 A.垂直使用时,作用力应通过承压中心 B.水平使用时,应有可靠的支撑 C.随着工作的升降,不得调整保险垫块的高度 D.顶部应有足够的工作面积 【答案】C 3.一般情况下,焊接厚度为3.5mm的焊件,选用的焊条直径是( )。 A.2mm B.3.2mm C.4mm D.5mm 【答案】B 4.设备安装工程的

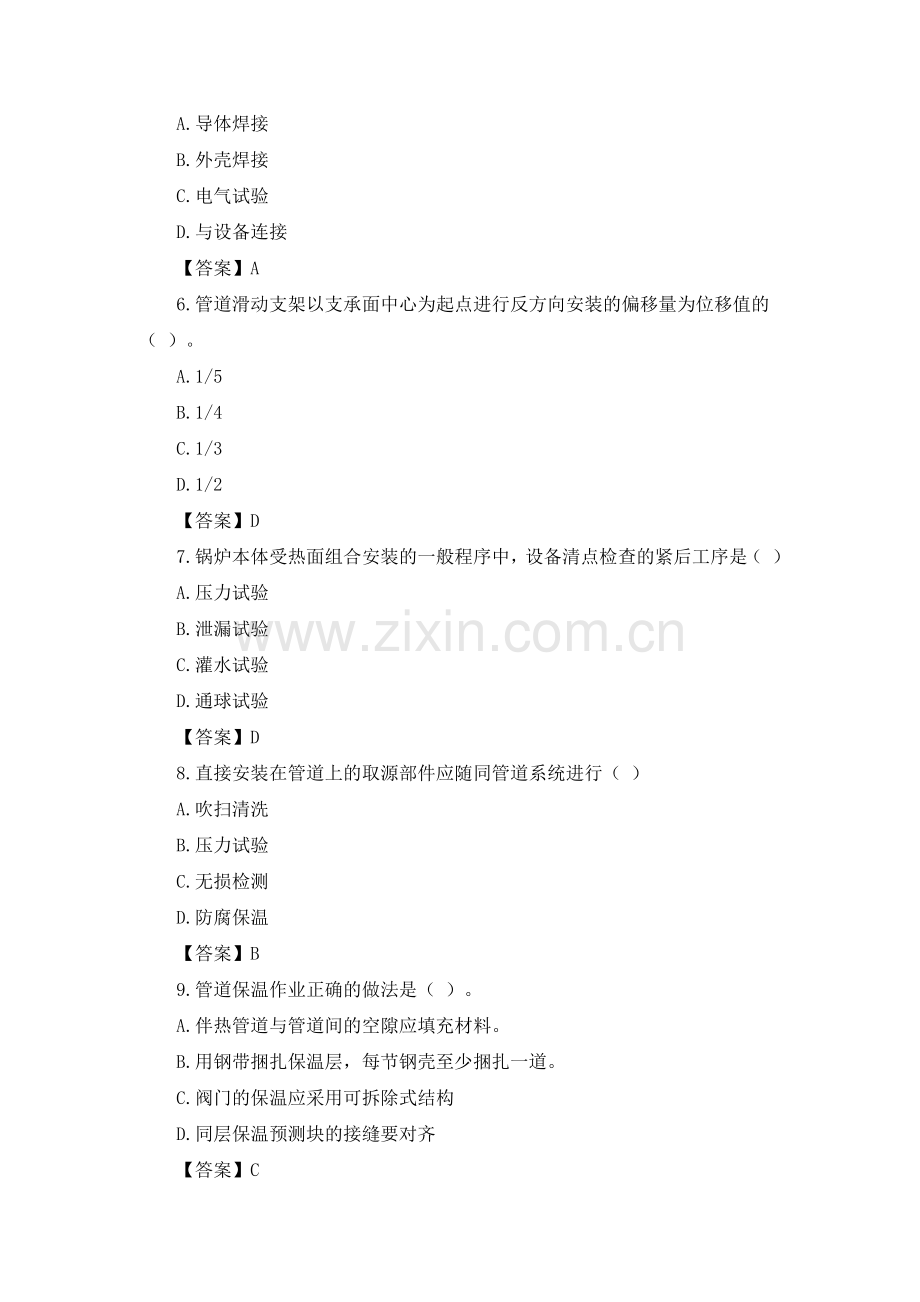

2、永久基准点使用的材料,最好采用( )。 A.钢铆钉 B.木桩 C.普通角钢 D.铜棒 【答案】D 5.封闭母线找正固定后紧后工序是( )。 A.导体焊接 B.外壳焊接 C.电气试验 D.与设备连接 【答案】A 6.管道滑动支架以支承面中心为起点进行反方向安装的偏移量为位移值的( )。 A.1/5 B.1/4 C.1/3 D.1/2 【答案】D 7.锅炉本体受热面组合安装的一般程序中,设备清点检查的紧后工序是( ) A.压力试验 B.泄漏试验 C.灌水试验 D.通球试验【答案】D 8.直接安装在管道上的取源部件应随同管道系统进行( ) A.吹扫清洗 B.压力试验 C.无损检测 D.防腐保温 【答

3、案】B 9.管道保温作业正确的做法是( )。 A.伴热管道与管道间的空隙应填充材料。 B.用钢带捆扎保温层,每节钢壳至少捆扎一道。 C.阀门的保温应采用可拆除式结构 D.同层保温预测块的接缝要对齐 【答案】C 10下列耐火材料中,属于中性耐火材料是( ) A.高铝砖 B.铁铝砖 C.硅砖 D.白云石砖 【答案】A 11.高层建筑给水及排水铸铁管的柔韧性连接应采用( ) A.石棉水泥密封 B.橡胶圈密封 C.铝密封 D.膨胀性填料密封 【答案】B 12.高层建筑为防止侧击雷电,应在环境建筑物周边设置( ) A.避雷针 B.均压环 C.接地线 D.引下线 【答案】B 13.通风与空调系统经平衡调整

4、后,各风口的总风量与设计风量的允许偏差不应大于( ) A.5% B.10% C.15% D.20% 【答案】B 14.将4个1K(21)镍电阻两两串联再并联后,检测一个大房间的平均温度(21),传递到变送器的电阻值是( ) A.0.5K B.1.0K C.2.0K D.4.0K 【答案】B 15.曳印式电梯设备进场验收合格后,在驱动主机安装前的工序是( ) A.土建交接检验 B.轿厢导轨安装 C.随行电缆安装 D.安全部件安装 【答案】A 16.下列施工计量器具中,属于强制性检定范畴的是( ) A.声级计 B.超声波测厚仪 C.压力表 D.垂直检测尺【答案】A 17.用于电力线路上的电器设备是

5、( ) A.金具 B.集箱 C.断路器 D.叶栅 【答案】C 18.下列设备中,属于特种设备的是( )。 A.风机 B.水泵 C.压缩机 D.储气罐 【答案】D 19.建筑安装工程的分项工程可按( )划分。 A.专业性质 B.施工工艺 C.施工程序 D.建筑部位 【答案】B 20.下列工程项目中,不属于机电工程注册建造师执行工程范围的是( ) A.钢结构工程B.城市照明工程 C.煤气工程 D.核电工程 【答案】B 二.多项选择题(共10题,每题2分,每题的备选项中,有2个或2个以上符合题意。至少有一个错误选项) 21.下列钢材中,属于按化学成份和性能分类的有( ) A.碳素结构钢 B.合金结构

6、钢 C.冷轧钢 D.热轧钢 E.耐候钢 【答案】ABE 22.下列石油化工专用设备中,属于分离设备的有( ) A.分解锅 B.集油器 C.蒸发器 D.洗涤器 E.冷凝器 【答案】BD 23.机械设备安装设定基准线和基准点应遵循的原则有( ) A.安装检测使用方便 B.有利于保持而不被毁损 C.不宜设在同一个基础上 D.关联设备不应相互采用 E.刻划清晰容易辨识 【答案】ABE 24.室内电缆敷设时,正确的做法有( ) A.电力电缆敷设在控制电缆的上部 B.敷设时电缆从电缆盘的上端引出 C.电缆平行敷设在热力管道的上方 D.并列敷设电缆中间接头可在任意位置 E.电缆应在切断4小时内进行封头 【答

7、案】ABE 25.管道系统安装完毕后,给送介质为( )的管道必须进行泄露性实验。 A.天然气 B.蒸汽 C.氧化物 D.乙炔 E.煤气 【答案】ACDE 26.关于压力容器焊接试板要求的说法,正确的有( ) A.试板应采用与施焊压力容器相同的条件和工艺在试验场完成制作 B.试板应由该压力容器相同的施焊焊工进行焊接 C.试板检验不合格,允许返修 D.不得刻意避开试板焊缝外观不合格的部分截取式样 E.焊接试板应同炉、同工艺随容器进行热处理 【答案】BCE 27.些列需除锈的材料或工件中,不宜采用火焰除锈的有( ) A.油浸过的金属表面 B.厚钢板 C.薄壁钢管 D.退火钢 E.淬火钢 【答案】CD

8、E28.下列室内配线施工工序中,属于镀锌管明配的工序有( ) A.测量定位 B.支架安装 C.钢管预埋 D.钢管连接 E.管内穿线 【答案】ABD29.发生火灾报警后,需消防联动控制的有( ) A.防火卷帘门 B.火灾探测器 C.消火栓按钮 D.排烟风机 E.电梯 【答案】ADE 30.工业安装工程完毕后,建设单位应组织( )参加单位工程质量验收。 A.设备制造单位 B.施工单位 C.设计单位 D.材料供应单位 E.质量监督站 【答案】BCE 三、案例分析题(共4题,每题20分) (一) 背景资料 某安装公司承接一条生产线的机电安装工程,范围包括工艺线设备、管道、电气安装和一座35kv变电站施

9、工(含室外电缆敷设)。合同明确工艺设备、钢材、电缆由业主提供。 工程开工后,由于多个项目同时抢工,施工人员和机具紧张,安装公司项目部将工程按工艺线设备、管道、电气专业分包给三个有一定经验的施工队伍。 施工过程中,项目部根据进料计划、送货清单和质量保证书,按质量验收规范对业主送至现场的镀锌管材仅进行了数量和质量检查,发现有一批管材的型号规格、镀锌层厚度与进料计划不符。 监理工程师组织分项工程质量验收时,发现35kv变电站接地体的接地电阻值大于设计要求。经查实,接地体的镀锌扁钢有一处损伤、两处对接虚焊,造成接地电阻不合格。分析原因有: (1)项目部虽然建立了现场技术交底制度,明确了责任人员和交底内

10、容,但施工作业前仅对分包负责人进行了一次口头交底: (2)接地体的连接不符合规范要求: (3)室外电缆施工中,施工人员对接地体的损坏没有作任何处理和报告。 问题: 1.安装公司将工程分包应经谁同意?工程的哪些部分不允许分包? 2.对业主提供的镀锡管材还应做好哪些进场验收工作? 3.写出本工程接地体连接的技术要求。 4.指出项目部在施工技术交底要求上存在的问题。 答案仅供参考1.安装公司将工程侵蚀应经业主同意。工程的主体安装不允许分包,本工程中工艺设备、管道、电气的安装 2.材料进场验收 除了背景中的工作外,验收工作按质量验收规范和计量检测规定进行;验收内容包括品种、规格、型号、质量、数量、证件

11、等;验收要作好记录、办理验收手续;要求复检的材料应有取样送检证明报告;对不符合计划要求或质量不合格的材料应拒绝接收。 3.本工程接地体 连接应牢固可靠,应用搭接焊接,接地体采用扁钢时,其搭接长度为扁钢宽度的两倍,并有三个邻边施焊,若采用圆钢,其搭接长度为圆钢直径的6倍,并在两面施焊,接地体连接的焊缝处应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、气孔等缺陷,接地体连接完毕后,应及时进行测量接地电阻,其值应符合规定要求。电气设备的独立接地体,其接地体电阻应小于1。 4.施工技术交底要求包括:(1)建立技术交底制度(2)明确相关人员的责任(3)分层次与分阶段进行(4)施工作业前进行(5)交底内

12、容体现工程特点(6)完成技术交底记录(7)确定施工技术交底次数(8)施工技术交底应注意事项 项目部施工作业前仅对分包负责人进行了一次口头交底是不对的,交底需要层次与分阶段进行,直到交底到施工操作人员,并且参加施工技术交底的人员必须签字,做好书面交底。 (二) 背景资料 A单位承担某厂节能改造项目中余热发电的汽轮机发电机组的安装工程。汽轮机三件到货。项目都在施工中,实行三检制,合理划分了材料、分项工程、施工工序的检验主体责任,钳工班只测量了转子轴颈圈柱度。转子水平度和推力盘不平度后,将清洗干净的各部件装配到下缸体上。检测了转子与下缸体定子的各间隙值及转子的弯曲度等。将缸体上盖一次完成扣盖。并按技

13、术人员交底单中的终紧力矩,一次性完成上,下缸体的紧固工序。项目部专检人员在巡察过程中。紧急制止了该工序的作业。 在机组油冲洗过程中,临时接管的接头松脱,润滑油污染了部分地坪,项目部负责人员用煤灰覆盖在污油上面的方法处理施工现场环境。 项目部组织检查了实体工程的分项工程验收,均符合要求,填写了验收记录和验收结论。项目部总工程师编制了试运行方案,报A单位总工程师审批后便开始实施。但监理工程师认为试运行方案审批程序不对,试运行现场环境不符合要求,不同意试运行。后经单位项目部整改,达到要求,试运行工作得以顺利实施。 问题: 1.汽轮机转子还应有哪些测量? 2.写出上下缸体连接的正确安装工序。 3.在分

14、项工程检验中,专检有什么作用?分项工程的验收记录及验收结论应由谁来填写? 4.A单位项目部是如何整改才能达到试运行要求? 答案仅供参考1.汽轮机转子还需测量周颈圆度、径向、端面不平度、转子跳动测量。 2.扣盖工作应从下气缸吊入第一个部件开始至上气缸就位且紧固连接螺栓为止,全程工作应连续进行,不得中断。汽轮机扣盖之前,应将内部零部件全部装齐后进行试扣,便对气缸零部件的配合情况全面检查。试扣前应用压缩空气吹扫气缸内各部件及其空隙,确保气缸内部清洁无杂物、结合面光洁。试扣空缸要求在自由状态下0.05mm塞尺不入,紧1/3螺栓后,从内外检查0.03mm塞尺不入。试扣检验无问题后,在汽缸中分面均匀抹一层

15、涂料,方可正式扣盖。上,下缸体的紧固,应该进行预紧,然后才是终紧 3.专项是指质量检验员对分部、分项工程进行检验,用以弥补自检、互检的不足。一般情况下,原材料、半成品、成品的检验以专职检验人员为主。本工程是工业安装工程,分项工程质量验收记录应由施工单位质量检验员填写,验收结论由建设(监理)单位填写。 4.A公司项目部总工程师编制了试运行方案,审核、审批后,报A单位总工程师审核审批后,然后由A公司项目经理或其授权人签章后向监理报批,最后由总监理工程师审核签字。 背景中由很多不妥的地方,根据试运行前的条件,试运行前机械设备及其附属装置、管线按照设计文件内容和有关规范的质量标准全部安装完毕。润滑油、

16、液压、冷却、水和电气等符合系统调试的要求。试运行机械设备周围的环境清扫干净,不应有粉尘和较大噪声。 (三) 背景资料 某安装公司承接了商场(地上5层,地下2层,每层垂直净高5.0m)的自动扶梯安装工程,工程有自动扶梯36台,规格:0.65m/S,梯级宽1000mm,驱动功率10kw。合同签订后,安装公司编制了自动扶梯施工组织与技术方案,作业进度计划等。将拟安装的自动扶梯工程安装告知书提交给工程所在地的特种设备安全监督管理部门。 在自动扶梯安装前,施工人员熟悉自动扶梯安装图纸,技术文件和安装要求等。依照自动扶梯安装工艺流程(施工图交底设备进场验收土建交接检验桁架吊装就位电器安装扶手带安装梯级安装

17、试运行调试竣工验收)进行施工。 自动扶梯设备进场时,安装公司会同建设单位、监理和制造厂共同开箱验收。核对设备、部件、材料的合格证明和技术资料(包括复印件)等是否合格齐全。 在土建交接检验中,检查了建造结构的预留孔,垂直净空高度、基准线设置(见下图)等,均符合自动扶梯安装要求。 在自动扶梯制造厂的指导和监控下,安装公司将桁架吊装到位,自动扶梯的电器、扶手带、梯级等部件的安装完成后,各分项工程验收合格、自动扶梯校验、调试及试运行验收合格。问题: 1. 安装公司在提交安装告知书时还应提交哪些材料? 2. 自动扶梯技术资料中必须提交哪些文件的复印件? 3. 在土建交接检验中,有哪几项检查内容直接关系到

18、桁架能否正确安装使用? 4. 本工程有哪几个分项工程质量验收?由哪个单位对校验和调试结果负责? 答案仅供参考1.安装公司在提交安装告知书时还应提交(1)施工单位及人员资格证件(2)施工组织与技术方案(3)工程合同(4)安装监督检验约请书(5)电梯制造单位的资质证件。 2.自动扶梯技术资料中必须提供梯级或踏板的型式试验报告复印件,胶带的断裂强度证明复印件,扶手带的断裂强度证书复印件。 3.土建交接试验中,关系到桁架正确使用的有(1)自动扶梯的梯级或自动人行道的踏板或胶带上空,垂直净高度严禁小于2.3m(2)在安装之前,井道周围必须设有保证安全的栏杆或屏障,其高度严禁小于1.2m(3)在安装之前,

19、土建施工单位应提供明显的水平基准线标识。(4)电源零线和接地线应始终分开。接地装置的接地电阻值不应大于4。 4.本工程子分部自动扶梯,需要进行设备进场、土建交接检验、整机安装验收等分项工程验收。电梯安装单位自检试运行结束后,整理记录,由制造单位负责进行检验和调试。 (四) 背景资料 某中型机电安装工程项目。由政府和一家民营企业共同投资新建,并组建了建设班子(以下称建设单位),建设单位拟把安装工程直接交于A公司承建,上级主管部门予以否定。之后,建设单位采用公开招标,选择安装单位。招标文件明确规定,投标人必须具备机电工程承包二级施工资质,工程报价采用综合单价报价。经资格预审后,共有A B C D

20、E五家公司参与了投标。投标过程中,A公司提前一天递交了投标书,B公司在前一天递交投标书后,在截至投标前10分钟,又递交了修改报价资料,D公司在标书密封时未按要求加盖法定代表人印章,E公司未按招标问价要求的格式报价。经评标委员会评定,建设单位确认,最终C公司中标,按合同范本与建设单位签订了施工合同,施工过程中发生下列 事件。 事件一:开工后因建设单位采购的设备整体晚到,致使C公司延误工期10天,并造成窝工费及其他经济损失共计15万元,C公司租赁的大型吊车因维修延误工期3天,经济损失3万元,因非标准件和钢结构制作及安装工程量变更,增加费用30万元,施工过程中遇台风暴雨,C公司延误工期5天,并发生窝

21、工费5万元,施工机具维修费5万元。 事件二:非标件制作过程中,C公司对成品按要求做外观检查,检查时质检人员用放大镜观察了焊缝是否有咬边、夹渣、气孔、裂纹表面缺陷,并及时进行了修复。但建设单位要求用焊接检验尺进一步检查焊缝的缺陷。 问题: 1.分析上级主管部门否定建设单位指定A公司承包该工程理由 2.招投标中,哪些单位的投标书属于无效标书?此次招投标工作是否有效?说明理由。 3.列式计算事件一中C公司可向建设单位索赔的工期和费用。 4.用焊接检验尺主要检查焊缝可能存在的哪些缺陷? 答案仅供参考1.上级主管部门否定建设单位指定A公司承包该工程的理由是: 建设单位拟把安装工程直接交于A公司承建,属于

22、直接发包形式。 该项目由政府和一家民营企业共同投资新建。招投标法明确规定,全部或者部分使用国有资金投资或国家融资的项目,必须进行招标。建设单位违反招标投标法的相关规定,故予以反对。 2.招投标中,A公司提前一天递交了投标书,在投标截止日前提交的标书为有效标书。B公司在前一天递交投标书后,在截至投标前10分钟,又递交了修改报价资料,在投标截止前修改报价,作为投标文件的组成部分,但是招标文件中明确规定工程报价采用综合单价报价,B公司未能在实质上响应投标内容,属于无效标书。D公司在标书密封时未按要求加盖法定代表人印章,按招投标法规定属于无效标书。E公司未按招标问价要求的格式报价。属于未按规定格式填写

23、报价,按招投标法规定属于无效标书。 因此,此次真正有效标书就两家。招表投标法规定:有效标书少于 3家,此次招标无效,需重新招标 3.事件一中: (1)开工后因建设单位采购的设备整体晚到,致使C公司延误工期10天,并造成窝工费及其他经济损失共计15万元,设备由建设单位采购,致使工期延误跟费用增加,属于建设单位的责任,可以索赔工期10天,费用15万 (2)C公司租赁的大型吊车因维修延误工期3天,经济损失3万元,在施工过程中租赁大型吊车属于施工单位责任,不能索赔工期跟经济损失。 (3)因非标准件和钢结构制作及安装工程量变更,增加费用30万元,属于建设单位责任,需索赔费用30万元。 (4)施工过程中遇台风暴雨,C公司延误工期5天,并发生窝工费5万元,施工机具维修费5万元。遇台风暴雨,是可预见的,属于施工单位责任,不能索赔工期跟费用。 故C公司可以向建设单位索赔总工期为10天,总费用为45万元。 5. 用焊接检验尺测量焊缝余高、焊瘤、凹陷、错口等。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
