收藏 分销(赏)

施工培训资料:​断桩产生的原因.docx

上传人:小****库 文档编号:260031 上传时间:2023-06-01 格式:DOCX 页数:3 大小:14.82KB
下载 相关 举报
施工培训资料:​断桩产生的原因.docx_第1页
第1页 / 共3页
施工培训资料:​断桩产生的原因.docx_第2页
第2页 / 共3页
点击查看更多>>
资源描述

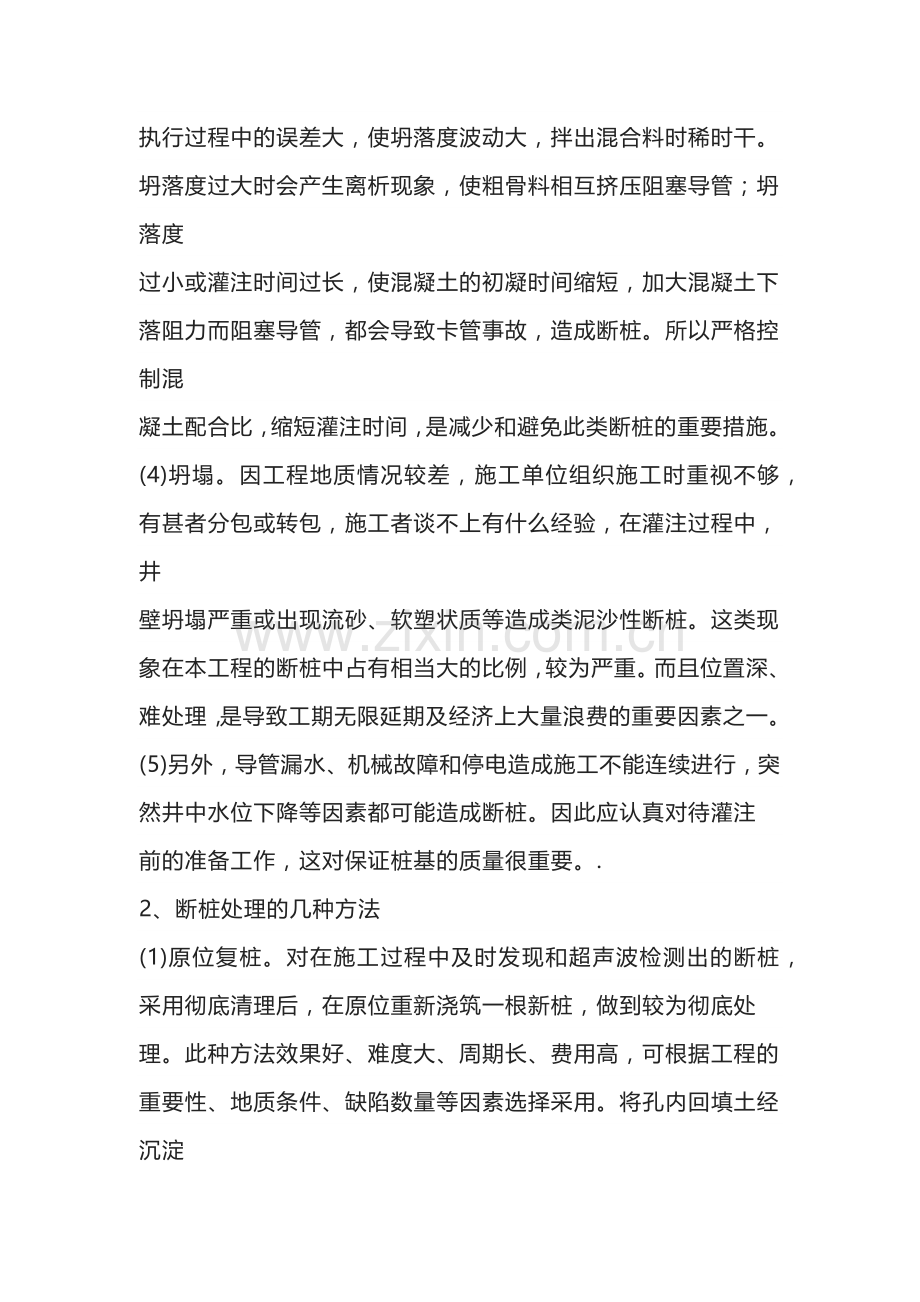

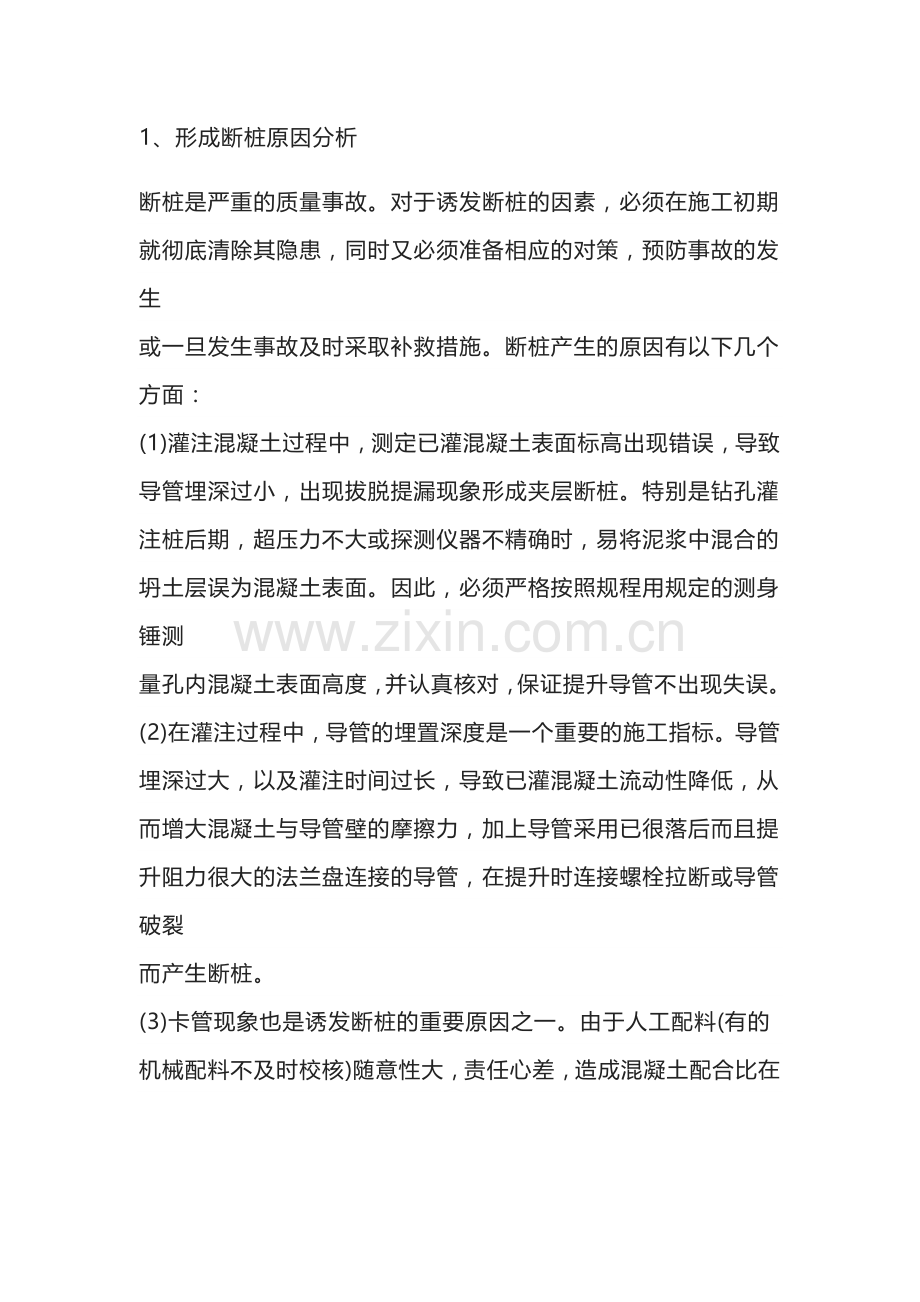

​1、形成断桩原因分析 断桩是严重的质量事故。对于诱发断桩的因素,必须在施工初期就彻底清除其隐患,同时又必须准备相应的对策,预防事故的发生 或一旦发生事故及时采取补救措施。断桩产生的原因有以下几个方面: (1)灌注混凝土过程中,测定已灌混凝土表面标高出现错误,导致导管埋深过小,出现拔脱提漏现象形成夹层断桩。特别是钻孔灌 注桩后期,超压力不大或探测仪器不精确时,易将泥浆中混合的坍土层误为混凝土表面。因此,必须严格按照规程用规定的测身锤测 量孔内混凝土表面高度,并认真核对,保证提升导管不出现失误。 (2)在灌注过程中,导管的埋置深度是一个重要的施工指标。导管埋深过大,以及灌注时间过长,导致已灌混凝土流动性降低,从 而增大混凝土与导管壁的摩擦力,加上导管采用已很落后而且提升阻力很大的法兰盘连接的导管,在提升时连接螺栓拉断或导管破裂 而产生断桩。 (3)卡管现象也是诱发断桩的重要原因之一。由于人工配料(有的机械配料不及时校核)随意性大,责任心差,造成混凝土配合比在 执行过程中的误差大,使坍落度波动大,拌出混合料时稀时干。坍落度过大时会产生离析现象,使粗骨料相互挤压阻塞导管;坍落度 过小或灌注时间过长,使混凝土的初凝时间缩短,加大混凝土下落阻力而阻塞导管,都会导致卡管事故,造成断桩。所以严格控制混 凝土配合比,缩短灌注时间,是减少和避免此类断桩的重要措施。 (4)坍塌。因工程地质情况较差,施工单位组织施工时重视不够,有甚者分包或转包,施工者谈不上有什么经验,在灌注过程中,井 壁坍塌严重或出现流砂、软塑状质等造成类泥沙性断桩。这类现象在本工程的断桩中占有相当大的比例,较为严重。而且位置深、 难处理,是导致工期无限延期及经济上大量浪费的重要因素之一。 (5)另外,导管漏水、机械故障和停电造成施工不能连续进行,突然井中水位下降等因素都可能造成断桩。因此应认真对待灌注 前的准备工作,这对保证桩基的质量很重要。. 2、断桩处理的几种方法 (1)原位复桩。对在施工过程中及时发现和超声波检测出的断桩,采用彻底清理后,在原位重新浇筑一根新桩,做到较为彻底处 理。此种方法效果好、难度大、周期长、费用高,可根据工程的重要性、地质条件、缺陷数量等因素选择采用。将孔内回填土经沉淀 后用冲击锥二次成孔或直接用冲击锥对已浇成的坏桩进行冲击二次成孔,重新浇注。 (2)接桩。如xx小桥xx桩,在灌注过程中发生导管焊口破裂,裂缝长30cm,宽0.5cm。设计桩长为26m,当时水下混凝土已灌注17m, 为确保工程质量,停止混凝土的浇筑并提前拔出导管。确定接桩方案,首先对桩进行声测确定好混凝土的部位;其次,根据设计提供的 地质资料表明桩顶以下10m均为粘土层,确定井点降水-开挖-20#素混凝土进行护壁,护壁内用12的钢筋箍圈以20cm间距进行加固,护壁 间连接筋用?12钢筋以20cm间距布置。第三,挖至合格数处利用人工凿毛,按挖孔法混凝土施工方法进行混凝土的浇注。 (3)桩芯凿井法。这种方法说起来容易做起来难,即边降水边采用风镐在缺陷桩中心凿一直径为80cm的井,深度至少超过缺陷部 位,然后封闭清洗泥沙,放置钢筋笼,用挖孔混凝土施工方法浇筑膨胀混凝土。此方法日进度0.6m,如果遇到个别桩水处理不好、降不下去,更是困难重重,导致质量、工期和经济上的重大损失。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
