收藏 分销(赏)

大型综合项目工程综合项目施工组织设计.doc

上传人:精**** 文档编号:2595894 上传时间:2024-06-02 格式:DOC 页数:12 大小:175.04KB
下载 相关 举报
大型综合项目工程综合项目施工组织设计.doc_第1页
第1页 / 共12页
大型综合项目工程综合项目施工组织设计.doc_第2页
第2页 / 共12页
大型综合项目工程综合项目施工组织设计.doc_第3页
第3页 / 共12页
大型综合项目工程综合项目施工组织设计.doc_第4页
第4页 / 共12页
大型综合项目工程综合项目施工组织设计.doc_第5页
第5页 / 共12页
点击查看更多>>
资源描述

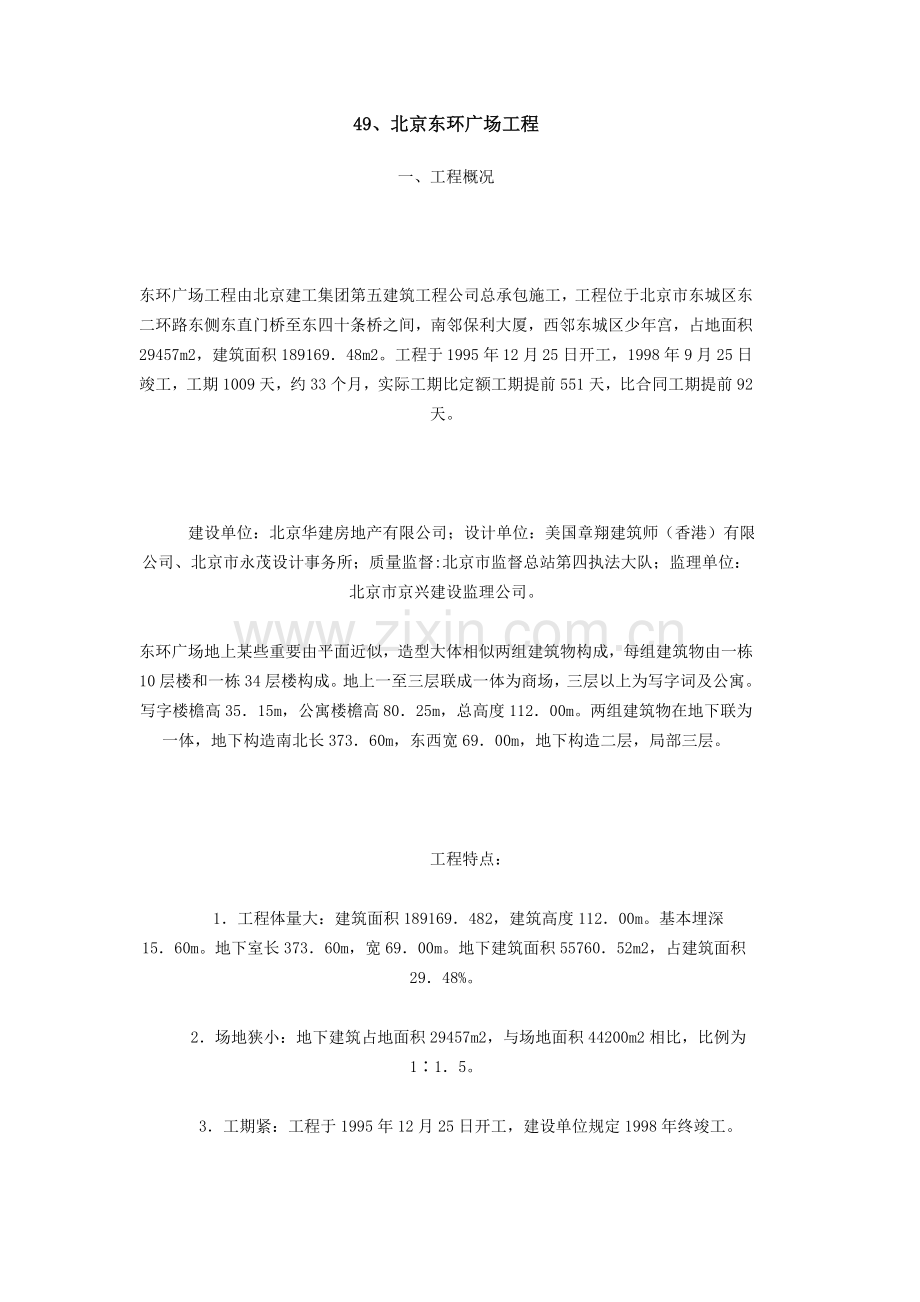

1、49、北京东环广场工程一、工程概况东环广场工程由北京建工集团第五建筑工程公司总承包施工,工程位于北京市东城区东二环路东侧东直门桥至东四十条桥之间,南邻保利大厦,西邻东城区少年宫,占地面积29457m2,建筑面积18916948m2。工程于 1995年 12月 25日开工,1998年9月25日竣工,工期1009天,约33个月,实际工期比定额工期提前551天,比合同工期提前92天。 建设单位:北京华建房地产有限公司;设计单位:美国章翔建筑师(香港)有限公司、北京市永茂设计事务所;质量监督:北京市监督总站第四执法大队;监理单位:北京市京兴建设监理公司。东环广场地上某些重要由平面近似,造型大体相似两组

2、建筑物构成,每组建筑物由一栋10层楼和一栋34层楼构成。地上一至三层联成一体为商场,三层以上为写字词及公寓。写字楼檐高3515m,公寓楼檐高8025m,总高度11200m。两组建筑物在地下联为一体,地下构造南北长37360m,东西宽6900m,地下构造二层,局部三层。 工程特点: 1工程体量大:建筑面积189169482,建筑高度11200m。基本埋深1560m。地下室长37360m,宽6900m。地下建筑面积5576052m2,占建筑面积2948%。 2场地狭小:地下建筑占地面积29457m2,与场地面积44200m2相比,比例为115。 3工期紧:工程于1995年12月25日开工,建设单位

3、规定1998年终竣工。 4三边工程:分阶段出图,为适应市场需要,设计方案多变。5. 平面留缝多:留滞时间长。构造长期形不成设计受力状态。帖子469精华1威望100 土木币481 在线时间0 小时注册时间-6-1查看详细资料TOP pengxiangdj 下士帖子469精华1威望100 土木币481 在线时间0 小时注册时间-6-1 发短消息 加为朋友 2# 大 中 小 刊登于 -7-18 17:37 只看该作者 二、新技术状况 1、商品混凝土和散装水泥应用技术 (1)由于本工程工期紧且测狭窄,不具备大量现场搅拌混凝土条件,因此,本工程地下构造工程、地上非标三层以及原则层水平构造所有使用商品混凝

4、土。 (2)本工程混凝土总量11980979m3,商品混凝土用量103433.56m3,占混凝土总量8633,商品混凝土所有使用散装水泥,水泥总用量为51078.67t,平均每立方米混凝土水泥用量为426kg,其中散装水泥4398643t。占总量8612,创造经济效益7478万元。 (3)商品混凝土由我公司搅拌站组织供应,为强化商品混凝土生产过程管理,严格控制商品混凝土质量,研制开发了“混凝土搅拌机配料计量记录系统”。与此同步,还采用了机械上料,自动称量,电视监视混凝上卸料状况等先进生产管理手段,提高了搅拌站整体管理水平,保证了商品混凝土质量。(4)本工程商品混凝土现场运送重要采用泵送。商品混

5、凝土应用加快了施工速度,解决了场地狭小及施工扰民等问题。商品混凝土泵送节约工期246天,为公司创经济效益21402万元。 2、粗直径钢筋连接技术 (1)本工程原设计钢筋连接为直径16mm(含16mm)如下为绑扎连接;直径1825mm采用电渣压力焊连接;直径25mm(含25mm)以上采用套筒挤压连接。一种工程用两种工艺,两种设备,两班人马,必将削弱套筒挤压施工速度快优势。经多方共同协商决定,取消电渣压力焊,即直径18mm(含18mm)以上钢筋连接所有采用套筒挤压连接。挤压接头共205100个。(2)套筒挤压连接与电渣压力焊接批比。节约用电1063万kwh。同步,若本工程钢筋连接使用电渣压力焊,需

6、报装一台500kVA变压器,仅此一项为建设单位节约投资2835万元;套筒挤电钢筋连接节约钢材55126t,此外还具备质量稳定、操作时无明火、基本不受季节或自然环境影响、竖向和横向及斜向钢筋均可操作等优势。钢筋挤压连接节约工期36天,为公司创经济效益3132万元。 3、新型模板与脚手架应用技术 (1)模板工程 本工程墙、梁、柱模板采用钢框竹模板,楼板模板采用竹胶合板,早拆体系与碗扣架构成楼板模板早拆支撑体系;中心筒采用定型大钢模。共投入钢框竹模板15950m2,竹胶板29000m2 ,碗扣架1700t,早拆柱头22761套,定型大钢模95259m2。 (2)脚手架工程外脚手架 本工程写字楼长约9

7、0m宽456m,檐高3515m,且于5层、7层、9层处呈阶梯形局部收层;公寓楼外型复杂,建筑物平而外轮廓共有阳角48个,阴角24个,不适合使用工具式脚手架。双排外脚手架可满足多工种、多工序共同使用规定,有助于保证工期,因此,咱们选用既能满足构造施工,又能满足装修施工、预应力张拉施工及安全防护双排扣件式钢管外脚手架。脚手架服务面积共5219430m2。 公寓楼外脚手架近90m高,且架子需搭设在后浇带部位,使大某些外脚手架坐落在悬臂梁板上,为减小外脚手架对悬臂梁板荷重,提高架子稳定性,采用了用直径14mm钢丝绳斜拉吊挂分段卸荷办法。在脚手架支搭、使用、拆除过程中外脚手架未发生安全问题,悬臂梁板完好

8、无损,获得了良好效果。 电梯井筒吊挂脚手架本工程电梯安装采用钢丝绳吊挂脚手架,钢丝绳直径14mm,搭设高度997m6座,10330m2座,服务面积58736m2。“采用吊挂脚手架不用卸荷办法,搭拆以便,不影响其他工序施工,减少中心筒混凝土墙留洞带来不安全隐患。使用效果良好。 4、高强混凝土技术 (1)本工程主体构造混凝土强度重要有三个级别。公寓楼000及29层顶板转换层为C60,竖向构造为C50,别的水平构造为C40。高强混凝土总用量4237374m3,占混凝土总用量3537,高强混凝土应用,可减小构件截面尺寸,增长使用面积,提高建筑物耐久性,增长构造刚度,减少自重。 (2)本工程两栋34层公

9、寓楼在000标高以上构造体系轴线旋转45,故在土 000标高如下有一梁式转换层,梁高3200mm,宽900mm,涉及梁上、下板和其下12棵大截面柱均为C60高强混凝土;公寓30层以上(含30层)平面面积缩小,上部构造生根在29层顶板上,29层顶板为承受上部4层构造荷载板式转换层,板顶标高8618m,板厚200mm,混凝土强度级别C60。两种转换层均为无粘结预应力混凝土构造。 (3)大体积高强混凝土测温本工程公寓楼基本底板1m厚,混凝土强度级别C50,一次浇筑混凝土量3300m3,施工时间为1996年6月,日平均气温25。测温采用便携式JPC2电子测温仪,在距板面75cm、50cm、25cm处分

10、三层布置测温点,在平面范畴内均匀布置。从混凝土初凝开始,测至内部温度趋于稳定,每隔两小时测温一次,同步测量距板面1m处大气温度。在此期间应保证温度测量信息及时反馈,及时调节覆盖材料或蓄水深度从而有效进行养护。有效地解决、控制了大体积、高强混凝土裂缝问题,保证了混凝土质量。 5、高效钢筋和预应力混凝土技术 本工程公寓楼梁式转换层大梁及230层楼板、写字楼悬臂梁为无粘结预应力混凝土构造。采用75强度为1860MPa低松驰钢绞线,固定端及张拉端均采用BUPC体系锚固系统,共使用预应力筋519t。锚具30578套。由于采用了预应力混凝土构造,使梁板厚度减小,自重减轻,在规划控制建筑总高度不变条件下增长

11、了建筑面积9079.68m2。本工程仅预应力混凝土构造一项新技术推广使用,就为建设单位创造经济效益达753613万元。帖子469精华1威望100 土木币481 在线时间0 小时注册时间-6-1查看详细资料TOP pengxiangdj 下士帖子469精华1威望100 土木币481 在线时间0 小时注册时间-6-1 发短消息 加为朋友 3# 大 中 小 刊登于 -7-18 17:38 只看该作者 6、建筑节能技术 (1)本工程在墙体材料选取过程中,合理有效选用各种轻型墙体材料。发挥材料特性,在满足使用功能前提下,最大限度减少墙体自重,减少能耗,节约资源。 本工程地下室及地上非标三层共使用12cm

12、厚加气混凝土砌块2913,使用12cm厚粘土空心砌块1353m3;外围护构造使用6cm厚增强水泥石膏圆孔板390764m2,5cm厚石膏水泥复合保温板355680m2;外墙保温使用5cm厚铝箔阻燃矿棉板10925.54m2,5cm厚聚苯板3560m2,5cm厚泰柏板2385m2;屋面保温(平均厚度25cm)使用焦渣3490m3、6cm厚聚苯板13960m2。 新型墙体材料及保温材料应用,减小了建筑物荷载,加快了施工速度,提高了墙体保温、隔热等性能,达到了节能源,增长使用面积效果。 (2)混凝土工程冬期施工采用“综合蓄热法”。本工程冬施期间,构造混凝土工程采用“综合蓄热法”施工;水平构造使用商品

13、混凝土,竖向构造混凝土现场搅拌,现场南北楼各由一台07t锅炉提供热源;冬施期间共浇筑混凝土30000m3;内檐装修材料加热采用电热水箱代替燃煤锅炉提供热源。7、硬聚氯乙烯塑料管应用技术本工程上000以上室内排水系统、雨水系统以及架空层排水管和过水孔采用硬聚氯乙烯塑料(UPVC)管,管径50 250mm,总长21902m,占雨、污水管道总长9805,与铸铁管比安装以便、耐腐蚀、耐老化性能好。8、粉煤灰综合运用技术本工程除C60混凝上掺加I级粉煤灰,预应力混凝土因货源问题未掺加粉煤灰外,别的混凝土均掺加II级粉煤灰。共使用粉煤灰混凝土m3,占混凝土总量8857,共使用粉煤灰513257t。 粉煤灰

14、使用,改进了混凝土和易性。使之易于泵送、减少大体积混凝土水化热、有助于保证混凝土质量,并且可以节约水泥、节约能源、减少成本。地下室粉煤灰混凝土采用60天强度评估,可以减少水泥用量。本工程混凝土中粉煤灰代替水泥4276、89t,节约资金5730万元。 9、建筑防水新技术本工程地下室底板采用抗渗级别S8自防水混凝土,底板面积2577840m2,板厚深基某些100mm(C50),别的某些300mm (C40),原设计有卷材防水层,后因底板为自防水混凝土,自渗井降水效果明显,经设计批准。取消了卷材防水层,为建设单位节约资金541.24万元,节约工期16天,为公司创经济效益13.92万元。地下室外墙及单

15、纯地下室顶板防水均采用构造自防水加贴柔性防水卷材做法。地下室外墙及单纯地下室混凝土均为抗渗级别S8自防水混凝土,自防水混凝土掺加UEAM,掺量为水泥用量1012,运用其微膨胀作用抵抗混凝土收缩,达到抗渗目。共使用自防水混凝土0m3,占混凝土总量16.69。由于地下混凝土施工将基本提成不不不大于60m施工段,后浇缝宽1000mm。为满足工期规定,咱们将地下室所留设某些后浇缝变更为“工艺缝”,用掺加水泥量15UEAMC45混凝土浇筑浇筑宽度由原缝宽1m增至3m,与水平构造混凝土持续浇筑,节约工期45天。创公司经济效益39.15万元。地下室外墙贴SBS卷材防水层。两层厚度共8mm,因其超厚,厂家特为

16、东环广场加工。由于护坡桩外皮与防水保护墙间距250mm,桩与构造墙间未留工作面,因此地下室外墙防水层施工42m如下采用“外防内贴法”。保护墙一次施工高度近10m,其上卷材一次铺贴完毕。42m以上采用“外防外贴”,SBS卷材防水层共 12292m2。单纯地下室顶板采用两层12mm厚三元乙丙 8040m2。 本工程屋面所有采用12mm厚三元乙丙卷材防水两层。三元乙丙卷材防水面积约13960m。 卫生间、厨房、阳台、机房等采用聚胺脂涂膜防水,聚胺脂防水面积18000m2。 地下室竖向防水在底板下收头及底板后浇带附加防水层两侧防水层收头使用BW膨胀橡胶止水条2348m。自防水混凝土便于施工,不受环境影

17、响;新型防水材料简化施工工序,减少劳动强度,减少环境污染,提高劳动效率,保证防水工程质量。 10、当代管理技术与计算机应用 东环广场项目部运用智能化工程项目管理软件进行编制财务网络筹划及辅助进度管理,提前工期40天,为公司创经济效益3480万元;在大体积混凝土施工阶段,使用Graftool数据解决软件对混凝土试块及混凝土测温成果进行数理记录分析。同步,运用计算机进行文献资料管理、办公管理、时务管理等,提高了项目管理水平。本工程除应用了建设部推广所有十项新技术外,还应用了其他新技术。 11、深基坑施工成套技术 (1)自渗法降水施工技术 本工程降水采用自渗方案,选用可抽式自渗井。自修井井深30m,

18、孔径600660mm,井距9m,共计93个自修井,形成全封闭降水系统。自渗井与管井井点比较,少用水泵93台,节电13156万kWh,节约资金13597万元。现场不另设排水管构,节约地下水资源,保证了施工现场环境整洁、干燥,符合环保规定,降水效果明显。通过观测测得降水深度完全达到了施工规定,证明取消原投标方案在基坑中布置两排(共66个)自渗砂桩井是符合实际,由此节资金1980万元。 (2)地下隔水帷幕施工技术 为防止人工减少地下水影响附近建筑物安全,在距基坑边局限性16m18层住宅楼与基坑之间,距护坡桩轴线55m处设立了半围式地下隔水帷幕。帷幕下皮标高15m,上皮标高5m(低于第一道锚杆),位置

19、以20轴向南5m为横向轴线,向南、北各35m,总长70m,平面段60m,两端路西呈30折角,各长5m,厚度均为06mm。 (3)深基坑边坡支护技术 本工程护坡采用桩锚体系和铅丝网抹砂浆封闭桩间土设计方案。护坡桩直径800mm,间距1600mm,桩长:深基部份15.60m,浅基部份1260m,桩顶标高580m、480m、420m。护坡面积11700m2,护坡桩支护原设计为在桩顶联梁处谈一道锚杆,锚杆长约20m,与水平面成150倾角。后发现原护坡桩施工单位施工护坡桩存在支护能力比原设计减少问题,加之基本又加深03m,因而在一9sin处增设第二道钱杆。锚林长度17m,与水平面成16倾角(共设锚杆16

20、228m)。 (4)土体加固法边坡支护技术 由于地下隔水帷幕存在,若此处仍做第二道锚杆,必要打透帷幕,影响隔水效果,经与关于专家共同计挖研究决定:采用上体加固法解决上述问题。上体加固法就是通过在积极土压力区和被动土压力区用潜孔锤成孔下入直径108mm花管,采用高压注浆办法,使水泥浆渗入到周边土层中去,增长土体强度,抵消因嵌固深度减小而导致抵抗力距减小问题,同步,加固被动土压力区土体,可以防止土体隆起,防止护坡桩倾覆。截止到本工程地下构造完毕。住宅楼共沉降了3mm,阐明土体加固施工没有破坏防水帷幕。防水帷幕设立以及帷幕部位边坡二次支护采用土体加固办法,保证了工期。保证了已有住宅楼及本工程基本施工

21、安全。保证了地下室外墙“外防内贴”法施工。(5)本工程三个月完毕挖土38万m3,由于本工程无肥槽,减少挖、填土17550m3,节约资金8631万元,对保证工期起到了决定性作用。 12、立塔方案拟定与实行本工程共选用四台塔式起重机,地下构造施工时,由于场地狭小,因此四台塔式起重机所有立于槽底。除一台直接立于满足承载力规定箱形基本上,其他三台均立于地基持力层上。在挖土过程中为塔式起重机尽早投入使用创造条件,为工程赢得了时间。地上构造施工调节了其中两台塔塔位通过实践证明,本工程塔式起重机使用是充分,经济上是合理。帖子469精华1威望100 土木币481 在线时间0 小时注册时间-6-1查看详细资料T

22、OP pengxiangdj 下士帖子469精华1威望100 土木币481 在线时间0 小时注册时间-6-1 发短消息 加为朋友 4# 大 中 小 刊登于 -7-18 17:38 只看该作者 三、经济效益与社会效益 本工程由于新技术应用数量大,覆盖面广,开工伊始,公司各级领导就确立了向“四新”要成果、要人才、要效益,即通过新技术、新材料、新工艺、新机具应用,创一种优质工程,出一批科技成果。培养一批人才,创造一定经济效益既定目的。并制定推广筹划,项目贯彻到人,以激发广大干部职工积极性。 1、工期 本工程由于新技术应用,如计算机辅助管理生产筹划、套筒挤压钢筋连接及泵送混凝土等,对提前工期536天起

23、着决定性作用(与定额工期比),为公司树立了良好形象,为公司和建设单位创造了可观经济效益。 2、质量 推广新技术、新材料。新工艺、新机具重在合用、有效、可靠,重在效果而绝非为推广而推广,在应用过程中,监理公司和我公司质量检查人员全过程全方位严把质量关,为本工程质量达到优良,并申报北京市优质工程奠定了基本。 3、效益 (1)公司效益 公司经济效益 由于大量新技术、新材料、新工艺、新机具推广应用,本工程为公司创造经济效益80002万元。 公司人才效益 本工程三十岁如下青年管理人员共有43名,她们在推广应用“四新”过程中不断学习,不断总结,逐渐提高,在工程建设实践中逐渐成长起来,为公司发展,储备了人才

24、资源。 公司长远效益 本工程从工期、质量、效益等各方面均得到了建设单位、设计单位、质量监督单位、监理单位和总公司、公司必定,树立了良好公司形象,为公司在市场竞争中增长了活力。不但如此,新技术推广应用,还在公司内部形成了浓厚学习新技术热潮,树立了尊重知识,尊重人才良好风气。 (2)建设单位经济效益成功应用新技术,为建设单位创造经济效益达810572万元。(3)社会效益新技术应用,使本工程节约钢材资源202436t,节约电力资源14219万千瓦时,从而,在节能降耗上获得了明显效益。帖子469精华1威望100 土木币481 在线时间0 小时注册时间-6-1查看详细资料TOP pengxiangdj

25、下士帖子469精华1威望100 土木币481 在线时间0 小时注册时间-6-1 发短消息 加为朋友 5# 大 中 小 刊登于 -7-18 17:40 只看该作者 四、体会与建议 1、建设部总结以往科技成果推广工作经验,将分项目推广变为成套技术推广,从建立省、市级新技术应用示范工程提高到择优申报全国建筑业新技术应用示范工程,必然会对建筑业将科技成果转化为生产力,增进建筑业发展起到巨大增进作用。 2、新技术推广应用,必要有明确目性和针对性,目就是提高工程质量、加快施工速度。创造经济效益,必要做到应用、可靠、有效,重在效果,而不是为推广而推广。 3、本工程新技术项目应用,某些项目是结合设计条件及施工

26、需要必然选取,如自防水混凝土技术、隔水帷幕技术等;某些项目是为了提高工程质量而选用,如粗直径钢筋套筒挤压连接、地下构造粉煤灰混凝土采用60天龄期作为评估混凝土强度根据等;某些项目是考虑经济技术指标作出选取,如钢竹模板快拆体系应用。分项目是依照建设部推广规定,结合工程实际作出选取,如钢竹模板快拆体系应用。所有新技术、新材料、新工艺、新机具使用,在实行前都经生产、技术、质量、材料等关于人员共同研究决定,方案、办法经多次研讨制定后,严格贯彻执行,为新技术推广应用并收到良好效果打下坚实基本。 4、要做好推广应用工作,不但要调动公司内部人员积极性,还规定具备良好外部环境。建设单位、设计单位、监理单位理解

27、、支持以及与施工单位密切配合,是搞好新技术示范工程重要条件。本工程建设单位、设计单位、监理单位予以大力支持、配合,对推广新技术起到了举足轻重作用。如预应力混凝上技术、UPVC排水管若设计不选用、建设单位不理解,光凭施工单位积极性是很难实现。 5、推广新技术,搞新技术示范工程,是施工公司转变观念,进行继续教诲,不断提高员工素质过程。如用计算机管理混凝土搅拌站生产过程,就是通过给自己出难题,自己约束自己方式来提高产品质量。用计算机辅助管理筹划,就规定生产管理人员扫电脑盲。要提高人员素质,解决以往编制施工组织设计总进度筹划科学性与生产调度随意性矛盾。 6、本工程仅预应力混凝土技术应用,就为建设单位创造经济效益达753613万元。建设部“全国建筑业新技术应用示范工程”推广工作,就是科技向生产力转化载体,对建设施工公司放弃过去那种粗放经营方式起到了增进作用。作为国有大型建筑施工公司,面对当前日趋激烈市场竞争,必要着眼于挖掘自身潜力,运用科技人才相对密集优势,调动人才积极性,充分运用人才储备,牢固树立“尊重知识、尊重人才”意识,在施工技术、建筑材料、操作工艺上追求“人无我有,人有我新”,才干在激烈市场竞争中永远立于不败之地。帖子469精华1威望100 土木币481 在线时间0 小时注册时间-6-1查看详细资料TOP

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
