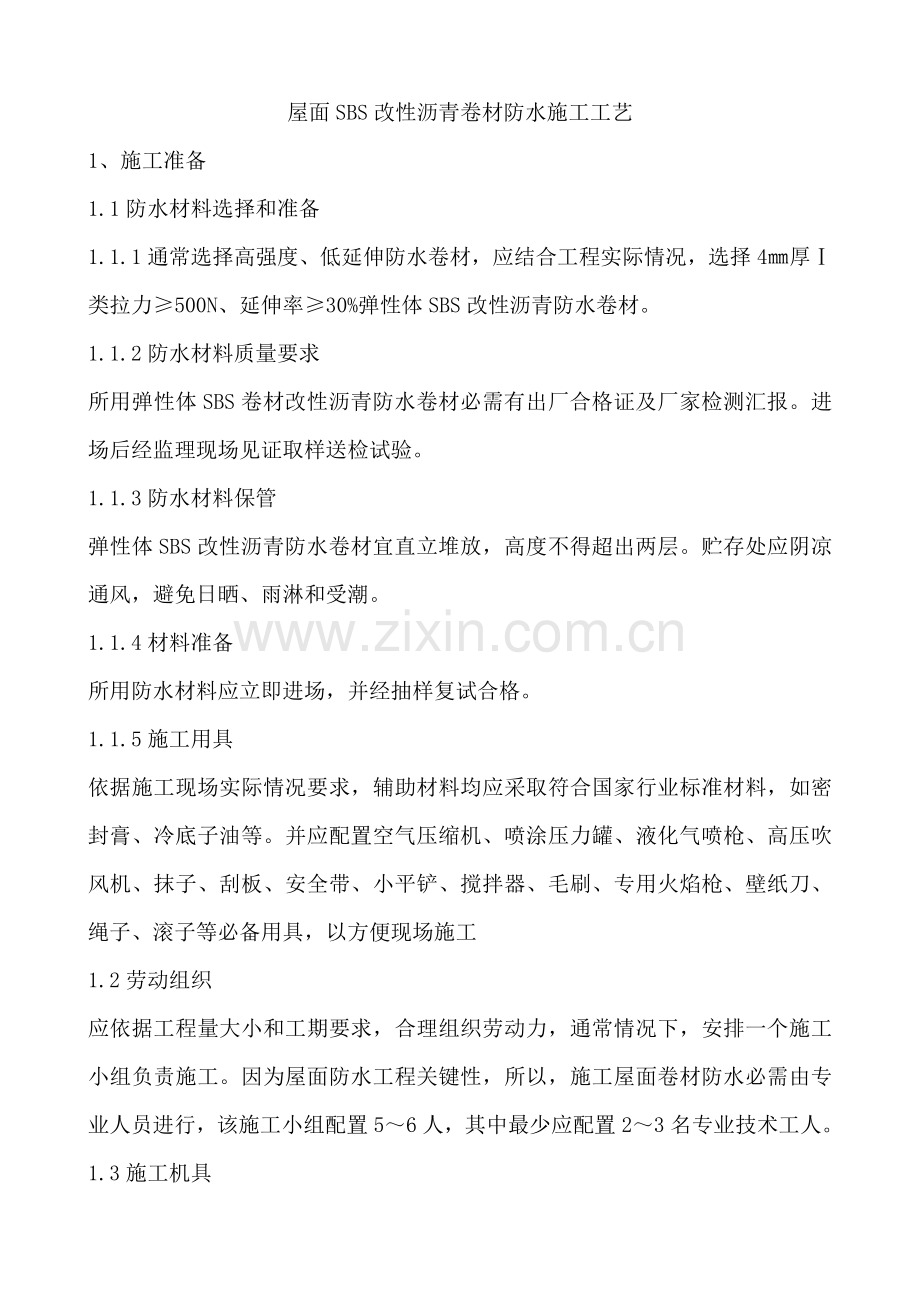

屋面SBS改性沥青卷材防水施工工艺
1、施工准备
1.1防水材料选择和准备
1.1.1通常选择高强度、低延伸防水卷材,应结合工程实际情况,选择4㎜厚Ⅰ类拉力≥500N、延伸率≥30%弹性体SBS改性沥青防水卷材。
1.1.2防水材料质量要求
所用弹性体SBS卷材改性沥青防水卷材必需有出厂合格证及厂家检测汇报。进场后经监理现场见证取样送检试验。
1.1.3防水材料保管
弹性体SBS改性沥青防水卷材宜直立堆放,高度不得超出两层。贮存处应阴凉通风,避免日晒、雨淋和受潮。
1.1.4材料准备
所用防水材料应立即进场,并经抽样复试合格。
1.1.5施工用具
依据施工现场实际情况要求,辅助材料均应采取符合国家行业标准材料,如密封膏、冷底子油等。并应配置空气压缩机、喷涂压力罐、液化气喷枪、高压吹风机、抹子、刮板、安全带、小平铲、搅拌器、毛刷、专用火焰枪、壁纸刀、绳子、滚子等必备用具,以方便现场施工
1.2劳动组织
应依据工程量大小和工期要求,合理组织劳动力,通常情况下,安排一个施工小组负责施工。因为屋面防水工程关键性,所以,施工屋面卷材防水必需由专业人员进行,该施工小组配置5~6人,其中最少应配置2~3名专业技术工人。
1.3施工机具
屋面防水施工需要关键机具见下表。

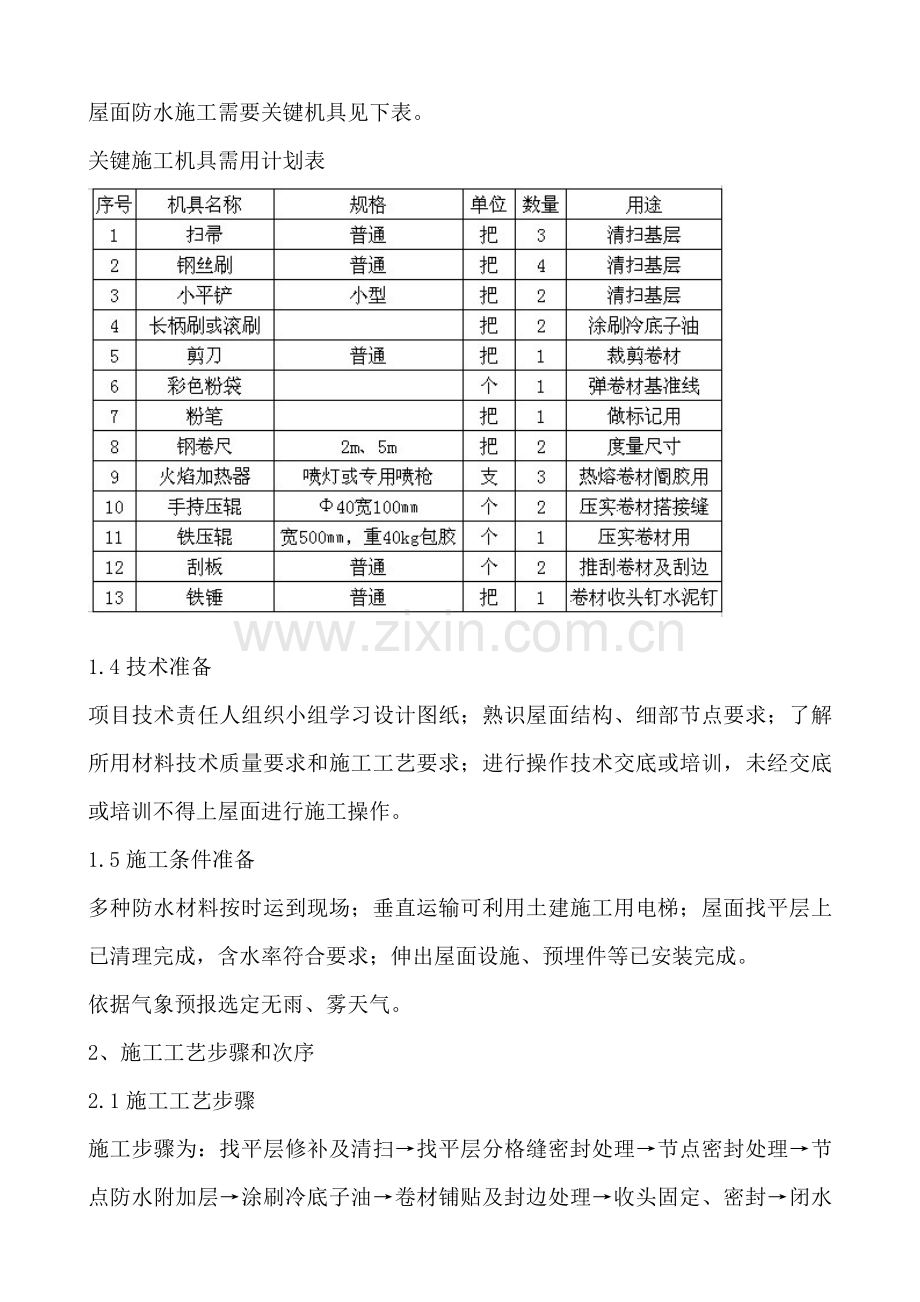

关键施工机具需用计划表
1.4技术准备
项目技术责任人组织小组学习设计图纸;熟识屋面结构、细部节点要求;了解所用材料技术质量要求和施工工艺要求;进行操作技术交底或培训,未经交底或培训不得上屋面进行施工操作。
1.5施工条件准备
多种防水材料按时运到现场;垂直运输可利用土建施工用电梯;屋面找平层上已清理完成,含水率符合要求;伸出屋面设施、预埋件等已安装完成。
依据气象预报选定无雨、雾天气。
2、施工工艺步骤和次序
2.1施工工艺步骤
施工步骤为:找平层修补及清扫→找平层分格缝密封处理→节点密封处理→节点防水附加层→涂刷冷底子油→卷材铺贴及封边处理→收头固定、密封→闭水试验。
2.2施工次序
卷材铺贴次序:
a、铺贴多跨或高低跨屋面时,应先远后近,先高跨后低跨。
b、在一个单跨铺贴时,应先铺贴排水比较集中部分(如天沟、水落口、檐口),再铺贴油毡附加层,由低到高,使卷材油按流水方向搭接。
3、施工方法
3.1卷材铺贴方向
对于屋面排水放坡≤2%时,采取平行屋脊铺贴方法,其搭接缝应顺流水方向搭接。
3.2冷底子油
当找平层经检验证实已干燥后,在铺贴卷材之前在找平层上涂刷一道冷底子油。冷底子油采取长柄滚刷涂刷,要求涂刷均匀,不漏涂。当冷底油挥发干燥后,即可铺贴卷材防水层。如涂刷冷底油后因气候、材料等影响,较长时间不能铺贴卷材时,则在以后铺贴卷材之前重刷一道冷底子油,以清除找平层上灰尘、杂物,增强卷材和基层粘结。
3.3卷材搭接缝宽度
弹性体SBS改性沥青卷材防水层通常采取热熔满粘法施工,故要求长边搭接缝宽度均不得小于80㎜,短边不得小于100㎜。为确保搭接缝宽度,应先在找平层上弹出墨线,进行卷材试铺,无问题后方可进行正式铺贴。
3.4掌握好卷材热熔胶加热程度
若卷材底部热熔胶加热不足,会造成卷材和基层粘结不牢;若过分加热,又轻易使卷材烧穿,胎体老化,热熔胶焦化变脆,严重降低防水层质量。所以,要求烘烤时要使卷材底面和基层同时均匀加热,喷枪喷嘴和卷材面距离要适中,通常保持50~100㎜左右,和基层呈30°~45°角。喷枪要沿着卷材横向缓缓往返移动,移动速度要适宜,使在卷材幅宽内加热温度均匀,至热熔胶融呈光亮黑色时,即可趁卷材柔软情况下滚铺粘贴。
3.5辊压、排气
应趁热用压辊滚压。卷材始端铺贴完成后,即可进行大面积滚铺。持枪人在卷材滚铺方向,推滚卷材人在已铺好卷材始端上面,待卷材加热后缓缓推压卷材,并随时注意卷材平整顺直和搭接宽度。其后跟随一人用棉纱团等从中间向两边抹压卷材,排出卷材下面空气,并用刮刀将溢出热熔胶刮压接边缝,另一人用压辊压实卷材,使之粘结牢靠,表面平展,无皱折现象,
3.6铺贴时,应使卷材和基层紧密粘结,避免铺斜、扭曲,仔细压紧、刮平,赶出气泡封严。如发觉已铺贴卷材有气泡、空鼓或翘边等现象,应立即进行处理。
末端收头处理封边:将卷材采取橡胶沥青粘结剂将末端粘结封严。
3.7搭接缝施工
在进行搭接缝粘结施工前,应将卷材表面80㎜~100㎜宽用喷枪烧熔,注意不要烧伤搭接缝处卷材。粘贴搭接缝卷材时,当卷材底部热熔胶熔融至呈光亮黑色即可粘贴,并进行滚压至热熔胶溢出,收边者趁热用刮板将溢出热胶刮平,沿边封严。当整个卷材防水层铺贴完成后,在全部搭接缝边均要用密封膏密封,宽≥10㎜。
4、细部处理
屋面要处理细部通常有:水落口处理、泛水处理、变形缝处理和凸出屋面管道处理。
4.1水落口处理
水落口应设在排水沟最低处,水落口杯和找平层接融处,应留宽20㎜、深20㎜凹槽,槽内用密封膏嵌填严密。上面做2㎜厚氯丁橡胶改性沥青防水涂膜附加层,并用化纤纺布胎体进行增强。图1所表示。
4.2泛水节点处理
砖砌女儿墙上在距檐沟沟底最高处上方250㎜,预留60㎜×60㎜凹槽,槽内用水泥砂浆抹出斜坡。找平层在泛水处应抹成半径为50㎜圆角,然后做附加层。卷材防水层收头应压入凹槽内,每隔900㎜用水泥钉钉牢,卷材收头上口用密封膏封严,然后用干性砼将凹槽嵌填、挤实,表面用水泥砂浆找平。
4.3凸出屋面管道接口处理
在防水层上沿排气管道壁铺贴卷材附加层,上口用金属箍卡牢,在附加层上口和排气孔管道壁间用密封膏封口。
5、蓄水试验:
卷材铺贴完成后,经外观初步检验合格,然后用碎布或其它材料塞严水落管,灌水试验,通常蓄水二十四小时,未发觉有渗漏为宜。
6、技术参数
SBS改性沥青卷材屋面防水技术参数为:沥青卷材长边搭接宽度≮80㎜,短边搭接宽度≮100㎜。
7、质量标准
7.1主控项目:
a、卷材防水层所用卷材及配套材料,必需符合设计要求。
b、卷材防水层不得有积水和渗水现象。
7.2通常项目:
a、卷材防水层搭接缝应粘结牢靠,密封严密,不得有皱折、翘边和鼓泡等缺点;防水层收头应和基层粘结并固定牢靠,缝口封严,不得有翘边。
b、排气屋面排气道应纵横贯通,不得堵塞。排气管应安装牢靠,位置正确,封闭严密。卷材铺贴方向正确,卷材搭接宽度许可偏差为-10㎜。
8、质量控制方法
a、施工管理人员必需熟悉施工图纸和相关文件,正确掌握施工图纸细部结构及相关技术要求。做好施工技术交底,严格实施现行施工质量验收规范,坚持自检,充足发挥专职质检员作用,认真做好检验验收工作。
b、卷材防水材料必需有产品出厂合格证实书和进场抽样复检验合格汇报,严禁在工程上采取不合格材料。
c、屋面找平层坡度必需符合设计要求,表面压实平整,收水后二次压光,充足养护,不得起砂、起皮现象。
d、基层和凸出屋面结构连接,和基层转角处均应做成园弧,园弧半径R=50㎜。
e、屋面防水在铺设屋面隔气层和防水层前基层,必需洁净、干燥、清洁、无杂质。
f基层处理剂选择应和卷材材料相容,喷洒均匀,待处理剂干燥后方可铺贴卷材。喷刷要求厚薄均匀、不漏底。
g、细部、复杂部位应依据不一样情况进行增强处理,大面积防水层铺贴要求平整,顺直搭接尺寸正确,不扭曲,热熔后随滚铺压实,不得有皱折,随时刮封接口。
9、质量通病防治方法
卷材防水屋面质量通病防治方法见下表:
质量通病防治方法
现象
防治方法
翘边、皱折,搭接长度不足
1、卷材铺贴前应先全方面做好屋面各节点、细部。
2、铺贴从低处到高处,将卷材展平压实,搭接长度:短边≥100㎜,长边≥80㎜,上下层搭接错开1/3~1/2。
鼓泡,内部有水汽
在基层充足干燥后,铺贴卷材,当保温层或找平层不易干燥时,应按排气屋面相关要求施工。
水落管口安装不良,渗漏
1、水落管周围直径500㎜范围内坡度≮5%。
2、水落管口杯周围和基层接触处留出宽、深各20㎜凹槽,嵌油膏。水落管杯口应固定在结构层上。
10、成品保护方法
屋面防水层施工后,不准在防水层上凿洞打孔,也不准在防水层上拌制砂浆和进行其它工序作业,如确需在上面进行少许工序作业时,应对卷材防水层采取针对性防护方法,完工后应通知防水专业施工队进行检验,如发觉卷材防水层有破损时,应立即组织修复。
11、安全注意事项
a、热溶使用火焰加热器应常常检验,喷咀不得堵塞。若施工时采取液化石油气作为燃料,使用时应遵守使用液化石油气安全要求。
b、在屋面上施工时,应设置对应灭火器材,以备急时使用。
c、卷材、涂料、化纤无纺布堆放要远离火源。
d、雨天严禁在屋面上作防水施工。
e、滚铺卷材及刮边操作人员应戴手套等防护用具,以免烫伤。
SBS防水卷材技术标准规范
屋面防水等级确定为二级,防水层耐用年限大于。防水材料采取防水性能好,抗老化能力强SBS改性沥青卷材,并应严格按国家“屋面工程技术规范”等技术标准实施施工,确保施工质量。
1.施工前准备工作
1.1.施工管理准备如能中标,我们将立即抓紧时间,组建项目经理部,并组织指挥项目部做好以下施工管理准备工作:
1.1.1.快速按投标书施工组织机构图要求,组织关键领导和技术人员到位,进行协议交底和技术交底。全部参与人员均须明确岗位职责,分工到人,并在建设单位组织下做好和土建施工单位衔接和协调工作,以确保工程顺利进行;
1.1.2.在业主、现场监理、土建施工单位及相关单位参与情况下,对基层进行检验验收;
1.1.3.熟悉施工图纸,确定项目质量计划、施工方案、作业指导计划及进度计划安排,并依据现场实际情况确定人员及材料供给计划,并做好临建和生产用房安排工作;
1.1.4.按计划组织施工必需工具到位,对现场施工用设备按要求进行必需调试和检验,确保施工用设备能正常运行。依据本工程工期紧特点,全部工具、设备必需备足、备全、备齐;
1.1.5.落实材料供给计划,在现场监理工程师参与情况下,切实做好材料进场检验工作,必需时抽样送检;具体施工验收程序见下图:
1.2.材料准备
“北京宇阳泽丽防水材料”SBS改性沥青防水卷材。屋面选择Ⅰ型,PE膜覆面卷材。
1.3.施工用具
依据施工现场实际情况要求,辅助材料均应采取符合国家行业标准材料,如密封膏、冷底子油等。并应配置空气压缩机、喷涂压力罐、液化气喷枪、高压吹风机、抹子、刮板、安全带、小平铲、搅拌器、毛刷、专用火焰枪、壁纸刀、绳子、滚子等必备用具,以方便现场施工。
2.施工工艺及方法
2.1.施工工艺步骤
2.2.施工方法
2.2.1.基层检验验收
基层要求表面干燥,其含水率按要求不应超出8%,或经过覆盖粘结试验。要求表面应平整,确保基层坚硬、不出现起砂、裂缝、松动、起鼓、不平等现象。表面平整检验应采取2m长直尺检验,直尺和基层间隙不应超出5mm,只许可平缓改变,每米长度内不得多于一处,表面无积水,排水坡度应符合设计要求。
防水基层若有缺点或积水等现象,必需进行处理,合格后方可进行防水层施工。
2.2.2.冷底子油施工
先将验收合格基层进行清理,并在基层上涂喷处理剂,要求处理剂涂喷要均匀,待基层处理干燥后,再进行防水卷材铺设施工。
2.2.3.防水卷材铺设
防水卷材铺设应按规范要求平行或垂直于屋脊方向铺设。我们计划将防水卷材按粮库现场实际情况,按顺水方向由低向高平行于屋脊方向或出之于屋脊方向进行铺设。
⑴施工前应将验收合格基层清理洁净,并将棱角处尘土吹净。
⑵涂刷基层处理剂要均匀一致;
⑶基层处理剂干燥后,应按设计要求对屋面防水工程需做附加层部位进行处理。
⑷确定卷材铺贴次序和铺贴方向,并在基层弹线,然后铺贴卷材。
⑸用火焰喷枪或喷灯烘烤卷材底面和基层夹角,喷灯距交界处300mm左右,使卷材表面沥青层液化,边烘烤边向前滚卷材,随即用压辊滚压,使其和基层或和卷材粘结牢靠。注意烘烤温度和时间以使沥青层呈融溶状态为度。
⑹卷材搭接按以下方法进行:
a长边搭接:卷材纵向搭接宽度,单层防水≥80mm,必需仔细操作,先熔去待搭接部位卷材上防粘层和粒料保护层,同时应熔化接缝两面粘结胶,然后进行粘合排气,用手持辊压实,并应有显著沥青条;
b短边搭接:卷材两端必需全部粘结,搭接宽度,单层宽度应≥100mm,并在基层卷材定位弹线、试铺,按卷材规格、铺设要求、屋面排水坡度、细部尺寸,确定卷材铺设方案。
c同一层相邻两幅卷材铺贴:横向搭接边应错开1500mm以上,且上、下两层卷材严禁相互垂直粘贴。
第二道防水施工工艺步骤同第一道设防,但应注意上下两层卷材长边接缝应错开大于三分之一幅宽,短边搭接缝错开大于1.5m。
⑺卷材铺贴完成后,必需对搭接部位、端部及卷材收头部位进行密封处理,应嵌涂密封材料、封口胶或冷贴结剂,然后抹平,使其形成显著沥青条。
2.2.4.成品保护方法
⑴第一道卷材铺贴经检验合格后,应对防水层采取保护方法。尽可能降低交叉施工,以避免防水层被破坏。
⑵第二道卷材铺贴经检验合格后,进行后继工序施工时应尽可能避免破坏已完工防水层。若不慎将防水层破坏,破坏方应立即通知我方方便进行维修。若后继工序将对防水层造成较大影响时,请施工方在施工前和我方现场管理人员联络,方便共同商讨防水层保护方法。
2.3.细部结构处理
防水卷材铺设另一个关键工序是细部结构处理。如细部结构处理不能达成设计要求,将对防水工程质量造成重大影响。其细部处理包含雨水口处理、天沟处理、排气出口细部处理、和山墙连接四处理等。
其细部处理详见以下节点详图:详图
:屋面伸缩缝防水施工方法(或依据设计要求另定)
:防水施工断面图(或依据设计要求另定)
:出屋面管道防水施工方法(或依据设计要求另定)
:山墙泛水处理(或依据设计要求另定)
3.质量标准及质量确保方法
3.1.质量标准:
本工程质量标准必需确保各项指标均达成国家相关规范、标准及设计图纸要求,其最终验收标准达成优良标准。
3.2.质量确保方法
3.2.1.基层应符合设计要求,经业主、现场监理及现场相关单位验收合格后,方可进行下一道工序施工;
3.2.2.应严格要求全体施工人员要牢靠树立“质量第一”思想意识,严格根据施工规程及施工图纸进行施工;
3.2.3.施工责任人要主动配合土建施工单位及技术检验责任人工作,立即做好防水层自检手续。施工中如有不一样意见,应立即和建设单位及现场监理取得联络,在其协调下得到妥善处理;
3.2.4.做完附加层后,要立即邀请建设单位、监理及土建施工单位进行检验和验收。并应签字认可,验收合格后方可进行大面积铺设。蓄水试验后,邀请相关人员共同检验试验结果,并在验收单上签字认可;
3.2.5.土建施工单位在进行下一道工序施工时,应注意防水层保护,如有损坏,应立即通知防水施工单位,方便补救。
4.安全、文明施工
施工中必需做好以下安全防护方法:
4.1.施工人员必需配戴安全帽,危险地带必需配置安全带;
4.2.严禁施工人员酒后施工;
4.3.在施工人员进场前做好安全教育,并在施工中确定安全员,落实安全检验方法;
4.4.严格施工用电安全保护工作,并在施工时应配置好灭火器材;
4.5.大风或大雨天气,为确保施工安全和施工质量,应停止施工。
