1、水泥稳定碎石基层施工专题方案一、工程概况本项目是:县、乡道路工程,为改造水泥路面及沥青混凝土路面工程,工程地点在怀远县竟内,Y153河万路(街西-大成段)长约7.5km,沥青混凝土路面,X045淝南路(双沟-草寺段)长约9km,沥青混凝土路面;X049芡南路(张坝-万福段)长约8.6km,沥青混凝土路面。二、施工方法及工序水泥稳定碎石基层是一次摊铺,一次摊铺厚度为20cm。1.路基准备施工前将承力层表面浮土、杂物全部清除洁净,任何不符规范要求部位均翻挖、清除。以同类材料填补、重新整型碾压。并用振动压路机碾压34遍、使路基平整度、压实度、宽度和横坡度等均达成验收标准。2.施工测量施工前恢复中线,

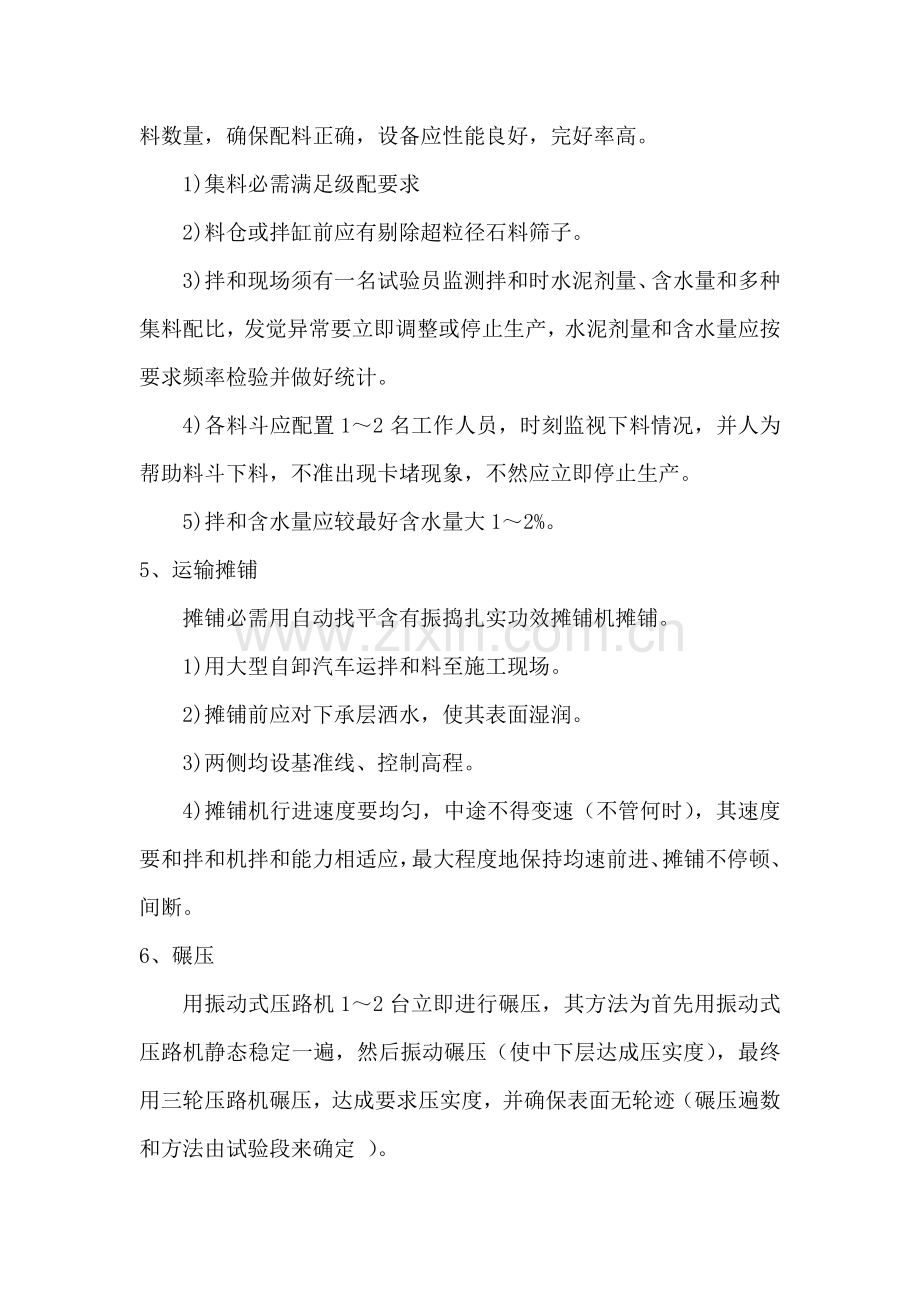

2、在路缘外侧0.2m处每隔20m处设一处高程指示桩,按标准拉力挂上钢丝,以控制摊铺时摊铺厚度。3.材料多种材料各项检测指标必需检验合格,砂砾最大粒径不超出31.5mm,砂砾压碎值小于30%,有机质含量不超出2%。塑性指数小于6%,液限小于28%。4、拌和拌和设备应有34个料斗。拌和设备必需能够正确控制多种材料数量,确保配料正确,设备应性能良好,完好率高。1)集料必需满足级配要求2)料仓或拌缸前应有剔除超粒径石料筛子。3)拌和现场须有一名试验员监测拌和时水泥剂量、含水量和多种集料配比,发觉异常要立即调整或停止生产,水泥剂量和含水量应按要求频率检验并做好统计。4)各料斗应配置12名工作人员,时刻监视

3、下料情况,并人为帮助料斗下料,不准出现卡堵现象,不然应立即停止生产。5)拌和含水量应较最好含水量大12%。5、运输摊铺摊铺必需用自动找平含有振捣扎实功效摊铺机摊铺。1)用大型自卸汽车运拌和料至施工现场。2)摊铺前应对下承层洒水,使其表面湿润。3)两侧均设基准线、控制高程。4)摊铺机行进速度要均匀,中途不得变速(不管何时),其速度要和拌和机拌和能力相适应,最大程度地保持均速前进、摊铺不停顿、间断。6、碾压用振动式压路机12台立即进行碾压,其方法为首先用振动式压路机静态稳定一遍,然后振动碾压(使中下层达成压实度),最终用三轮压路机碾压,达成要求压实度,并确保表面无轮迹(碾压遍数和方法由试验段来确定

4、 )。7、摊铺和碾压现场设专员检验,修补缺点。1)要有测量员盯在现场,不停检测摊铺和碾压后标高(左、中、右)立即纠正施工中偏差。2)挖除大料窝点及含水量超限点,并换填合格材料。3)用拌和好水泥石屑对表面偏粗部位进行精心找补。4)对因为摊铺机停顿和碾压推移产生拥包、拥坎,用铁夯人工夯除。5)用三米直尺逐段丈量平整度,发觉异常立即处理。6)快速检则压实度,压实不足立即补压。压实度控制时一定要留有余地,尽可能多压12遍,自检时压实度按提升一个百分点掌握。8、检验各项指标检验应在二十四小时内完成,首先表面应均匀无松散等现象(最好跟踪检验)。各项质量指标应满足标准要求,它不仅影响对该层质量评定,同时也会

5、对沥青表面层质量和经济效益产生较大影响。压实度、强度不合格应返工处理。平整度指标必需在做封层之前,会同驻地监理逐段进行检测。要求在沥青面层施工前,对水泥碎石标高逐段进行复测,凡标高高出部分,必需用洗刨机洗除。9、养生养生是水泥稳定砂砾很关键一道工序,它直接影响结构层成型强度和表观质量,施工单位应设专员和专门设备进行养生。1)洒水养生要不少于7天,且必需常常保持结构层表面湿润。2)直接作封层进行养生,按工艺要求立即进行封层施工,但作封层前必需进行洒水养生。3)养生期内(7天)除洒水及封层施工车外,应根本断交,必需有切实严禁车辆通行强制方法(如设路障、专员看管等)。即使超出养生期未作封层前也必需断

6、交。假如在沥青材料充足渗透之前需要开放交通,为预防车轮粘沥青,应铺洒吸附材料,以覆盖还未完全吸收沥青。4)对洒好透层、粘层或封层沥青基层应保持良好状态,当出现泛油或监理工程师有指示时,应按指定用量吸附沥青材料。5)假如透层沥青被尘土或泥土完全吸收,以致使覆盖面层无法和透层粘结,可在摊铺沥青路面之前在透层上补洒一次粘层沥青。10、接头处理接头一律为垂直衔接,或用方木进行端头处理,或碾压后挂线直接挖除至标准断面,用三米直尺进行检验,以确定接头处理是否到位。11、关键点提醒1)自加水拌和到碾压完成延迟时间小于3小时,即一定要在此时间段内完成施工和压实度检测。2)养生期内或作封层前要根本断交,方法必需

7、跟上,此间若有违禁车经过,将视为缺点工程,不予接收,这一点尤其关键。3)水泥碎石含有不可再塑性。所以施工时一定要精益求精,除洗刨外一切缺点修补全部要在许可延迟时间内完成 。4)摊铺过程中因故停机超出2小时,要按工作逢(接头)处理。5)因为水泥碎石时效性强,各项组织、准备一定要充足,衔接要紧密,施工要连续(一天只留一道工作缝,中午不间断),最大程度地降低施工损失,并提升质量。6)废弃料不准抛撒在边坡、路肩及中央分隔带内。7)配料正确,尤其是水泥剂量更要正确(至关关键)。8)雨季施工时,细料要覆盖,预防着雨结团,计量失准。9)处于养生期间内路段,必需设置显著标志牌。水泥稳定碎石基层施工工艺框图修整底基层测量放样原材料准备监理工程师检测材料检验合格不合格项目重做试验段施工基层拌和站调试混合料整形混合料摊铺混合料运输混合料拌和混合碾压压实度检测不合格项目重做监理工程师检测养 生
