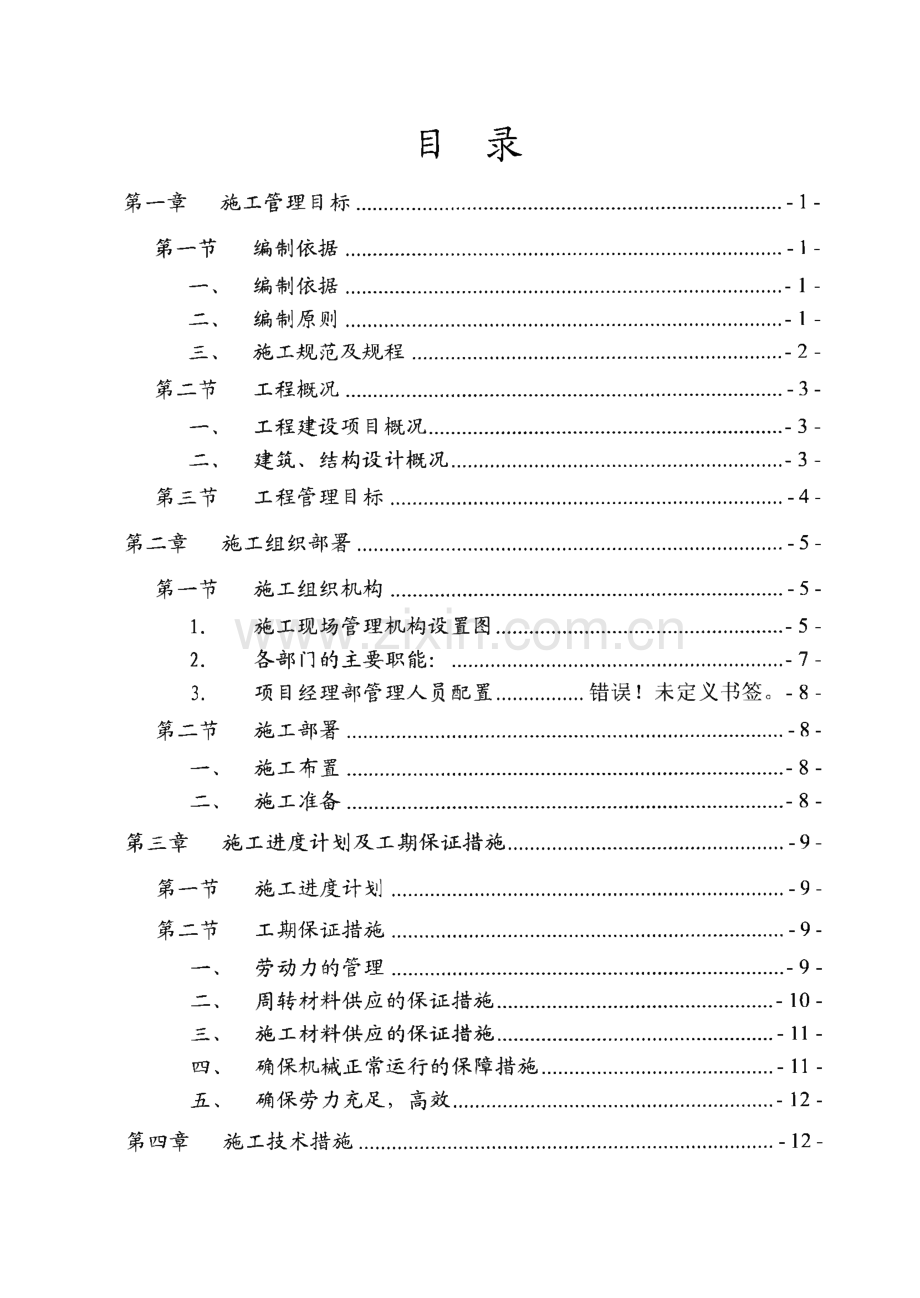

1、目录第一章 施工管理目标.-1-第一节 编制依据.-1-一、编制依据.-1-二、编制原则.-1-三、施工规范及规程.-2-第二节 工程概况.-3-一、工程建设项目概况.-3-二、建筑、结构设计概况.-3-第三节 工程管理目标.-4-第二章 施工组织部署.-5-第一节 施工组织机构.-5-1.施工现场管理机构设置图.-5-2.各部门的主要职能:.-7-3.项目经理部管理人员配置.错误!未定义书签。-8-第二节 施工部署.-8-、施工布置.-8-二、施工准备.-8-第三章 施工进度计划及工期保证措施.-9-第一节 施工进度计划.-9-第二节 工期保证措施.-9-一、劳动力的管理.-9-二、周转材料

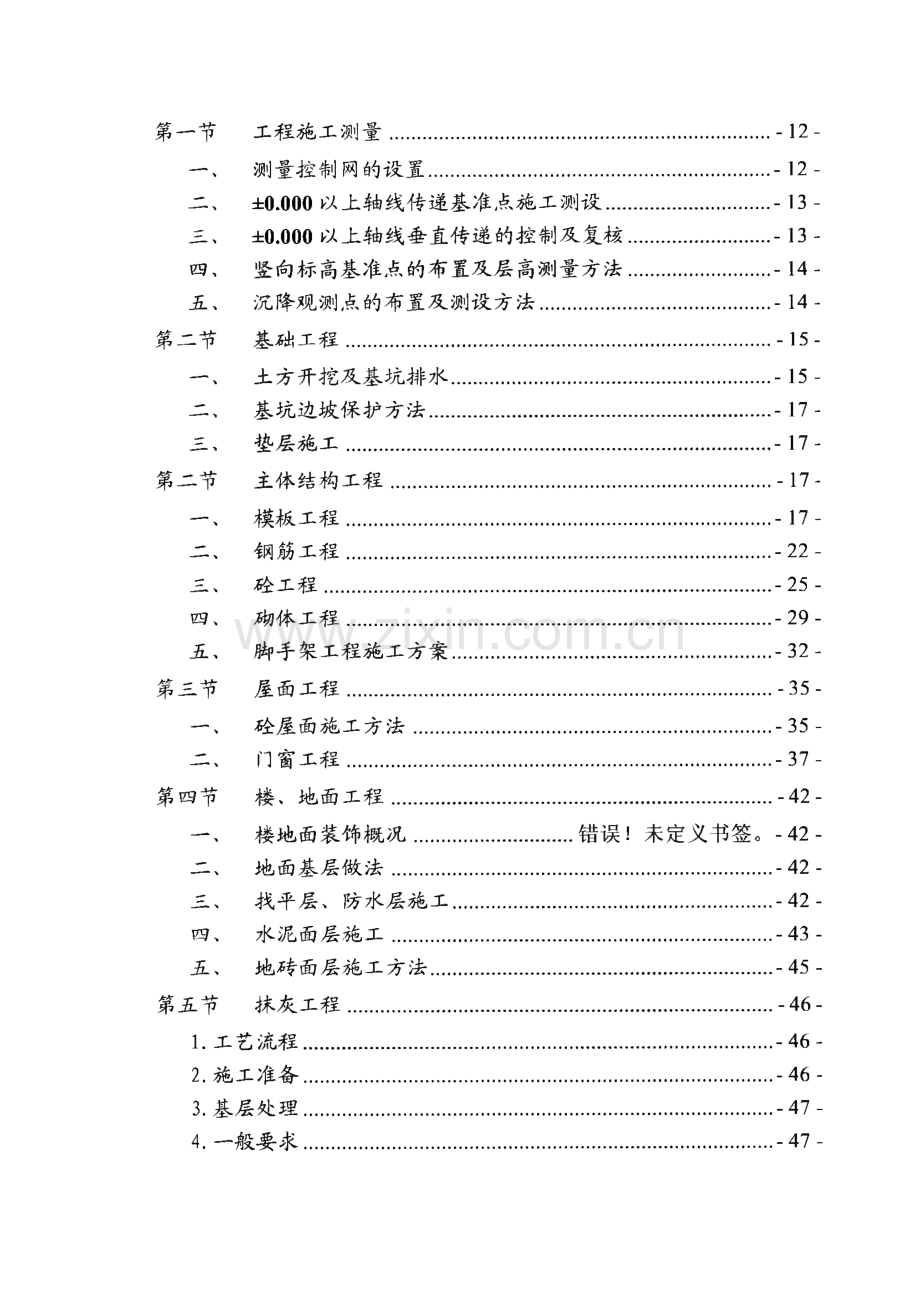

2、供应的保证措施.-10-三、施工材料供应的保证措施.-11-四、确保机械正常运行的保障措施.-11-五、确保劳力充足,高效.-12-第四章 施工技术措施.-12-第一节 工程施工测量.-12-一、测量控制网的设置.-12-二、0.000以上轴线传递基准点施工测设.-13-三、0.000以上轴线垂直传递的控制及复核.-13-四、竖向标高基准点的布置及层高测量方法.-14-五、沉降观测点的布置及测设方法.-14-第二节 基础工程.-15-一、土方开挖及基坑排水.-15-二、基坑边坡保护方法.-17-三、垫层施工.-17-第二节 主体结构工程.-17-一、模板工程.-17-二、钢筋工程.-22-三、
3、殓工程.-25-四、砌体工程.-29-五、脚手架工程施工方案.-32-第三节 屋面工程.-35-一、龄屋面施工方法.-35-二、门窗工程.-37-第四节 楼、地面工程.-42-一、楼地面装饰概况.错误!未定义书签。-42-二、地面基层做法.-42-三、找平层、防水层施工.-42-四、水泥面层施工.-43-五、地石专面层施工方法.-45-第五节 抹灰工程.-46-1.工艺流程.-46-2.施工准备.-46-3.基层处理.-47-4.一般要求.-47-5.墙面抹灰要点.-48-6.顶棚抹灰要点.-49-7.成品保护.-49-第六节 墙面涂料施工.-49-1.施工方法.-49-2.成品保护.-50-
4、第七节 水电安装工程.-51-1、给排水系统施工方法及技术措施.-51-2.电气专业的施工方法及技术措施.-54-3、系统调试部分.-57-第五章 施工质量目标及保证措施.-58-质量目标.-58-二、工程质量保证措施.-58-第六章 文明施工和安全生产防护措施.-61-一安全文明生产目标.-61-二、文明施工.-61-三、安全防护措施.-62-1.安全生产检查制度.-62-2.岗位认证制度.-62-3.安全生产技术交底制度.-62-4.安全生产值班制度.-63-第七章 施工机械配置.-64-第一节 机械设备需用量计划.-64-第二节 机械设备管理措施.-66-一、机械设备进场管理.-66-二
5、、机械设备维修及保养.-67-三、机械设备性能与环保要求.-67-四、机械设备安全生产原则.-67-第八章 施工合理化建议和降低成本措施.-68-一、施工合理化建议.-68-二、降低成本措施.-69-第九章 工程质量通病防治措施.-75-一、墙体裂缝防治的技术措施.-75-二、抹灰质量控制措施.-76-三、安装工程质量通病防治的技术措施.-77-1.给水工程.-77-2.排水工程.-77-3.电气工程.-77-四、楼地面渗漏防治的技术措施.-78-口口口口施工组织设计第一章施工管理目标第一节编制依据一、编制依据1.建设单位提供的施工图纸及其标准图上显示的全部施工内容;2.勘察部门提供的该投标工
6、程所在地的地质勘察报告、地形图和工 程测量控制网;3.该工程的预算文件和资料;4.本工程的工期、质量和成本控制的目标要求;5.有关国家方针、政策、规范、规程和工程预算定额;6.类似工程施工经验和技术新成果。二、编制原则1.认真贯彻国家对工程建设的各项方针政策,严格执行工程建设程 序。2.遵循施工工艺及其技术规律,坚持合理的施工程序和施工方案。3.采用流水施工方法、工程网络计划技术和其它现代管理方法,组 织有节奏、均衡和连续地施工。4.科学安排冬季、雨季施工措施,保证项目施工的均衡性和连续性。5.认真执行工厂预制与现场制作相结合的方针,不断提高施工项目 建筑工业化程度。6.充分利用现有施工机械和
7、设备,扩大机械化施工范围,提高施工 项目机械化程度;不断改善劳动条件,提高劳动生产率。-1-口口口口施工组织设计7.尽量采用先进施工技术,科学地确定施工方案;严格控制工程质 量,确保安全施工;努力缩短工期,不断降低工程成本。8.尽可能减少施工设施,合理储存建设物资,减少物资运输量;科 学地规则施工平面图,减少施工用地。三、施工规范及规程施工中除严格按照业主发布的“施工说明书”、工程图纸说明及本组 织设计中的规定要求进行施工外,还应遵循以下有关规范、规程、规定:工程测量规范(GB50026-93);建筑地基与基础工程施工及验收规范(GB50202-2002);混凝土结构工程施工及验收规范(GB5
8、0204-2002)预制混凝土构件质量检验评定资料(GBJ321-90)。砌体工程施工及验收规范(GB50203-2002);屋面工程质量验收规范(GB50207-2002);建筑地面工程施工及验收规范(GB50209-95);建筑装饰装修工程质量验收规范(GB50210-2001);建筑给水排水及采暖工程施工质量验收规范(GB50242-2002);建筑工程施工质量检验统一标准(GB50300-2001);建筑电气安装工程质量检验统一标准(GB50303-2002);钢筋焊接及验收规程(JGJ18-96)建筑机械使用安全技术规程(JGJ33-8 8);施工现场临时用电安全技术规范(JGJ46
9、-8 8);建筑工程施工现场供电安全规范(GB50194-93);建筑施工安全检查标准(JGJ59-99);建筑施工高处作业安全技术规范(JGJ8 0-91);机械喷涂抹灰施工规程(JGJ105-96);混凝土强度检查评定标准(GBJ107-8 7);建筑安装工程质量检验评定统一标准(GBJ300-8 8)混凝土质量控制标准(GB50164-92);-2-口口口口施工组织设计第二节工程概况一、工程建设项目概况1.工程名称:派2.建设单位:派3.设计单位:4.建设地点:5.建设规模:上部平方米,地下派平方米6.工期:X日历天7.计划开、竣工日期:年月 日至2009年 月 日8.结构类型:结构9.
10、结构层数:地下(含夹层)层,地上层10.质量等级:合格工程11.承包范围:土建工程12.承包方式:包工包料二、建筑、结构设计概况1、建筑设计概况本工程总建筑面积约为圣举圣平方米。地下室层高学(含夹层高 XXm);一层至六层高米。外墙为高弹涂料保温墙面、砖饰面保温墙面等,内墙为白色乳胶漆墙 面、水泥拉毛墙面等;楼地面为水泥楼地面、地砖楼地面、耐磨地坪等;屋面为陶瓦坡屋面、保温隔热屋面等。-3-口口口口施工组织设计屋面为防水屋面,防水等级H级,屋面外排水采用直径lOOnmiUPVC水 落管,管底直接排入地面雨水口。2、结构设计概况本工程为异形柱框架结构体系,室内地坪标高 0.000相当于黄海高 程
11、5.00米,使用年限50年,建筑结构安全等级为二级,抗震设防烈度6 度,框架抗震等级为四级,地下工程防水等级为二级。垫层砂等级为C15殓,地下室筏板、墙、柱、顶板砂等级为C30,抗 渗等级为S8;其余梁、柱、板殓等级为C25;二次结构被等级为C20;钢 材为巾级一HPB235 钢筋 fy=210N/mm2,级一HRB335 钢筋 fy=300N/mm2,中级一HRB400钢筋fy=360N/mm2;外墙体为200厚非承重混凝土双排孔砌 块采用Mb5混合砂浆砌筑,内墙体为200厚或100厚加气混凝土砌块采用 Mb5混合砂浆砌筑,砌体质量控制等级为B级。第三节工程管理目标派工程,我们公司将以最优的
12、管理水平、最优的工程质量、最快的施工速度,献给建设单位,我们将决定完成以下工程目标。1、质量目标:优质。2、工期目标:本工程总工期日历天,按合同力争提前完工。3、安全与文明施工目标:确保达标工地,创“市标化”工地。4、管理目标:采用现代化管理技术和先进工艺进行施工,实现组织 落实,计划落实、措施落实的有序施工,达到行业内一流的管理水平,素 立优良的社会信誉,取得良好 的社会综合效益。5、经济效益目标:保本经营,力争取得有盈利的最终经济效益目标。-4-口口口口施工组织设计第二章施工组织部署第一节施工组织机构根据本工程的特点,为了满足业主对工程质量、进度、施工安全、文 明施工的要求,我公司组建工程
13、施工项目经理部,项目部组织精干的工程 技术管理人员,应用科学的施工技术和方法对本工程施工进行全面地科学 地管理和监控,并使工程施工的全过程始终处于受控状态和良好的作业环 境下,创造高效的工程项目。1.施工现场管理机构设置图-5-口口口口施工组织设计菁施工队电气施工队施工现场管理机构的职能-6-口口口口施工组织设计2.各部门的主要职能:部门职 能项目经理部项目经理一名,项目主管、负责工程的全面管理工作项目经理一名,分管施工、经营、质量、安全、劳资项目工程师一名,分管施工技术、质量、安全、文明施工 保证体系、环境管理体系施工技术部生产调度、外部联络、图纸资料控制、施工过程控制、纠 正及预防措施、工
14、程交工、质量记录控制质量安全部检验和试验、检测设备的控制、检验和实验的状态、不合 格的控制,现场防护、质量安全记录控制、安全控制、环 境控制计划经营部采购、发包方提供设备材料的控制、产品标识和可追溯性、设备和材料的搬运,存储与防护、施工机具调配、维修劳资教育部劳动工资、劳动定额、职工培训、资格培训综合办公室费用成本管理、接待、企业内部管理、为用户服务、现场 保卫、内部安全、无损检测、后勤保障-7-口口口口施工组织设计第二节施工部署一、施工布置中标后,加紧临时设施的建设。拟在外建立项目部、办公区、现场 监理办公室。办公用房和生活用房中每间房屋居住人员不超过15人,且 床铺每人面积不少于2m2,床
15、铺横向间距大于30cm。宿舍内配备必要的生 活设施,并由专人负责日常的保温、上下水、用电、照明、清扫和维修。生活区污水不得随意排放,必须经过处理后暗排放。生活垃圾封闭管理,所有垃圾必须全部放入现场垃圾箱,定时人工打扫清理。1.临时用水经现场调查,现况有临时水源,施工、生活临时用水向业主单位提前 申报,以求尽快解决施工及生活用水,并配备水车以解决施工、生活应急 用水和文明施工用水。2.临时用电根据工程特点及施工作业区划分,准备报装变压器一台(315KV和并 备两台(120KV200KV)发电机。3.临时道路小区内现况道路能满足施工要求,如在雨季不能满足要求,可铺筑 20cm级配砾石,在过沟槽时可
16、搭建临时便桥。4.临时导流本工程正值雨季施工季节,为确保雨季安全渡汛,防汛工作,措施落 实,保证施工正常进行。二、施工准备1.施工准备中标后立即编制周密的施工组织设计和施工设计。组织机械、工力进 厂,配合设计交底、现场接桩、栓桩及测量放线。积极组织人员对现场进行实地勘察,积极配合业主搞好现场的拆迁工 作,对施工范围内地上、地下构筑物及各专业管线进行详细的调查,并编 制拆改导方案和保护措施。积极组织机械设备,工力进厂。主要材料积极 采购运输,保证良好的开工局面。2.技术准备-8-口口口口施工组织设计组织项目部人员认真学习招标文件、图纸和规范。根据设计文件的要 求,对提供的导线点进行复测,建立工程
17、中需要的平面控制网与高程控制 网,根据各施工区段和分阶段施工的要求,认真研究讨论本工程重点施工 部位的方法与措施。3.物资保障1)工程材料的采购供应符合设计要求,提供质量合格的产品,除业 主指定的材料外,积极采购保证供应。2)本工程所用商品混凝土选用合格分供方厂家并报请业主、监理审 批后使用。材料供应必须保证质量,杜绝不合格产品进入现场。第三章施工进度计划及工期保证措施第一节施工进度计划1.开工日期:开工日期以开工报告为准(施工总进度计划表上的开工 日期是投标单位暂定的)。3.本工程投标总工期为X日历天。2.施工总进度计划表:详见施工进度计划表。第二节工期保证措施一、劳动力的管理a、选调优秀管
18、理人员组成本工程现场项目经理部,对该工程施工 实行计划、组织、协调、控制、监督和指挥职能。同时我们郑重承诺,项 目经理每月在现场办公的时间不得少于20天,以及时解决工地上的问题。-9-口口口口施工组织设计b、保证进场施工人员的技术业务素质和职业道德素质。施工人员 进场前必须进行职业道德教育和技能培训,服从项目经理部统一管理。C、以公司工程部为中心,项目经理部为主导,以公司劳务大队作 后盾,调动公司内部技术好的、能打硬仗的劳务班组到本项目施工。所需 人员的数量和进场日期由项目事先作计划向工程部和劳务大队申请,以便 公司随时调动劳力用来满足工程进度的需要。d、劳务班进入项目后,归项目经理全权管理。
19、项目根据工程的计划 合理安排操作范围内容和作息时间。在主体施工阶段,项目要分节点排出 网络计划,严格按计划的要求安排工作,。e、以本施工进度计划表为依据,组织各工种及时进场。当某一环 节发生变化时,项目应及时修改劳动力动态计划,要做到每天一调整。及 时报公司有关职能部门。f、如果出现某一工种劳动力缺乏,总公司可以在总公司内部各分公 司之间调动劳务力量,以满足本工程的需要。二、周转材料供应的保证措施a、以分公司工程部为中心,以项目为主导。确保项目施工用周转材 料的供应。项目应根据周转进场总计划编每月的周转材料进场计划及时报 分公司工程部和总公司,做好事先落实,按时进场。b、项目由材料员负责周转计
20、划的申请,运输和进场验收等工作,由 项目核算提供计划申请的计算依据,项目经理全面负责工程周转材料的申 请、进场、验收和使用等工作的管理。-10-口口口口施工组织设计C、如发生周转供求矛盾,项目部有权向社会各周转租赁商租赁。公 司工程部积极配合办理各手续和运输工具。必须时,由公司生产经理直接 调动公司其他项目的周转以满足本工程需要。三、施工材料供应的保证措施a、以分公司工程部为中心,经项目为主导,组成一个完整的材料供应 体系,项目应根据施工主要材料进场计划逐月制材料进场计划,并及时报 分公司工程部和总公司材料供应部,做到事先计划,计划得落实。b、项目由材料员负责施工材料计划的申请,运输、进场和验
21、收等工 作,由项目核算员提供计划申请的计算依据,项目经理对材料的计划申请 进场和使用工作的管理。项目技术负责人负责提供材料的技术性能指标标 准,并负责抽样送检和批量验收工作。c、本工程施工主要材料由总公司供应部统一供应。零星小型材料由 项目自行采购,如发生材料供求矛盾时,由总公司材料供应部配合项目在 总公司范围内进行调度,对自行采购的材料,分公司工程部组织力量积极 配合项目以确保材料供应满足施工进度要求。d、材料进场时应及时提供材料质保书和合格证明。主要材料的进场 日期应比实际使用时间提早7 10天,以便抽样送检,只有在检测报告合 格后才能投入使用。四、确保机械正常运行的保障措施a、了保证施工
22、中机械的正常运行,在机械进场前应对设备进行必须 的保养和检修。机械进场安装完以后,应由相关部门进行检测和验收。b、机械设备由专业人员持证上机操作,上机前由公司工程部和安全-11-口口口口施工组织设计科对机械操工进行安全教育和交底。机械操工要熟悉机械性能和工况,熟 悉安全操作规程,做到专机专人负责。C、人员选用经过培训的人员持证上岗,既要熟悉的操作过程,又要 具有一定的调度能力。严禁指挥、违章操作。d、项目上由分公司派驻的专业电工和机修工随时对设备的机械和电 器进行保养和维修,公司每月对项目进行一次安全检查,着重对机械设备 进行专题检查。e、对小型设备,由公司设备科配备备用机械,一旦现场机械出现
23、难 于排除的故障,可立即启用备用设备,由专业维修队负责维修,及时排除 故障。五、确保劳力充足,高效根据工程需要,配备充足的技术人员和技术工人,并采用各项措施,提高劳动者技术素质和工作效率。第四章施工技术措施第一节工程施工测量一、测量控制网的设置本工程控制轴线较多,施工搭接要求较高,施工测量难度较大,因此 合理设置控制轴线是测量工作的关键。在定位放线时,将采用全站型电子速测仪。全站型电子速测仪可以使 测量信息和仪器状态一目了然,并实现数据采集和处理的自动化,大大的-12-口口口口施工组织设计提高了测量的精度。平面控制网,以业主提供的基准点及设计院设计定位图为依据,首先 定出拟建物的外围线,组成矩
24、形控制网,矩形控制网由建筑物主要轴线组 成,并于开挖前做好引桩作为平面控制的依据。采用激光经纬仪进行测设,互为校准后,并做保护措施。测量施工需按图放线,按设计标高要求传递高程,精确计算,符合规 范要求。轴线与标高必须每层校正,以免造成积累误差,每道分项工程测 量由质量员验收,方可进入下道分项工程施工。仪器应严格对中、整平,并由专职测量员测量。定位放线应严格控制 建筑物几何尺寸,定位后需经公司质检部门、工程监理复核验收后再进入 下道工序。二、0.000以上轴线传递基准点施工测设基础工程结束后,应及时将平面轴线位置,用经纬仪投测到基础顶部 相应位置上,并作好红漆标记,经工程监理验收后,作为向上层楼
25、面引测 的依据。由控制网的控制点把轴线引至底层,然后通过多个方位进行校核,准 确无误后,将其用硅及钢板固定,作为以后向上的基准点。根据基准点,利用激光经纬仪测定,从而定位各楼层的控制轴线和标 高的传递。三、0.000以上轴线垂直传递的控制及复核采用J2-JDA激光经纬仪测定控制轴线的垂直传递,为保证仪器测量 精度,在使用过程中应经常检查仪器的常用指标,一旦偏差超过允许范围,-13-口口口口施工组织设计应及时校正,仪器使用需专人负责,使用前要检查电源是否充足。在底层地面处,设立垂直基准控制点,以基准点来进行楼层的垂直控 制测量,基准点之上的楼板上留出20cm x 20cm的窥视孔。每一层的投递,
26、应在一个作业班内完成,井经业主、监理等有关人员 复核,作好测量记录,及时整理形成资料验收签字,作为档案保存归档。四、竖向标高基准点的布置及层高测量方法将建设单位提供的水准点高程引测至施工现场附近,设置施工水准 点,每一施工段用水准仪往返测量引测1个基准标高点至结构上,做好明 显标记并加以保护,利用钢尺向上传递,然后再用水准仪引测至所需部位。上部结构每层楼面设置一个水准标记,作为施工中高程的控制依据。引测至建筑物上的水准点,需做好明显标记并进行保护。以基准水准点为依据,用精密水准仪采用往返测量的方法,将高程引 测至平台处,用钢尺通过支架平台向上引测,然后用普通水准仪引测至所 需部位,操作时应注意
27、钢尺的温度修正值和检定后的修正值。为防止因沉降而引起的高程误差,应经常检测基准点的高程,及时修 正高程值,同时每一层检测,其中二个传递平台之间的距离,得出混凝土 的实际压缩变量系数,然后计算出总高程的压缩修正值。每一层高程测设结束应做好资料整理,请业主及监理进行复核认可。五、沉降观测点的布置及测设方法施工时为及时掌握结构施工期间地基在逐渐加荷的变形量及其实际 累计沉降量,必须对大楼的沉降进行长期观测。设计中对沉降观测提出了 详细具体要求,因此在施工时,应严格按设计要求进行沉降观测,对沉降-14-口口口口施工组织设计观测点的具体位置可在图纸会审中确定或根据建筑变形测量规程(JGJ/T8-97)进
28、行确定。沉降观测前应在测区内距离建筑物不少于30m之处设置三个基准点,基准点的位置应在不宜碰到,既隐蔽以便于测设的地方。沉降观测应采用附合线路或闭合线路,做到定机、定人、定线路,测 施前仪器必须经过检验,符合要求后方可使用。沉降观测点设置部位应考虑设置在沉降缝的两侧,荷载变化比较大的 部位,外墙大角及间隔10nT20nl设一处,具体设置设计已有详细说明。沉 降观测的前后视距应尽可能相等,仪器到水准尺的距离不得大于30mo测点中,前、后视必须采用一根水准尺,观测时,水准尺应和地面垂 直,不得歪斜。在同一测站上观测各观测点时,当读完所有观测点的读数后应回测后 视点,两次同一后视点的读数差不得超过l
29、nmi。沉降观测的次数与频率应根据设计要求,在主体结构施工阶段每上二 层结构观测一次,装饰和设备安装阶段每两个月观测一次,竣工后第一年 不少于3一5次,第二年不少于两次,以后每年一次,直至沉降稳定为止。观测的结果应及时整理成资料,及时通报业主或现场监理工程师,工 程竣工后,应将资料整理归档。第二节基础工程一、土方开挖及基坑排水-15-口口口口施工组织设计1.土方开挖按照土建基础工程施工的先后顺序进行开挖。根据地质勘 探报告,在基坑开挖时,加强基坑排水且防止对层基底土造成人为扰动,并对坑壁采用适当的围护措施并加强施工监测,使基坑开挖顺利进行。2.基础挖出土用汽车外运至业主指定地点。故土方开挖采取
30、机械挖土 与人工修复相结合的方法,土方在机械开挖至基底前必须保留2030厘米 原状土层进行人工挖土且修平,严禁扰动持力层,同时保证基底持力层不 受扰动达到设计要求。如遇到连续雨天,整板基础部位采用机械挖土人工 修土,殓垫层先浇筑。底板下地梁等下凹部位均采用人工挖土,确保整板 基础土质无扰动及工程工期不耽误。3.如持力层标高有深浅不同时,基坑须挖至持力层,当超挖深度小于 等于300mm时,用C15被灌至基底标高;当超挖深度大于300mm时,根据 设计方案变更施工。4.基坑防塌措施:采用自然放坡的形式。本地区常见土质为粉质粘土,在坡顶有静栽堆放的情况下,选择放坡比例为1:0.75,再加上1米左右
31、的工作面。值得注意的是在现场开挖的时候,作业班组和施工技术人员应 及时观察开挖情况,发现异常应及时采取有效的办法,如打型钢排桩等。5.基坑排水措施:本单位工程开挖深度大面积自然土下约5.50米,为了保证基础施工质量,应迅速排除基底积水,排水方法:采用基坑四周 明沟明排水,底板下集水坑等部位采用小坑自吸泵6台专人循环转吸至明 排水沟内。明排水施工方法:沿基坑四周设置比整板基底低3(T5()cm深度 的排水沟(排水沟坡度5%。),排水沟净宽20cm,排水沟用1:2水泥砂浆-16-口口口口施工组织设计1/2标准砖砌,排水沟的最低点在基坑北边两端及基坑东西中间设置集水 坑,配备8台排水泵(其中2台备用
32、)昼夜24h专人及时抽水,确保基底 无积水。二、基坑边坡保护方法基坑四周采用混凝土护面法,做法如下:基坑坡面先楔入6 12 14,长50 8 0cm插筋,间距1000mm,梅花形布 置;上铺6.5W200双向钢筋网,在表面喷射4(T6()mm厚的C15细石碎,直到坡顶和坡脚表面抹光,此项工作必须与挖土同步进行,如有阴雨未做 完部分可用薄膜加以保护,然后再做校护坡;坡面每5米设置泄水孔,坡 顶及坡脚设置截水沟,及时排除积水。被浇筑坡顶位置必须翻过坡边1.5m左右,如距围墙较近部分可至围 墙,坡向基础,坡脚必须与排水沟接齐。三、垫层施工垫层施工前,应将持力层上的浮土清除干净,钉入竹签,控制垫层标
33、高。(测量要正确并在全部完成后进行复合)垫层混凝土施工时,采用C15商品硅,用平板振捣器振捣或铁滚筒碾 压密实,并用木蟹达平,要求表面必须平整,便于基础支模。待垫层达到一定强度后弹主轴线,柱基尺寸外围线和柱位置线。笫二节 主体结构工程一、模板工程1)主体结构施工流程图-17-口口口口施工组织设计-18-口口口口施工组织设计2)模板工程施工要求上部结构模板及其支撑体系是确保主体结构达到优良标准的关键,因 此上部结构模板及其支撑体系应视为本工程的重点,引起施工人员的高度 重视。上部结构中梁板模板采用15厚竹夹板,柱模板采用木模。模板的支 撑系统采用扣件式钢管(48 x3.5mm)支承体系。模板施工
34、前应预先认真阅读图纸,细心翻样,确定各部位定位轴线(包 括细部尺寸)、标高传递及制模、支模方法(包括绘制模板排列图),并将 轴线、标高引测到位。同时按图把柱、梁、梯等各自的位置线弹测在相应 地面或楼面上(即放实样)再经过仔细的复核无误后,方可进行支模施工。模板安装完毕后必须派专职技术人员对轴线、标高、几何尺寸进行仔 细、认真的复核、验收,同时对支撑系统的扣件螺栓是否紧固,模板拼缝 是否平整,接口是否严密等进行检查,在确认无误后方可进行下道工序的 施工。模板与经接触面应涂刷隔离剂,隔离剂必须在钢筋绑扎前涂刷完毕。模板工程中涉及到水、电、暖通、装饰等各专业所需的埋件、埋筋、予埋套管应事先相互联系,
35、按其专业要求进行予埋或予留,不得遗漏,安 装牢固位置准确,严禁舲浇筑完毕后凿洞。3)柱子模板按事先已引测在地面或楼面上的柱子位置线和楼层水准标高,用钢-19-口口口口施工组织设计卷尺复核轴线的准确性,在确认其无误后才可支撑柱模。柱模封闭前应核 查钢筋绑扎是否符合要求,有无铁丝垫块及布设是否合理,并将柱底清凿 冲洗干净后才能封模固定,安装结束后应对其轴线、垂直度、几何尺寸再 进行仔细认真的复核、验收。柱高超过3m以上时中部应开设门子板、门子板与模板同时组装临时 拆开,待校浇到该处时再封闭。柱脚处设清除杂物口(留设方法同门子板)被浇捣前将杂物清除后封闭。柱采用配置的宽幅钢模板组装,支撑体系借用满堂
36、脚手架,柱箍采用 双根钢管扣件,间距500,第一道离地250。4)梁、板模板梁、楼板承重架采用48 x 3.5nlm钢管支撑,立管从上到下均用2 3 根水平横杆纵向、横向拉接,其中主梁立脚间距Q0.8 nb次梁1.0m,楼板 all.2mo对局部跨度大的部位,根据计算荷载制定方案进行支撑。模板使 用竹夹板大模板,模板接头处均用胶布粘贴,梁模板均用钢管加固,框架 梁h8 0 0侧面居中用14对拉螺栓加固,梁、柱结合部用定型模板连接,楼板模板直接搁置在承重架上。沿主次梁承重架两侧均应设角度小于或等 于45的对称剪刀撑,以确保支撑架的强度,刚度和稳定性。模板组装 时应根据测放在楼面(或地面)上各梁板
37、的位置线搭设支撑承重架,其立 杆的纵横间距排列应严格按支撑体系设计要求施工,上下排水平杆的间距 应控制在1.6-1.8 m间,扫地杆离地250-300,且纵横互相牵通。模板支撑顺序:承重架一柱模板安装、校正、加固、验收一梁模安装、-20-口口口口施工组织设计校正、加固、验收T板模安装、校正、加固、验收。由专人从同一水准点引测统一水平标高,并用红漆标注在各梁、板支 承架的立杆上,再根据各梁、板的底板底模标高,用钢卷尺分别丈量到位,上水平及横楞按照标高设置。安装梁底模板时要仔细逐一复核各梁板上水 平杆及横楞杆标高,以便及时纠正误差。安装梁侧模板时应逐一复核梁底 模的轴线位置及几可尺寸,在确保无误后
38、方可支撑侧模。模板拼装应依据模板排列图。梁高大于800的均设巾14对拉螺栓,间距控制在Q400-W600间,梁模板应按跨度3%。起拱。预埋件安装:整个工程中预埋件涉及到网架工程、水、电、消防、装 饰等各专业所需要的预埋件、预埋筋、预埋套管,这些应预先相互联系,按其专业要求进行预埋或预留,不得遗漏,安装位置准确,凡柱侧面预埋 铁件固定,可在模板上量出位置,在模板和预埋铁板上钻孔用铁钉木块固 定后拼装。5)楼梯模板安装楼梯支模,先安装各楼面层、休息平台层的梁、板的模板,这两部分 模板的位置、尺寸,特别是标高要正确无误,复核过后再安装楼梯斜底板,然后再在斜底板上钉三角模钉踏脚板,最后左、中、右钉三道
39、反扶梯基固 定、加固。所有模板拆除后要派专人清理、整修,刷好隔离剂以备后用。6)模板拆除进行模板拆除工作时,除应严格按照钢筋混凝土施工规范执行外,还须根据试验室提供的试块压强度报告及项目工程师签发的拆除令进行。-21-口口口口施工组织设计模板在符合拆模强度的前提下,可先拆除柱模,梁侧模。考虑到上部 施工荷载的影响梁底模(包括其承重架)的拆除必须待其被强度达规范规 定的拆模强度,并在上部无直接施工荷载作用下方可进行。二、钢筋工程1)总体要求对每批进场材料严格验收,必须符合GB50204-2002.B1499-1998、JGJ95-2003规定,按规范取样送检,试验合格后方可使用。放样:设专职技术
40、人员放样,细部出大样图,放样严格按设计要求,03G101.GB50204-2002规定执行。钢筋配料单经审核无误后方可下料,施工过程中随时注意设计变更、洽商,掌握施工中结构变化情况。加工:组织施工人员学习规范及标准,详细进行技术及下料原则交底,见下图。钢筋加工程序图-22-口口口口施工组织设计放线:其中顶(底)板钢筋绑扎完毕后,弹出墙柱位置边线,校核准 确。定位:在梁板筋绑扎完毕后,按照放好的边线,分别在顶板筋上、墙 柱主筋上绑扎牢固附加筋(附加筋控制好立筋间距及保护层),两附加筋 绑扎点焊牢固。垫块:每层按设计要求及GB50204-2002要求计算出保护层后绘图标 注。底板垫块保护层采用35
41、mm硬塑料垫块;土 0.000以下采用环型垫块;顶板采用H型垫块;严格验收及领取使用,不合格品严禁使用。交叉部位钢筋采用十字兜扣绑扎。为防止墙柱钢筋浇筑混凝土时内缩,墙筋加工定型梯子筋,柱筋加工 内柱箍。每次浇完混凝土,绑扎钢筋前清理干净钢筋上的杂物;水、电、通风 预留、预埋与土建协商,不得随意断筋,要焊接必须增设附加筋,严禁与 结构主筋焊接。2)钢筋制作钢筋制作,经详细翻样后,安排在施工现场钢筋工棚内集中制作,半 成品钢筋需按构件号编号,分类堆放,以便按施工进度情况,及时吊运至 工作面交付绑扎、安装。制作时,钢筋的几何形状尺寸要严格按照设计要 求,并符合抗震构造要求。3)钢筋绑扎-23-口口
42、口口施工组织设计A、柱钢筋绑扎钢筋绑扎前,要根据轴线垂直传递后弹出的柱、剪力墙位置线,在允 许误差范围内进行绑扎,并要注意校正柱、剪力墙位置,确保柱、剪力墙 轴线上下各层在同一铅垂线上。框架柱中的竖向受力钢筋在楼面、屋面标高处的暗梁中的通长钢筋均 采用滚压直螺纹连接。本工程柱竖向受力钢筋的各层接头采用套筒冷挤压 机械连接,接头位置在征得设计院同意后,统一设置在距楼地面结构标高 或框架梁顶以上600mm处,若柱单边受力钢筋根数超过4根,柱钢筋接头 位置应分批错开进行焊接,错开距离为900m%为保证框架柱的纵横轴线位置的正确性,应在框架柱在楼层或屋面层 处设置加强箍筋,并把加强箍筋与板内钢筋电焊固
43、定。B、梁板钢筋绑扎主、次钢筋绑扎时,在支撑好的模板上按常规搭设钢筋绑扎支架,支 架间距视梁的断面大小、重量而定,连续绑扎不得少于3-4条,以便于按 顺序逐条梁落放。落放时要在梁中央部位开始。以免偏位,否则由于钢筋 自重较大,难以纠正。框架梁中大于等于20的纵向通长钢筋的连接要求采用绑扎焊接连 接,在同一截面内钢筋接头不得超过钢筋总数的50%,错开间距大于36d,且不小于500,接头应尽量避开受拉区。非框架次梁,钢筋接头按设计规定,上直筋一般由中间架立筋搭接连 通,下直筋接头设支座。-24-口口口口施工组织设计按抗震构造要求,所有梁、柱箍筋末端一律采用135弯钩,弯钩直 线长度不小于箍筋直径的
44、10do各层楼(屋)面板中要求的通长钢筋的连接接头,首先采用绑扎焊接 接头,其次现场采用单面焊接10d或双面焊接5d,同一截面内的钢筋接 头数不得超过钢筋总数的50%,错开间距大于35d,且不小于500。各层钢筋穿扎:次梁上直筋应穿在主梁上直筋之上;次梁下直筋应穿 在主筋腹部或主梁下直筋之上;板跨中主筋穿在主次梁上直筋之下,板支 座负筋放在上面,绑扎时要严格按设计规定的规格、数量、间距、位置绑 扎,要求平整齐直,绑扎牢固。另外在钢筋绑扎过程中,如发现钢筋与预埋件或其它设施相碰时,应 会同有关人员研究处理,不得任意剪、割、拆、移。三、校工程1)材料要求混凝土采用质量稳定的生产厂家。为了达到泵送和
45、减少用水量的要求,采用复合型高效减水剂作外加 剂,并可防止运输途中的坍落度损失,确保高强校的质量。砂配合比从货 场堆放的材料进行试配,经试验合格,并取得监理等有关单位的认可后方 可配制。商品会在生产和运输过程中须严格执行“四关三不准”四关:原材料 检验关、殓设计配合比关、原材料称量关、殓搅拌时间关。三不准:搅拌 车筒体积水不除不准装车、重车运行时不准停止筒体转动、出厂被不准任-25-口口口口施工组织设计意加水。校到达工地现场后,由施工单位进行现场坍落度测定,不符合设计要 求的一律退回,并在现场做校试块作为校强度的评定依据。2)经浇筑前的准备应组建校浇筑指挥体系,由项目副经理担任现场总指挥,其他
46、人员配 备齐全。混凝土浇筑前所有机械设备必须齐全,并经检验安全可靠,以保证混 凝土浇筑过程中所有机械设备运转正常,施工中维修人员跟班维修。施工现场所有水、电必须保证供应,事先与供电、供水部门取得联系,防止突然停电、停水。同时现场配备5OKV发电机一台,作为备用。施工前应安排好劳动力,并对有关施工人员以书面形式作全面的技 术、质量、安全操作要求的交底。以保证安全生产、工程质量以及各项技 术经济指标的完成。浇筑前再次检查预埋件、预留孔洞的位置数量是否正确。浇筑前应对模板、扣件,重新进行检查、紧固,施工中并配备看模板 工人若干名,跟班作业。所有隐蔽工程均应组织建设、监理方等有关单位和人员进行验收。在
47、浇筑前利用短钢筋头采用电焊焊接在梁面层钢筋和柱钢筋上做好 面标高基准点,约6 8平方米设置一个点。3)混凝土浇捣同一标高的楼层或屋面现浇梁板均一次浇捣完毕,不留设施工缝。-26-口口口口施工组织设计殓浇捣时采用6台振捣器,其中4台振捣器在前面振捣,后面另配2 台跟随复振。另备用2台。振捣棒采用050,振捣棒插点间距控制在50cm左右,柱梁节点中钢 筋密集区域可采用35振捣密实,以确保殓浇筑质量。殓浇筑必须严格按规范操作,避免漏振过振现象,砂浇筑前应准备好 详细的作业指导书,并进行详细技术交底,现场振捣应有专职人员监督实 施和指导,振捣人员须有多年振捣实践经验。殓浇捣方向应垂直主框架梁方向,循序
48、渐进,一次浇成。梁高400mni 时应分层浇捣,当达到板底位置时即可与板的殓一起浇筑。柱梁采用分开浇筑即柱砂浇筑后,绑扎楼面梁、板钢筋。柱施工缝留 设在梁底下50mm处;如果有梁钢筋需锚入柱中时,则柱施工缝应留设在 梁钢筋锚入柱中长度下面50mm处。浇捣柱殓时,殓从高处倾落的自由高度不应超过2m。柱被应分层浇 捣,第一皮浇筑厚度控制在70cm左右,此后可控制在100cm左右,同时 振捣器插入呈现梅花形,以保证振捣密实。梁板泵送混凝土坍落度控制在12 Omni 土 2 Omni,同时应满足可泵性,以 最大限度减少用水量,保证混凝土具有良好的和易性,防止混凝土表面产 生气泡和收水裂缝。楼板浇筑校时
49、应在柱钢筋上设置水平点控制楼面标高和板厚度o在浇 捣过程中采用水准仪进行复测标高,发现有高差时,应加料或括平。混凝土的振捣浇筑技术,对混凝土质量起至关重要的保证作用,振捣-27-口口口口施工组织设计由专业人员操作,并事先进行技术交底。振捣时实行定人定位操作,施工 时由施工管理人员现场跟班监督。被找平非常重要,控制好,即可以节约成本,较好地控制楼面荷载而 且增加楼地面经表面与地面的粘接,防止空鼓等质量通病的发生,殓浇筑 前必须将楼地面标高反映到柱筋上,找平时拉对角线和水平线进行控制,殓找槎毛分三次进行,第一次用刮尺刮平,第二次槎毛在刮平后1-2小时 后进行;第三次槎毛在初凝前进行,槎毛如有浮浆,
50、应将浮浆剔除。施工缝留设原则根据规范执行,施工缝的处理应清除表面浮浆,压力 水冲洗干净后,扫清积水。浇捣时先用50厚同校标号的水泥砂浆铺底。混凝土浇筑时,应经常观察模板、支架、钢筋、预埋件和预留孔洞的 情况,当发现有变形和移位时,应立即停止浇筑,并应在已浇筑混凝土凝 结前整修完好。4)混凝土的养护经浇捣12h后,采用覆盖草包浇水养护,养护时间不少于14天。柱 模板拆除后表面喷洒养护剂养护。5)试块制作及养护试块是所浇筑校部位强度的重要依据,所以现场设置专职试验员,负 责做好该项工作。试块制作数量应按规定留足,凡是因为工期或搭接要求而需提前拆 模的,要做好拆模用的同条件养护的试块。试块制作要在浇
