1、一、施工组织设计(一)施工总体概述1、工程简介项目名称:哈尔滨市*路(*路-*路)污水管线连接工程建设地点:*路资金来源:政府投资工程范围及规模:污水管线施工质量要求:合格计划工期:2016年11月5日至2017年1月3日,共计60日历天。2、编制说明在接到招标文件和设计图纸后,为了更好地进行施工组织设计文件的编制,使今后的工程施工实施更符合实际,更具针对性,我公司多次组织相关专业人员前往对现场进行踏勘和了解,并对现场进行了实测实量,获得了宝贵的施工现场的数据、图片和第一手资料,对场地和周边环境和各种条件有了很深的了解(诸如道路交通、场地地形地貌、场地大小、场地围挡情况、施工供水、排水、供电,

2、周边环境等),这对施工组织设计的制定和今后现场施工十分有益。经过公司多次组织工程技术人员对工程现场踏勘以及对招标文件和图纸进行仔细认真的研究、反复阅看,并组织了各个专题会对该工程的特点、重点、难点进行反复研究和方案论证比较, 最终确定了适于本工程特点的施工方案,使得该施工组织设计科学、合理、详尽、具有很强的可操作性和针对性。3、编制依据1、哈尔滨*路(*路)污水管线连接工程政 府采购竞争性磋商文件2、哈尔滨*路(*路)污水管线连接工程清单及图纸3、公路土工试验规程JTG E40-20104、公路工程无机结合料稳定材料试验规程JTJ 057-945、公路路基路面现场测试规程JTG E60-201

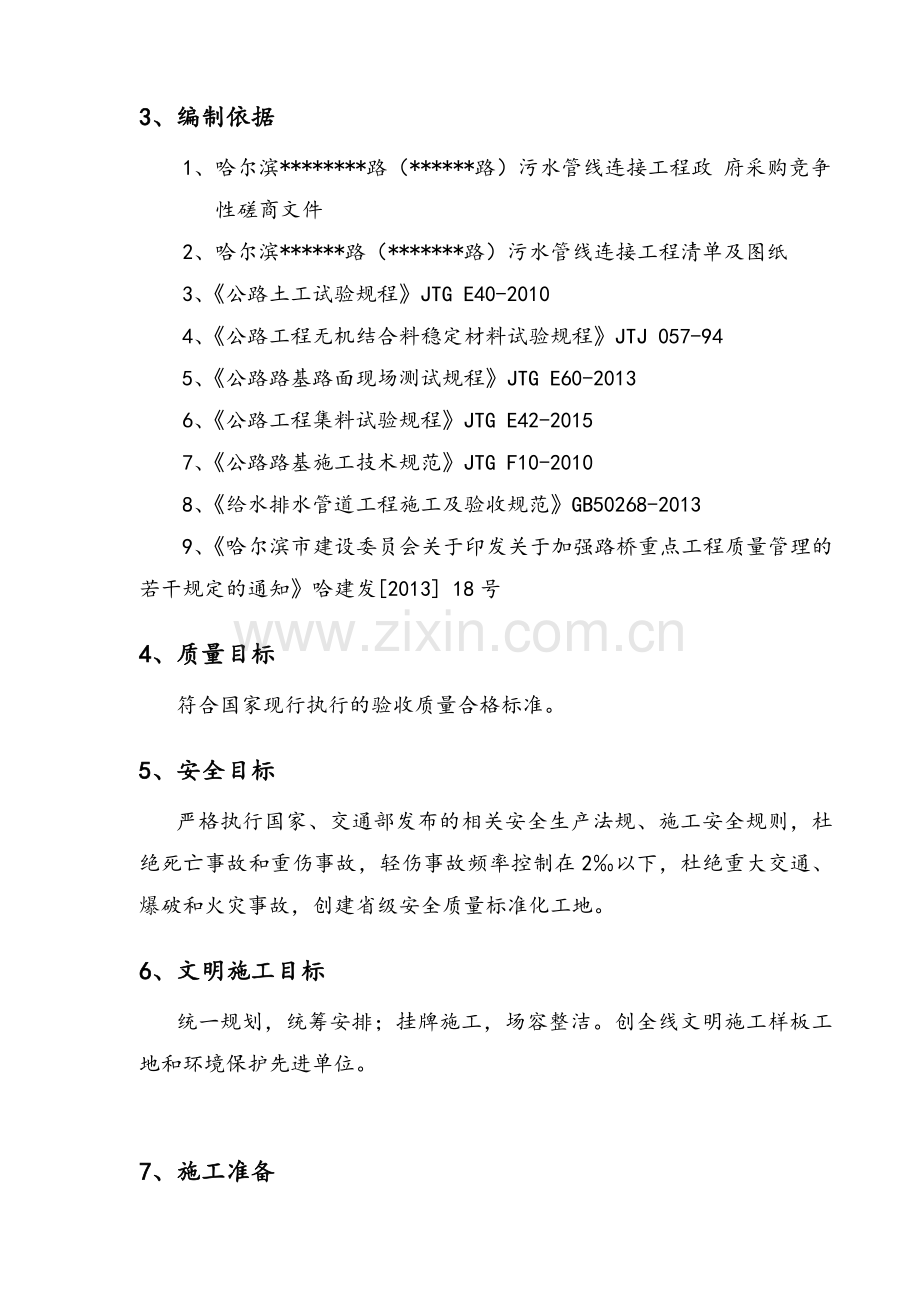

3、36、公路工程集料试验规程JTG E42-20157、公路路基施工技术规范JTG F10-20108、给水排水管道工程施工及验收规范GB50268-20139、哈尔滨市建设委员会关于印发关于加强路桥重点工程质量管理的若干规定的通知哈建发2013 18号4、质量目标符合国家现行执行的验收质量合格标准。5、安全目标严格执行国家、交通部发布的相关安全生产法规、施工安全规则,杜绝死亡事故和重伤事故,轻伤事故频率控制在2以下,杜绝重大交通、爆破和火灾事故,创建省级安全质量标准化工地。6、文明施工目标统一规划,统筹安排;挂牌施工,场容整洁。创全线文明施工样板工地和环境保护先进单位。7、施工准备严格按本施工

4、工艺组织施工,保证工程一次性合格达到设计标准,满足要求。一、开工前的准备工作为确保本工程施工任务的顺利完成,各项准备工作如下:1、生产及生活临时设施根据本标段工程量,计划进场管理技术类人员25人,工人40人,为减少临建费用,拟采取以下措施:(1)全部临建分为两大类:一类包括工人住房、值班室等,此类房屋要求防暑;另一类包括食堂、库房和操作间等,标准适当降低,以减少开支。(2)业主、监理用房和项目经理部住房为租用既有房屋,业主用房40m2,监理用房40m2, 经理部用房100m2 (其中包括20m2的会议室)。电脑、电话、及其它办公用品,根据情况配备齐全。施工人员住房、厨房、浴室及厕所为活动板房。

5、并按招标文件对文明施工的有关要求进行装饰。(3)计划全部临建设施500m2,其中一类临建300m2,二类临建200m2。所有临建设施按工程进度和实际需要先后建设,宿舍和料库等优先安排,其余随工程进展情况逐步进行。2、场地处理施工场区内(规定的用地范围)全部与周围环境隔离,实行封闭管理。在主要道口设立通道。对清除的路面弃渣堆放在指定位置。3、供电在城市电网接电,设置1台400KVA变压器,施工时在接线点附近设置配电房。对焊机系大用电量设备,设专线供电。防止因停电而造成停工,备用50KW发电机2台。二、现场管理方案(一)施工组织设计在施工开始前,我公司向监理工程师提交一份拟定的施工组织设计以供审查

6、。该施工组织设计应用条状图的形式或监理工程师批准的其它形式进行编制,并应清楚说明以下内容:1、每个施工项目的顺序、各施工项目拟定的开始日期和完工日期、进度情况、以及各施工项目每一月度计划完成的累计工作量或累计工作量占总工作量的百分比;2、对业主供货的材料及设备的使用计划;3、最终完工日期以及可以确定的部分完工日期;4、需经监理工程师审查的主要图纸的提交日期。这些图纸的审查将从收到图纸之日起的2天内完成。上述施工作业设计表上应留有足够的空白,以参照计划进度来记录每一施工步骤的实际进度。下列详细报告应与施工组织设计一起提交:1、施工人员说明,包括施工检查人员、技术人员、熟练工人和非熟练工人的人数和

7、专业类别;2、施工设备详细清单,说明我公司在施工中计划使用的主要设备(包括车辆)的种类;3、所有详细施工方案;4、对业主供货的材料及设备的使用计划表;5、详细的施工计划,该计划的起始点应为收到监理工程师发出开工指令的日期。该计划包括一个完整的资源分配方案,说明每一工程部分中的每一施工机械的台班数和材料及人工的分配数量。(二)质量保证体系1、职责和措施除了有特定义务进行抽样和检验外,我公司定期对所有材料、设备和测量机具进行抽样检验和检查,以便监督工作质量和确保符合规范和样本要求。我公司负责制定和维护所有合同要求的质量管理措施方面的工作,包括组织系统和实施对策,并将管理措施复印件提交监理工程师,以

8、便督促检查。我公司指定一位至三位合适的有资格人员负责所有质量管理方面的工作,并保持与监理工程师代表的有效协作。2、质量管理计划本工程的质量要求应达到黑龙江省质量监督部门所评定的合格标准,为达到省级合格,收到许可证后的2天时间内,我公司将递交一份质量管理计划及详细说明,供监理工程师审查。该计划包括所有现场施工方面的质量控制。该计划至少应包括以下条款,并根据监理工程师的要求补充说明。1、质量管理的组织图表,包括人员和措施。2、列出我公司职员和从事质量管理和材料检验机构名称,以及有关他们的详细经历。检验机构必须是合格的,经有关部门认可的。3、现场材料检验、实验室的定位及布置。4、列出主要检验设备清单

9、和相应的检验能力说明。5、对任何超出我公司实验室检验能力的检验作出必要的检验安排。6、列出我公司为工程所购的产品和材料,我公司需要对产品生产厂家进行调查以确保所购产品的质量符合要求。7、列出由我公司在现场各施工阶段检查的材料和工序,包括检查方法、试验类型和次数。8、列出由我公司完成的调查报告和文件中的“要点”。该“要点”须经监理工程师预先审查同意。我公司的质量管理计划的采用应取得监理工程师的批准。在任何期间,若监理工程师对我公司这个计划不满意,我公司按监理工程师的要求修改。监理工程师认可的质量管理计划应在整个合同中实施中遵守,除非收到监理工程师的特别批准。任何以监理工程师名义认可的我公司计划都

10、不应减轻我公司保证所有工作满足合同要求的责任。我公司自始至终派一个或更多人员在现场,专门负责质量管理。当所做的工作与特定标准不符时,我公司的专职质量管理人员有权力阻制正在进行的工作。我公司的质量管理人员应自始至终与监理工程师代表保持紧密协作。我公司建立一个有效的具有多种纪录设施的资料室。所有标准、规定、图纸、刊物和编索引并对它们分类管理。3、检验装备我公司提供所有检验用的样品以及质量监督所必需的仓库、包装物和运输工具。我公司提供试验过程中所用的各种消耗材料、检验设备和实验室用的各种装置。在各种材料用于工程之前不少于2天的时间,我公司将该材料的样品送交检验,样品须经监理工程师认可,凡抽取过样品的

11、材料不应再变动,在没有认可之前,该材料不能用于任何工程。提交的材料样品和现场加工件样品均应达到作为用于永久性工程的材料及现场加工件的标准。这些样品在监理工程师认可后应由我公司妥善保存在现场样品室,直至监理工程师允许后才能处置。4、检查和检验不管是在工地还是在其它有必要进行补测的地方,我公司负责确保所有与质量管理有关的检查和检验的正常进行。监理工程师可以要求检查正在准备的工作和证实厂商的检验。我公司给监理工程师一份关于提供产品厂家进行工作和检验程序的详细说明,以便监理工程师能安排这种检查。加工过的产品和材料运到现场,我公司应在监理工程师在场的情况下检查,任何缺陷都应告知监理工程师,对于加工产品或

12、表面装饰的极小缺陷应按监理工程师认可的方式修好,直到监理工程师表示满意。产品若带有许多严重缺陷,应将该产品退回生产厂家进行调整或调换合格的产品,监理工程师认为不合格的产品,我公司不允许进场。由监理工程师或以监理工程师名义进行的检查或检验都不能减轻我公司对质量管理的责任。5、现场记录和检验证明我公司的质量记录、检验证明、报告、质量事故处理记录和现场每天检查和检验记录应按监理工程师认可的形式保存,以便随时调出检查。检验结果应由我公司中有相应职责的人员签名证明。所有检验证明和检查记录(包括从提供产品厂家或外面检验机构得到的证明及记录)应标明属于工程的哪个项目以便查阅,还应包括相应参照标准或标书条款要

13、求的资料,并递交监理工程师代表审阅。6、报告我公司每2天或按监理工程师允许的更长时间提供一种形式已认可的报告,一式三份,报告应包括所有在现场或其它地方进行的质量管理检查和检验资料。该报告应包括所有由我公司完成的质量管理工作、完成检验样品的书面和对永久性工程的供货部门的调查。所有试验数据都应归纳成表格和图表形式,这样能很好的表示趋势、特别结果和特殊要求。检验不符合特别要求的地方应提供充分的说明,表明所采取的措施(即工作的拒收、重新检验等)。(三)货物清单我公司应保存详细的近期货物清单。清单的形式应是认可的、满足质量管理要求的。货物清单用于表明对材料及设备的实际使用情况及计划。监理工程师应经常查阅

14、这些清单。累计清单记录应每5天提交监理工程师一次。(四)资源报告在整个施工过程中,我公司每5天向监理工程师递交一份资源报告,详细列明施工期间雇用人员的专业分类、人数及现场主要施工设备、施工用材料备用情况。(五)财务报表我公司提供每天财务报表,这种表格应是被批准的格式并在接到开工命令后立即印刷或复制好(尺寸用A4尺寸)。月度财务报表应详实,所有的财务报表必须递交一份原件和三份复印件。(六)人员和财产索赔当业主、咨询收到有关要求我公司作出赔偿的任何索赔申报时,将转送索赔申请给我公司,同样,我公司将索赔人直接交给他的此类索赔要求通知业主、咨询。我公司做好一切必需的工作,以保证所有的索赔要求能得到迅速

15、妥善的解决。我公司还应该让业主、咨询了解解决索赔问题的进展情况。否则,业主根据实际情况有权直接向索赔人支付未付清的款项,然后从工程付款中扣除。如果我公司得到一个涉及由业主赔偿的索赔要求,必须将该索赔要求立即递交业主。索赔处理必须以书面形式记录,并将复印件递交给监理工程师。(七)施工协调在按照进度计划而开始某一项施工前,我公司将该项施工的详细内容书面通知项目监理,以便监理工程师在该施工开始前有充分的时间就其认为必要的事宜作出安排。在收到监理工程师书面批准前,我公司不得开始上述施工工作。在监理工程师、业主的协调下,我公司进行一次全面调查和分析,以明确即将开始的某项施工对其它工程的影响范围和程度,并

16、确定施工中将被毁坏、拆除或将需要进行加固的建(构)筑物、公用设施及施工障碍物,以及保证施工计划和方法的合理性和可行性。当在施工过程中发现任何问题时,我公司立即停止施工并通知监理工程师。如果监理工程师提出要求,则我公司会同有关单位来找出问题的原因并采取必要的补救措施。我公司将其施工中对私有或公有设施所造成的损坏修复到令监理工程师满意的程度,修复工作的费用由我公司承担。三、施工占地(一)临时设施我公司在本工程任何部分开工之前不少于3天,向监理工程师提交有关临时设施的建设计划和设计,由监理工程师复审。尽管监理工程师对临时工程审定通过,我公司对他的工作效率、安全和设备维修负有责任,并且对合同中规定的关

17、于临时工程的责任和危险负有责任。所有临时设施的运行、保养、管理均由我公司负责。不论何时,当临时设施不再需要时,我公司将其意图和搬迁计划通知监理工程师,并在搬迁前与监理工程师达成一致意见。我公司从施工现场将设备当成他的财产分开拆卸,并将其搬走。现场应按监理工程师的指示予以恢复。(二)施工供水施工用水由我公司自行解决。在各施工工地开工前,应提出解决生活用水和施工用水的解决方案,提交监理工程师审查。(三)施工供电施工用电由我公司自行解决。在各施工工地开工前,应提出解决生活用电和施工用电的解决方案,提交监理工程师审查。(四)施工暂设1、办公室及宿舍我公司在施工现场或附近建设或租用必要的办公室及宿舍,面

18、积及需配备的设施由我公司根据需要确定。我公司负责提供职工生活区域内的所有服务设施,这些设施应符合所有的卫生条例以及当地现行法规和制度。我公司提供并负责上述区域内所有必要的围墙的修筑和有关安全防护。2、存放场地我公司设临时存放场地用于存放不受气候损坏的物质,并应准备用于检验和存货清点。四、防火及安全(一)防火我公司指定专职机构或人员来进行防火工作。除了露天场所,未经监理工程师的书面许可,我公司不在工地及其周围使用非灯光源。如果监理工程师认为使用非灯光源将会引起火灾,则我公司采取必要的附加措施并提供所必要的防火措施以达到监理工程师的要求,这些措施和设施的费用应由我公司承担。非灯光源”包括露天焚烧,

19、用于焊接和切割金属的电弧、氧炔焰及其它电火花。我公司严格遵守国家政府部门颁布的所有有关法律和法规,对由于违反这些法律法规而导致的火灾或人员及财产的赔偿,承担全部法律责任和经济责任。在上述情况下,我公司对所有由此产生的及与此有关的索赔、诉讼、赔偿、成本、收费和支出进行赔付,并对业主由此而进行的赔偿进行补偿。虽然监理工程师会对承包人的防火工作进行要求,但这并不免除我公司在本合同下所应承担的责任。照明电压应为安全电压或其它经过监理工程师批准的电压,并且照明线路应与其它设备和装置所用的高压线路分开。所有在沟道或导管内的裸露输电线应为防电火花型的,并且必须满足GBJ23282电气设备安装工程和验收规范的

20、规定。我公司准备足够的便携式应急灯以在紧急情况下和工程检查时使用。(二)安全施工及文明施工1、我公司的安全责任我公司对安全负有全部且唯一的责任。这些要求是不间断的,不只限制于工作时间。监理工程师、业主及他们的代表人将不对安全负任何责任。2、施工安全规程我公司在合同期间应规定并保存安全计划。该计划至少要达到安全条例的要求并可以实施。我公司将雇用一名有经验的且称职的人员,专门负责防止施工过程中的事故。他们将到工地现场经授权进行监督并应强制执行安全规程。3、安全装备我公司将在工地上装备相应的安全装备。它们由安全负责机构提出,并需要有伤害时急救的全部物品和向医院运送伤员的全部计划或医护人员到工地抢救伤

21、员的措施。4、我公司将严格执行市挖掘城市道路管理标准(试行)及交警部门对占挖道路施工的具体要求,如果没有达到要求视情节轻重按总造价的5%扣除。5、我公司将尽全力避免公众受到伤害,同时还包括避免路面不规则或人行道上没有缓坡的突然改变及在道路上开沟挖掘。屏障、晚间标志灯及其它适当标志应安放在合适位置以确保公众及工程的安全。6、对所有工程及完工建筑,尤其涉及结构性豁口、脚手架、支架、坑木、机械的防护均需安全牢固可靠。在施工过程中,我公司在豁口、坑口、障碍物、通道的危险区域等类似的地方设置阻挡,所有阻挡均需配有警示灯或围栏保证公众安全。7、事故报告当遇严重的伤害或破坏性事故发生时,我公司立即用电话或派

22、人通知监理工程师及有关机构。另外,我公司立刻向监理工程师提出事故与工程的关系,全部细节、证人的名字及陈述。如果任何人因事故向我公司或其下属承包人提出索赔,包括索赔的详细情况和调查及赔偿情况应向监理工程师汇报。(三)噪声控制我公司在选择施工装置、设备和工作方法时,考虑这些施工作业产生的噪音等级以及对施工工人和周围居民的影响。如果有关法规规定或监理工程师提出要求,我公司为其施工工人提供听力保护装置并指导他们如何正确地使用这些装置。我公司在进行施工时应保证,在工地边界上进行噪音测量时,工地的噪音不得超过环境噪音15分贝以上。下表可作为环境噪音的有关参考:应用区域等值声强(分贝)早6点到晚22点间晚2

23、2点到早6点间医院、疗养院、旅馆4535办公室、学校、住宅区5040小型商店、手工作坊5545商场、小型工厂6050工业区6555交通主干道7055(四)工地排水、废水及废物的处理处理来源于施工、试验和工程完工中的清水和下水,保证施工现场清洁,并使监理工程师和有关人员满意而不致于产生危害。在任何时间保持合同区域及公共场所没有工程造成的垃圾、废渣、废物的积累。施工过程中服从当地法令及反污染的有关条例。不在工地焚烧和填埋垃圾、废物,不将挥发性废物如矿质酒精、油类、化学物质、油漆溶剂等废物倾倒于水沟或河流中。(五)现场照明在所有施工工地上都要按监理工程师的要求提供适当的照明,以保证足以观察所有工作过

24、程。(六)临时围护按照有关规定,在工地有关地段建设临时围档,底部砌筑30厘米砖结构挡土墙,外层抹灰;挡土墙上安装固定式钢板等硬质材料围挡,高度不低于1.8米。围档应能足以防止非法进入。运输原材料的车辆应设有挡板和顶盖以防止运输过程中撒漏泥土或其它材料。(七)施工标志我公司负责施工标志的修建、安装、维修及完工后的拆除。工地现场识别标志的形式应符合如下要求:尺寸:1.2米宽,1米高;颜色:白底红字,红边框;材料:带金属边框的镀锌钢板;字体:使用仿宋体;书写内容: 项目名称;项目位置;项目工期施工单位;现场负责人名称和电话;监督电话。除非监理工程师另外书面批准,我公司不设置任何广告牌或其它标志,也不

25、允许其他人设置这样的标志。如果监理工程师要求我公司拆除上述广告或其它标志,我公司立即遵照执行。如果监理工程师认为某项正在进行的工程施工可能对工作人员、参观者及公众的安全构成威胁,监理工程师将要求我公司设置适当的警告标牌。我公司在该项施工期间负责维护警告标牌。警告标牌的提供并不免除我公司保证施工现场安全的义务。(八)参观者出入参观者是指在工程施工期间受业主邀请参观工地现场的个人或团体,包括政治、专业、技术、新闻、广播和电视台方面的人员。当有参观者参观施工现场时,参观时间和地点应由监理工程师和我公司共同决定。我公司应负责为这些来访者提供必要的安全保护装备和培训。(二)施工组织设计及质量保证体系1、

26、施工组织设计一、拆除施工方案(一)施工准备:1、施工人员对现场进行实际勘察,确定拆除措施、采用需要机械及劳动力,围挡范围,拉警禁线。2、拆除前需配合街道办公人员与村民做好调协工作,保证拆除时暂停营业及人员出入,保证施工安全。3、拆除时需配专职人员对拆除范围的人员流动进行疏导。4、编制专项施工方案上报监理审批,审批合格后,对具体操作人员进行技术交底,编排施工计划。(二)拆除1、原道路凿除以风镐为主,人工配合为辅。2、施工时根据所需要的工作面拉禁止范围及设置警示牌,禁止人员及车辆通行。3、对地下的各类管线,施工单位应在地面上设置明显标识。对水、电、气的检查井、污水井应采取相应的保护措施。4、旧路面

27、凿除宜分小段进行,以免妨碍交通。5、用镐开挖旧路面时,应并排前进,左右间距应不少于2M,不得面对面使镐。6、利用机械破碎旧路面时,应有专人统一指挥,操作范围内不得有人,铲刀切入地面不宜过深,推刀速度应缓慢。(三)施工难点及分析1、周边临近住宅区需采取降噪措施为减少施工噪音对周边的影响。拆除工程噪音是在所难免,而该工程在拆除的同时,因此在拆除的过程必须做到,把所有窗户关闭,拆除物轻拿、轻放。2、拆除工作尽量避免在中午及夜间施工,特别是用风镐凿除水泥路面。3、拆除措施拆后应立即拉运到指定场所堆放,不能随意堆放在行人通道上影响交通。(四)建筑垃圾清运措施1、专运垃圾的车辆应在指定地点停放,出入现场时

28、应有专人指挥,作业时间应遵守有关规定。2、及时将垃圾清运出场。清运垃圾车辆开至指定的垃圾消纳厂进行消纳。3、垃圾清运通道应及时洒水降尘。4、对于有价废品的处理,应指定地点停放,并派专人看管等待处理。二、土方施工方案首先按照设计图纸确定管道轴线,然后按图纸放坡,算好放坡系数,用白灰撒出开挖线,机械挖槽测量每隔10米测设一个断面,挖至设计槽底高程以上保留20厘米的余量,避免超挖,余量人工修挖,余土要边挖边装汽车运到指定弃土场,最大程度为现场提供作业空间。从管沟内挖出的土留一小部分在管沟两侧1m以外堆成土堤,人工配合整形,防止雨水、地表水进入浸入沟槽。(一)沟槽开挖的质量标准A.不扰动天然地基。B.

29、槽壁平整,边坡坡度符合施工设计规定。C.槽底不得受水浸湿或受冻。D.沟槽允许偏差,根据设计要求进行。(二)沟槽开挖注意事项:A.对施工人员进行详细的施工交底,内容包括挖槽断面、堆土位置、地下隐蔽情况、安全要求等;B.挖掘机要保持良好的工作状态,挖槽时为了确保槽底土壤不被扰动和破坏,开挖时要在设计槽底高程以上留20cm左右不挖,此层用人工清除。单斗挖掘机和吊车不得在架空线路一侧工作时,其与线路的垂直、水平安全距离,不小于规定;C.由于沟槽是安全方面特殊的工序,所以要在沟槽两端设立安全设施和警告标,护栏、路障及危险期,在夜晚要悬挂红灯;D.清除沟底块状、坚硬物体时,超挖部分进行特殊处理,密实度95

30、%以上;E.对地下管线和各种构筑物交叉施工时,现场必需设专人指挥,要采取人工挖槽,对构筑物要尽可能临时迁移,如无法迁移,必须人工挖出使其外露,并采取吊、托等加固措施,同时对工人和挖掘机司机作详细安全交底。F.挖掘管沟时,考虑将来回填时,土砂能够充分地回填至管底部位。G.挖掘接口处的沟槽时,为了接口操作容易,尽量留有余地,必须保证接口操作。H.除了特殊情况之外,管沟边线应是一条直线,沟底应在一平面。I.挖掘工程中,为了防备下雨,流入下水或地下漏水等情况,应当准备必要的排水设备。J.沟槽开挖需要井点降水时应提前打设井点抽水,将地下水位稳定至槽底以下0.5m时方可开挖,以免产生挖土速度过快,不能及时

31、支护导致塌方危险。K.沟槽土质较差、深度较大时,应根据土质、地下水情况、槽深、槽宽、开挖方法、排水方法和地面荷载等情况确定是否设立支撑。(三)土方开挖本标段沟槽开挖采用挖沟机进行开挖为主,人工配合机械清理沟边和沟底残土的施工方法,开挖时应保证槽壁平直,沟槽开挖断面尺寸、边坡系数、土方回填的高度、断面中各区域土料的性质及压实系数等均应按设计文件执行。这次采用的是机械挖土,把管基的垫层厚度留作机械挖土的预留厚度,这部分土方用人工修整挖除人工配合清理边坡。放坡系数1:0.33,底部每边留50cm工作面。如果局部土质不好,可在此部位增大放坡系数或者局部采用连续式坑壁支撑。如遇障碍物等,将及时与现场监理

32、进行沟通协商解决。(四)基础处理管底如遇淤泥或杂填土等不良土质,达不到设计要求时,必须进行地基处理。淤泥或杂填土深度在1.0m以内时,清除至原状土或稳定沙层,素土夯实,密实度达到95%以上,保证管底基础的承载力达到设计要求。淤泥或杂填土深度超过1.0m时,采取清淤换填法进行地基处理。(五)土方外运路面下的管线因回填采用水撼砂,所以挖出土方全部外运。非路面上的管线,采用适宜土回填,适合的土方堆置于沟槽1米以外,且堆置高度不超过1.5米,留够回填的土方量,余土外运。土质不好的土方也需外运,不能用于回填。三、沟槽支护施工方案(一)主要材料准备1、钢板桩的选用根据工程所在地的特点,结合钢板桩的特性,施

33、工方法等方面进行考虑,所选钢板桩要桩宽度适中,抗弯性能好,根据地质资料及作业条件决定选用钢板桩长度9m长,要求钢板桩入土深度达桩长0.5倍以上。2、打桩设备投入钢板桩打拔桩机1台用于施工。打靶桩机为挖掘机(KAT01250)加振动锤改装而成,振动锤为日本产NPK-HP-7SXB型,激振力200KN。(二)围堰施工经过施工顺序为:测量放线-打钢板桩-基坑开挖-基础施工完成-回填土-拔钢板桩。(三)钢板桩插打方法钢板桩采用正反扣插打。钢板桩插打的主要施工技术要求如下:1、采用单根打入法插打钢板桩。相对桩长的垂直度允许偏差一般不得超过2%,闸前段不超过2.5%;桩顶高程允许偏差为+5cm、-10cm

34、。2、对距离堤坡及已有建筑物近的位置,单根钢板桩打桩持续时间应小于20min,打桩的顺序首先从据建筑物最近点附近开始。3、工程施工过程中应加强施工检测,为钢板桩施工及工程验收提供依据。(四)钢板桩施工工序及施工方法本工程基坑采用钢板桩正反扣打入土中,每米约4根桩,在距桩顶50cm处,用300宽钢板桩制作一道连续围檩。在距围檩北侧7米处进行打桩拉锚,锚钉桩为6米长钢板桩,间距3米,拉锚采用16螺纹钢,用电焊焊接进行连接。1、先由测量人员定出钢板桩围堰的轴线,可每隔一定距离设置导向桩,导向桩直接使用钢板桩,然后挂绳线作为导线,打桩时利用导线控制钢板桩的轴线。2、打桩机吊起钢板桩,人工扶正就位。3、

35、单桩逐根连续施打,注意桩顶高程不宜相差太大。4、拔桩:施工中我们在基础土方回填完成后方可进行拔桩,桩经修理后重新利用。先用打桩机夹住钢板桩头部振动1min2min,使钢板桩周围的土松动,产生“液化”减少土对桩的摩擦力,然后慢慢的往上振拔。拔桩时注意桩机的符合情况,发现上拔困难或拔不出来时,应停止拔桩,先振动1min2min后再往下锤0.51.0m再往上振拔,如此反复可将桩拔出来。(五)钢板桩的施工过程中遇到的问题及处理:由于该地址结构复杂,钢板桩打拔施工中常遇到一些难题,常采用如下几点办法解决:1、打桩过程中有遇上其他不明障碍物,导致钢板桩打入深度不够,采用转角桩或弧形桩绕过障碍物。2、钢板桩

36、杂填土地段挤进过程中受到石块等侧向挤压作用力大小不同容易发生偏斜,采取以下措施进行纠偏:在发生偏斜位置将钢板桩往上拔1.02.0米,再往下锤进,如此上下往复振拔数次,可使大的块石被振碎或使其发生位移,让钢板桩的位置得到纠正,减少钢板桩的倾斜度。3、钢板桩沿轴线倾斜度较大时,采用异形桩来纠正,异形桩一般为上宽下窄或宽度大于或等于标准宽度的板桩,异形桩可根据实际倾斜度进行焊接加工。4、在基础较软处,有时发生施工当时将邻桩带入现象,采用的措施是拔相邻的数根桩焊接在一起,并且在施打当桩的连接锁口上涂以黄油等润滑剂减少阻力。4.1钢板桩矫正、除泥、除锈,在吊机配合下,使用千斤顶,大锤和氧气、乙炔等工具材

37、料完成包括端部修整、桩体浇曲、扭曲及局部变形矫正、锁口变形矫正等矫正内容。4.2测量放线,并将轴线延至施工场外以利于观测和检验。4.3钢板桩打入施工,为达到基坑支护规范要求的各项标准,并按施工图要求,施工机械采用40T履带吊车,配合振动锤及200KW专用(三相)发电机施工,严格控制垂直度。4.4土方开挖至板桩顶以下1米处,进行拉锚施工。4.5围檩制安:围檩及支撑设置在板桩墙顶以下0.5米处,根据设计位置在钢板桩内壁上焊围檩托架,然后吊装钢板桩并焊接加固。4.6土方开挖至基底,排水管施工及回填;(六)钢板桩的位移观测钢板桩施工完成后,土方开挖时必须对钢板桩进行位移观测,发现钢板桩有位移现象,及时

38、采取加固措施。位移观测直到钢板桩拔出后停止观察测,要求一周至少观察2-3次。四、管道基础施工方案1、砂石基础材料 采用颗粒级配良好、质地坚硬的中砂。所用材料不得含有草根、垃圾等有机杂物。含泥量不宜超过 3%。 2、施工要点 1)施工前先验槽,将沟内浮土和杂物清除干净,并进行平整。边坡必须稳定。如有低于地基的孔洞、沟、井、墓穴等,应在未填砂石前加以填实处理。 2)当穿越鱼塘、稻田等处,土方开挖至设计深度,沟底仍为软基时,应深挖再铺人工级配的砂石,要将砂石拌和均匀,达到设计要求。 3)砂和砂石地基底面宜铺设在同一标高上。如深度不同时,基土面应挖成踏步或斜坡形,搭接处应注意捣实。施工按先深后浅的顺序

39、进行。 4)分段施工时,接头处应作成斜坡,错开 0.5-1.0m,并应充分捣实。 5)施工时设置纯砂石检查点,用 2000cm2环刀取样,测定干砂石的重力密度。 6)铺筑垫层在压实前应根据其干湿程度和气候条件,适当洒水,以保护最佳含水量,一般为 8-12%。 7)使用平板式振捣器往复振捣,次数以测定密实度合格为准。五、管道安装施工方案(一)一般规定1、管件装卸时要轻装轻放,运输时要垫稳、绑牢,不得相互碰撞。管节堆放在使用方便、平整、坚实的地方,单层堆放,并且必须垫稳。2、管道安设前,要将管按施工设计的规定摆放,摆防位置要便于起吊和运送,管道安装要在管基质量验收合格后进行。3、机械下管(人工配合

40、)机械下管时,吊装机械沿沟槽开行,吊装机械距沟边至少1M间距,以避免槽壁坍塌。管节安装前应进行外观检查,发现裂缝、接口掉角等缺陷,使用前要修补并经鉴定合格后方可使用。安管前应将管内外清扫干净,安装时要使管节底高程符合设计规定,调整管节中心及高程时,必须垫稳,两侧设撑杆,不得发生滚动。下管一般为单根入沟槽,管节下入沟槽时,不得与槽壁、支撑及槽下的管道相互碰撞,沟内运管不得扰动基础,安装后的管节在进行复测合格后方可进行下一道工序施工。4、稳管稳管时,相邻两管节底部齐平,以免受阻,为避免因紧密相接管口破损。(二)管道接口方法铺管前应复核样板高程,测定管节中心线,管线位置。排管顺序应自下游排向上游,井

41、与管接口处采用半节短管。管子在铺设前先将管承口的外表用钢丝刷把油污杂物清除干净,按管经规格选用相应的橡胶密封圈,并套入插口槽内,要求做到四周均匀,平顺,无扭曲,在橡胶圈和前节管子的内表涂挂防水涂料,以防渗水。接口采用弹性橡胶圈密封,弹性密封胶圈的外观应光滑平整,不得有气孔、裂缝、卷褶、破损、重皮等缺陷;弹性密封胶圈采用具有耐油、酸、碱、污水腐蚀的合成橡胶;管材深入检查井部分外壁须进行粗化处理,用同一管材的树脂制作的粘结剂、粗砂预先涂覆于管外壁,经固化后,在置入检查井井壁管道铺设位置处;申入井壁部分管端设一道遇水膨胀橡胶圈以确保连接处密封;检查井与管道连接采用过渡段,过渡段由不小于两节的短管柔性

42、连接而成。六、检查井施工方案检查井是养护工人用来维修管道、疏通管道时工作的场所,平面形状为圆形、矩形钢筋砼检查井。井偏口、井圈、井盖按标准统一购进或根据设计提前预制。1.井基坑开挖利用机械开挖人工找平修整的模式进行施工,开挖时,如果地下水位较高,应采用井点降水。开挖完毕后立即进行下道工序的施工,并在基坑内设积水坑和水泵,防止雨水或地表积水浸泡基坑。2.金属构件保存与安装(1)金属构件到货后,检查涂层是否完好,有无大应力变形或其它破坏。(2)在干燥处贮藏,并不要与地面直接接触,避免钢制构件及标准部件受腐蚀。3.模板工程(1)为保证质量,采用标准钢模板,用方管做为横竖带,用对拉螺栓和钢筋顶进行加固

43、定形,利用导链拉紧和木方斜撑进行加固调整。局部可采用钢木结合的方法配置模板,对拉螺栓中间焊钢止水环或防止渗水。不使用表面损坏的模板,并在安装之前检查模板平面以确保适合规定的公差。(2)模板要具有一定的稳定性,需能承受新浇砼的侧压力,以及在施工过程中所产生的荷载;构造简单、拆装方便。(3)在平面定位的同时,可根据基础的设计厚度确定模板顶面高程。其位置采用中心线进行控制,模板中心线每侧净宽不小于施工的设计规定。(4) 模板支立的接缝不得漏浆,安装必须牢固。4.井基混凝土的浇筑(1)砼用量较少采用上上商品混凝土。原材料使用前必须经二次化验合格后方可使用。(2)在浇筑砼时,应对模板、钢筋和预制件必须进

44、行检查;对模板内的杂物和钢筋上的油污等应清理干净;对模板的缝隙和孔洞应予堵平后涂隔膜剂,对木模板应浇水湿润,但不得有积水。(3)为了不使模板变形、移位等,浇筑采用插入式振捣器进行振捣时,要做到快插慢拨,插点间距不应小于1.5R,振动器距模板不应大于0.7R,混凝土在整个工程中按水平层浇筑并保持一个均匀的高度,不要将混凝土直接滑下或沿着斜面流向最终浇注的部位,而是要垂直落料。自由落料的高度不得超过2米,要避免碰振钢筋、模板、预埋件等。(4)在降雨时不宜露天浇筑砼,当需浇筑时,应采取有效的防雨措施,搭建防雨棚,确保砼质量。(5)砼强度达到设计标准值75%要求后,方可拆除模板。(6)砼的自然养护:对

45、已浇筑完毕的砼加以覆盖和浇水,并应符合下列规定: 应在浇筑完毕后的12小时内对砼加以覆盖和浇水; 砼的浇水养护时间,对采用硅酸盐水泥,普通硅酸盐水泥或矿渣硅酸盐水泥拌制的砼,不得少于7小时。 浇水次数应能保持砼处于润湿状态;砼的养护用水与拌制用水相同。 采用塑料布覆盖养护的砼时,应使塑料布内有凝结水。5.检查井施工方法及技术组织措施1)模板工程:(1)为保证质量,采用标准钢模板,用方管做为横竖带,用对拉螺栓和钢筋顶进行加固定形,利用导链拉紧和木方斜撑进行加固调整。局部可采用钢木结合的方法配置模板,对拉螺栓中间焊钢止水环或防止渗水。不使用表面损坏的模板,并在安装之前检查模板平面以确保适合规定的公

46、差。(2)模板要具有一定的稳定性,需能承受新浇砼的侧压力,以及在施工过程中所产生的荷载。(3)构造简单、拆装方便。(4)在平面定位的同时,可根据基础的设计厚度确定模板顶面高程。其位置采用中心线进行控制,模板中心线每侧净宽不小于施工的设计规定。(5)模板支立的接缝不得漏浆,安装必须牢固。2)钢筋工程:(1)钢筋采用为HRB235级、为HRB335级,应采用焊接,若采用绑扎,搭接长度42d;锚固长为36d,钢筋伸入顶板或井墙内满足锚固长度36d。(2)加强筋与相应的井墙及顶板的钢筋焊接;墙体拉接筋6600,梅花型布置;顶板、井墙圆洞口处设加强筋,钢筋遇洞口时截断并弯钩,加强筋与相应的井墙及顶板的钢

47、筋焊接,侧壁有支管接入时预留孔洞及溜槽。(3)钢筋加工应在避风防雨的施工棚内加工制做,然后运至施工现场使用钢筋的位置进行安装。(4)钢筋的类别、根数、直径、加工的形状、尺寸必须符合设计要求。钢筋下料应有下料单,制作出的半成品按构件部位,规格,堆放并挂牌,保证下料及使用准确。(5)钢筋应平直、无局部弯折、表面洁净,使用前应将表面油渍、漆皮、鳞锈清除干净。(6)钢筋绑扎时要保证钢筋骨架必须有足够刚度和稳定性,在浇筑混凝土时不致松散、移位、变形。3)混凝土的浇筑:砼浇筑(1)采用商品混凝土,井室结构混凝土采取C30,在井基面上捕设一层厚度不小于10mm为C10的混凝土垫层,以防止基面的损坏并为结构形成一个清洁的工作面。(2)在浇筑砼时,应对模板、支架、钢筋和预制件必须进行检查;对模板内的杂物和钢筋上的油污等应清理干净;对模板的缝隙和孔洞应予堵平后涂隔膜剂,对木模板应浇水湿润,但不得有积水。(3)商品砼进场后对相

展开阅读全文
