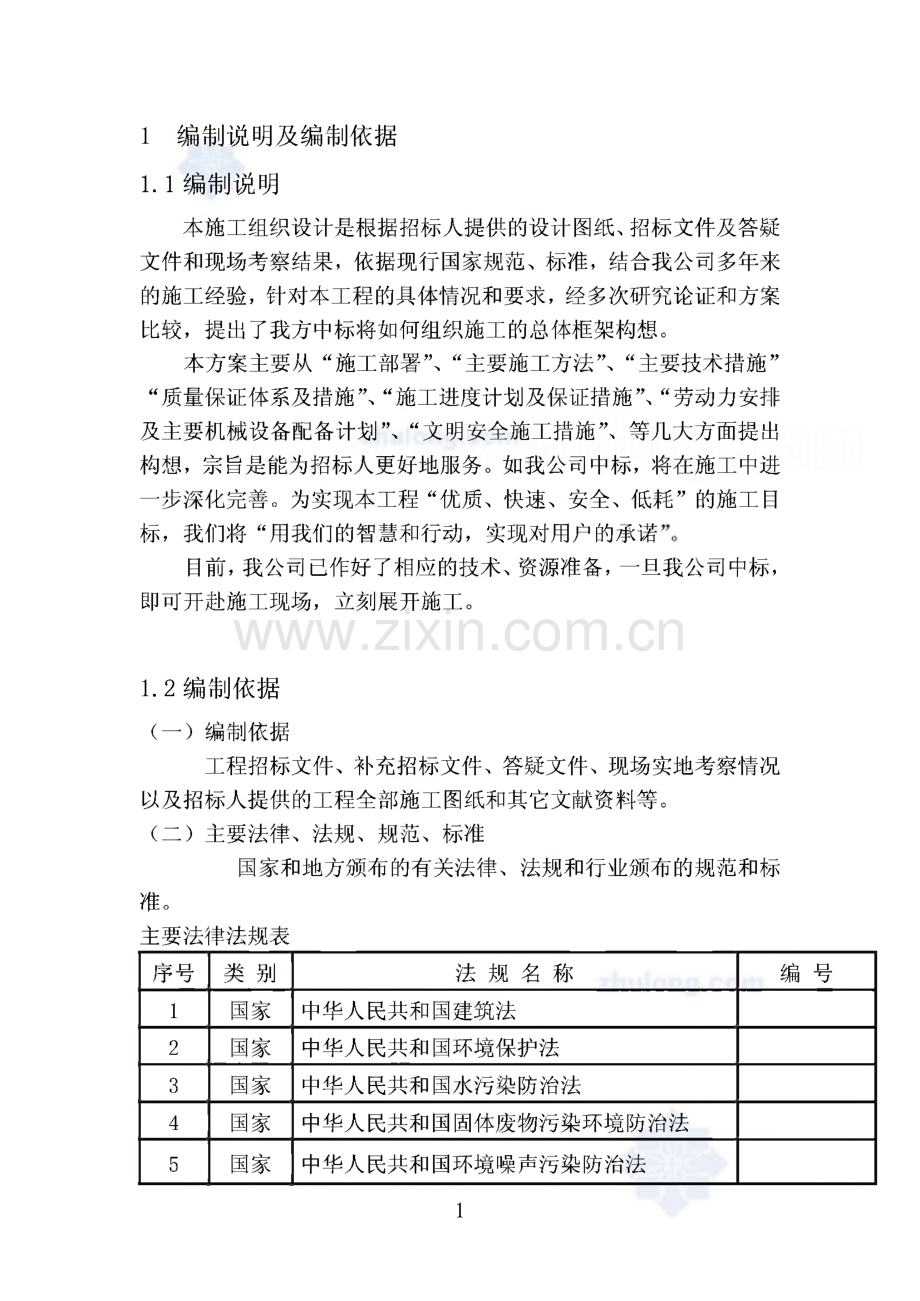

1、1编制说明及编制依据1.1 编制说明本施工组织设计是根据招标人提供的设计图纸、招标文件及答疑 文件和现场考察结果,依据现行国家规范、标准,结合我公司多年来 的施工经验,针对本工程的具体情况和要求,经多次研究论证和方案 比较,提出了我方中标将如何组织施工的总体框架构想。本方案主要从“施工部署”、“主要施工方法”、“主要技术措施”“质量保证体系及措施”、“施工进度计划及保证措施”、“劳动力安排 及主要机械设备配备计划”、“文明安全施工措施”、等几大方面提出 构想,宗旨是能为招标人更好地服务。如我公司中标,将在施工中进 一步深化完善。为实现本工程“优质、快速、安全、低耗”的施工目 标,我们将“用我们

2、的智慧和行动,实现对用户的承诺目前,我公司已作好了相应的技术、资源准备,一旦我公司中标,即可开赴施工现场,立刻展开施工。1.2编制依据(一)编制依据工程招标文件、补充招标文件、答疑文件、现场实地考察情况 以及招标人提供的工程全部施工图纸和其它文献资料等。(二)主要法律、法规、规范、标准国家和地方颁布的有关法律、法规和行业颁布的规范和标 准。主要法彳聿法规表序号类别法规名称编号1国家中华人民共和国建筑法2国家中华人民共和国环境保护法3国家中华人民共和国水污染防治法4国家中华人民共和国固体废物污染环境防治法5国家中华人民共和国环境噪声污染防治法1序号类别法规名称编号6国家中华人民共和国大气污染防治

3、法7国家中华人民共和国水法8国家中华人民共和国节约能源法9国家中华人民共和国消防法12国家建设工程安全生产管理条例主要规范、规程、标准序号类别规程、规范名称编号1城市道路绿化规划与设计规范C1997-2592国标工程测量规范GB50026-93GB50026-933国标钢结构工程施工质量验收规范GB50205-20014国标城市绿化工程施工及验收规范GB50203-20025国标砖石工程施工及验收规范GBJ203-836国标木结构工程施工及验收规范GBJ206-837国标建筑装饰装修工程质量验收规范GB50210-20018建筑钢结构焊接规程JGJ81-919国标建筑地面工程施工质量验收规范G

4、B50209-200210建筑施工安全检查评分办法JGJ59-8811施工现场临时用电安全技术规范JGJ46-8812建筑机械使用安全技术规程JGJ33-8613城市园林绿化工程施工及验收规范DB11/T212-2003(三)企业体系标准文件1、企业IS09002质量体系标准文件根据GB/T19002-2002 idt IS09002质量保证模式标准我公司编 制质量保证手册。2、企业IS014001环境体系标准文件建筑资料下载就在筑龙网根据GB/T24001-1996 idt IS014001:1996环境管理标准我公 司编制环境管理手册。3、企业0HSAS18001职业安全健康体系标准文件根

5、据IL0/0SH2001及国家经贸职业安全健康管理体系试行标准 1999和指导意见2001,我公司编制职业安全健康管理手册。2工程概况及特点2.1总述本工程占地面积大,景点多而精致,局部工艺要求复杂,施工工期较短,土方造景线条流畅结合自然,工程质量创市优。2.2现场概况工程现场已基本具备“三通一平”,建设单位资金已落实,具备 开工条件。根据工程招标文件、施工图纸和实际现场踏勘,制定出工 程范围内各项目的最佳实施方案,力争在目标工期内完成该工程,同 时做到工程安全文明施工。2.3本次投标的施工目标(一)工程质量目标:确保为“合格”工程。1、乔木、灌木的成活率应达到100%以上。2、花卉种植地应无

6、杂草、无枯黄,各种花卉生长茂盛,种植成活率 达到100%;3、草坪应无杂草无枯黄,种植覆盖率达到100%;4、绿地整洁表面平整;5、种植的植物材料的整修修剪应符合设计要求;6、绿地附属设施工程的质量验收应符合建筑工程施工质量验收统 一标准GB50300-2001的有关规定。(二)工期目标:总工期为90日历日。(三)安全施工目标:采取有效措施,杜绝重伤、死亡事故的发生,轻伤率控制在2%。以下,杜绝重大设备、火灾和交通事故。建筑资料下载就在筑龙网(四)文明施工目标:确保达到市“文明施工工地”标准。(五)环境目标:噪声排放达标,现场无扬尘,运输无遗洒,生产及 生活废水达标排放,施工现场夜间无光污染,

7、合理处置固体废弃物,最大限度地节能降耗,不使用有害的建筑材料。2.4招标工程概况*产业园景观工程(AD区)项目位于*区*路。工 程项目为园林绿化种植、微地形整理、地面铺装、园林小品、景 观照明等工程。占地总面积约150000平方米。2.5本工程的重点及难点1)工程现场主体还未完工条件比较艰难。2)现场其它施工正在进行,将与我们园林景观工程处于同时 交叉作业。这样,园林景观工程必须穿插交替进行施工。3)土方回填清理达到自然标高之后,方可进行景观施工。这 样,园林景观工程必须穿插交替进行施工。4)土方回填清理达到自然标高之后,方可进行景观施工。由 于受奥运会影响,本工程土方回填较大,需提前储备回填

8、 土。方可保证工程进度。5)根据现场情况,承揽此项工程必须要有严密的组织措施及 施工详细作业方案,同时要与业主及总包方密切配合,相 互协调。3施工组织设计3.1施工技术方案及具体的施工方法说明书第一、定位和测量放线施工方案根据给定的国家永久性控制坐标和水准点,按施工总平面要求,引测到现场。在工程施工区域设置测量控制网,包括控制基线、轴线 和水平基准点;做好轴线控制的测量和校核。控制网要避开建筑物、构筑物、土方机械操作及运输线路,并有保护标志。本工程测量方案分为以下几部分:(一)场地土方工程建筑资料下载就在筑龙网平整场地的工作是将原来高低不平的、比较破碎的地形按设计要 求整理成为平坦的或具有一定

9、坡度的场地,如停车场、草坪。平整场地常用格网法。用经纬仪将图纸上的方格测设到地面上,并在每个焦点处打下木桩,边界上的木桩依图纸要求设置。场地整平 应设lOmXlOni,在各方格点上做控制桩,并测出各标段的自然地形 标高,作为计算挖、填土方量和施工控制的依据。对建筑物应做定位 轴线的控制测量和校核。灰线、标高、轴线应进行复核,复核无误后,方可进行场地整平和开挖。(二)园路工程其放线包括下列内容:打中心桩,定出中心线。这是第一步工作,可利用水准仪和经纬 仪,按照设计要求定出中心桩,桩距2050m不等,视地形的繁简而 定。每个桩号应标明桩距和施工标高,桩号可用罗马字母,也可用阿 拉伯数字编定。距离用

10、千米十米表示。打边桩,定边线。一般来说,中心桩定下后,边桩也有了依据,用皮尺就可以拉出,但较困难的是弯道放线。在弯道地段应加密桩距,以使施工尽量精确。(三)园林绿化工程行道树的定点放线道路两侧成行列式栽植的树木,称行道树。要求栽植位置准确,株行距相等。一般是按设计断面定点。在已有道路旁定点以路牙为依 据,然后用皮尺、钢尺或测绳定出行位,再按设计定株距,每隔10 株于株距中间钉一木桩(不是钉在所挖坑穴的位置上),作为行位控 制标记,以确定每株树木坑(穴)位置的依据,然后用白灰点标出单 株位置。由于道路绿化与市政、交通、沿途单位、居民等关系密切,植树 位置的确定,除和规定设计部门配合协商外,在定点

11、后还应请设计人 员验点。自然式定位放线坐标定点法。根据植物配置的疏密度先按一定的比例在设计图及 现场分别打好方格,在图上用尺量出树木在某方格的纵横坐标尺寸,建筑资料下载就在筑龙网再按此位置用皮尺量在现场相应的方格内。(四)其它工程根据现场实际情况,在施工中再报详细的定位和测量放线施工方案。第二、园林绿化施工(一)场地考察主要包括现有地形、地貌、现场垃圾、水、电材料来源、水质状 况、土壤取样,用工来源及施工环境等。(二)施工前准备1.搞好调查1、水文、自然条件调查:委派专人到水文、气象部门查找资料,了 解掌握工地的气温、降水、风、地下水位、无霜期、湿度等情况,预 测安排好最佳进度计划。2、施工场

12、地土壤调查:对施工现场进行全面考察,对需用的土壤取 样化验,测定PH值、N、P、K及矿物质含量、土壤间隙度、渗水速 率等,以便科学配方施肥,满足种植植物的生长要求。3、水源调查:对施工中可能需要使用的水源进行采样分析,其水量、水质需满足施工要求,达到种植植物生长需求标准。4、所需种植材料调查:调查各种种植材料的引种、驯化情况及种植 技术参数等,以及绿化施工辅助材料实验数据和季节使用参数等。5、生活办公场所周边社会环境调查:了解熟悉工地周边的民风、民 俗和社会关系,避免或减少与地方的纠纷。2.落实工程项目管理机构组成选派具有丰富施工经验的管理、技术人员组成项目管理指挥部。建立持证上岗制度,目标管

13、理机制,定期定量考核,做到人员如期到 位及时,职责清楚,目标统一,以保障施工质量和工程进度。3.施工机械设备的准备切实做好包括运输车、洒水设备、绿化专用设备、测绘设备、安全设 备等调试、维修,确保工程施工需要,保持良好的技术状态。4.工程资金的筹备按照招标预算及合同要求,准备好足够的施工经费,确保施工正常进 行。建筑资料下载就在筑龙网5.组织优秀的施工队伍进驻工地,做好安全教育与检查监督工作,确 保安全施工。6.绿化种植材料的准备1、详细考察苗木、草坪、土壤、保水剂、有机肥料、土壤改良剂、生长调节剂、生根粉、杀虫、灭菌、除草药剂等材料来源和进货渠道。2、做好苗木、草皮草种及其他材料的质量鉴定,

14、保障种植材料的质 量,满足设计及合同要求、确保工程施工质量、高标准。协调做好苗 木(草皮)起苗、包装、运输、装卸等各个环节的操作技术控制,确 保材料到位及时、准确无误。7.所有前期施工机械及工程材料运抵施工现场。8.为确保工程顺利施工,应做好施工后勤保障工作,妥善安排好施工 人员的生活及工作环境等。9.提交必要的资料,报请招标人、核准并签发开工通知后,即全面开 展工程建设施工。(三)苗木施工工序建筑资料下载就在筑龙网苗木施工方案流程图1)施工现场整理整理现场:按照招标文件有关规定,结合苗木、草坪草的生长特 性和生态学特征及土壤立地条件类型,对施工现场进行清理整治,清 除包括杂草、灰土、砾石、建

15、筑工程施工垃圾等杂物。清理完毕自检 合格后,报请有关部门验收并继续进行施工。2)土方施工1、放线(1)土方放线:在清理合格的现场,严格按照图纸设计,用测绘 设备进行放线,确定施工范围、施工布局、挖填土方的标高等。(2)平整地放线:采取方格网控制法,根据图纸设计要求,用 经纬仪或水准仪将方格控制网放设到地面上,交叉点位立桩,标明设 计标图。(3)自然地形放线:按照设计要求,确定挖填土方边界线。在 放设控制网时,对等高线、网格交叉线等关键点位立桩,标明设计标 高。(4)地形处理放线完毕,自检合格后,报请验收。同时递交开 挖铺设表土工程开工申请,并出具土样检验报告及计划书,经有关部 门核准后进行下道

16、工序施工。2、地开处理:为确保工程进度和质量,采取机械作业和人工作业相 的方式。对易于机械施工的区段,采取挖掘机和装载机配合施工作业。对机械施工后精修细整和机械无法施工的区段,采取人工修整施工。3、土方运输:采用自卸车与人工方式进行。4、土方回填:依据种植要求,选择合格的种植土进行回填,采取分 层回填方式随压实保证回填土有一定的坚实度,确保工程效果。5、土方填筑:绿化区域以满足种植要求为原则,建筑区域以稳定地 基为原则,确保土方填筑满足工程质量要求。土方工程施工完毕自检 合格后,报请有关部门验收核准。3)放样定点81、施工人员按照设计图纸到现场核对,了解地形、地貌,并确定放 样的依据和方法。2

17、、按照图纸设计提供的坐标基准点,确立放样基准点,对工程各分 项工程分别放样。3、用经纬仪或水准仪完成施工坐标控制网格放设,对所有基准点立 桩,复杂地形加密布设控制网。4、放样时,对关键点位应特别做好标志确保交叉作业破坏后的复样,确保工程质量和进度。5、整个放样工序为:基准点确定一控制网放设一放线一复核一使用 一复核一使用。6、王要控制要点:坐标控制网布设合理,符合设计要求;孤立木、模纹图案等定位合理,符合设计要求;控制点位标志明 显,交叉施工不易破坏。4)挖种植穴1、栽植苗木的坑穴(沟槽)标准:坑穴(沟槽)位置要准确,大水应根据树种、苗木根系、土球大 水、土质情况等确定。开控的坑穴(沟槽)应上

18、下垂直,以免造成窝 根或填土不实,影响苗木成活。(2)坑穴(沟槽)宽度应超出苗木土球或根系横幅30cm以上,深度应 超出苗木土球或根系幅15cm以上,以满足种植要求,具体操作标准 可参照下表。栽植苗木坑穴(沟槽)标准参考表 单位:cm类别项 目规格备 注落叶 乔木D455-77-1010-15N15坑70 X 70X6090 X 90X70120 X 120X80140 X 140X100150 X 150X1009常绿 乔木HW150150-200200-250250-3002300坑60 X 60X4080 X 80X5090 X 90 X60100 X 100X80120 X 120X1

19、00小乔 木HW8080-120120-150150-2002200坑40 X 40X4050 X 50X4060 X 60 X5080 X 80 X60100 X 100X80灌木HW3030-5050-7070-1002100坑30 X 30X3040 X 40X4060 X 60 X4070 X 70 X5080 X 80 X60攀缘 藤本 植物蔓 长W5050-7070-90290坑40 X 40X3050 X 50X4060 X 60 X5070 X 70 X60绿篱单 行W5050-7070-90N90高 度沟 槽40X3050X4060X4070X50宽X 深双 行(5050-7

20、070-90290高 度沟 槽70X4080X50100X50120X50宽X 深2、树穴(沟槽)开挖操作方法(1)以确定的树穴位置为中心或绿篱沟槽中线为中心线,依照 标准进行挖掘。(2)挖掘时,表层土与深层土分别放置,堆放位置以不影响栽 植施工为宜。达到深度后在坑穴底部堆一“倒锅底”状,以利裸根苗 木根系的舒展。建筑资料下载就在筑龙网(3)挖掘的土壤要根据化验结果,进行配方施肥,将肥料、保 水剂、药剂等与土壤混匀备用。(4)挖掘时,坑槽边壁要随挖随修,保持上下垂直。(5)挖穴挖槽时,还应注意对地下管线等设施的保护,确保安 全生产。(6)本分项工程完毕后,报请有关部门验收核准后,进行下道 工序

21、施工。3、主要控制要点:树穴、沟槽开挖达到标准,符合种植要求。开挖表层土(种植土)与深层土分放,符合规范要求。配方施肥科学,消毒措施得当,满足种植要求。5)苗木选择1、严格按照合同与设计要求的树种、规格、质量,对工程所需苗木 应选择符合标准、生长健壮、树体丰满匀称、树形优美、无病虫害的 苗木,同时做好向阳面标识。2、主要控制要点:选择的苗木品种纯正,生长健壮,规格、质量符合设计规范要求。选择的苗木应无病虫害,严禁选用带有危害性病虫害的苗木。6)栽植前苗木处理1、苗木运到工地后,按指定位置卸苗。卸苗要从上到下循序进行,不得乱抽乱拿,应轻拿轻放,严禁整车往下推卸,以免损伤根系和枝 干。卸带土球苗木

22、时,土球小于40cm,可以直接搬下,要一手提树 干一手托土球搬运。卸土球大于50cm以上的带土球苗,可打开挡板,放上木板,从木板上轻轻滑下。如土球较大,超过80cm以上,则需 应用吊车操作卸车。同时,要保护好树体及土球不受损伤。2、卸车后,不能立即栽植时,应进行临时假植管理。可临时将根部 用湿草苫、草袋等物覆盖保湿。也可将苗木放入事先挖好的假植沟(宽 1.5m,深0.4m)内,将根部用湿润土壤埋严。如假植时间较长,则 定期适量喷水,保持土壤湿润。带土球苗木,临时假植应尽量集中直 排放,将土球垫稳。假植中,经常对枝叶喷雾或淋水,以改善微环境 气候,保持空气湿度和土球湿润,水量不宜过大,避免因土球

23、回软而 11搬运造成变形,散球而影响成活。对阳光直射的地方假植苗木,还应 搭设临时遮阳。3、苗木卸完至栽植前不久,报请有关部门到现场对苗木进行验收。4、王要控制要点:装卸时,轻拿轻放,根系(土球)、枝干不受损伤。假植管理,要有保湿、降温、遮荫措施,并进行防病防虫,避免 病虫为害。7)大树起苗技术要求:起苗技术的好坏,直接影响苗木质量,起苗必须保证苗木有多的根系 且一定的长度,不损伤苗木的地上部分,减少地下部分的裂开,最大 限度地减少根系损失水分。1、起苗的深度与幅度;起苗的深度与幅度应根据树种和树龄来定,起苗的深度与幅度决定苗木根系情况的关健条件,起苗时必须保证应 有的深度和根的幅度。对大树起

24、苗一般要求带土球。可防止苗木成活 率的下降。2、土球的规格:乔木根幅达到其胸径的7-10倍或树高的1/3左 右;灌木土球达到其高度的1/2左右;攀缘植物根幅(土球)可参照 灌木确定。具体操作可参照如下表:类 另IJ规格要求土球(根幅)备 注乔木落叶类D:W540-60树干用草绳螺旋缠 绕绑束D:5-760-80D:7-1070-100D:10-1590-120D:215N100常绿类H:W15040-50土球用编织袋、草 袋或草绳进行绑 裹包扎H:150-20050-60H:200-25060-70H:250-30070-90H:2300290灌木(含攀缘、H:W5010-20常绿类苗木土球1

25、23、大树起苗时,为了运输方便,可先把苗冠的枝叶用绳捆好后再 进行起苗,人工起苗时,应将表土产除了 3-4厘米,这样利于捆紧土 球,又可减轻土球的重量。藤本植物)H:50-7020-30用薄草、编织袋绑 裹,落叶类生长季 节应带土球,包装 同常绿灌木。H:70-10030-40H:100-12040-50H:120-15050-60H:2150N604、为防止在运输过程中土球碎散,减少根系水分损失,控出的土 球要立即用塑料膜、薄包、草包和草绳等进行包装。对特殊需要珍贵 树种的包装要用木箱。5、要保护好顶芽,严防苗根干燥,苗根的地下部分容易失水,苗 根失水速度要比地上快数倍。细根比粗根要快,尽可

26、能不在大风天起 苗,防止风吹。6、土壤干燥时起苗,容易损伤苗木的须根和侧根,为了少损苗根,起苗如果土壤干燥应先进行灌溉后而起苗。7、起苗季节:起苗时间早晚,会影响苗木质量,适宜的起苗时间 是:苗木休眠期。落叶树种从秋季苗木开始落叶或苗木地上部分停止 生长,能用人工脱叶到翌年春季树液开始流动以前都可起苗,常绿树 种除上述时间外,也可能雨季起苗。秋季起苗从苗木生理而言,秋季苗木地上部分停止生长后,根系还 在继续生长,起苗后若能及时栽植,对苗根恢复创伤有利,翌春能早 开始生长。春季起苗,春季起苗一定要早在苗木开始萌动之前起苗,否则在芽 苞开放后起苗,会严重降低苗木质量。8、起挖树苗时,裸根类苗木根系

27、切口要平滑,无劈裂或拉断现象,带土球的苗木,土球要完整、坚实。9、主要控制要点:起挖树苗时,操作规范。起挖树苗根系完好,带土球的,土球牢实,符合规范要求。所起苗木,规格、质量符合设计规范要求。建筑资料下载就在筑龙网8)栽植苗木1、苗木栽植前,对苗木自检,做好记录,然后报请有关部门进行抽 检,不合格苗木不得使用。2、根据苗木不同物候期及栽植难易程度,进行先后栽植。对成活率 低的常绿树应适时栽植。并采用新技术、新工艺,做到适时、适地、适树种植,确保成活。3、栽植树苗前1 2天,对栽植坑穴(沟槽)进行灌水,渗透后进行 栽植。4、栽植前对个别树种苗木进行修剪,修剪的原则是去除枯枝、短截 残伤枝、过长枝

28、、过长根、辟裂(断)根等,剪口要平滑,并用一定 浓度的药对剪口处理。5、栽植树种位置准确,符合设计要求。树木搭配合理,标记的阳面 朝向正确。6、栽植裸根苗木时应严格操作技术,符合规范,根系舒展,不窝根,不悬根。回填土分层回填,先填表层土,后填深层土。第一次填土后,应将树苗轻轻提起,使根系与土壤密接,随埋随踩,扶正踏实。采取“三埋两踩一提苗”的方法栽植。栽植深度要比在苗圃地(或原生长地)深 5 20cm)o7、栽植带土球树苗,去掉土球包装物,以保持土球不裂不散,然后 填土踏实。回填踩土时,不要直接踩压土球,确保土球完好。8、对较大规格的树木,要使用新技术、新工艺,进行环绕树穴埋设 通气软管3 5

29、根,内装珍珠岩,上露地面,提高土壤通透性,或进 行配方施肥补充营养。9、对干形较高、冠形较大的树木,栽后设立支撑物进行防护,并做 到支柱、绳索等物件的衬垫,以防直接接触磨伤干皮。10、对常绿大规格的苗木,还应搭设遮阳网;进行树冠间歇弥雾,或 者喷水喷雾。n、绿篱种植或色块、图案栽植时,应由内向外顺序栽植;坡式种植 时应由上而下进行栽植;大型图案块植或不同色彩丛植时,宜分区、分块展开栽植。12、树、苗栽植后,应保持林缘线、林冠线平顺、自然、一致,分隔建筑资料下载就在筑龙网明显。13、树、苗栽植后,预留碟形浇水坑或灌水沟槽,及时大水浇透。并 对沉陷部分及时回填土填实。14、树苗栽植后,24小时内必

30、须浇透第一遍水,第二遍水要连续进 行,第三遍水应在第二遍水的一周后进行。第三遍水浇灌渗透后,及 时进行封穴或中耕保墙,以提高成活率。15、树苗栽植完毕,及时报请有关部门验收,同时递交养护管理计划 安排。16、主要控制要点:(1)树苗生长健壮,品种、规格、质量符合设计规范要求。(2)栽植位置准确,树种、规格搭配合理,符合设计要求。(3)栽植方法科学,操作规范,保栽保活。(4)栽植的树、苗,林缘线、林冠线平顺、自然、一致。(5)大规格树苗技术处理得当,满足种植物生长要求。(6)防护、支撑物设立得当、合理。(四)养护管理对栽植后的苗木,要进行科学细致的养护管理作业,确保成活和 绿化景观效果。并编排养

31、护管理日程计划安排,报请有关部门核准。1、修剪:修剪能养成和维持一定的树型,使能与既定的园林风 格相协调。能调节树体内的营养分配和环境条件的影响,促使树木生 长健壮。(1)观形树木一般在冬末初生长开始修剪一次,以后每一次生 长停止后修剪一次。观色、闻香、赏花等落叶树木在仲冬或落叶后修 剪一次,以剪去陡长枝、交错枝、重叠枝、李生枝、纤弱枝、病虫残 伤枝及枯枝等。(2)行道树根据既定树形进行修剪,主干式的常绿或落叶树无 论冬夏都只作平衡树形的修剪。(3)绿篱维持原定形状,在休眠期中进行一次,生长期中进行 2次修剪。(4)对死株、病虫害危害严重的不符合生长条件的苗木,视季 节情况及时更换、补植建筑资

32、料下载就在筑龙网2、肥水管理:普通树木落叶后施基肥与萌芽前施追肥,花期长 的在生长期中加一次追肥。灌木及小树在树冠投形下掘一断续的坪状 沟,大树作放射状沟进行施肥。掘沟深度以达到根系为度。冬施宜深,施射沟近树浅而远树深。冬施以有机基肥为主,夏施以速效追肥为主。3、树干管理:单植树与行道树,特别是定植初年,都要设置支柱防 风。4、树基管理:树冠投形下地面要由树干略向四周渐低,外缘作高出 土面1520厘米之围,围内经常中耕降草,保持土壤松软无杂草,以 利于保水和通透。5、喷药:对树木每年在落叶后至萌芽前进行一次喷药,生长期中进 行12次,注意园林中的防寒、防风等养护措施。根据天气情况和土 壤干、湿

33、度状况,对栽植的树、苗适时灌水。6、主要控制要点:(1)灌水满足树木生长要求。(2)施肥合理,保持树木生长营养平衡。(3)树木无较大的病虫害。(4)修剪抚育得当,符合技术规范要求。(5)卫生保洁细致,抚育管理及时。(五)季节性养护管理(1)春季浇水:早春(2月下旬)对所有植物浇返青水,促进其提早反青。抗旱浇水,当表土层10CM 土壤出现干旱时即开始进行抗旱浇水,水要向土壤深 层灌,但要注意,必须是在土壤湿度条件不能满足植物需要时才能重 复进行浇水,做到节约用水,保证植物生长需要。中耕:中耕所有裸露的种植部分,对草坪用打孔机打孔或楼耙进行疏松土 壤,同时清除绿地上的垃圾。施肥:春天应对所有植物施

34、肥,最好在植物出现生长迹象之前就进行,早施 肥可使草坪提前7 10天萌发。施肥种类:苗木施有机肥,草坪施复 建筑资料下载就在筑龙网合肥,施肥量:乔木施有机肥每棵5-10kg,均匀埋入土壤,灌木施 有机肥2-5 kg,均匀埋入土壤,草坪施复合肥每平方米90克,均匀 撒入草坪,并及时浇水。修剪:苗木修剪主要是造型,去除病死枝条、徒长枝、过密枝。拨杂草:一见有杂草就应及时清除,做到除早、除小,除草方法采用化学除草 剂结合人工拨杂草。病虫害防治:如出现病虫害,应及时防治,虫害用化学药剂乐果和敌百虫等防治,病害用代森锌、多菌灵等杀菌剂防治,在防治过程中,使用低毒、无 污染的农药,防止产生药害。(2)夏天

35、浇水:当表层10CM的土壤出现干旱时,及时进行浇水,要求浇足浇透,避 免只浇表土,雨季如出现积水要及时排水,在温度高的中午可进行喷 灌降温,但不要出现积水。草坪刈剪:草坪长至7 8CM时就应进行第一次刈剪,留存高度为6cM左右,以 后看生长情况5-15天刈剪一次,留存为3-4CM,并清走由此引起 的垃圾,剪草后要及时进行病虫害防治。修剪:主要是绿篱、球形植物的经常性修剪工作。病虫害防治:如出现病虫害应及时防治,虫害用化学药剂乐果和敌百虫等防治,病 害用代森锌、多菌灵等杀菌剂防治,在防治过程中,使用低毒、无污 染的农药,防止产生药害。中耕除杂草:中耕所有裸露的种植部分,以防止土壤板结,清除绿地上

36、的杂草,并 及时运出绿地。(3)秋季建筑资料下载就在筑龙网浇水:像夏季一样,仅在土壤条件需要时才进行浇水。病虫害防治:如发现及时防治。除杂草:如出现及时清除。施肥:草坪在初秋再施一次肥,这样可以延长绿色期,刺激来年草 坪的萌发,施肥量每平方米复合肥90克,施肥注意必须均匀撒施,施肥后应及时浇水,而且叶子完全干燥时才能施肥以免灼伤叶片。清除落叶:迅速及时清除落叶。草坪刈剪:同夏季刈剪相同,但草坪停止生长后,做最后一次修剪 时,留荐6CM。越冬防寒(11月中旬进行)A.浇冻水:浇足浇透,到土壤完全结冻时为止,一般要浇23次。B.搭设风障:由于本次工程采用的全部为北方苗木,固一般只须采 取在主风方向

37、上搭设防风障,防风障用粗铁丝牢牢固定。(4)维护期过后,为物业公司人员提供的养护具体措施:同上条“养护管理”项。其中可免去搭防风障,因为需要防护的苗木 只需在其栽植后第一个冬季加以防护。(5)后期养护管理“三分栽,七分养”,整洁美观的园林景观需要专业人员精心养护。我公司有专业的技术人员和从事此项工作多年的养护队伍,我们将按 技术规程中的要求和植物生态、生物学特性要求进行细心养护,保证 此工程移交验收时植物景观达到规定的效果。(六)草坪建植与养护及草坪的修补与更新1、草皮卷建植草坪1商品草皮卷质量要求:草的叶色应均匀一致,草的高度为4.5 6.0cm,草坪的密度应以留茬高度为4.56.0cm时看

38、不见表层土 为准,基本无杂草,无明显的病害或虫害的迹象,草卷修剪整齐,规 格统一,带土厚度应均匀不宜超过2cm。182草卷的铺设方法:草卷运送到铺设现场,宜顺次平铺,块与块 之间应不留缝隙,但不能重叠,铺后滚压,及时浇透水。草卷起运时 间一般不应超过48小时。当日起运当日铺完:2、分株建植1匍匐茎或根状茎较发达的草种宜用此方法。2分栽密度:野牛草25丛/以上,草地早熟禾4060丛/m2,匍匐剪股颖2530丛/近,结缕草行距1520 cm条栽等。3栽植时期:各生长期均可栽植。.3、建植后的草坪管理应符合下表的规定。铺栽后的管理铺草皮(卷、块)分株喷灌水铺后三天每天浇水1次,以后隔两天一次,直到缓

39、 苗期结束。前三天隔天浇透水1 次,以后每周一次,直 到缓苗期结束清除杂草及时拔除草坪中的杂草及时拔除草坪中的杂 草其它管理铺植后前三周滚压12次(七)草坪养护管理1、草坪的养护管理,主要内容包括灌水、施肥、修剪、防病治 虫、清除杂草、卫生保洁等。必须严格按照技术要求,根据季节和草 坪生长情况,加强护管,确保养护出均一、平坦、美观的高质量草坪。本项施工,应制定具体的日程计划安排,报请有关部门核准。科学浇水,按照草坪草生长发育需水规律和土壤水分状况,适时合 理灌溉,培养发育健壮、整洁、美观的草坪。合理修剪,根据不同的季节确定修剪频率,采用不同的修剪方式,同时不断变换修剪方向,防止草坪退化和“纹理

40、现象”。追施卫生肥料,补充营养。结合灌水,全年进行3-5次的追施专 用肥、卫生肥料等补充草坪养分,保障其正常生长发育和营养平衡。建筑资料下载就在筑龙网病虫防治与杂草防治:在观察调查的基础上,适时进行喷药防病、治虫、除草,确保草坪草不受危害。认真做好草坪草的安全越冬、越夏管理和卫生保洁工作,保证草坪 清洁美观。夏季草坪草胁迫期,应采取特殊管理技术措施,强化修剪,喷水、灌水降温,追施肥料补充营养,楼耙梳理,增加通透性,确保安全越 夏。封冻前期,进行浇灌一次解冻水,延长绿期,确保越冬安全。春季解冻时要浇灌一次解冻水,并在公历4-5月对草坪梳理、打 孔和施肥,确保草坪生长良好。做好对草坪秃斑进行补种、

41、补栽,确保草坪覆盖率98%以上。认真做好草坪冬、春的防火防灾工作,确保草坪不受危害。2、主要控制要点:草坪坪床处理科学、细致,符合草坪建植技术规范要求。分项工程施工中,及时作好施工日志,并会同招标人进行检验验收,听从招标人的指示与安排,对缺陷部分及时修复,确保施工质量符合 设计和规范要求。施工完毕后,进行现场清理、复耕。及时作好施工材料的搜集、整理、汇总、装订成册。确保交工材料 及时无误。3、草坪的修补与更新草坪经过一段时间的使用后,会出现斑秃甚至整块草坪退化。造 成这种情况的原因有多种,如草坪地低洼积水,排水不良;病虫害、冻害、干旱;草坪过度使用,践踏严重,土壤板结;草种选择不当以 及杂草的

42、侵害等等。因此,不仅要改善草坪土壤基础设施,加强水肥 管理,防除杂草和病虫害外,还要对局部草坪进行修补和更新。(1)对斑秃的修补对草坪的斑秃可采取补播法,用匍匐茎无性繁殖法和铺植草皮法 进行修复。不管何种方法,只要不影响草坪使用,能保证草坪质量就 可以。修补斑秃的程序为:把裸露地面的草株沿斑块边缘取定,垫入 沃土或泥炭土2至3厘米,垫土厚度要稍高于周围的草坪土层,以防 20发生沉降造成凹陷,然后平整地面,铺植草皮。对修复的草坪应精心 养护,使之早日与周围草坪的颜色一致。(2)对退化严重草坪的更新1)逐渐更新适用于树荫下退化草坪的更新,可采用补播的方法进 行。2)完全更新适用于因病虫害或其他原因

43、严重退化的草坪。有机质 层过厚,土壤表层质地不均一,表层3至5厘米土壤严重板结造成的 草坪退化,草坪被大部分多年生杂草、禾草侵入造成的退化草坪。在 对这些退化草坪进行更新前,要先制定切实可行的方案,然后用人工 或取草皮机清除场地内的所有植物,再测定土壤物理性状和pH值,检查排水和灌溉设施,之后再进行草皮的建植措施。5、质量目标与质量保证措施1质量目标:景观主体的绿化达到优良级。详见下表。植物材料合格工程项目表注:1.植物材料的品种必须符合设计要求;严禁带有重要病、虫、草项 次项目质量要求1树木姿态和长 势树干挺直,树冠完整,不脱脚;生长 健壮,根系茂盛病虫害无病虫害,树木不破相土球和裸 根树根

44、系土球完整,包扎牢固,无裸出土球的 根系;裸根树木主根无劈裂,根系完 整,无损伤,切口平整2草块和草根茎草块的尺寸基本一致,每边长应为 33cm,边缘平直、厚度不小于2cm,杂草不超过5%;草根茎的杂草不的 超过2%;过长草应修剪;无病虫害;生长势良好3花苗、草木地被生长茁壮,发育匀齐,根系发达,无 损伤和病虫害21害;检查方法根据观察检查和对照图纸、合同、预算的植物材料的品 种,检查进沪植物材料的“植物检疫”及苗木出圃单。2.乔灌木按数量抽查10%,但乔木不少于10株或全数,灌木不 少于20株或全数,每株为一个点;草皮、草木地被按面积抽查3%。3cm2为一点,但不少于5点;花苗按数量抽查5%

45、,10株为一点,但不少于5点检查方法根据观察和尺寸量检查。3.植物材料的允许偏差和检验方法应符合园林绿化工程质量检 查评定和验收标准中的规定。树木栽植合格工程项目表项次项目质量要求1放样定位符合要求,放样偏差不的超过5%2树坑坑径大于土球裸根系40cm,深度同土球或裸 根的直径;翻松底土;树坑上下垂直3定向及排列树木朝向的主要视线应丰满完整、生长好、姿 态美;弧植树木冠幅应完整;树木排列的林缘 线、林冠线符合设计要求4栽植深度栽植深度符合生长要求,通常根颈与土壤沉降 后地表面等高或略高5土球包装、培 土、浇水符合规程要求6垂直、支撑和绕 杆树干过树干重心与地面垂直;支撑应因树设桩 或拉绳,不伤

46、树木,稳定牢固,支撑应付何规 程规定;树木绕杆过扎缚稳定牢固;树木支 撑不应用草绳扎缚;规则式种植的支撑,支撑 材料、高度、方向及位置应整齐划一,绕杆或22注:每3000k抽查一点,样点为一个种植单元或一个树坛或分段 分快绿地,300500m2为一点,但不少于3点。检查方法根据观察何 尺量检查,栽植树木数量按抽样点清点的数量与设计要求核对。扎缚整齐7修剪修除损伤折断的树枝、枯枝烂头、严重病虫枝 等;规则式种植、绿篱球类的修剪应整齐、线 条挺拔;造型树的造型正确;修剪切口平整,留枝留梢正确,树形匀称;园艺效果好89A乔木、大灌木的数量符合设计要求,小灌木的 数量比设计要求不的减少或超过5%草坛、

47、花坛、草本地被栽植优良工程项目表项 次项目质量要求1栽植放样符合设计要求2土地平整及施肥栽植图面平整,表土块应小于2cm;排水坡 度恰当,花坛无积水;无石砾、瓦砾等杂物,无杂草根、茎;花坛应施熟基肥草块移 植满铺、间铺。点铺草坪留缝隙间均匀平整,整齐划一;草块与土壤密接;草坪平整散铺草茎疏密恰当;应覆12cm良质疏松土;草茎与土壤密接;草坪平整4切草边草坪与树坛、花坛、地被边缘的草边,线条 清晰,平顺自然5花坛、草本地被密度符合设计要求;株行距均匀,高低搭配 恰当,花坛、草本地被丰满;种植深度恰当,根部捣实;花苗何草木地被不的玷污土壤;浇足水注:草坪、草本地被每1500m2抽查一点,10020

48、0 in?为一点,但 不少于3点;花坛、每100 k抽查一点,1020 k为一点,但不少 于3点;检查方法根据观察何尺量检查。建筑资料下载就在筑龙网工地质量检查与内部考核相结合,建立落实质量考核奖罚制度;加强 工地质量宣传教育,强化员工质量意识;及时向有关部门作好工序进 度申报工作,严格执行每一个工地指令3、苗木质量保证措施。(1)选苗载苗时,即把握规格质量.选择切过根或转过坨的苗源.同时,选择抗逆力强观赏性好的优良品种,为施工用苗及绿化景观成形成景 打下:“先天性”基础。(2)在移植搬运时,对大乔木施以二腰二网来加强泥球包扎度,并 喷水保持泥球湿润,运输时遮以蓬布,对群质植小灌木,用特制纸板

49、 箱包装绝对保证品质。(3)对图纸有特定要求的苗木,采用现场挑选挂牌、同步切根和整 形修剪等技术措施。4、种植保证措施。(1)苗木定植后应加强支撑绑扎固定措施。对大树,以钢丝绳三脚 斜拉桩配以树棍十字扁担桩“双重保险”,以免风吹摇晃树冠牵动泥 球损裂影响根系。大乔木,大灌木主杆保护草绳,冬可保暖,夏可遮 挡日灼。(2)在苗木栽植时,对穴土进行改良,以复合营养土置换穴土,调 节pH值,增补肥力,加强通气透水能力。以利根系生长。5、工程管理措施:(1)由于大规格乔木与灌木占一定的比例,要求栽植后一次成型,为保证工期质量有必要建立一支专门的大树移植施工队,配足具有丰 富大树移植经验的工程技术人员,精

50、心组织,精心施工。(2)由于大乔木体量大,份量重且数量多,必须确保起挖与种植地 的吊机与卡车供应,保证运输。组建车辆设备维修调度等后勤保障班 建筑资料下载就在筑龙网组。(3)建立专职的养护工种,配备富有养护经验的工程技术人员与足 量操作人员编制详细养护计划,严格按规程操作,做到“三分种,七 分养”,使苗木生长成活、发势良好、生长旺盛、景观优美。(4)按纵向工序和横向施工组建立各自质量标准,自检报验和专职 监督查捡相结合的质量管理体系。6、验收管理(1)建立自检、自查,申报。及时上报工程质量进度表。主动邀请 建设单位及市园林质监站进行中间形象进度的检查。(2)项目经理负责落实到各个岗位,组建现场

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
