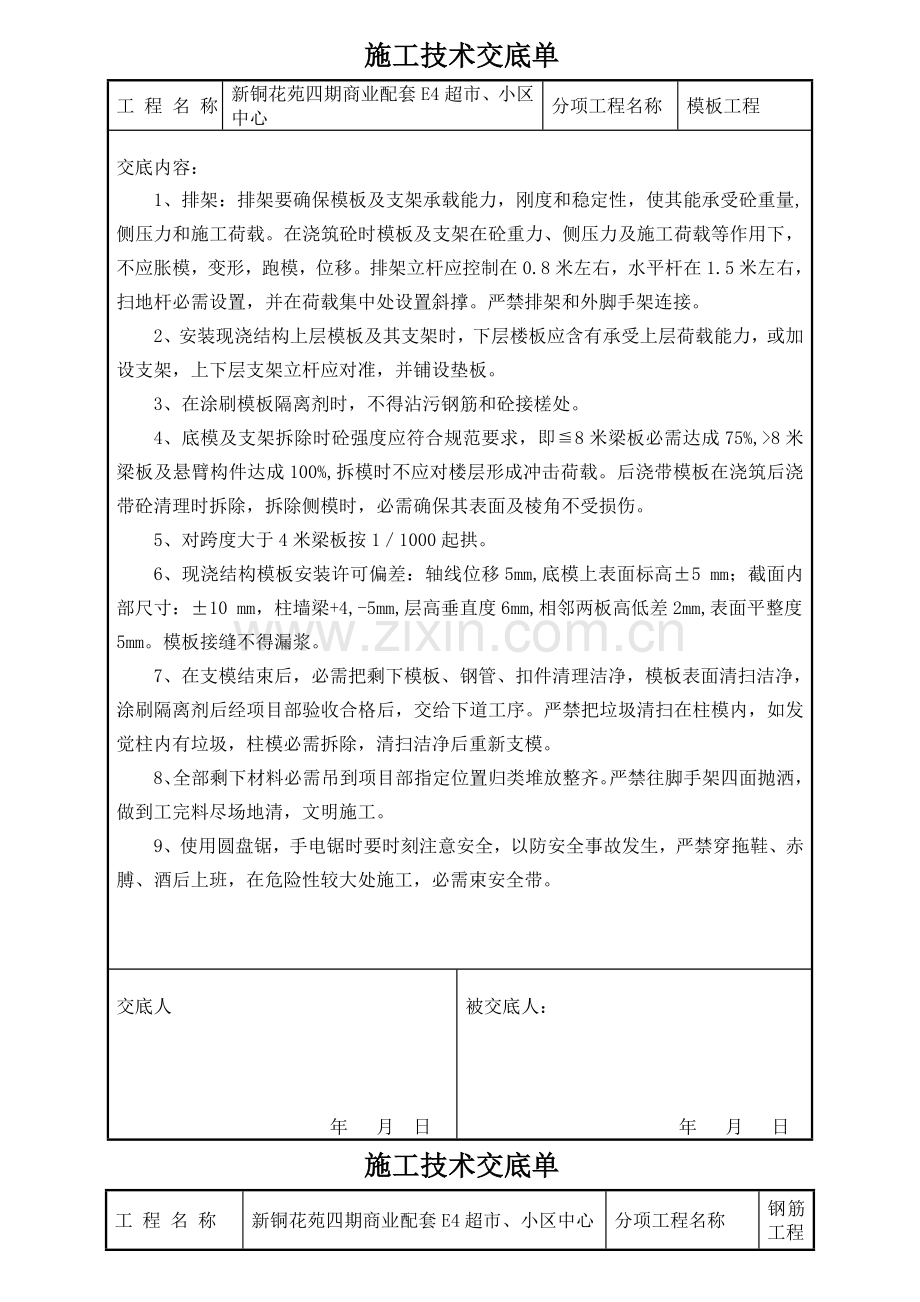

1、施工技术交底单工 程 名 称新铜花苑四期商业配套E4超市、小区中心分项工程名称模板工程交底内容:1、排架:排架要确保模板及支架承载能力,刚度和稳定性,使其能承受砼重量,侧压力和施工荷载。在浇筑砼时模板及支架在砼重力、侧压力及施工荷载等作用下,不应胀模,变形,跑模,位移。排架立杆应控制在0.8米左右,水平杆在1.5米左右,扫地杆必需设置,并在荷载集中处设置斜撑。严禁排架和外脚手架连接。2、安装现浇结构上层模板及其支架时,下层楼板应含有承受上层荷载能力,或加设支架,上下层支架立杆应对准,并铺设垫板。3、在涂刷模板隔离剂时,不得沾污钢筋和砼接槎处。4、底模及支架拆除时砼强度应符合规范要求,即8米梁板

2、必需达成75%,8米梁板及悬臂构件达成100%,拆模时不应对楼层形成冲击荷载。后浇带模板在浇筑后浇带砼清理时拆除,拆除侧模时,必需确保其表面及棱角不受损伤。5、对跨度大于4米梁板按11000起拱。6、现浇结构模板安装许可偏差:轴线位移5mm,底模上表面标高5 mm;截面内部尺寸:10 mm,柱墙梁+4,-5mm,层高垂直度6mm,相邻两板高低差2mm,表面平整度5mm。模板接缝不得漏浆。7、在支模结束后,必需把剩下模板、钢管、扣件清理洁净,模板表面清扫洁净,涂刷隔离剂后经项目部验收合格后,交给下道工序。严禁把垃圾清扫在柱模内,如发觉柱内有垃圾,柱模必需拆除,清扫洁净后重新支模。8、全部剩下材料

3、必需吊到项目部指定位置归类堆放整齐。严禁往脚手架四面抛洒,做到工完料尽场地清,文明施工。9、使用圆盘锯,手电锯时要时刻注意安全,以防安全事故发生,严禁穿拖鞋、赤膊、酒后上班,在危险性较大处施工,必需束安全带。交底人年 月 日被交底人:年 月 日施工技术交底单工 程 名 称新铜花苑四期商业配套E4超市、小区中心分项工程名称钢筋工程交底内容:1、对工地所进原材料,必需经过检测后达成规范要求方可使用。2、配料前必需查对,料单和图纸受力钢筋品种等级,规格和数量无误后,方可下料。3、下料时必需计算原材料和所下料长度,断下废料严禁超出50公分,严禁长料短用。4、绑扎钢筋前必需和图纸查对品种规格,数量,截面

4、尺寸。按图纸要求开线,不得把尺寸任意放大。严禁徒手不开线绑扎,跳扎。5、柱、梁、开线应离楼地面,柱边5公分开线,板离梁边板间距二分之一开线,加密区必需按图纸要求开线。6、接头形式:三级螺纹钢2025为套筒连接,三级螺纹钢1218为绑扎连接,绑扎连接区域为,梁底筋应每跨锚入支座内,架力筋应在跨13处搭接,接头百分率不应大于25%,柱为电渣压力焊。7、技术要求:绑扎钢筋网长、宽10,网眼尺寸20,绑扎钢筋骨架长10,宽,高5;受力钢筋:间距10,排距5,箍筋间距20。8、保护层:板三级螺纹钢10以上间距为700公分,小于1050公分,马蹬间距小于700公分,梁不应大于70公分,柱每侧水平位置不得少

5、于2个,上下间距不应大于700。9、钢筋机械操作人员必需持证上岗,严禁无误操作,严禁穿拖鞋,赤膊,酒后上班,进入工地必需正确佩戴安全帽。10、成型材料应堆放整齐,绑扎后必需做到工完料净,场地清,做到文明施工。交底人年 月 日被交底人:年 月 日施工技术交底单工 程 名 称新铜花苑四期商业配套E4超市、小区中心分项工程名称瓦工工程交底内容: 1.砼浇筑前楼板必需浇水湿润,但模板内不应有积水,在浇筑砼时必需振捣密实,做到紧插慢拔,间隔300cm插一棒,尤其是框架柱,每柱振捣不少于4棒,严禁有蜂窝,麻面。2.楼面平整度必需达成验收规范,标高必需按楼面标高控制,不得大于10mm,砼压光时间要控制好,压

6、完后表面严禁有裂纹。3.在砼浇筑完成后12小时以内,对砼加以浇水保养,连续浇水不得少于7天,确保砼处于湿润状态。4.砖砌体:砌筑砖墙时,砖必需提前1-2天浇水湿润,水泥砂浆搅拌时不得少于2分钟,砂浆应随搅随用,水泥砂浆应在搅拌后3小时内用完。气温超出30必需2小时内用完,砌砖时,铺浆长度不得大于75公分,气温超出30,应不得超出500公分。5.砌体水平灰缝砂浆饱满度不得少于80%,不能同时砌筑而必需留槎处应砌成斜槎,斜槎长度不应小于高度23。拉结筋设置:100墙每500公分一根,200墙每500公分2根,砌筑灰缝厚度1公分,但不应小于0.8公分,也不应大于1.2公分,240墙最上一皮砖,应整砖

7、丁砌,竖向灰缝不得出现透明缝,瞎缝和假缝。6.技术要求:轴线位移1公分,垂直度每层0.5公分。全高10米内1公分,标高1.5公分,外墙上下窗口偏移1公分,水平灰缝平直度1公分,游走丁缝2公分。7.在砌筑砖墙时,要时刻注意安全。如用木跳上砖时,木跳超出2米长中间必需要有顶撑加水平钢管,木跳上上砖时最多不超出3侧,严禁在外脚手架上砌筑。吊砖砂浆时,严禁站在料斗下,在料斗离楼地面80公分左右,接料人员才可走近接放。严禁赤膊,穿拖鞋,酒后上班。8.砖墙砌筑结束后,剩下砖,砂浆必需清扫洁净,做到文明施工。交底人年 月 日被交底人:年 月 日施工技术交底单工 程 名 称新铜花苑四期商业配套E4超市、小区中

8、心分项工程名称砌筑工程交底内容: 1.本工程填充墙砌筑材料:外墙为砼空心砖,Mb5混合砂浆砌筑;内墙为加气砼砌块,Mb5混合砂浆砌筑。2. 砌筑前加气砼砌块应提前2天浇水湿润,浇水时应把浮尘冲洗洁净,砌筑时应向砌块砌筑面适量浇水。3. 砌块排列:上下应错缝搭砌,搭砌长度宜为砌块长度1/2,但也不应小于15公分 ,部分和100 墙交接处,应将砌块分皮咬槎,交错搭砌。4. 加气砼块砌体水平灰缝厚度应为1.5公分,应严格根据植筋高度排皮数,植筋高度为51公分,即两皮砖:25.5*2,垂直灰缝应为2公分。砼空心砖砌筑灰缝:水平和竖向全部为1公分,砌筑时必需随砌随勾缝。5. 技术要求:垂直度5毫米,表面

9、平整度8毫米,灰缝饱满度85%以上,墙体和梁、板底必需留3-5公分缝隙,待砌筑完7天后,再用细石砼填实饱满。6. 砌筑脚手架搭设必需稳定,牢靠,在脚手架上铺好木跳板,绑扎牢靠后方可上人,上砖;严禁赤膊,穿拖鞋,酒后上班。7.砖墙砌筑结束后,剩下砖,砂浆必需清扫洁净,做到文明施工。交底人年 月 日被交底人:年 月 日施工技术交底单工 程 名 称新铜花苑四期商业配套E4超市、小区中心分项工程名称抹灰工程交底内容: 1.抹灰前基层表面尘土、污垢、油渍等应清除洁净,并应提前一天浇水湿润。 2.抹灰前必需先做灰饼,间距小于2M,做灰饼时必需根据地面控制线,离地面控制线在175-180mm之间,外墙必需由

10、女儿墙至地面挂垂直线,水平带通线做灰饼。严禁不做灰饼,徒手粉刷 。3.为预防裂缝,不一样材料基体必需贴加强网,外墙贴钢丝网,内墙、梁柱阴角及平面贴纤维网,搭接宽度在150mm左右。4.门窗洞口周围及阳角用1:2水泥砂浆做暗护角,护角每侧宽度大于50mm。5.有排水要求部位应做滴水线,滴水线应整齐顺直、内高外低。6.墙面粉刷前,先刷界面剂,然后刮糙,最终粉面层,面层厚度应控制在8-10mm,严禁墙面粉刷一次成熟。7. 技术要求:垂直度3mm,表面平整度3mm,阴阳角方正4mm,分格条直线度4mm,房间开间进深正负5mm。8. 粉刷后抹灰层应在湿润条件下养护,以防开裂、空鼓。9. 内墙粉刷前脚手架

11、必需搭设稳定、牢靠,在脚手架上铺好木跳板,绑扎牢靠后方可上人。进入施工现场必需正确佩戴安全帽,严禁穿拖鞋及酒后上班。10. 粉刷时,落地灰做到随清随用,粉刷后楼地面必需清扫洁净,做到文明施工交底人年 月 日被交底人:年 月 日施工技术交底单工 程 名 称新铜花苑四期商业配套E4超市、小区中心分项工程名称外保温工程交底内容:一、施工准备 1、原材料要求: 1.1.挤塑聚苯板 规格为1200mm600mm35mm,平头式,阻燃型,表观密度25kg/m3,导热系数小于0.029W/M.K(25度),小于0.027W/M.K(10度),吸水率1.0%,压缩强度250Kpa。 1.2 .专用聚合物粘结、

12、面层砂浆 厂家已配制好,和挤塑板粘结强度0.25MPa,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆等于1:5,可操作时间大于2h。 1.3. 固定件 采取自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯板,要求单个固定件抗拉承载力标准值大于0.6kN。 1.4.耐碱玻纤网格布 用于增强保护层抗裂及整体性;孔径4mm4mm,宽度1000mm,每卷长度100000mm。2、作业条件:2.1.外墙保温系统墙面应进行墙体抹灰,找平基层,墙面平整度用2m靠尺检测,其平整度3mm,阴、阳角方正。局部不平整超程度部位用1:2水泥砂浆找平。2.2.基层表面应光滑、坚固、干燥、无污染或其它有害材料。 2

13、.3.墙外水落管、预埋件、进口管线或其它预留洞口,应按设计图纸或施工验收规范要求提前施工。2.4外立面施工满足施工操作和安全条件,四级风以上或雨天严禁作业,夏季高温时,不宜在强光下施工。3、施工器具 锯条或刀锯、打磨挤塑板粗砂纸挫子或专用工具、小压子或铁勺、铝合金靠尺、铁卷尺、线绳、线坠、墨斗、灰槽、小铁平锹、塑料桶、搅拌器、刷子、刀或剪刀、铁抹子等。二、质量要求1、通常要求1.1本要求适适用于保温板粘贴分项工程验收。饰面层质量验收按建筑装饰装修工程验收规范(GB50201-) 相关分项工程验收要求实施。 1.2工程验收时应检验下列文件和统计: (1)保温板工程施工图、设计说明及其它设计文件

14、(2)材料产品合格证、性能检测汇报、进场验收纪录和复验汇报; 检验数量:按楼层全数检验。 检验方法:观察。 1.3墙面突出物周围保温板应整板套割吻合,边缘整齐。 检验数量: 按楼层全数检验。 检验方法:观察、尺量。1.4保温板接缝应平直、光滑,填嵌应连续、密度,宽度和深应符合设计要求。 检验数量: 按楼层全数检验。 检验方法:观察、用水平尺量测。1.5有排水要求部位应做滴水线(槽)。滴水线(槽)应顺直,流水坡度正确,坡度应符合设计要求。 检验数量:按楼层全数检验。 检验方法:观察、用水平尺量测。 1.6保温板粘结许可偏差和检验方法应符合下表要求。保温板粘结许可偏差 项次检验项目 许可偏差()

15、检验方法1 立面垂直度3用2m垂直检验尺检验2表面平整度3用2m靠尺和塞尺检验3 阴阳角 3 用直角检验尺检验4接缝直线度3 用直角检验尺检验5板缝高低差1.5 用直角尺和塞尺检验6接缝宽度2 用钢直尺检验 2、验收和评定 保温板粘贴工程检验批次质量判应符合下列要求: 2.1主控项目标质量经抽样检验合格 2.2通常项目质量抽检合格点率应达成80% 以上,且不得有影响使用功效和显著影响装饰效果缺点。 2.3含有完整操作依据,和质量检验统计。三、工艺步骤 1.基层清理 1.1 清理混凝土墙面上残留浮灰、脱模剂油污等杂物及抹灰空鼓部位等。 1.2剔除剪力墙及填充墙接槎处劈裂混凝土块、夹杂物、空鼓等,

16、并重新进行修补;窗台挑檐根据2%用水泥砂浆找坡,外墙多种洞口填塞密实。 1.3要求粘贴挤塑板表面平整度偏差不超出4mm,超差时对突出墙面处进行打磨,对凹进部位进行找补(需找补厚度超出6mm时用12.5 水泥砂浆抹灰,需找补厚度小于6mm时由保温施工单位用聚合物粘结砂浆实施找补);以确保整个墙面平整度在4mm 内,阴阳角方正、上下通顺。 2.配制砂浆 2.1施工使用砂浆分为专用粘结砂浆及面层聚合物抗裂砂浆。 2.2施工时用手持式电动搅拌机搅拌,拌制粘结砂浆重量比为水:砂浆=1:5,边加水边搅拌;搅拌时间不少于5min,搅拌必需充足、均匀,稠度适中,并有一定黏度。 2.3 砂浆调制完成后,须静置5

17、min,使用前再次进行搅拌,拌制好砂浆应在1h 内用完。 3 刷专用界面剂一道 为增强挤塑板和粘结砂浆结协力,在粘贴挤塑板前,在挤塑板粘贴面薄薄涂刷一道专用界面剂;待界面剂晾干后方可涂抹聚合物粘结砂浆进行墙面粘贴施工。 4 预粘板端翻包网格布在飘窗板、挑檐、阳台等位置预先粘贴板边翻包网格布,将大于220mm 宽网格布中80mm 宽用专用粘结砂浆牢靠粘贴在基面上(粘结砂浆厚度不得超出2mm),后期粘贴挤塑板时再将剩下网格布翻包过来。 5 打底 挤塑板接缝处表面不平时,需用衬有木方粗砂纸打底。打磨动作要求为:呈圆周方向轻柔旋转,不许可沿着和挤塑板接缝平行方向打磨,打磨后用刷子清除挤塑板表面泡沫碎屑

18、。 6.涂刷专用界面剂 6.1 挤塑板张贴及胀钉施工完成经总包、监理验收合格后,在膨胀钉帽及周圈50mm 范围内用毛刷均匀涂刷一遍专用界面剂。待界面剂晾干后,用面层聚合物砂浆对钉帽部位进行找平。要求塑料胀钉钉帽位置用聚合物砂浆找平后表面和大面挤塑板平整。(注:这么做目标是为了避免顶帽位置因为面层聚合物粘结砂浆过厚,未来在成活后面层出现流坠、干缩痕迹。)6.2 待塑料胀钉钉帽位置聚合物砂浆干燥后,用辊子在挤塑板板面均匀涂一遍专用界面剂。 7.抹第一遍面层聚合物抗裂砂浆 7.1 在确定挤塑板表面界面剂晾干后进行第一遍面层聚合物砂浆施工。用抹子将聚合物砂浆均匀抹在挤塑板上,厚度控制在12mm之间,不

19、得漏抹。 7.2伸缩缝内挤塑板端部及窗口挤塑板通槽侧壁位置要抹聚合物砂浆,以粘贴翻包网格布。8 .埋贴网格布8.1所谓埋贴网格布就是用抹子由中间开始水平预先抹出一段距离,然后向上向下将网格布抹平,使其紧贴底层聚合物砂浆。 8.2门窗洞口内侧周围及洞口四角均加一层网格布进行加强,洞口四面网格布尺寸为300mm200mm,大墙面粘贴网格布搭接在门窗口周围加强网格布之上,一同埋贴在底层聚合物砂浆内。 8.3将大面网格布沿长度、水平方向绷直绷平。注意将网格布弯曲一面朝里放置,开始大面积埋贴,网格布左右搭接宽度100mm,上下搭接宽度80mm;不得使网格布褶皱、空鼓、翘边。要求砂浆饱满度100%,严禁出

20、现干搭接。 8.4 在伸缩缝处,需进行网格布翻包,网格布预粘在墙面上尺寸为80mm,用网格布和粘结砂浆将挤塑板端头包住,此处许可挤塑板端边处抹粘结砂浆,大墙面粘贴网格布盖在搭接80mm 网格布之上,一同埋贴在底层聚合物抗裂砂浆上。 8.5在墙身阴、阳角处必需从两边墙身埋贴网格布双向绕角且相互搭接,各面搭接宽度为大于200mm。 9.抹面层聚合物抗裂砂浆 9.1抹完底层聚合物砂浆并压入网格布后,待砂浆凝固至表面基础干燥、不粘手时,开始抹面层聚合物砂浆,抹面厚度以盖住网格布且不出现网格布痕迹为准,同时控制面层聚合物抗裂砂浆总厚度在35mm之间。 9.2 全部阳角部位,面层聚合物抗裂砂浆均应作成尖角

21、,不得做成圆弧。 9.3面层砂浆施工应选择施工时及施工后24h 没有雨天气进行,避免雨水冲刷造成返工。 9.4 在预留孔洞位置处,网格布将断开,此处面层砂浆留槎位置应考虑后补网格布和原大面网格布搭接长度要求而预留一定长度。面层聚合物抗裂砂浆应留成直槎.10 .细部及特殊部位做法预留孔洞位置(破损处)处理:进行大面积挤塑板粘贴过程中,在碰到外脚手架连墙杆时,挤塑板只能进行甩槎处理;在外墙保温施工完成后拆除脚手架过程中,对此部位实施修补处理。 用掺10%UEA 11 干硬性水泥砂浆将脚手眼填塞紧密,表面抹平。根据预留孔洞尺寸裁截一块尺寸相同挤塑板并打磨其边缘部分,使其能严密封填于孔洞处。将上述预裁

22、好挤塑板后面涂上粘结砂浆,将其镶入孔内。涂抹底层聚合物抗裂砂浆,切一块网格布(其面积大小应能和周围已施工好网格布搭接80mm),埋入网格布,并涂抹面层聚合物抗裂砂浆和周围平整。四、应注意问题1、外保温所用材料最好由一个供给商提供,并符合规程相关标准要求。2、外墙保温施工前,应安装好门窗辅框、栏杆和预埋件等,并将墙上施工孔洞塞密实。3、网格布应横向铺设,压贴密实,不能有空鼓、褶皱、翘曲、外露等现象,搭接宽度左右大于100mm,上下大于80mm。4、抹面砂浆总厚度宜为35mm。5、施工人员应遵守一切安全管理制度,服从现场管理。6、工人在脚手架上作业必需戴好安全帽,系好帽带,必需佩戴安全带,将保险钩挂在大横杆上后方可进行施工。7、若存在交叉作业施工情况,在外保温施工区段上方,必需用跳板加密目安全网进行全封闭,确保外架作业人员安全。8、外脚手架上操作人员需穿防滑鞋,有恐高症、心脏病人员严禁上架,严禁酒后上架施工。交底人 年 月 日被交底人: 年 月 日

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
