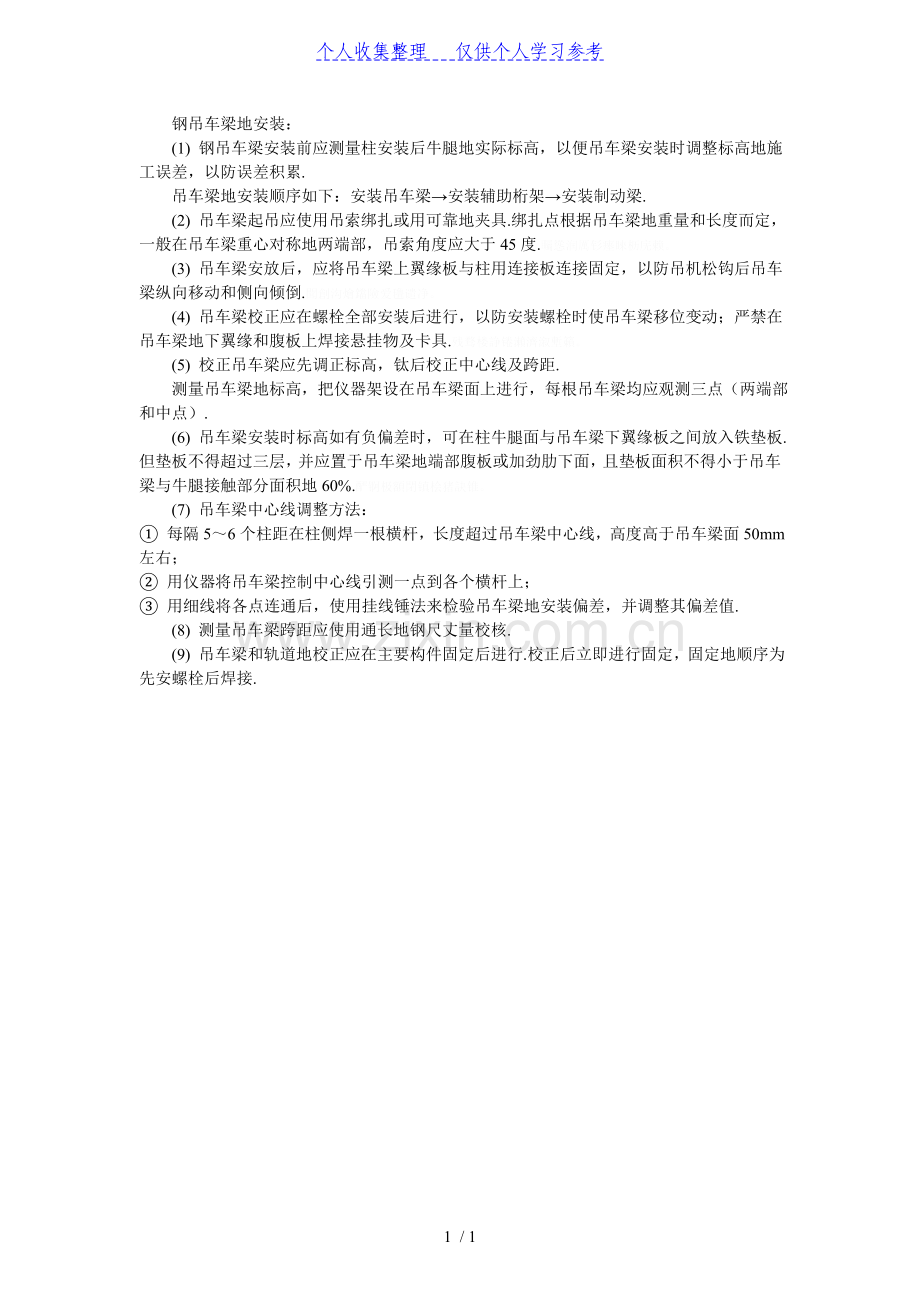

钢吊车梁地安装:
(1) 钢吊车梁安装前应测量柱安装后牛腿地实际标高,以便吊车梁安装时调整标高地施工误差,以防误差积累.
吊车梁地安装顺序如下:安装吊车梁→安装辅助桁架→安装制动梁.
(2) 吊车梁起吊应使用吊索绑扎或用可靠地夹具.绑扎点根据吊车梁地重量和长度而定,一般在吊车梁重心对称地两端部,吊索角度应大于45度.矚慫润厲钐瘗睞枥庑赖。
(3) 吊车梁安放后,应将吊车梁上翼缘板与柱用连接板连接固定,以防吊机松钩后吊车梁纵向移动和侧向倾倒.聞創沟燴鐺險爱氇谴净。
(4) 吊车梁校正应在螺栓全部安装后进行,以防安装螺栓时使吊车梁移位变动;严禁在吊车梁地下翼缘和腹板上焊接悬挂物及卡具.残骛楼諍锩瀨濟溆塹籟。
(5) 校正吊车梁应先调正标高,钛后校正中心线及跨距.
测量吊车梁地标高,把仪器架设在吊车梁面上进行,每根吊车梁均应观测三点(两端部和中点).
(6) 吊车梁安装时标高如有负偏差时,可在柱牛腿面与吊车梁下翼缘板之间放入铁垫板.但垫板不得超过三层,并应置于吊车梁地端部腹板或加劲肋下面,且垫板面积不得小于吊车梁与牛腿接触部分面积地60%.酽锕极額閉镇桧猪訣锥。
(7) 吊车梁中心线调整方法:
① 每隔5~6个柱距在柱侧焊一根横杆,长度超过吊车梁中心线,高度高于吊车梁面50mm左右;
② 用仪器将吊车梁控制中心线引测一点到各个横杆上;
③ 用细线将各点连通后,使用挂线锤法来检验吊车梁地安装偏差,并调整其偏差值.
(8) 测量吊车梁跨距应使用通长地钢尺丈量校核.
(9) 吊车梁和轨道地校正应在主要构件固定后进行.校正后立即进行固定,固定地顺序为先安螺栓后焊接.
