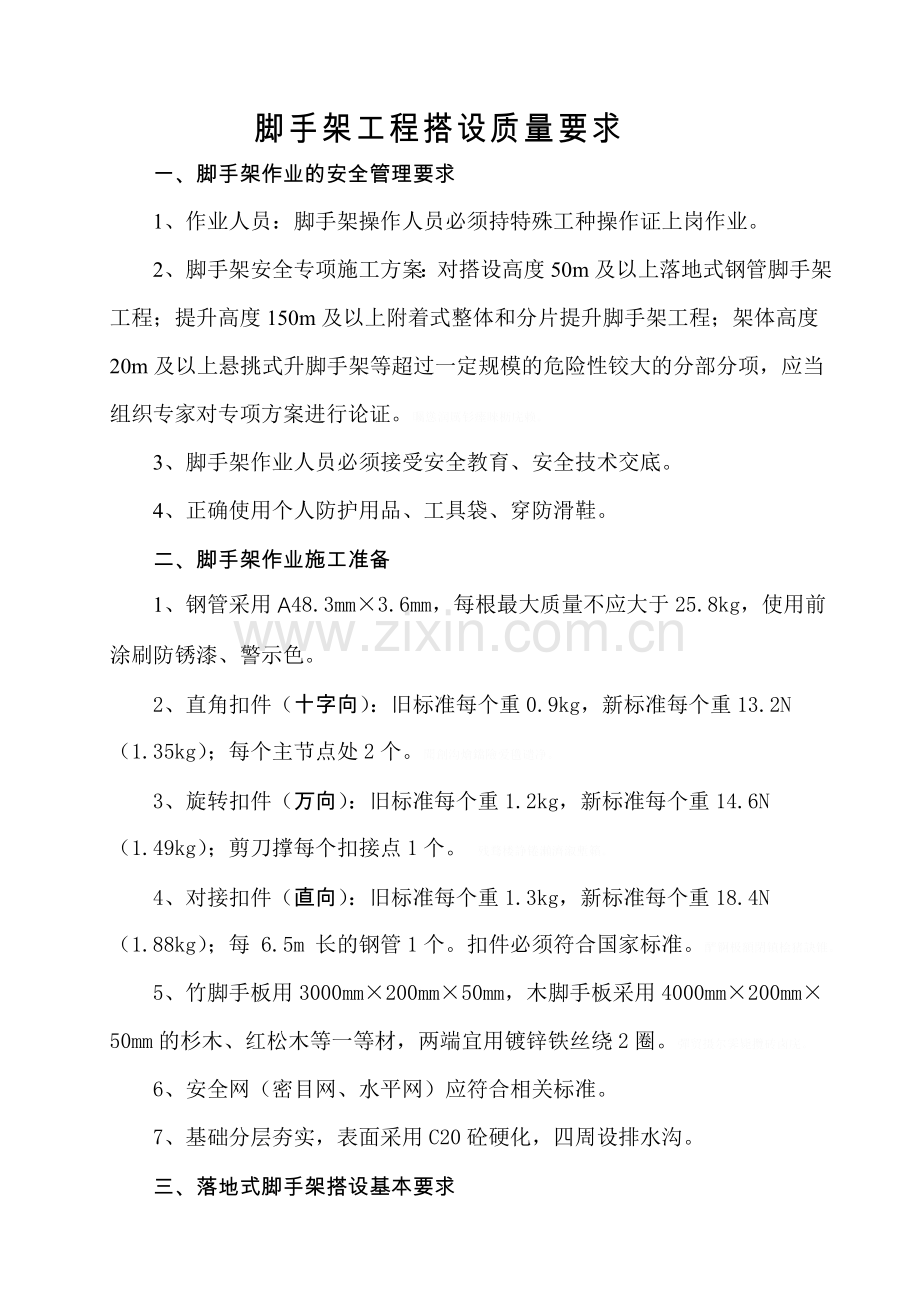

1、脚手架工程搭设质量要求一、脚手架作业的安全管理要求1、作业人员:脚手架操作人员必须持特殊工种操作证上岗作业。2、脚手架安全专项施工方案:对搭设高度50m及以上落地式钢管脚手架工程;提升高度150m及以上附着式整体和分片提升脚手架工程;架体高度20m及以上悬挑式升脚手架等超过一定规模的危险性铰大的分部分项,应当组织专家对专项方案进行论证。矚慫润厲钐瘗睞枥庑赖。3、脚手架作业人员必须接受安全教育、安全技术交底。4、正确使用个人防护用品、工具袋、穿防滑鞋。二、脚手架作业施工准备1、钢管采用A48.3mm3.6mm,每根最大质量不应大于25.8kg,使用前涂刷防锈漆、警示色。2、直角扣件(十字向):旧

2、标准每个重0.9kg,新标准每个重13.2N(1.35kg);每个主节点处2个。聞創沟燴鐺險爱氇谴净。3、旋转扣件(万向):旧标准每个重1.2kg,新标准每个重14.6N(1.49kg);剪刀撑每个扣接点1个。 残骛楼諍锩瀨濟溆塹籟。4、对接扣件(直向):旧标准每个重1.3kg,新标准每个重18.4N(1.88kg);每 6.5m 长的钢管1个。扣件必须符合国家标准。酽锕极額閉镇桧猪訣锥。5、竹脚手板用3000mm200mm50mm,木脚手板采用4000mm200mm50mm的杉木、红松木等一等材,两端宜用镀锌铁丝绕2圈。彈贸摄尔霁毙攬砖卤庑。6、安全网(密目网、水平网)应符合相关标准。7、基

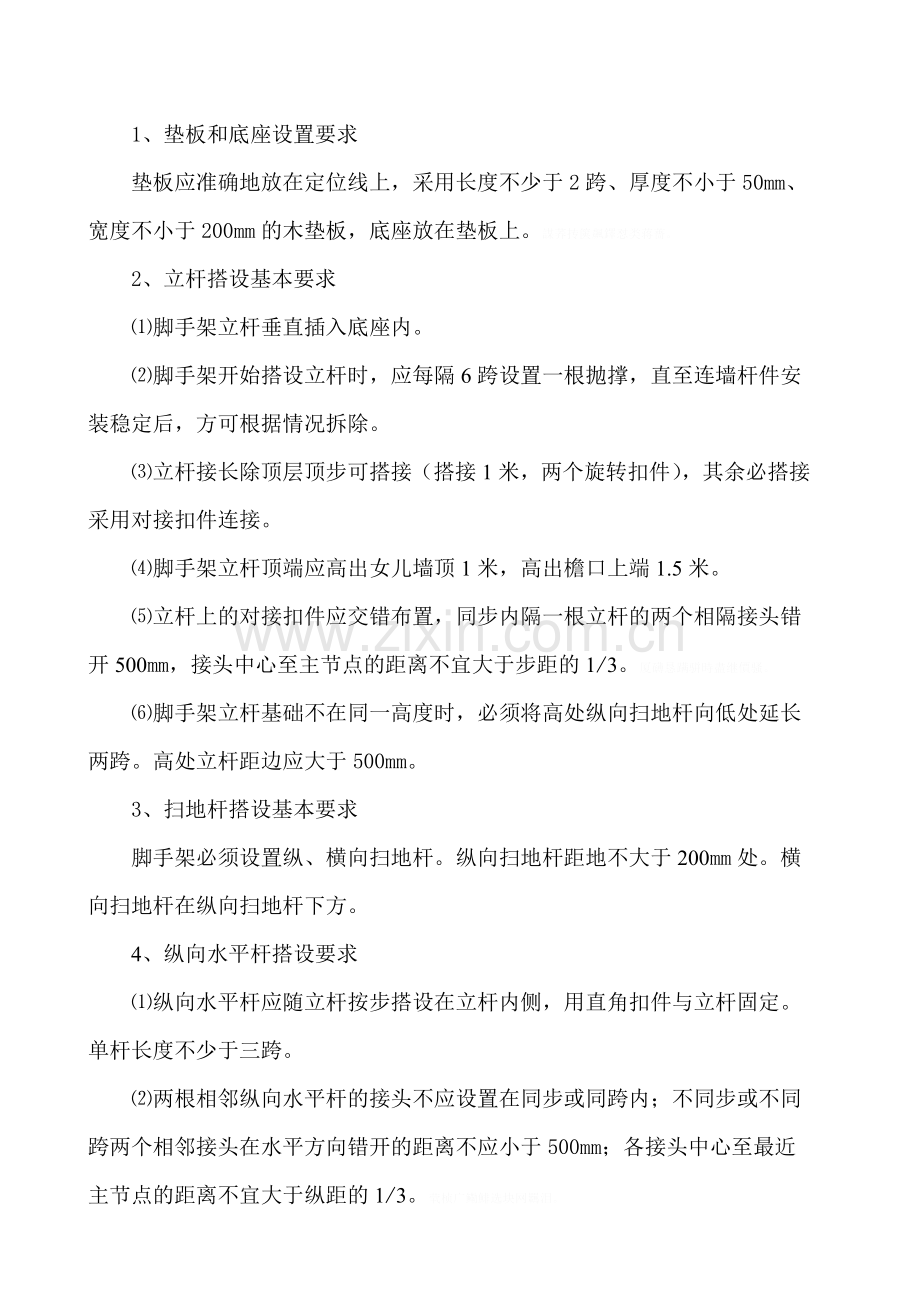

3、础分层夯实,表面采用C20砼硬化,四周设排水沟。三、落地式脚手架搭设基本要求1、垫板和底座设置要求垫板应准确地放在定位线上,采用长度不少于2跨、厚度不小于50mm、宽度不小于200mm的木垫板,底座放在垫板上。謀荞抟箧飆鐸怼类蒋薔。2、立杆搭设基本要求脚手架立杆垂直插入底座内。脚手架开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙杆件安装稳定后,方可根据情况拆除。立杆接长除顶层顶步可搭接(搭接1米,两个旋转扣件),其余必搭接采用对接扣件连接。脚手架立杆顶端应高出女儿墙顶1米,高出檐口上端1.5米。立杆上的对接扣件应交错布置,同步内隔一根立杆的两个相隔接头错开500mm,接头中心至主节点的距离不

4、宜大于步距的1/3。厦礴恳蹒骈時盡继價骚。脚手架立杆基础不在同一高度时,必须将高处纵向扫地杆向低处延长两跨。高处立杆距边应大于500mm。3、扫地杆搭设基本要求脚手架必须设置纵、横向扫地杆。纵向扫地杆距地不大于200mm处。横向扫地杆在纵向扫地杆下方。4、纵向水平杆搭设要求纵向水平杆应随立杆按步搭设在立杆内侧,用直角扣件与立杆固定。单杆长度不少于三跨。两根相邻纵向水平杆的接头不应设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不宜大于纵距的1/3。茕桢广鳓鯡选块网羈泪。5、横向水平杆搭设要求脚手架主节点必须设置横向水平杆且严禁拆

5、除。脚手板搁置在横向水平杆上。双排脚手架横向水平杆靠墙一端的外伸长度不应大于500mm。作业层上非主节点处横向水平杆,宜根据支撑脚手板的耍要等间距设置,最大间距不应大于纵距的1/2. 各杆件端部扣件盖板的边缘至杆端距离不应小于100mm。6、连墙件设置要求连墙件应靠近主节点设置,偏离主节点的距离不应大于300mm。连墙件应从底层第一步纵向水平杆处开始设置,当该处设置有因难时,应采用其他可靠措施固定。开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并且不应大于4m。连墙件中的连墙杆应呈水平设置,当不能水平设置时,应向脚手架一端下斜连接。7、剪刀撑设置基本要求高度在24m以

6、下的脚手架,必须在外侧两端、转角及中间间隔不超过15m的立面上,各设置一道剪刀撑,并应由底至顶连续设置。鹅娅尽損鹌惨歷茏鴛賴。高度在24m及以上的双排脚手架应在外侧全立面连续设置剪刀撑。每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角应在450600之间。剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不应大于150mm。籟丛妈羥为贍偾蛏练淨。剪刀撑搭接长度不应小于1m,并应采用不少于2个旋转扣件固定。8、横向斜撑设置基本要求高度在24m及以上的脚手架两端及中间每隔6跨设置横向斜撑。开口型双排脚手架的两端均必须设置横向斜撑。9、脚手板设

7、置基本要求脚手板应铺满、铺稳。脚手板应用安全网双层兜底。离墙面的距离不应大于mm。脚手板的铺设应采用对接平铺或搭接铺设。脚手板对接平铺时,接头处应设两根横向水平杆,脚手板外伸长度应取130mm150mm,两块脚手板外伸长度的和不应大于300mm。預頌圣鉉儐歲龈讶骅籴。脚手板搭接铺设时,接头应支在横向水平杆上,搭接长度不应小于200mm,其伸出横向水平杆的长度不应小于100mm。渗釤呛俨匀谔鱉调硯錦。作业层端部脚手板探头长度应取150mm其板的两端均应用直径3.2mm的镀锌钢丝固定在支承杆件上。挡脚板搭设在外立杆内侧,挡脚板高度不低于180mm。10、脚手架防护基本要求落地式脚手架外侧必须满挂密

8、目式安全网,且用专用绳索牢固而严密地固定在纵向水平杆上。作业层脚手板下每隔10m必须用水平安全网进行封闭。四、斜道的搭设基本要求1、斜道应附着外脚手架或建筑物设置。高度小于6m的,宜采用一字形斜道。高度大于6m的,宜采用之字形斜道。铙誅卧泻噦圣骋贶頂廡。2、人行斜道和运料斜道的脚手板上应每隔250mm300mm设置一根防滑木条,木条厚度应为20mm30mm。擁締凤袜备訊顎轮烂蔷。3、运料斜道宽度不应小于1500mm,坡度不应大于1:6;人行斜道宽度不应小于1000mm,坡度不应大于1:3。之字形斜道拐弯处应设置平台,其宽度不应小于斜道宽度。贓熱俣阃歲匱阊邺镓騷。五、型钢悬挑脚手架搭设基本要求1

9、、一次悬挑脚手架高度不宜超过20m。2、悬挑钢梁型号应按设计确定,钢梁截面高度不应小于160mm。3、锚固件应按设计确定,锚固型钢悬挑梁的U形钢筋拉环或锚固螺栓直径不宜小于16mm。用于锚固的U形钢筋拉环或螺栓应采用冷弯成型,与建筑结构梁板筋固定。坛摶乡囂忏蒌鍥铃氈淚。4、悬挑梁尾端应在两处及以上的固定于钢筋混凝土梁板结构上。5、型钢悬挑梁固定段应采用2个(对)及以上U形钢筋拉环或锚固螺栓与建筑结构梁板固定。6、悬挑钢梁悬挑长度应按设计确定,固定段长度不应小于悬挑段长度的1.25倍。7、每个型钢悬挑梁外端宜设置钢丝绳或钢拉杆与上一层建筑结构斜拉结。8、悬挑架底部应封闭严密。六、满堂脚手架搭设基

10、本要求1、满堂脚手架搭设高度不宜超过36m;满堂脚手架施工层不得超过1层。2、满堂脚手架应设爬梯,爬梯踏步间距不得大于300mm。3、满堂脚手架应在架体外侧四周及内部纵、横向每6m至8m由底至顶设置连续竖向剪刀撑;当架体搭设高度在8m以上的时,应在架体底部、顶部及竖向间隔不超过8m分别设置连续水平剪刀撑。水平剪刀撑宜在竖向剪刀撑斜杆相交平面设置。剪刀撑宽度应为6m8m。蜡變黲癟報伥铉锚鈰赘。4、设置连墙件与建筑结构拉结,当无法设置连墙件时,应采取设置钢丝绳张拉固定等措施。七、满堂支撑架搭设基本要求1、满堂支撑架搭设高度不宜超过30m,在架体外侧周边及内部纵横向每5m8m,应由底至顶设置连续竖向

11、剪刀撑,剪刀撑宽度应为5m8m。買鲷鴯譖昙膚遙闫撷凄。2、在竖向剪刀撑顶部交点平面应设置连续水平剪刀撑。当支撑高度超过8m,或施工总荷载大于15KN/m2,或集中线荷载大于20 KN/m2的支撑架,扫地杆的设置层应设置水平剪刀撑。水平剪刀撑至架体底平面距离与水平剪刀撑间距不宜超过8m,应在支架的四周和中部与结构柱进行刚性连接,水平间距应为69m,竖向间距应为23m。綾镝鯛駕櫬鹕踪韦辚糴。3、可调托撑螺杆伸出长度不宜超过300mm,插入立杆内的长度不得小于150mm。4、立杆伸出顶层水平杆中心线至支撑点的长度不应超过500mm。八、检查与验收脚手架及其地基基础应在下列阶段进行检查与验收;1、基础

12、完工后及脚手架搭设前;2、作业层上施加荷载前;3、每搭设完6m8m高度后;4、达到设计高度后;5、遇有六级强风及以上风或大雨后,冻结地区解冻后;6、停用超过一个月。驅踬髏彦浃绥譎饴憂锦。九、拆除安全事项1、拆除前准备工作拆除前安全技术交底。全面检查脚手架扣件连接、连墙件、支撑体系是否符合构造要求。清除脚手架上杂物及地面障碍物。设置警戒隔离区。2、拆除程序拆除应由上面下,逐层进行,即安全网栏杆脚手板剪刀撑小横杆大横杆立杆,做到一步一清。拆除至下部最后一根立杆高度时,应先搭设临时抛撑加固后,再拆除连墙件。3、拆除安全事项连墙件必须随脚手架逐层拆除,严禁将连墙件整层或数层拆除后再拆脚手架。应由上而下,逐层进行,严禁上下同时作业。分段拆除高差大于两步时,应增设连墙件。卸料时各构配件严禁抛掷至地面。拆除的构配件应用塔吊吊运或人工传递到地面,严禁从高处向下抛掷。
