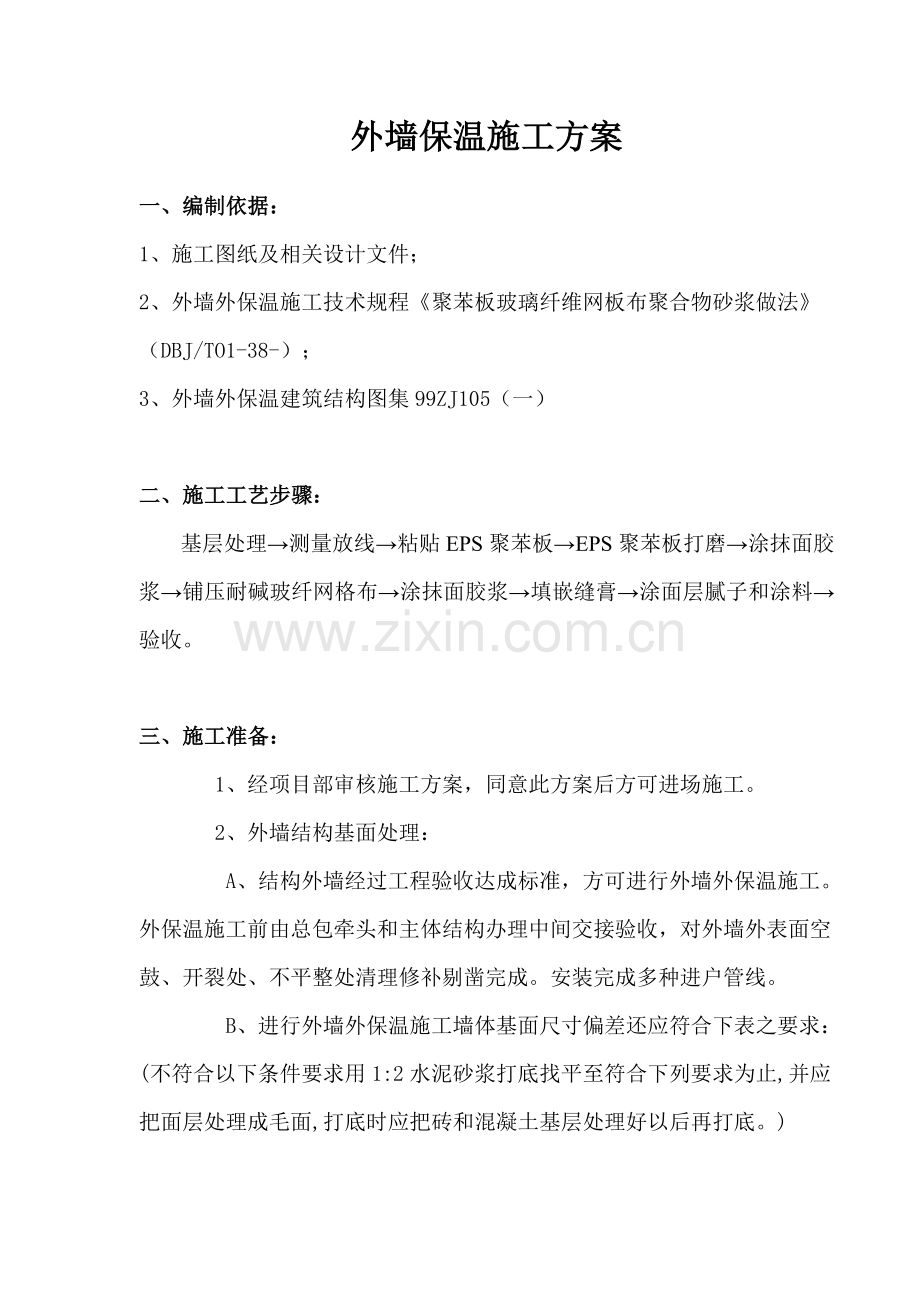

外墙保温施工方案
一、编制依据:
1、施工图纸及相关设计文件;
2、外墙外保温施工技术规程《聚苯板玻璃纤维网板布聚合物砂浆做法》(DBJ/TO1-38-);
3、外墙外保温建筑结构图集99ZJ105(一)
二、施工工艺步骤:
基层处理→测量放线→粘贴EPS聚苯板→EPS聚苯板打磨→涂抹面胶浆→铺压耐碱玻纤网格布→涂抹面胶浆→填嵌缝膏→涂面层腻子和涂料→验收。
三、施工准备:
1、经项目部审核施工方案,同意此方案后方可进场施工。
2、外墙结构基面处理:
A、结构外墙经过工程验收达成标准,方可进行外墙外保温施工。外保温施工前由总包牵头和主体结构办理中间交接验收,对外墙外表面空鼓、开裂处、不平整处清理修补剔凿完成。安装完成多种进户管线。
B、进行外墙外保温施工墙体基面尺寸偏差还应符合下表之要求:(不符合以下条件要求用1:2水泥砂浆打底找平至符合下列要求为止,并应把面层处理成毛面,打底时应把砖和混凝土基层处理好以后再打底。)

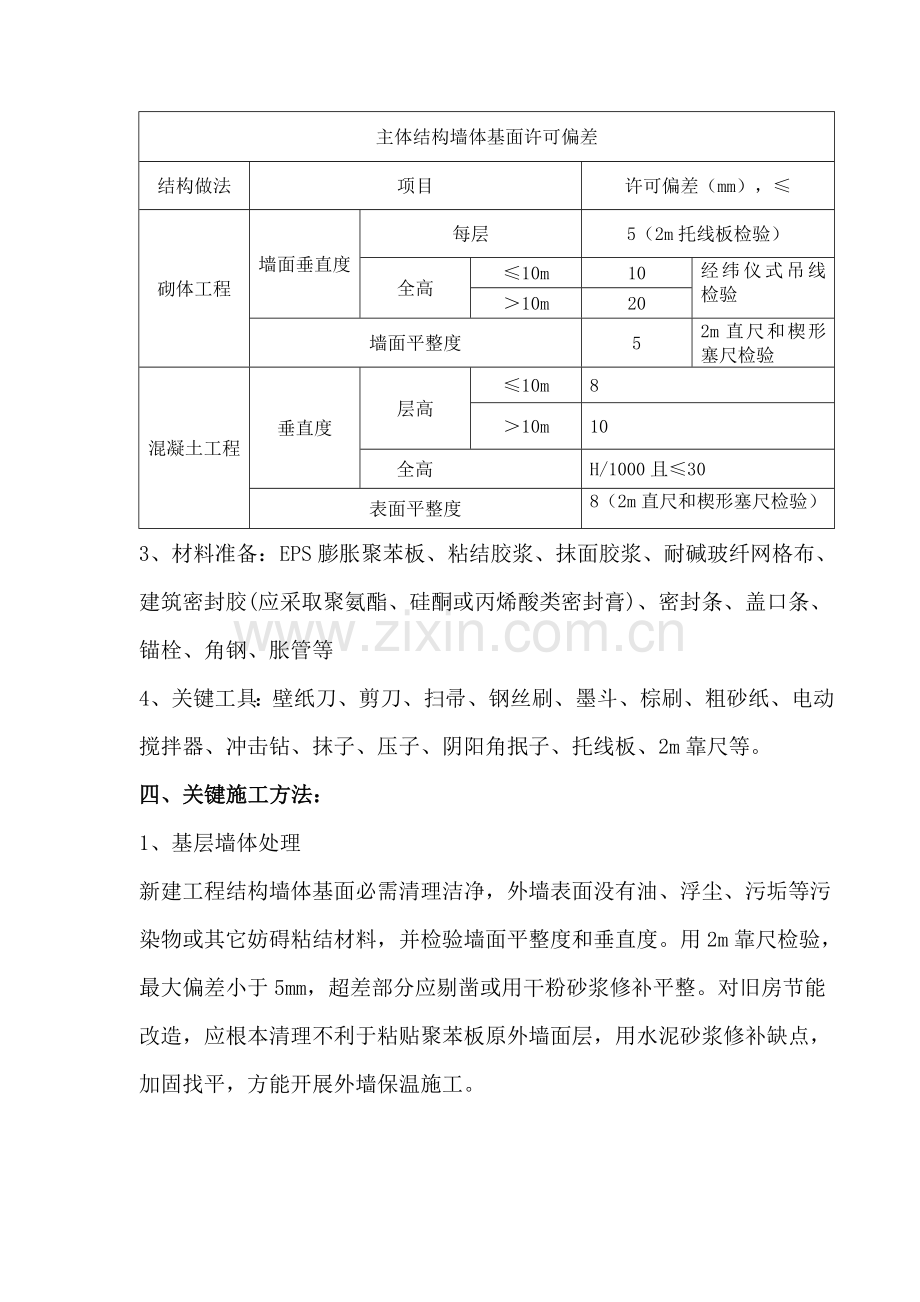

主体结构墙体基面许可偏差
结构做法
项目
许可偏差(mm),≤
砌体工程
墙面垂直度
每层
5(2m托线板检验)
全高
≤10m
10
经纬仪式吊线检验
>10m
20
墙面平整度
5
2m直尺和楔形塞尺检验
混凝土工程
垂直度
层高
≤10m
8
>10m
10
全高
H/1000且≤30
表面平整度
8(2m直尺和楔形塞尺检验)
3、材料准备:EPS膨胀聚苯板、粘结胶浆、抹面胶浆、耐碱玻纤网格布、建筑密封胶(应采取聚氨酯、硅酮或丙烯酸类密封膏)、密封条、盖口条、锚栓、角钢、胀管等
4、关键工具:壁纸刀、剪刀、扫帚、钢丝刷、墨斗、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、阴阳角抿子、托线板、2m靠尺等。
四、关键施工方法:
1、基层墙体处理
新建工程结构墙体基面必需清理洁净,外墙表面没有油、浮尘、污垢等污染物或其它妨碍粘结材料,并检验墙面平整度和垂直度。用2m靠尺检验,最大偏差小于5mm,超差部分应剔凿或用干粉砂浆修补平整。对旧房节能改造,应根本清理不利于粘贴聚苯板原外墙面层,用水泥砂浆修补缺点,加固找平,方能开展外墙保温施工。
2、测量放线
a、依据建筑物立面设计和外墙外保温技术要求,在墙面弹出外门窗水平线、垂直控制线及伸缩缝线、装饰线;
b、在建筑物外墙大角(阴角、阳角)及其它必需处挂垂直基准钢线;每个楼层在合适位置挂水平线,以控制EPS聚苯板垂直和平整度。
3、粘贴聚苯板
a、EPS聚苯板切割:尽可能使用1200*600mm或900*600mm标准尺寸聚苯板。若使用非标准尺寸聚苯板,应采取电热丝切割器或壁纸刀进行裁剪加工。对角线误差±2mm,按实际需要尺寸加工。尺寸许可偏差为±2mm,大小面垂直。
b、粘结胶浆:使用用于外墙保温施工成品粘结砂浆。严格按使用说明配制搅拌,配制好粘结砂浆最好45分钟内用完,通常不应超出1小时。超出可操作时间后不准再使用。
c、变形缝、门窗洞口两侧聚苯板外露侧边上预贴250mm宽包边网格布。
d、粘结EPS聚苯板方法:
1) 在外墙阴阳角处挂垂直通线,每面墙最少2根,注意使其距墙尺寸一致,每层用水准仪找平画水平控制线。当采取分段粘贴时,在开始层上弹一道水平线,并用经纬仪在大角基层处测弹出垂直控制线,依垂直立线挂一道水平线,作为粘贴聚苯板控制线。
2) 首层聚苯板满粘于外墙,其它楼层聚苯板在板面四面涂抹一圈聚合物砂浆,宽50mm厚10mm,侧面留50mm*50mm宽排气孔,板心按梅花形布设粘结点,间距200mm,直径100mm。采取非标准尺寸板时,粘结胶浆涂抹面积和聚苯板面积之比不得少于1/3,以下图:
3) 抹完粘结砂浆后,立即将板立起就位粘贴,粘贴时应轻柔、均匀挤压,并随时用托线板检验垂直平整。板和板挤紧,碰头缝处不抹聚合砂浆。粘贴聚苯板应做到上下错缝,每贴完一块板,应立即清除挤出砂浆,板间不留间隙,假如出现间隙,应用对应宽度聚苯板填塞。
4) 阴、阳角处相邻两墙面所粘聚苯板应垂直交错连接,确保板材安装垂直度。以下图:
5) 安装固定件:在贴好聚苯板上用冲击钻钻孔,孔洞深入墙基面大于30㎜,锚固件间距小于500mm。基层为混凝土构件,使用尼龙塑料胀管;基层为多孔砖、陶粒空心砌块,使用专用锚固件。
6)聚苯板安装许可偏差及检验方法:
序号
项目
许可偏差(mm)
检验方法
1
表面平整度
3
用2m托线板检验
2
立面垂直度
3
用2m靠尺锲形塞尺检验
3
阴阳角垂直度
3
用2m靠尺锲形塞尺检验
4
阴阳角方正
3
用200mm方尺检验
5
接缝平整度
1.5
用直尺检验
4、聚苯板打磨
聚苯板接缝不平处应用粗砂纸打磨平整,打磨动作宜为轻柔圆周运动。磨平后应用刷子或压缩空气将碎屑清理洁净。
5、涂抹面胶浆
聚苯板粘贴完成后,经检验合格,方可进行抗裂聚合物胶浆施工,用不锈钢抹子在EPS聚苯板表面均匀涂抹一层面积略大于一块网布抹面胶浆,厚度约为2mm。
6、铺压玻璃纤维网
按层高、窗台高将玻璃网格布在施工前裁好备用,涂抹面胶浆后随立即耐碱玻纤网格布沿水平方向绷紧,用抹子由中间向上、下两边将网格布抹平压入湿抹面胶浆中,严禁玻璃纤维网布起皱,单张网格布长度不宜大于6m,铺贴搭接时必需满足横向100mm,纵向80mm,阴阳角150mm搭接要求;自上而下沿外墙铺设网布;碰到门窗洞口时,应在洞口四角沿45度方向补助一块标准网布,以预防开裂。网格布左、右搭接宽度为150mm,上、下搭接宽度为100mm,在阳角处还需局部加铺200×400mm网格布一道。全部收口处网格布必需返过阳角压实。
7、涂抹面胶浆
待底层胶浆稍初凝后,再用抹子涂抹第二道抹面胶浆约1~3mm,直至耐碱玻纤网格布全部被覆盖。施工间歇应控制在自然断开处,以方便后续施工,为在连续大墙面上间歇施工,面层砂浆不应全部覆盖已铺好网格布,应和网格布底层砂浆呈台阶形留茬,间距大于150mm。首层墙面、凹阳台、露台应在抹面砂浆外加铺一层网格布,且应在砂浆凝结前进行,并再抹一层2mm厚面层抹面砂浆。
8、填嵌缝膏
在和窗框缝隙处用密封膏镶嵌,密封膏应镶嵌密实、饱满。
9、加强层做法
1)考虑首层抗冲击要求,在标准外保温做法基础上,加铺一层网格布,并在抹一层抗裂聚合物砂浆,以提升保温层抗冲击强度,加强部位抗裂聚合物砂浆总厚度控制在5~7mm,并在同一墙面上,加强层和标准层相接部位应留伸缩缝。
2)在首层阳角处加设一根30×30×mm冲孔镀锌铁皮护角,在抺完底层抗裂聚合物砂浆后,将冲孔镀锌铁皮护角调整压入砂浆内(以挤出砂浆为宜),然后同大面一起压入玻璃纤维网格布将护角包裹起来,一起抹面施工。
五、特殊部位施工方法
1、伸缩缝施工时,先在基层弹出伸缩缝位置线,施工到位时,网格布翻裹,最底层用泡沫塑料塞填,中间用发泡聚乙稀圆棒,最外层用密封膏嵌缝,密封膏镶嵌密实、饱满。
2、门窗洞口处保温系统施工
门窗洞口角部聚苯板,应采取整块聚苯板切割出洞口,不得用碎(小)块拼接,以下图:
铺设网格布时,应在洞口四角处沿45度方向贴补一块标准网格布(200mm×300mm),以预防角部开裂,见下图:
六、质量验收标准:
1、确保项目
a、保温层厚度符合设计要求。
b、各抹灰层之间及抹灰层和基层之间,必需粘结牢靠、无脱层、空鼓、面层无裂缝。
1、通常项目
a、抹灰层表面应光滑、洁净、接搓平整分格缝应清楚;
b、护角、孔洞、槽盒周围抹灰表面应整齐、光滑,管道后面抹灰应表面平整;
c有排水地方应做滴水线(槽),水线(槽)应整齐顺直,滴水线应内高外低,滴槽深度和宽度均不应小于10㎜;
外墙外保温所用材料均应符合相关施工标准,并出示合格证和检测汇报。保温层平整度及垂直度和观感质量验收标准以外墙水泥砂浆粉刷质量验收标准为准。
七、聚苯板外墙保温施工应注意事项:
1、材料应分类挂牌存放。聚苯板应成捆立放,防雨防潮。网格布也要防雨存放。粘结、抹面砂浆存放也要注意防雨防潮和保质期。
2、操作地点环境和基层温度不低于5℃。风力大于5级或雨天不能施工。若在外墙保温施工时忽然降雨,应采取有效方法,以防雨水冲刷墙面。
3、施工前,外墙外侧面脱模剂、灰土及混凝土残渣等必需清理洁净,以免影响粘结砂浆和基层粘结性能。
4、在排板时必需按水平次序排列,且上下两板必需错缝1/2板长粘贴,阴阳角处必需做错茬处理。
5、在采取点框法粘贴聚苯板时,周围砂浆带必需留出50mm排气通道,中间圆饼间距不得大于200mm,应确保粘结面积大于30%。
6、采取锚固件固定聚苯板时,应在粘结砂浆使用二十四小时后进行,锚固钉头和园盘不得超出聚苯板面。
7、搅拌聚合物砂浆时不宜过稀,不然会影响其粘结性。
8、面层抗裂聚合物砂浆总厚度应控制在3~5mm,加强层应控制在5~7mm。
八、质量确保方法
1、对于聚苯板在施工前应检验其出厂合格证及检测汇报。
2、检验抗裂聚合物砂浆和玻璃网格布出厂合格证及检测汇报。
3、在安装锚固件时,用冲击钻在聚苯板上打孔时,不得用力过大,以免破坏聚苯板。
4、在安装阳角保温板时, 角两边距基层要留出10~20mm间隙。
九、质量确保体系
项目经理
技术责任人
质检科
材料科
技术科
财务科
安全科
施工班组
十、安全文明和环境保护方法
1、对参与施工人员进行入场安全教育,认真组织学习安全技术操作规程和相关制度,增强施工人员环境保护意识。
2进入施工现场必需戴安全帽,从事施工作业高度在2m以上时应系好安全带防坠落,并采取有效安全防护方法。
3、脚手架应满铺脚手板,并固定牢靠,严禁出现探头板。
4、不准穿拖鞋、高跟鞋或赤足进场作业。
5、现场内多种防护设施和安全口号等均不得私自挪动,严禁拆除。
6、使用手持式电动工具均应立即设置漏电保护器,戴绝缘手套,预防触电,机械发生故障时,非机电维修工严禁维修。
7、施工现场严禁上下抛扔工具、物件等。、
8、施工现场严禁吸烟、嬉戏、打闹。
9、打磨后聚苯板颗粒碎件就立即清理,每道工序应做到活完脚下清,并将废料倒在指定地点。
10、施工人员应依据项目部要求,统一安排施工,服从项目部统一管理,遵守各项管理制度。
新乡市土建安装
丽水花园项目部
7月26日
