****湖东南路(超山路~釜山路)爆破工程
施 工 组 织 设 计
编制:
审核:
批准:
其中第九页至第十六页为爆破专项施工技术方案,其编制审核批准人员如下:
编 制:
审 核:
批 准:
**安全环保研究院有限公司
2009年6月3日

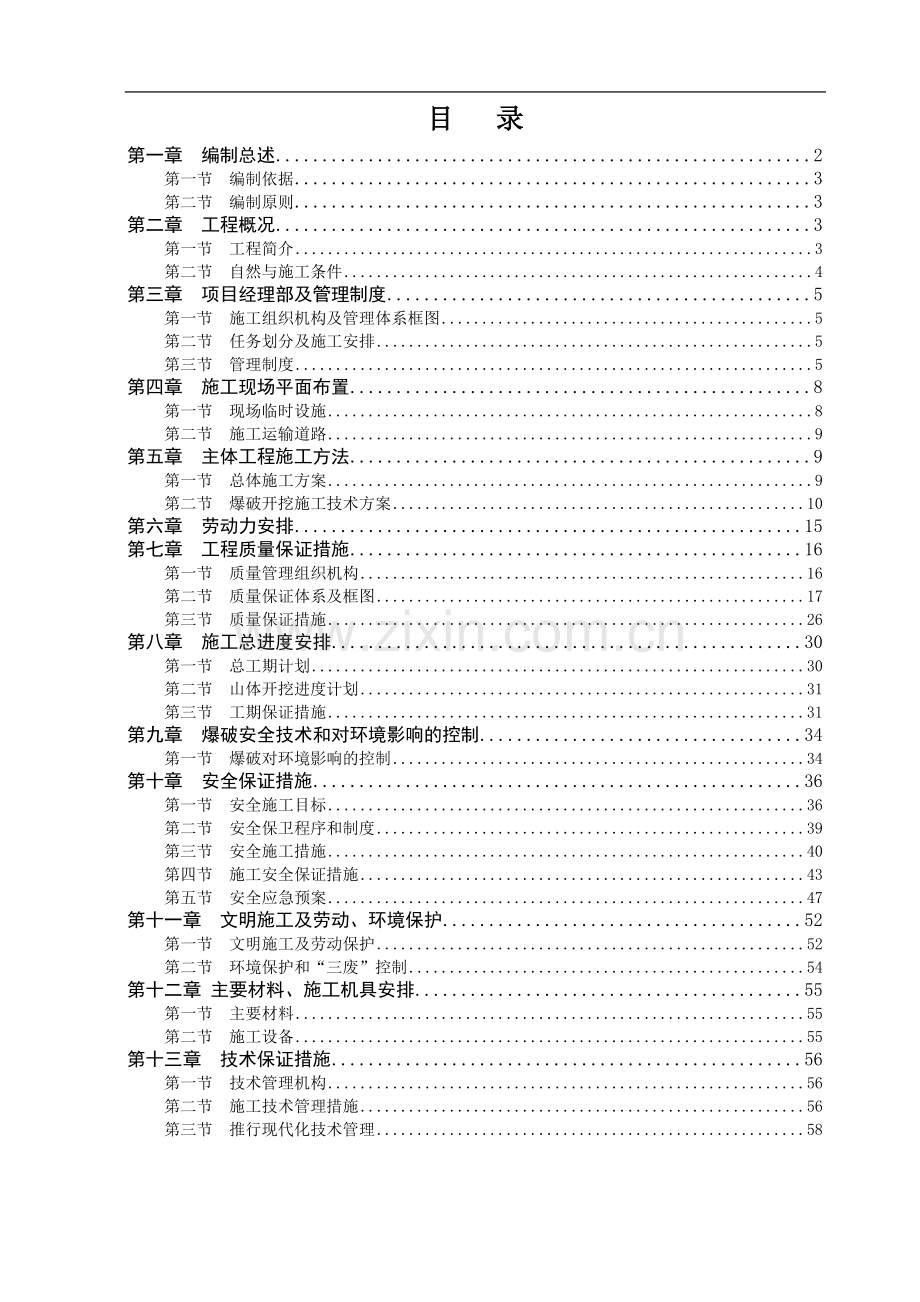

目 录
第一章 编制总述 2
第一节 编制依据 3
第二节 编制原则 3
第二章 工程概况 3
第一节 工程简介 3
第二节 自然与施工条件 4
第三章 项目经理部及管理制度 5
第一节 施工组织机构及管理体系框图 5
第二节 任务划分及施工安排 5
第三节 管理制度 5
第四章 施工现场平面布置 8
第一节 现场临时设施 8
第二节 施工运输道路 9
第五章 主体工程施工方法 9
第一节 总体施工方案 9
第二节 爆破开挖施工技术方案 10
第六章 劳动力安排 15
第七章 工程质量保证措施 16
第一节 质量管理组织机构 16
第二节 质量保证体系及框图 17
第三节 质量保证措施 26
第八章 施工总进度安排 30
第一节 总工期计划 30
第二节 山体开挖进度计划 31
第三节 工期保证措施 31
第九章 爆破安全技术和对环境影响的控制 34
第一节 爆破对环境影响的控制 34
第十章 安全保证措施 36
第一节 安全施工目标 36
第二节 安全保卫程序和制度 39
第三节 安全施工措施 40
第四节 施工安全保证措施 43
第五节 安全应急预案 47
第十一章 文明施工及劳动、环境保护 52
第一节 文明施工及劳动保护 52
第二节 环境保护和“三废”控制 54
第十二章 主要材料、施工机具安排 55
第一节 主要材料 55
第二节 施工设备 55
第十三章 技术保证措施 56
第一节 技术管理机构 56
第二节 施工技术管理措施 56
第三节 推行现代化技术管理 58
图1 周围环境平面图
图2 双壁路堑开挖示意图
图3 单壁路堑开挖示意图
图4 炮孔布置示意图
图5 装药结构示意图
图6 起爆网络示意图
附表一 拟投入本工程的主要施工设备表
附表二 拟配备本工程的试验和检测仪器表
附表三 劳动力计划表
附表四 施工进度计划表
附表五 施工总平面图
附表六 临时用地表
第一章 编制总述
第一节 编制依据
1、****湖东南路(超山路~釜山路)爆破工程招标文件、有关图纸、招标答疑。
2、****湖东南路(超山路~釜山路)建设工程方案设计。
3、现行的与工程有关的技术规范和有效国家标准,以及国家有关部门颁布的有关资料。
4、《土石方与爆破工程施工及验收规范》GBJ201—83。
5、《爆破安全规程》GB6722—2003。
6、《建筑机械使用安全技术规程》JGJ—33—2001。
7、《施工现场临时用电安全技术规范》JGJ—46—88。
8、《工程测量规范》GB 50026—93。
9、《城市道路设计规范》CJJ37—90。
10、《公路路基设计规范》JTGD30—24
11、《公路路基施工技术规范》JTGF10—26
12、《建筑边坡工程技术规范》GB50330-2002
11、从现场踏勘调查、咨询获得的有关资料。
12、投标人自己拥有的技术成果、技术装备、管理水平、施工工艺水平,以及多年积累的土石方工程和场平工程施工经验。
第二节 编制原则
1、遵照招标文件中合同条款的各项要求,实质性地响应业主及监理工程师的指令和要求。
2、严格遵守招标文件明确的设计规范、施工规范及验收标准。
3、坚持实事求是原则,力求技术先进、科学合理、经济实用。
4、坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理。
5、对标书中的预期目标和行动承诺,坚持务实守信原则。
第二章 工程概况
第一节 工程简介
湖东南路呈南北向穿越****,是****主城区规划路网“十八横八纵”中的第六条纵向主干道,向南延伸成为副城区中第四条纵向主干道,是城市绿化景观风貌的景观轴线之一,是城市对外交通的主要纽带之一。
本次工程涉及的就是湖东南路(超山路~釜山路)中里程桩号K2+080~K3+060段穿越山体部位的岩石爆破开挖及采掘、清运等。见图1.
本工程土方约3.7万m3,石方开采量约46.84万m3,计划工期为90天,开采强度平均约为17万m3/月。
要求工期:90天。
要求质量:合格(达到业主要求)。
第二节 自然与施工条件
1、地理位置
湖东南路(超山路~釜山路)工程起于与超山路交叉口北侧100m处,与现状已建成沥青混凝土路面相接,沿规划线向南,终于釜山路,全长约5.2km。
2、工程地质
道路场地沿途地形起伏较大,地面标高为6.5~55.30m,中部山体处最大高差有50m,本次设计范围地段地貌单元属长江Ⅱ级阶地。
根据钻孔揭露、土工试验、标准贯入试验分析结果,本段道路场地内自上而下分布有耕植土、粉质粘土(可塑)、粉质粘土(硬塑)、及闪长岩等。
3、水文地质
勘察区内水文地质条件较简单,勘察场地范围内上部主要由不透水或弱透水的粉质粘土组成,地下水属空隙潜水类型,主要赋存于⑴、⑵、⑶层中,山体部位地下水主要表现为基岩裂隙水,主要接受大气降水和地表水渗透补给。
4、开采技术条件及周围环境
4.1开采技术条件
该爆破工程路段处山体最大相对高差约为50m,地形起伏较大,山体开挖长度约为900m,路面宽度为60m,设计路堑边坡拟采用坡率法,根据岩土实际情况分段放坡,土质边坡坡度为1:1,岩石边坡坡度为1:0.5。
4.2周围环境
该爆破工程路段南北走向,在桩号K2+320北偏东150m处有少量民房,在桩号K3+060南偏东150m处、南偏西200m处有部分民房。见图1。
5、工程内容
山体相对高差约为50m,地形起伏较大,山体开挖长度约为900m,路面宽度为60m,开挖总方量约51万m3。内容包括:测量、地面附着物清除、开山爆破、二次破碎、装车、运输以及施工水源、电源、运输道路等辅助设施的开通。
第三章 项目经理部及管理制度
第一节 施工组织机构及管理体系框图
本着高效精干的原则组建本工程项目经理部,按项目要求组织施工。由参加过相关工程建设的施工人员、技术人员和管理人员为骨干组建本项目部。项目经理部下设办公室、工程部、质安部、技术组、物资部、计划财务部等部门,施工组织机构及管理体系框图见图3-1。下属二个施工队,一个机电组。
第二节 任务划分及施工安排
根据本工程招标文件要求和工程的实际情况,结合本投标人的施工经验、技术状况、设备能力,运用网络计划施工技术,组织流水施工线生产,并适当加大设备生产能力,以备业主若有其它工期要求时能及时调整。
本标段主要分为二个大的施工作业队,即爆破队和装渣队,各施工队的任务划分见下表。
施 工 任 务 划 分 表
施工队
作 业 范 围
爆破队
测量、钻孔、爆破、二次破碎等开挖施工
装渣队
地面附着物清除、装车
机电组
机电维修、供电、供水、通信、照明。
第三节 管理制度
1、总则
(1)施工期间,由项目经理处理施工日常工作。
(2)施工前应将有关测量控制点引到施工现场。
(3)对施工现场有碍施工的设施进行妥善处理。
(4)施工必须遵守国家、省、市有关安全、防火、环保规定。
(5)设计修改必须报总工程师批准方准施工。
(6)爆破技术方案经省市公安机关批准后才准钻孔工作。
(7)使用的爆破器材必须符合部颁标准并经检测合格。
(8)爆破器材的购买、运输、保管、使用必须遵守国家爆破安全规程,国家民爆物品管理条例和江西省民爆物品管理实施细则。
(9)施工现场设立现场项目部,明确人员分工及职责。
(10)爆破现场在施工期间应设置明显标志,并设立警戒哨位。
2、项目经理部工作制度
发布各项规则制度,审查批准设计,修改文件,协调地方的各种关系,确定警戒方案并指挥实施,确定起爆时间及发布起爆命令(管理体系见下页图)。按批准的方案组织安全施工,制订安全施工制度,对人员进行教育。
3、技术部工作制度
进行爆破设计,按炮眼验收结果、调整设计、提交装药、堵塞分解图、网络联接图、提交爆破器材、堵料、网络材料清单,进行网络模拟试验。对装药、堵塞、网络连接进行验收,对爆破效果进行检查并提出技术总结。
4、工程部工作制度
严格按技术部编制的施工方案组织施工,负责炮眼布置与验收、爆破器材质量检验、提交施工所需机具、材料清单,加工起爆药包、装药、堵塞、网络联接、起爆。协调施工队工作。
5、质量安全部工作制度
制订质量安全规章制度,并监督执行。对爆破现场实施警戒,发布安民告示,做好现场火工品的保卫工作。石料场材料质量的检验。
6、物资部工作制度
制订材料、工具领用制度。负责各种爆破器材、网络材料、施工机及用料的购买、
项目经理
项目副经理
总 工
项目副经理
质安部
办公室
物资部
技术部
工程部
计划财务部
施工工区
质 保
安 检
计 划
技 术
测 量
监 测
计 量
资料中心
材料
设备
仓储
合同
预算
财务
统计
人事劳资
行政后勤
保 卫
试验室
生产调度
安全、环保
施工组织机构及管理体系框图
运输、保管、发放和回收工作。
7、综合办公室工作制度
解决好施工人员的食宿、做好工程的宣传报导工作以及文明施工,环境管理等工作,并做好工程的后勤保障工作,接待和安排参加方案审查会的专家和领导。
8、计划财务部工作制度
工程财务方面的管理及制度的制定,施工文件及相关制度的制定,合同管理、施工文件管理、财务工作以及工程结算统计等工作。
9、监督检查制度
(1)根据经过批准的爆破工程技术方案,由技术部负责编制施工分解图,包括布孔、钻孔、装药、网络、防护等。
(2)制定规章制度,明确验收制度,由工程部完成一道工序,技术部验收一道工序,工程部、技术部长和具体负责实施的工程师签字后方可进行下一道工序。
(3)火工品的使用由质量安全现场监督、检查,火工品作到计划多少买多少,若有多余,当天退回库房。
(4)工程部严格按施工工序进行施工,并接受技术部的监督检查。
(5)技术部向项目指挥部负责,所下发的各工序分解图须报项目总工批准并签名后方准下发,并对下发的各工序分解图进行跟踪、检查、验收,验收后的资料报项目指挥部存档。
(6)项目指挥部根据业主要求,指挥各施工队完成各自的施工任务,督促、检查其完成情况,确保工程质量和安全。
第四章 施工现场平面布置
第一节 现场临时设施
现场临时设施布置遵循招标文件有关规定和节约用地的原则。
1、施工水源和电源均未接通,由承包人自行解决,本项目施工设备多为燃油机械,施工用电主要为生活和场内照明、排水和维修机械,总容量计划100KVA,为了不影响施工备用75KVA移动式发电机组壹台。
2、施工生活宿舍及办公用房优先使用矿区办公楼,不足部分,租用民房或在西侧山坡边开挖岩土自行盖设,采用彩色钢板活动房。发电房、材料仓库设在施工生活宿舍旁。
3、在工区西侧选附近平整场地作为停车场。并设简易机械修理点,供施工开挖、运输机械检修用。
第二节 施工运输道路
开挖区的施工道路根据地形顺坡而上,并根据开挖梯段的划分及施工进展及时延伸、调整。上山公路纵坡8%计,从西侧开公路进采场。顺着山坡修筑斜坡道至60m标高水平,采用双车道,路面宽10m,靠山坡一侧修筑宽0.5m,深1.0m的排水沟。
临时设施布置及临时用地表
用 途
面 积(m2)
位 置
需 用 时 间
项目部办公用房
100
项目部办公楼
整个工期
生活区
400
租房、东侧山坡边
整个工期
临时修理点
50
东侧山坡边
整个工期
材料仓库
50
东侧山坡边
整个工期
开挖区上山公路
(长500m,宽9m)
4500
开挖区边缘
整个工期
发电房
30
西侧山坡边
整个工期
第五章 主体工程施工方法
第一节 总体施工方案
本工程的特点是开挖填筑方量大,对爆破安全要求高,因而爆破开挖是本工程按期优质完工的关键工序,而爆破方案的选择更为关键。
1、场地清理
山体开挖前,先用推土机、挖掘机清除表皮上的杂草、树根等杂物。确保爆破后的填筑料符合设计规范要求。
2、山体爆破工程施工方案
本工程采用梯段深孔爆破法。钻孔采用英格索兰及阿特拉斯高效钻机,用乳化炸药爆破,毫秒微差非电起爆网络。
3、石渣装运工程施工方案
由于本工程量大,作业强度大,梯段作业装渣场狭窄,故采用1.6-2.0m3斗容挖掘机装渣,15t自卸汽车运输,用ZL-90铲车辅助装渣作业,机械流水作业,确保满足大强度装运作业。
第二节 爆破开挖施工技术方案
1、技术要求
(1)由于本爆区内有房屋设施,因此,爆破有害效应的控制及保证住宅区建筑物的安全为首要条件。
(2)开挖高程范围为黄海标高+14.9m~+70m,最终形成的底板为+14.9m~22m左右的水平面。
(3)爆破块度:石方直径控制在30cm以下。
(4)爆破后形成的最终边坡稳定,最终边坡角为1:1,1:0.5。
(5)总工期控制在90天。
2、方案论证
适合在本工区施工的爆破方法大致有二种,即:中深孔爆破和浅眼爆破。结合本区的环境及技术要求,针对上述二种爆破方法,分析各爆破方法的优缺点如下表。
爆破方法比较
爆破方法
优点
缺点
中深孔
爆破
① 可采用微差起爆控制地震;
② 施工效率高;
③ 易控制爆破块度。
① 设备投资大;
② 受天气影响较大;
③ 成本较硐室爆破高;
④ 爆破次数较多。
浅眼爆破
① 爆破药量小,易控制地震;
② 爆破块度小。
① 施工效率太低,时间长;
② 爆破成本高;
③ 爆破次数太多。
根据表中二种爆破方法的特点,比较适合本区爆破的方法应以中深孔为主,浅眼爆破为辅。在周边爆破厚度小于5m或根底处理、开工初期运输道路修筑工程、二次破碎等采取浅眼爆破方法,主体工程采取分台阶中深孔爆破方法。
3、施工设计
1)分层台阶
本爆区山顶最大标高为71m,底板最低标高为14.9m,最大开挖高度约为46.4m,考虑到爆破穿孔和爆堆的挖运效率和施工安全,中深孔爆破的合理台阶高度应为15m左右。由于施工路段设计的永久边坡台阶高度为6m,,综合考虑,本区分层台阶的高度取12m,当爆破施工临近永久边坡时,将12m高台阶分为两个6m高台阶进行施工,见图2、3。
2)工作面推进方向
a、本爆破区域公路为南北走向,爆破施工大部分为双壁路堑,少量为单壁路堑,对于双壁路堑,台阶工作面可沿公路走向向东和向西同时推进,见图2-1、2-2。对于单壁路堑,台阶可向北和向东推进,见图3-1、3-2.这样可充分利用场地的工作面,提高施工效率,保证施工工期。
b、设备上山道路由山体东西两侧利用其缓坡地形修筑之字形斜坡道,将钻机引向山顶。
3)边坡设计
根据《公路路基设计规范》JTGD30—24、《公路路基施工技术规范》JTGF10—26、《建筑边坡工程技术规范》GB50330-2002进行施工。
4、爆破参数
1)深孔爆破参数
(1)台阶高度(H)
根据地形、地质及穿孔设备情况等综合考虑,本工程实施中深孔爆破台阶高度设计为:H=12米。
(2)孔径(d)
选用115mm直径的钻孔设备
(3) 孔距与排距(a、b)
根据炮孔孔径大小不同而选择不同的孔距和排距。
孔径为115mm时:
孔距3.0~4.0m;排距3.0~3.5m。
(4)布孔方式
采用三角形布孔方式。这样炸药分布比较均匀,有利于改善爆破效果。每次爆破沿台阶坡面布置2~3排,每个爆区炮孔总数根据爆破地震控制的要求确定,一般控制在80个左右为宜,见附后的炮孔布置图4。
(5)孔深(h)
h=H+△h
H为台阶高度;
△h为钻孔超深,根据经验数据,取0.5~1.5m。当孔距和排距较小、岩石较破碎时取下限值,反之,则取上限值。
(6)底盘抵抗线(W)
取W=4~5m。
(7)炸药单耗(q)
根据本区岩性,取q=0.30~0.40kg/m3,但最合理的单耗值需根据试爆进行确定。
在开工后首先进行试验爆区,其规模尽可能小,布置10~20个炮孔,取q=0.30kg/m3,单孔微差起爆,根据其爆破效果,再进行适当调整。
(8)装药结构
耦合装药,装药密度大于0.9kg/bm3,装药长度6~7m,孔口堵塞长度3.0~4.0m(根据孔距和排距大小合理确定)。孔内用导爆管雷管加起爆药柱起爆,起爆体尽量靠近孔底,离孔底1~2m处较好。
装药结构见装药结构见图5。
(9)单孔药量(Q)
Q = a· b·H·q (kg)
按平均孔网参数计算,当孔径为100mm时,Q=42kg;
(10)每次爆破总药量(∑Q)
∑Q=n·Q (kg)
式中n为爆区的炮孔数量
中深孔爆破参数的取值见下表。
爆破参数汇总表
序 号
参 数
单 位
数 量
1
台阶高度H
m
6~12
2
孔径D
mm
115
3
孔深L
m
12.5~13
4
底盘抵抗线W
m
3~4
5
孔距a
m
3~4
6
排距b
m
3~3.5
7
炸药单耗q
kg/m3
0.30~0.40
8
单孔装药量(平均)
kg
48
9
堵塞长度
m
3~4
10
延米爆破量
m3/m
10.5~15.75
11
月爆破次数
次
15
12
月爆破方量
万m3
10~20
13
每次爆破孔数
个
80
14
每次爆破药量
kg
2000~10000
15
爆破最大段药量
kg
小于300
注:单次爆破最大药量控制在5吨以内。
2)浅孔爆破参数
(1)孔径
采用42mm孔径,手风钻凿孔
(2)孔距与排距
孔距1.0~1.5m,排距0.8~1.0m。
(3)布孔方式
采用三角形布孔方式。
(4)孔深
h=H+⊿h
H为台阶高度,取2.5~3.0m;
⊿h为钻孔超深,取0.2~0.4m。
(5)爆破单耗
根据试验炮确定爆破单耗,按q=0.35kg/m3的取值进行试爆,根据其爆破效果,再进行适当调整。
(6)单孔药量
根据公式:
Q = a· b·H·q (kg)
(7)总药量
∑Q=n·Q (kg)
式中n为爆区的炮孔数量
3)光面爆破爆破
为了减少爆破开挖对边坡的破坏和扰动,确保边坡的稳定、光滑和平整,减少边坡修整工程量,永久边坡开挖采用光面爆破技术。光面爆破参数为:
(1)光面炮孔间距a光。
光面炮孔间距的选取应考虑到炮孔直径,岩石力学特征,地质构造,炸药种类等多种因素的影响。孔间距:
a光=(10-20)d。
在节理裂隙比较发育的岩石中应取小值,整体性好的岩石中可取大值,取a光=1.5m。
(2)最小抵抗线W光。
光面孔的最小抵抗线W光是光面层厚度或周边眼到邻近辅助眼间的距离,是影响光面爆破效果的关键参数。
W光=(1.2-1.8)a光 取W光=2.0m。
(3)线装药密度q光。
装药密度过大,会破坏炮孔的孔壁,线装药密度过小,炮孔间裂缝不能贯通,岩壁表面留下岩埂难已开挖,坡面不平整,造成欠挖,为了控制裂隙的发育以保持新壁面的完整稳固,在保证沿炮眼联心线破裂的前提下,应尽可能少装药。取q光=0.5~0.6kg/m。为了克服炮孔底部的夹制作用,底部必须加大装药量,q底=(1.2~2.0)q光。
(4)装药结构
光爆孔采用不偶合装药,用将炸药卷绑在竹片上,药卷紧靠导爆索,孔底适当加药,孔口部位适当减药。
(5)堵塞长度。
光面爆破孔口一般留1.0~1.5m为炮孔堵塞长度,堵塞时先用炮棍将塑料团或布团送入炮孔内1.0~1.5m处,用钻屑或炮泥堵塞。
4) 缓冲孔爆破参数
在光面孔与主炮孔之间布1~2排缓冲孔,采用不耦合或间隔方式装药,以避免永久坡面受冲击而影响其稳定性。缓冲孔爆破参数:
底盘抵抗线W缓=2.0m,孔距a缓=2.0m,超深h=1.0~1.5m,装药量较主爆孔减少40%~60%。缓冲孔采用分层装药,层间间隔1.0~1.5m,孔底适当加药,孔口部位适当减药。
5、爆破器材与起爆网路
1)爆破器材
① 炸药
孔内有水时,采用乳化炸药。孔干时采用粉状乳化炸药。
② 雷管
中深孔台阶爆破用导爆管毫秒雷管和电雷管,二次破碎用火雷管。
2)起爆网路
① 网路联结方式
采用导爆管雷管入孔,地表微差与孔内微差相结合,导爆管采用连接块连接,终端采用电雷管起爆。
② 微差间隔
主爆孔孔内采用毫秒雷管1~15段,微差间隔25~100ms,地表排间微差采用25~50ms间隔。光面孔与主爆孔一同起爆时,光面孔滞后于主爆孔起爆,起爆间隔时间不小于75-150ms。见起爆网路图6。
第六章 劳动力安排
1、施工劳动力安排
劳动力计划见附表三所示。
2施工队伍进场计划
施工队伍进场的总原则:根据招标文件要求、工程进度要求和业主、监理工程师的要求,分批进场,并依据情况变化随时调整。
第一批选遣人员约30人和部分先期使用的机械在开工前15天内进驻现场。进场后的主要工作是:准备生活、生产房屋(租赁或修建)、临时设施,清理现场,规划修筑施工道路,进行技术准备工作和开工前其他准备工作,并征求业主意见,向监理工程师进行咨询等。
第二批人员约29人在开工前2天内进驻现场,主要机械设备进场,接通水电,进行测量复核、放样工作,配备齐施工机械设备,形成规模生产能力,完善各项准备工作,为主体工程全面开工作好一切准备。
后续施工人员和机械设备,根据进度要求和现场作业条件及时进入施工现场。
第七章 工程质量保证措施
第一节 质量管理组织机构
质量是企业永恒的主题,也是我们建设本工程的主题。“务实守信、创新求精”是我们的质量方针;“令业主满意”是我们的宗旨。我们将按照规程规范设计要求,全过程控制,层层把关,确保生产出符合设计要求的优质产品。
若我公司有幸中标施工,我们将抱着对业主高度负责的态度,采用针对性的先进技术、工艺、设备,从组织机构、管理手段、检测设施抓起,实行全员、全方位、全过程的质量控制,在不提高设计标准的前提下,依靠提高施工工艺标准,确保质量目标实现。
本投标人将在中标后迅速组建项目经理部质量领导小组,成立以项目经理为组长,质安部经理为副组长、各职能部门参加的质量管理领导小组,实施工程质量管理。质量管理组织机构图如下。
质量管理领导小组
质 保 部
内部质量审核
技术部
物资部
工程部
商务部
办公室
施工工区
质量管理组织机构图
第二节 质量保证体系及框图
1、 施工质量目标
工程施工严格按照设计要求和有关施工技术规范质量评定标准施工,严格加强事前控制和事中管理,做好各个环节的质量控制。工程施工总体质量目标达到:满足合同规定的质量要求,工程质量一次验收合格率100%,争取达到优良工程标准。
“质量管理是工程的命脉和核心,安全生产是永恒的主题,进度控制是工程建设目标”,自觉而认真负责地开展各项工作,严格把好每道工序质量关。抓质量、创品牌,是本工程始终不懈的中心任务。
2、质量保证体系及措施
1、认真贯彻ISO9001质量管理标准,建立完善质量体系。为确保质量体系持续有效运行,实现工程质量创优目标,建立以项目经理为组长,质保部经理为副组长,有关职能部门领导参加的质量管理领导小组,组织领导工程创优管理工作,其质量保证体系框图如下。
2、工程施工质量是工程的命脉,是工程管理的中心任务。本工程施工质量控制主要是钻孔、装药爆破、块度控制、路基场地填筑压实,分过程保证体系、组织保证体系、工作质量保证体系,建立健全以项目经理总负责的全过程的施工质量保证体系,实行岗位责任制,做到责任明确、措施明确,加强事前控制、严格事中控制、注重事后总结,尽可能杜绝事后质量事故,减少事中质量问题。为确保工程质量,达到创优目标,对分部工程施工前,由技术人员向作业班组进行技术交底和质量教育。
施工质量保证主要抓好“一个目标、两个环节、五个保证”。
一个目标:即一个质量目标,所有工序、单元工程一次合格率100%以上,单元工程优良率95%以上,单位工程质量达到优良等级。
两个环节:主要抓好钻孔爆破施工质量环节和碎石加工质量环节,突出重点抓好施工作业过程控制及检测工作。
五个保证:完善的质量体系保证、可靠的技术措施保证、精干的人员保证、先进的设备保证、良好的思想保证。
具体要求做好以下几点:
(1) 如果我们中标,我们将抽调技术精湛、实践经验丰富、业务精通、吃苦耐劳的精兵强将和长期从事土石方施工的技术队伍对本工程进行施工,组建完善的工程施工管理机构和由各级质量负责人组成的质量保证体系。
(2) 做好质量技术把关和质量管理把关,确保质量技术保证措施和管理保证措施的完善和落实。
(3) 制定创优规划,积极开展TQC质量小组活动,对重点、难点进行技术攻关,加强事前管理、事中控制、事后总结,提高一次验收合格率。
(4 )加强施工管理人员的培训,要求各级质量管理人员做到“三熟悉、三严格”,即熟悉业务、熟悉设计和规范、熟悉合同;严格按设计和规范要求施工,严格按施工验收、检查程序执行、严格按合同办事,重在落实。
(5) 加强施工放样测量的控制,严格控制各工序或工段的质量,不让有质量隐患或缺陷的工序或工段进入下一个循环。
(6) 加强原材料的质量控制,未经检验或检验不合格的建筑原材料不得用于本工程,实行严格的取样抽检制度,取样采用监理工程师见证取样方式。严格实行质量岗位责任制,各级领导负责制。积极主动接受监理工程师检查。实行质量岗位责任制。
质量保证体系
经济保证
施工保证
技术保证
组织保证
思想保证
创优质工程
项目经理部质量管理领导小组
贯彻ISO9000系列质量标准、推行全面质量管理
明确创优项目
制定创优措施
检查创优效果
提高质量意识
创优质工程
施工队质量小组
各项工作制
度和标准
TQC教育
签定质保责任状
制定奖罚措施
完善计量支付手续
优质优价
现场QC小组
质量工作检查评比
应用新技术新工艺
测量复核
质量计划
技术交流
熟悉图纸掌握规范
岗前技术培训
制定教育计划
下道工序是用户
为用户服务
质量第一
奖优罚劣
经济兑现
加强现场试验控制充分利用现场化检测手段
实行自检互检交接检
定期不定期质量检查
接受业主和监理监督
质量责任制
技术岗位
责任制
总结表彰先进
检查落实
各项工作制度和标准
改进工作质量
质量评定
实现质量目标
反 馈
质量保证体系框图
主要项目工作程序框图,列举如下。①质量检验总程序图;②施工过程控制程序框图;③测量工作程序控制框图;④原材料试验程序框图;⑤隐蔽工程检查程序框图;⑥单项目工程验收程序框图;⑦取样试验工作程序框图;⑧质量控制点流程框图。
标准试验
试验报告
实施控制检验
成品抽样检验
检验结果评定,是否合格?
作出结果
分析原因
结束
提出处理意见
是
否
试验结果评定
① 质量检验总程序图
设计咨询、研究设计图纸及说明书
根据计划编制任务书
设备供应
材料供应
编制工作程序及质量保证计划
执行施工方案
审查批准
按质量保证计划进行质量控制
开展QC小组
施工前准备
效果检查、质量检查
执行施工计划
改善施工管理
施工质量的鉴定和评定
汇总工程文件
② 施工过程控制框图
竣工测量
施工
测量
施工中复测检查
施工基线的开工复测
测
量
测量成果报监理工程师
控制网、水准基点加密
③ 测量工作控制程序框图
出 厂合 格证 及检 验报 告
签领使用
试验报告
工地抽样试验
主材
原材料检验
合格
报监理工程师审批
辅材
不合格
清理
出场
④ 原材料试验程序框图
合格则报请
合格
项目经理部验收
合格
施工队自检
监理工程师验收
签署隐蔽工程验收证书
不合格
不合格
不合格
返 工
⑤ 隐蔽工程检查验收程序框图
项目经
理部验
收
填写单项工程质量评定表
自检合格并有完整的施工记录
单项
工程
验收
填写验收评定表
监理工程师验
收
签署验
收意见
⑥ 单项工程验收程序框图
监理工程师全过程监察
试
验
工地
试验
人员
取样
填写试验报告
工地自然养护
试验室见证及现场人员见证
试验室标准养护
⑦ 取样试验工作程序框图
① ② ③ ④
超径破碎
装
运
安
检
爆
破
钻
孔
测量放样
设
计
⑤ ⑥
交工验收
场
地
清
理
测
量
控
制
清
理
碎
石
加工
⑧ 质量控制点流程框图
管理手段
数据表
数据表
数据表
施工日志
数据表
数据表
分级
C
B
B
B
B
A
A
A
A
抽检
合格
合格
抽检
合格
抽检
合格
抽检
检测工具
测量仪
钢尺
钢尺
直尺、
水准仪
检验者
自检
自检
专检
自检
自检专检
自检专检
技术要求
验收规范要求
设计中心误差5cm以内
GB6722-2003
设计及规格要求
设计及规范要求
设计及规范要求
管理点名称
(控制内容)
测量精度
炮孔布置
装药爆破
块度控制
碎石加工
分层厚度
管理
点号
①
②
③
④
⑤
⑥
工
序
号
1
1
1
1
2
3
第三节 质量保证措施
为了确保工程质量,我们根据本工程的特点制定切实可行的质量保证措施如下:
1、制定质量管理制度
(1)质量责任制是组织和发展生产,确保工程质量的最基本条件,其实质是责、权、利三者的结合,目的是加强职工对质量的责任感。
(2)建立项目部各级人员的挂帅责任制。
(3)建立各部门的质量责任制。
2、建立质量检查制度
(1)对工序实行严格的检验制度,上道工序不合格,不准进入下道工序,确保各道工序的工程质量;
(2)工程实行挂牌施工;
(3)建立严格的质量评定制度:
按《土石方与爆破工程施工及验收规范》(GBJ201-83)进行验收和质量评定。坚持以施工工序为环节的标准化、量值化质量管理,对重要部位或隐蔽工程则实行施工单位、监理、设计、业主、质监联合检查评定,合格签字,存档,不合格坚决返工。
(4)建立严格的原材料、成品和半成品现场验收及管理制度:对采购进场的原材料、成品和半成品要由质检负责人组织质量、技术、物资部门进行验收,检查合格后要分类、分批堆放,并设立标志和帐卡,坚持按用途归口保管、发放、不得混杂,对易受潮物品做好防雨、防潮措施。
(5)建立原始资料的积累和保存制度
本工程施工中要准备一套完整的质量保证文件和记录:
①质量文件包括:质量保证计划;工程程序;技术标准;规范;采购技术要求。②记录包括:施工过程记录;各工序、项目的检查记录;各种原材料的试验鉴定记录;原材料检查记录和出厂合格证;工程验收记录;不合格品记录(质量事故报告);审查和处理结果记录;观测记录及有关质量问题的来往文件和一套完整的设计修改通知书。
3、施工过程质量控制措施
1) 开挖质量控制
(1) 测量:按设计划分的阶段高程,准确测量,确定阶段开挖标高;
(2) 表层清理:开挖前清除开挖面表层的杂草、树木、腐殖土等杂物;
(3) 爆破作业:
a、炮孔布置:严格按设计布置孔位,炮孔中心误差<±5cm;
b、钻孔:按设计的炮孔倾角、方位钻孔,终孔误差<10cm;
c、装药:按设计的装药结构、装药量装药,装药量误差<5%;
d、起爆:V型微差起爆,以增大炮眼的实际密度系数,降低大块率,改善石碴级配;
e、二次破碎:块度大于规定要求的石料,需经解小后再用于回填;
f、+7m标高梯段爆破:控制好钻孔超深,防止过度超挖;超高(欠挖)处用小炮修平,确保无欠挖、超挖<20cm。
2) 关键技术措施
根据业主要求,质量保证体现在以下几个方面:
① 场地的平整度,要求开挖后最终形成的底板标高为+7.0m,平整度要求为±20cm。
② 满足工程所需块石、抛石块度要求。。
③ 保证高边坡的稳定性。
针对上述质量要求,必须采取一系列与之相应的技术措施才能满足和保证上述质量标准。
(1) 保证底板平整的技术措施
① 最下层台阶炮孔选取合理的超深(△h);
② 准确控制炮孔深度;
③ 保证炮孔质量和孔底装药密度;
④ 起爆药包尽量放入孔底。
(2)保证爆破块度的技术措施
① 选用合理的孔网参数;
② 选用合理的炸药品种;
③ 选用合理的装药结构;
④ 采用毫秒延时起爆,并选取合理的微差间隔和起爆顺序;
(3) 保证爆区边坡稳定、整齐美观的技术措施
① 交界线上采用光面爆破;
② 交界线附近采用缓冲爆破;
③ 减小交界处爆区的规模和炮孔排数;
④ 严格控制光爆孔的施工质量。
3)装填质量控制
可利用渣料与废渣分类堆放。不装不合回填质量要求的回填料,如剔除大于规定要求的大块等;
4)试验
试爆:爆破施工前对爆破设计进行试爆,调整各项设计参数;施工过程中也应不断调整优化爆破设计参数,使其爆破效果最佳。
4、爆破材料的质量保证及储运措施
爆破器材属于特种商品,由公安部门指定的专门经销商供应专业厂家的合格产品,产品质量一般是有保证的,但由于中间运输和储藏的影响,其
