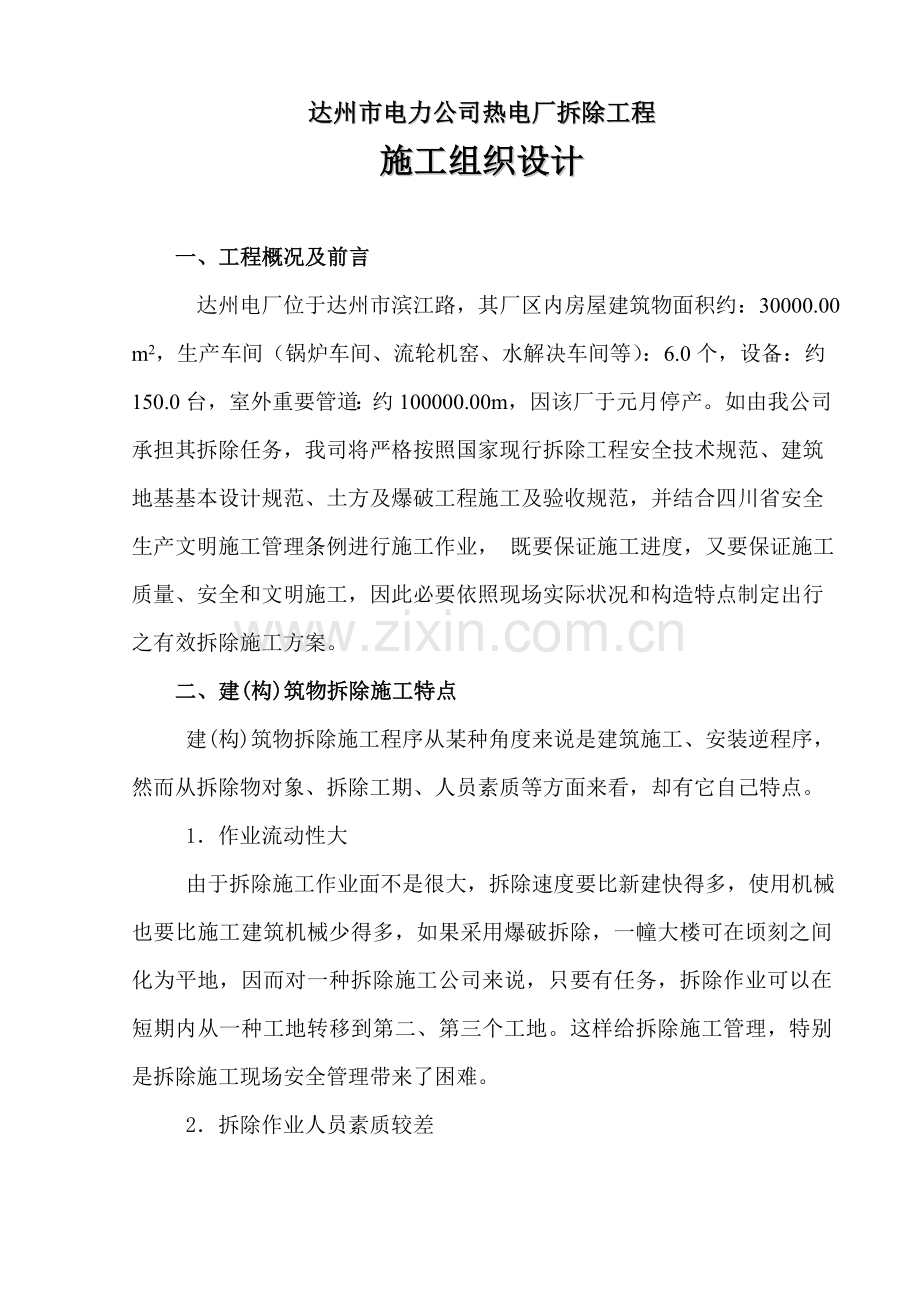

1、达州市电力公司热电厂拆除工程施工组织设计一、工程概况及前言 达州电厂位于达州市滨江路,其厂区内房屋建筑物面积约:30000.00 m2,生产车间(锅炉车间、流轮机窑、水解决车间等):6.0个,设备:约150.0台,室外重要管道:约100000.00m,因该厂于元月停产。如由我公司承担其拆除任务,我司将严格按照国家现行拆除工程安全技术规范、建筑地基基本设计规范、土方及爆破工程施工及验收规范,并结合四川省安全生产文明施工管理条例进行施工作业, 既要保证施工进度,又要保证施工质量、安全和文明施工,因此必要依照现场实际状况和构造特点制定出行之有效拆除施工方案。二、建(构)筑物拆除施工特点 建(构)筑物

2、拆除施工程序从某种角度来说是建筑施工、安装逆程序,然而从拆除物对象、拆除工期、人员素质等方面来看,却有它自己特点。 1作业流动性大 由于拆除施工作业面不是很大,拆除速度要比新建快得多,使用机械也要比施工建筑机械少得多,如果采用爆破拆除,一幢大楼可在顷刻之间化为平地,因而对一种拆除施工公司来说,只要有任务,拆除作业可以在短期内从一种工地转移到第二、第三个工地。这样给拆除施工管理,特别是拆除施工现场安全管理带来了困难。 2拆除作业人员素质较差 普通拆除施工公司工人普通是一批刚放下锄头农民工构成,她们不懂得房屋基本构造,不懂得拆除规范顺序,只是一心求快、多挣钱,采用自下而上拆除楼板,大片拉倒墙体等违

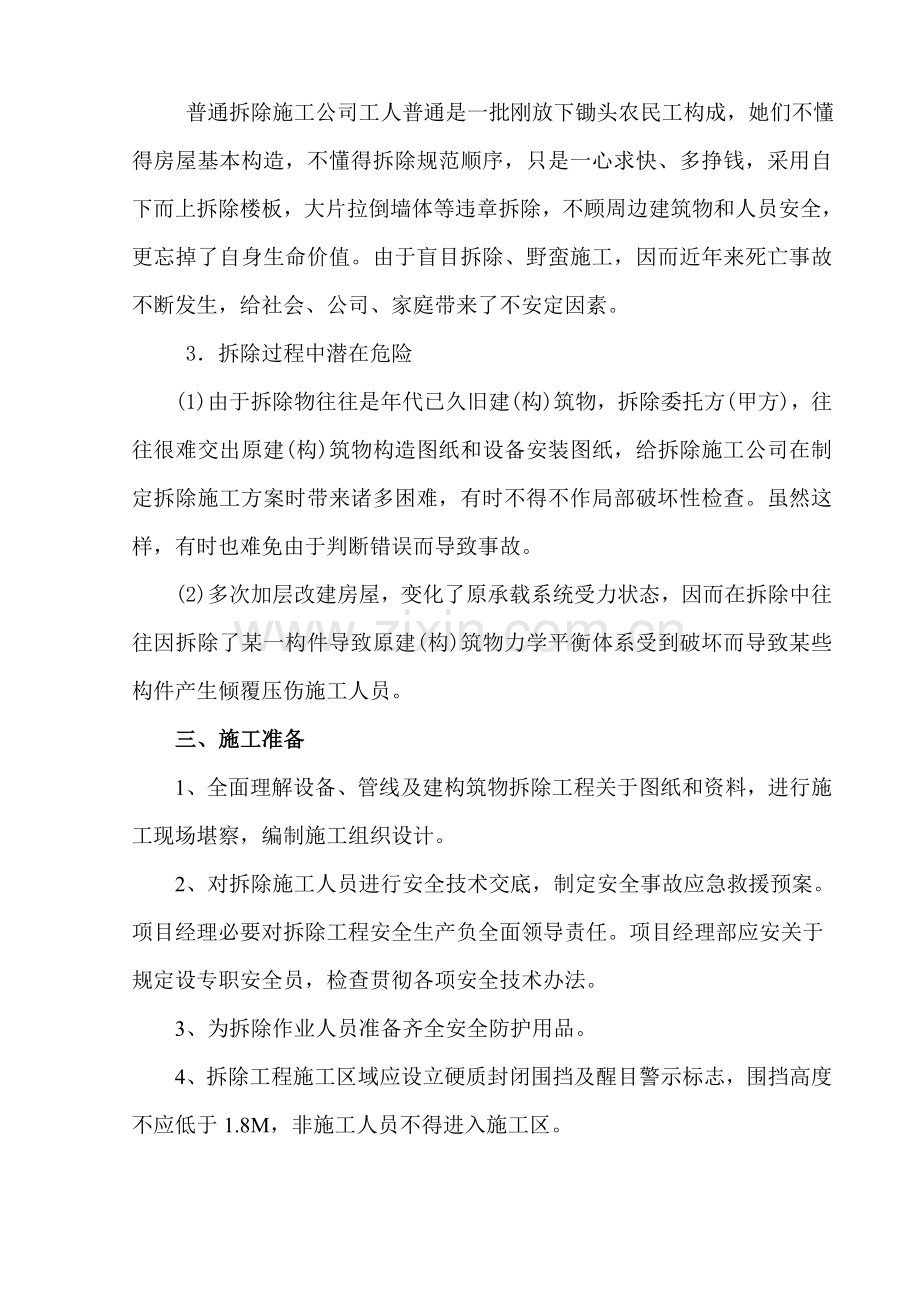

3、章拆除,不顾周边建筑物和人员安全,更忘掉了自身生命价值。由于盲目拆除、野蛮施工,因而近年来死亡事故不断发生,给社会、公司、家庭带来了不安定因素。 3拆除过程中潜在危险 (1)由于拆除物往往是年代已久旧建(构)筑物,拆除委托方(甲方),往往很难交出原建(构)筑物构造图纸和设备安装图纸,给拆除施工公司在制定拆除施工方案时带来诸多困难,有时不得不作局部破坏性检查。虽然这样,有时也难免由于判断错误而导致事故。 (2)多次加层改建房屋,变化了原承载系统受力状态,因而在拆除中往往因拆除了某一构件导致原建(构)筑物力学平衡体系受到破坏而导致某些构件产生倾覆压伤施工人员。三、施工准备1、全面理解设备、管线及建

4、构筑物拆除工程关于图纸和资料,进行施工现场堪察,编制施工组织设计。2、对拆除施工人员进行安全技术交底,制定安全事故应急救援预案。项目经理必要对拆除工程安全生产负全面领导责任。项目经理部应安关于规定设专职安全员,检查贯彻各项安全技术办法。3、为拆除作业人员准备齐全安全防护用品。4、拆除工程施工区域应设立硬质封闭围挡及醒目警示标志,围挡高度不应低于1.8M,非施工人员不得进入施工区。5、做好影响拆除工程安全施工各种管线切断、迁移工作。当建筑外侧有架空线路或电缆线路时,应与关于部门获得联系,采用搬迁或防护办法,确认安全后方可施工。6、当拆除工程对周边相邻建筑安全也许产生危险时,必要采用相应保护办法,

5、对建筑内人员进行撤离安顿。7、在拆除作业前,施工单位应检查建筑内各类管线状况,确认所有切断后方可施工。8、在拆除工程作业中,发现不明物体、嗅到刺激性气味及不明异味,应停止施工,采用相应应急解决办法,保护现场,及时向关于部门报告。9、依照拆除工程施工现场作业环境,应制定相应消防安全办法。施工现场应设立消防车通道,保证充分消防水源,配备足够灭火器材。四、施工组织及管理机构1、对达州电厂废旧设备及建构筑物等拆除,我司拟投入管理人员29名,其中:项目经理1名、总技术负责人1名、施工员4名、安全员2名、材料员2名、库管员1名、财务人员1名、机械工程师4名、化学工程师2名、电工3名、保安人员8名。技术工人

6、80人,其中:拆设备35人、拆管网及附属设施45人。2、由于该电厂停产一段时间,留置设备内也许化学残留物解决(例如:焦渣、混合催化剂、硫酸等),故我公司成立安全小组,涉及由项目经理1名、化学工程师1名、安全员2名构成,项目经理任组长,实行组长负责制,严格按照安全程序施工。一方面依照厂方资料拟定所有拆除设备中也许具有化学残留物,登记在册,逐个取样分析,然后化学工程师依照取样成果,采用相应解决办法,再检查解决成果,拟定解决妥当之后,由组长和工程师共同签发动火动焊意见,然后动工拆除。3、施工现场成立拆除指挥部,统一管理设备、管线、建构筑物拆除工作,拆除筹划,对下设各部门工作进行指引性决策。制定实行以

7、项目经理带头负责层层负责制,即:项目经理总技术负责人组长工程师安全员、施工员技术工人,每一种环节有安全问题和阻滞工期状况发生,都要层层追究责任,对负责人进行惩罚,务必使每一种员工均有高度责任心和自觉性。4、建立完善奖惩机制,对安全、准时或提前竣工者予以奖励。对防碍安全施工,阻怠工期人实行惩罚,做到有奖有惩,奖罚分明,充分调动员工积极性和自觉性。5、管理机构如下图示:设备拆除组张玉武建构筑物拆除组王中奎后勤部荣海岚保安部周金荣消防部杜武安所有游佐拥工程部张瑞富总技术负责人韦 强项目经理周金平指 挥 部杜 刚机械组刘立权6、我司拟对本工程投入设备:50T吊车2台、25吊车1台、5吊车1台、320B

8、挖掘机1台、液压炮机1台、加长臂液压剪1台、电动空压机4台、装载车1台、叉车2台、消防车2辆、医疗救护车1辆、零散车4辆、氧割机15台、螺丝松动器10台、小型风炮机10台、各式手工工具200个。五、施工筹划及施工方案1、拆除总原则(1)先拆除管线,后拆除设备,最后拆除建构筑物。在管网拆除中,先拆有隐患,后拆安全,保存有用。在拆除设备过程中按照由易到难、最后集中拆除顺序进行施工。在详细生产车间中,先拆有危险设备,后拆安全设备。 (2)在拆除旧厂房时依照设备、管线拆除状况分区域安排拆除顺序,即在拆除设备、管线区域,不能安排建构筑物拆除作业。(3)依照建筑物不同特点采用爆破与拆除相结合、人工与机械相

9、结合办法,以保证按期完毕任务:A、15米如下构筑物拆除采用炮机、人工辅助拆除方式;B、15米25米以及与周边房屋临近构筑物拆除采用液压剪为主,液压炮机、挖掘机及人工为辅助拆除方式;C、25米以上及烟囱等特殊建构筑物拆除采用爆破拆除方式;2、拆除工期筹划:本工程开工时间(暂定):7月1日,筹划竣工时间:12月20日,总工期筹划170天。(1)进场准备工作(开工后17天内完毕):A、明确拆除范畴;B、施工作业人员、技术工人、机械设备进场准备;C、安排工人食宿,并对现场合有施工人员进行安全教诲培训;D、安全防护及防地震设施搭设;(2)小型设备拆除(准备工作完毕后814天内完毕);(3)第1535天内

10、,对锅炉、汽轮机管道阀门和附属配件拆除,包括输煤系统拆除;(4)第36105天内对汽轮机及锅炉主体进行并完毕拆除任务;(5)第106天140天内,对办公楼及厂房等建筑物进行并完毕拆除任务;(6)第155天168天内,进行并完毕建筑残渣清运、场地平整作业;(7)第169天170天内,自检、整治并对场地验收提出申请,办理交接手续。2、电厂设备现状及拆除(1)由于该电厂停产后,设备闲置,某些存在腐蚀现象,仪器仪表以及阀门电机等损毁严重、残缺不全。由于停产时许多生产设备都未进行彻底清洗,因而生产装置内仍残留一定化学物质,其中有酸碱等腐蚀物质,也有有毒有害和易燃易爆物质。在拆除过程中如果解决不当容易导致

11、人身伤亡和环境污染事故。为杜绝人身中毒伤亡和环境污染事故发生,必要对所拆设备管线中化学品残留物进行科学严密解决,依照厂方提供设备中残留化学品资料采用切实有效办法,有针对性地对施工全过程进行安全环保管理。(2)无论是拆除设备还是拆除管道都必要牢固树立“安全第一”思想,杜绝一切安全环保事故发生,为此必要采用严格安全环保办法。1)建立健全安全环保规章制度,贯彻责任,层层有人抓,每天有人管,教诲施工人员增强安全意识,反对违章作业,做好施工过程中个人防护。2)每个车间施工场地配备一名懂化工、有经验专业安全员,监督检查施工作业中安全办法贯彻状况,制止施工作业人员违章行为,排除安全隐患,未经安全员允许(办证

12、)不得在现场动火动焊或进行作业。3)施工人员进入现场必要穿工作服,戴安全帽,清洗残留物品,接触有毒有害物质人员必要佩戴防毒面具、穿长胶靴、戴长胶手套。下罐作业前先放白鼠实验,确认无毒害物质后方能进行作业。作业时注意通风安全防护。4)所清洗废水和清除残留化学物废渣,不能随意直接排放和丢弃,必要按规定送污水解决场进行无害解决或集中进行焚烧解决,以防对环境导致污染。(3)设备拆除环节及化学残留物解决A、现场必备条件及规定:1)接水管到施工现场,并保证施工和消防用水,提供电源照明;2)清理施工现场及楼道,施工现场不能存储大量易燃易爆物品,如有必要搬到安全区域; 3)清理排水系统,修复地下水封,将废水排

13、放到污水池解决后再排放到指定市政管道;4)施工现场内危险地段,如坑、井、电气高压设备等要设危险标志,夜间要设红灯信号,并有足够照明,楼面孔洞应设盖板或围栏;5)高空作业必要系好安全带,搭好脚手架、上下通道,不得交叉作业;6)现场配备救护用车和必要得急救药物和防毒面具;7)在施工作业中如发既有人头疼、头晕、恶心、呕吐等现象,应及时撤离现场,待解决好后继续作业;8)进入施工作业现场必要戴好安全帽、系好安全带等个人防护,特殊工种不许持证上岗;B、对设备拆除采用进行逐个拆除方式:1)拆除设备所有连接管道,然后用水将设备内固、液体残留物清洗干净;2)设备之间用浸水石棉布进行全隔离,使单台设备孤立;3)设

14、备动火时,该设备内装水,水位达到离设备内部容积顶部10cm;4)动火前用易燃易爆气体监测仪对设备内部进行检测,合格并拟定无危险后由现场负责人,防火负责人、消防负责人三方签字后才干动火;5)现场必要配合消防车一辆,并配备充分灭火战勤人员以防不测。C、对生产系统设备进行拆除:1)对不动火可以拆除设备,一律不动火进行整体拆除;2)需要动火拆除设备,用不动火办法,拆除所有连接管道,打开人孔、底阀,使设备内部与大气连通,然后用水将设备中残留物清洗干净;3)采用单台设备动火办法,每台设备之间用浸水石棉布进行全隔离,使单台设备孤立;4)动火前用易燃易爆气体监测仪对设备内部进行检测,合格并拟定无危险后由现场负

15、责人,防火负责人、消防负责人三方签字后才干动火;5)初次动火,现场必要配备消防车一辆,并配备灭火战勤人员,以防意外。3、设备拆除流程:现 场 勘 察制 定 预 案安 全 布 置化 危 品 处 理设 备 拆 除内 部 验 收业 主 验 收4、旧房屋施工方案(1)对于机械拆除建构筑物采用自上而下、由外及内先后顺序,拆除时应保持未拆某些稳定;(2)施工前到现场对待拆除建构筑物损坏、腐蚀限度、内外部联系、地下地面状况等先进行仔细查看,再制定拆除预案,经指挥部、项目经理或技术负责人审批批准后实行拆除;(3)人工拆除普通不适当采用推倒法拆除建构筑物,在场地有条件时或特殊状况下采用推倒法,其凿打墙脚深度不得

16、超过墙厚1/3、并在凿打方向加斜向有效支撑、推倒前应清除其周边有用物件及较长棍和管(以免反弹伤人)、人员撤离到安全地段后再进行推倒;(4)就单个建构筑物而言,按照拆除总原则进行施工作业:脚手架搭设及防护人工与机械相结合拆除管线设备空压机械配合人工拆除屋面保温层、顶板及楼层梁板柱墙清除弃渣验收;(5)拆除前,应先切断电源,并关闭天然气。人工拆除普通应按自上而下、对称顺序进行,不得数层同步拆除,不得垂直交叉作业。作业面孔洞应封闭。当拆除一某些时,应先采用加固办法,防止另一某些崩塌。拆除工程施工作业人员必要对的穿戴安全帽等劳动保护用品,高处作业应系好安全带,不得冒险作业;(6)在拆除施工作业过程中,

17、如发现不明电线(缆)、管道等应停止施工,采用必要应急办法,经解决后方可施工。如发既有害气体外溢、淹埋或人员伤亡事故,必要及时向关于部门报告;(7)进行拆除作业时,楼板上禁止人员汇集或堆放材料,作业人员应站在稳定构造或脚手架上操作,被拆除构件应有安全放置场合;(8)拆除时对拆除物应采用有效下落控制办法;(9)拆除管道时,必要在查清残留物性质,并采用相应办法保证安全后,方可进行施工;(10)清运渣土车辆应封闭或覆盖,出入现场时应有专人指挥。清运渣土作业时间应遵守工程所在地关于规定;(11)拆除工程施工时,应有防止扬尘和减少噪声办法;(12)拆除工程竣工后,应及时将渣土运到甲方指定场合,并对场地进行

18、场地平整。5、爆破拆除施工(1)严格遵守土方及爆破工程施工与验收规范中关于拆除爆破规定,编制爆破施工方案,按规定报有关部门审批后实行;(2)在人口稠密,交通要道等地区爆破建筑物,应采用电力或导爆索起爆,不得采用火花起爆.当采用分段起爆时,应采用毫秒雷管起爆,须用微量炸药控制爆破,虽可大大减少飞石,但不能绝对控制飞石,仍应采用恰当保护办法,如对较矮建筑物采用恰当覆盖,对高大建筑物爆破设立安全区,避免对周边建筑物和人身危害;(3)爆破各道工序要认真细致地操作,检查与解决,杜绝各种事故发生。爆破须设立暂时指挥机构,分别负责爆破施工与起爆关于安全工作;用爆破办法拆除建筑物某些构造时候,应当保证其她构造

19、某些良好状态.爆破后,如果发现保存构造某些有危险征兆,应采用安全办法后方可继续工作。6、针对特殊设备拆除人员安全教诲及安全规定(1)组织参加拆除施工人员动员工作,使参加拆除人员明白这次拆除重要性消除安全隐患,理解拆除难点和重点,及安全防火办法,理解并运用科学办法去解决防火工作,消除拆除工作畏难情绪,达到上下一心,保证拆除工作安全正常进行。(2)对参加拆除人员全体人员进行一次安全防火教诲,并做到理论与实践相结合,进行一次考试,合格后才干上岗。(3)拆除现场工作人员必要持证上岗,无证禁止进入拆除区域。(4)拆除现场禁止烟火,杜绝流动火源,禁止吸烟。六、钢管防护架搭设和拆除1、钢管防护架用材和规格(

20、1)选用483.0钢管及其配套扣件。(2)用于立杆、大横杆和斜杆钢管长度以4-6m为宜,小横杆采用1.8m为宜。(3)轧头等钢管扣件和质量应符合建设部钢管脚手架扣件原则规定,并且扣件与钢管贴面接触良好。扣件抗滑系数以扣件进场后实际测试成果为准。(4)悬挑支承梁采用20#槽钢,斜拉钢丝绳选用619绳芯117钢丝绳。所用材料均有出厂证明和合格证。2、钢管防护架方案拟定本次重要采用落地式脚手架,横距1.0m,纵距1.6m,东北面圆弧处离墙距离为1.1m,别的各面为0.25m。17层采用落地式脚手架,横距1.0m,纵距1.6m,南北两面离墙距离为0.75m,东西两面离墙距离为0.25m;上部采用悬挑脚

21、手架横距1.0m,纵距1.6m,南北两面离墙距离为1.05m,东西两面离墙距离为0.25m。 (1)落地式防护架17层采用双排落地式外防护架,立杆横距B=1.0m,纵距l=1.6m,步距h=1.8m,小横杆挑出b=0.2m,连墙杆纵向间距l0=3.6m(2步架),水平间距3.6m,考虑脚手片四层,作业层二层,脚手架按15步、26.40m(外架实际高)计。1)、立杆承载力验算: 由于内立杆所承担荷载较外立杆大(多一种小横杆挑出某些),因此验算底层内立杆受压承载力。a、不考虑风荷载施工荷载P1 =(B/2+b)lq1n1 =(1.0/2+0.2)1.63.02=6.72kN式中 q1施工荷载,q1

22、=3.0kN/m2; n1同步作业层数,n1=2.0。脚手板荷载P2 =(B/2+b)lq2n2 =(1.0/2+0.2)1.60.354=1.568kN式中 q2脚手板荷载,q2=0.35kN/m2;n2脚手板铺设层数,n2=4.0。脚手架自重P3 =n3q3(h+l+B/2+b)+Q =150.033(1.8+1.6+1.0/2+0.2)+0.020 =2.329kN式中 q3钢管自重,q3=0.033kN/m(483.0); Q扣件重,按二个直角扣件计算,Q=0.020kN;n3立杆步数;n3=15底层每根立杆所承担轴心压力NN=G(P2+P3)+ QP1 =1.2(1.568+2.32

23、9)+ 1.46.72=14.084kN立杆计算长度为连墙杆间距l0=khl0=1.1551.51.8=3.119I=3.14(4.844.24)/64=10.78cm4A=3.14(4.824.22)/ 4=4.24cm2i=(I/A)1/2=1.59cm长细比=l0/I=3119/15.9=196 查表得=0.188N/A=14084/(0.188424)=177N/mm2 f=205N/mm2,此脚手架安全。2)、考虑风荷载作用时脚手架构造计算N=1.2(P2+P3)+0.851.4P1=1.2(1.568+2.329)+0.851.46.72=12.673Wk=zszW0式中 Wk风荷

24、载原则值(KN/m2);zZ高度处风振系数,取z=1.0;s风荷载体型系数,取s=0.35;z风压高度变化系数;W0基本风压(KN/m2)取W0=0.4KN/m2。因底层立杆所受轴压力最大,因此对此杆件进行验算。选用离地面5m处风压值,z=0.54Wk=zszW0=0.350.540.4=0.0756KN/m2立杆纵距l=1.6m,故作用在每根立杆上风荷载值q=lWk=1.60.0756=0.121KN/mMw=0.078ql02=0.0780.1213.122=0.092KNm立杆截面面积A=424mm2截面抵抗矩W=4492mm2长细比=l0/i=196故立杆欧拉临界力Ne=2EA/2=2

25、2.0105424/1962=22.44KN立杆稳定系数=0.188N/A+ Mw/W=12673/0.188424+9/4492=179.47N/mm2f=205N/mm2脚手架安全(2)悬挑防护架:某些特殊部位采用悬挑防护架架,采用20#槽钢加钢丝绳(619绳芯1)斜拉。第一次在7层11层(25.20043.200),搭设高度18m,横距1.0m,纵距1.6m,南北两面离墙距离为1.05m,关于参数及计算书如下:参数:1)48,厚3.0mm钢管截面面积A=4.24102mm2截面惯性矩:I=(D4-d4)3.14/64=10.78104mm4回转半径:i=1.59cm抗拉、抗压和抗弯容许应

26、力f=205N/mm2扣件抗滑移承载力Nvc=6KN/只施工荷载Qk=3KN/m2,风荷载0=0.4KN/m2立杆纵距:l=1.6m,横距b=1.0m,步距1.8m步数n=10步,H0=1.810=18m铺脚手片层数n1=10步钢管自重=33.3N/m,扣件自重=15.5N/个脚手片自重=300 N/m2,挡脚板=36 N/m护栏=37.6KN/m,安全网=40 N/m2)20#槽钢截面面积:A=28.8102mm2截面抵抗矩:W=178103mm3每米自重:q=0.26KN/m3)钢丝绳619绳芯1钢丝绳极限强度为1400Mpa4)、立杆承载力验算: 由于内立杆所承担荷载较外立杆大(多一种小

27、横杆挑出某些),因此验算底层内立杆受压承载力。a、不考虑风荷载施工荷载P1 =(B/2+b)lq1n1 =(1.0/2+0.2)1.63.02=6.72kN式中 q1施工荷载,q1=3.0kN/m2; n1同步作业层数,n1=2.0。脚手板荷载P2=(B/2+b)lq2n2 =(1.0/2+0.2)1.60.354=1.57kN式中 q2脚手板荷载,q2=0.35kN/m2;n2脚手板铺设层数,n2=4.0。脚手架自重P3=n3q3(h+l+B/2+b)+Q=100.033(1.8+1.6+1.0/2+0.2)+0.020 =1.55kN式中 q3钢管自重,q3=0.033kN/m(483.0

28、); Q扣件重,按二个直角扣件计算,Q=0.020kN;n3立杆步数;n3=10底层每根立杆所承担轴心压力NN=G(P2+P3)+ QP1=1.2(1.57+1.55)+ 1.46.72=13.15kN立杆计算长度为连墙杆间距l0=khl0=1.1551.51.8=3.120I=3.14(4.844.24)/64=10.78cm4A=3.14(4.824.22)/ 4=4.24cm2i=(I/A)1/2=1.59cm长细比=l0/I=3120/15.9=196 查表得=0.188N/A=13150/(0.188424)=165N/mm2 f=205N/mm2b、考虑风荷载作用时脚手架构造计算N

29、=1.2(P2+P3)+0.851.4P1=1.2(1.568+1.55)+0.851.46.72=11.74KNWk=zszW0式中 Wk风荷载原则值(KN/m2);zZ高度处风振系数,取z=1.0;s风荷载体型系数,取s=0.35;z风压高度变化系数;W0基本风压(KN/m2)取W0=0.4KN/m2。因底层立杆所受轴压力最大,因此对此杆件进行验算。选用离地面5m处风压值,z=0.54Wk=zszW0=0.350.540.4=0.0756KN/m2立杆纵距l=1.6m,故作用在每根立杆上风荷载值q=lWk=1.60.0756=0.121KN/mMw=0.078ql02=0.0780.121

30、3.122=0.092KNm立杆截面面积A=424mm2截面抵抗矩W=4492mm2长细比=l0/i=196故立杆欧拉临界力Ne=2EA/2=22.0105424/1962=22.44KN立杆稳定系数=0.188N/A+ Mw/W=11740/0.188424+9/4492=168N/mm2f=205N/mm2立杆承载力满足规定。5)、槽钢承载力验算:槽钢外挑2.05m,离墙1.05m,为安全起见,计算槽钢承载力时不考虑钢丝绳拉力,同样计算钢丝绳承载力时不考虑槽钢抗弯能力。计算槽钢与付着物接触点受力,图2:F1=9.85KNF2=13.15KNq=0.26KN/mN2+F1+F2+q4.5=N

31、1F12.05+F21.05q4.50.10=N22.35则N2=14.42KNN1=38.59KN槽钢最大受力点为与楼面接触点M=F12.05+F21.05+q2.151.075=34.61KNm=M/W=194.4N/mm2 f=215N/mm2,20#槽钢可满足抗弯规定。抗剪验算:剪力F=N1=38.59 KN=F/A=38590/2880=13.4 N/mm2N2=14.42KN 满足规定,但要保证预埋环有足够锚固长度。锚固筋可按下图施工,如板内无上皮筋处应加设附加钢筋,防止板面裂缝。7)、钢丝绳验算钢丝绳与槽钢夹角=59.20F14.4+F23.4+q4.52/2=F3sin4.5F

32、3=23.74 KN钢丝绳抗拉强度设计值fy=1000 N/mm2,则17mm2钢丝绳抗拉能力:r2 fy=8.521000=226.9KN F3=23.74 KN可以满足规定,槽钢布置详见下图。3、钢管防护架施工技术规定(1)基土解决:钢管立杆直接立在硬化地坪上,不再设垫木或砼预制块。(2)立杆:立杆接头采用对接,相连两立杆接头错开并布置在不同步距内,应与地面垂直,垂直度偏差1/200,且不不不大于100mm。(3)小横杆:间距1.8m,与墙面应垂直,水平偏差不不不大于10mm。(4)大横杆:步距为1.8m,水平杆接长采用对接,上下相连两根接头位置错开不不大于500mm,同一步内外两根接头错

33、开不在同一跨内。(5)剪刀撑:为加强脚手架系统整体稳定,尽量减少扭转变形,应使脚手架外侧与地面成4560角,全覆盖式设立钢管剪刀撑,各个剪刀撑节点连接纵横持续。(6)附墙杆:按水平间距3.60m、竖向间距3.60m,呈梅花状布置附墙杆。防止脚手架内、外移动。附墙杆采用14钢筋焊接于483.0脚手架杆上,钢筋一端预埋在构造面层上,另一端用扣件连接脚手架立杆。(7)防护栏:防护架外立面满挂密目安全网,形成封闭状。(8)出入口防护棚:建筑物出入口采用平行弦桁架构造形式。在开口处两侧采用双立杆,悬空立杆下端增设安全扣件,此处连接要紧密,每步都须设立。出入口脚手架上方设双层防护棚,满铺脚手片,以保护出入

34、人员安全。出入口及室内防护架搭设详见下图。4、钢管防护架拆除工艺:防护架随着主体构造拆除逐渐拆除,拆除前由专职安全员对脚手架连接点进行检查,保证安全后方可组织拆除。钢管防护架拆除施工顺序为:安全网挡笆铺笆防护栏杆搁栅斜杆连墙杆大横杆小横杆立杆(即先搭后拆法)。不容许分立面拆除或上下二步同步拆除。所有高处作业人员应严格按高外作业规定执行和遵守安全纪律拆除工艺规定,并且设人员负责监督执行。拆除现场必要设警戒区域,张挂醒目警戒标志,警戒区域内禁止非操作工通行或在脚手架下方继续施工,地面监护人员必要履行职责仔细检查吊运机械涉及索具与否安全可靠,吊运机械不容许搭设在脚手架上,应另行设立。在拆除前,组织作

35、业人员进行详细交底提出规定,布置安全和拆除进度等注意事项,交底须有书面记录。如遇强风、雨、雪等特殊气候,不应进行脚手架拆除,夜间实行拆除作业,应具备良好照明设备。所有连墙杆、斜拉杆隔排办法、登高办法必要随脚手架步层拆除,同步进行下降,不准先行拆除。所有杆件与扣件,在拆除时应分离,不容许杆件上附着扣件输送地面,或两杆同步拆下输送地面。5、钢管防护架安全管理(1)脚手架搭设人员必要是通过按现行国标特种作业人员安全技术考核管理规则(GB 5036)等考核合格专业架子工。上岗人员应定期体检,合格方可持证上岗。脚手架构配件质量与搭设质量,应按规定验收合格后方准使用。(2)搭设脚手架人员必要戴安全帽、系安

36、全带、穿防滑鞋、戴好防疫口罩、手套等。(3)作业层上施工荷载应符合设计规定,不得超载。不得将模板支架、缆风绳、泵送混凝土等到固定在脚手架上;禁止悬挂起重设备。(4)当有六级及六级以上大风和雾、雨天气时应停止脚手架搭设与拆除作业。(5)在脚手架有效期间禁止拆除主节点处纵、横向水平杆、扫地杆及连墙件。(6)搭拆脚手架时,地面应设围栏和警戒标志,并派专人看守,禁止非操作人员入内。七、防地震灾害、灾后防疫应急办法1、防地震灾害办法(1)施工现场合有人员住宿区搭建在建筑物阴影投射范畴外,并结合地形、环境搭建迅速撤离通道,以便有地震状况时迅速撤离危险区域。(2)震后迅速撤到室外,注意收听、收看电视台、电台

37、播发关于新闻,做好防震准备。理解震情趋势,不听信、传播谣言,保证社会稳定。(3)遇到级别较大地震时,如室外空旷,应迅速跑到屋外躲避,尽量避开高大建筑物、立交桥,远离高压线及化学、煤气等工厂或设施;来不及跑时可躲在桌下、床下及结实家具旁,并用毛巾或衣物捂住口鼻防尘、防烟。尽快关闭电源、火源。(4)身体遭到地震伤害时,应设法清除压在身上物体,尽量用湿毛巾等捂住口鼻防尘、防烟;用石块或铁器等敲击物体与外界联系,不要大声呼救,注意保存体力;设法用砖石等支撑上方不稳重物,保护自己生存空间。(5)地震时切忌惊慌,要沉着冷静,迅速采用对的行动。要互有关爱,人员密集场合不要拥挤2、地震后防疫办法(1)把好“病

38、从口入”关 :地震灾害发生后,各种传染病容易发生和流行,加之当前正值夏季肠道传染病高发季节,因而,防止肠道传染病,把好“病从口入”关十分重要。施工现场要注意个人卫生、搞好水源卫生、食品卫生,管理好垃圾和粪便,并做到一下几点:1)要注意个人卫生,做到饭前便后洗手;2)施工现场生活用水、用餐必要在指定地点,饮用水源要设专人保护,水井要清掏和消毒,饮用水必要通过净化、消毒,不喝生水;3)要注意食品卫生,不吃腐败变质和不洁食物;4)要管好厕所和垃圾,垃圾和粪便是夏季蚊蝇孳生重要场合,设立固定地点堆放垃圾,并运到指定地点统一解决,要自觉遵守震区卫生公约,将粪便和生活垃圾排放到指定地点,并与寻常生活区别开

39、。(2)防止呼吸道疾病:初夏气温波动大,要依照气候变化随时增减衣服,注意防寒保暖,防止感冒、气管炎、流行性感冒等呼吸道传染病。老人和小朋友要特别注意防止肺炎发生。(3)注意防暑:夏季炎热,应注意防暑降温,加强室内空气对流。室外搭棚,应做好遮阴,中午请在棚周边洒水降温,防止中暑。可以准备些凉开水,吃某些咸菜,补充体内因大量出汗而损失水分和盐分。(4)积极防止红眼病,防止原则是控制传染源、切断传播途径、保护易动人群。对有“红眼病”症状,要及时就医,同步要自觉自我积极隔离,积极治疗患者,与患者有密切接触关系者也应与患者及时隔离、防止。患者所用毛巾、手帕、脸盆、眼镜等物品须经常消毒,并与健康人分开。尽

40、量少去人多处,并经常保持手、眼卫生,不与患者共睡。一旦与病人或其接触过物品接触后须及时洗手消毒以防交叉感染。在“红眼病”多发区可以防止性地滴某些抗菌、抗病毒眼药水。(5)增强抗震救灾信心,保持乐观向上情绪,加强身体锻炼,提高自身抵抗力。(6)消灭蚊蝇:蚊蝇是乙型脑炎、痢疾等传染病传播者,消灭蚊蝇,不但要依托政府组织大范畴喷洒药物,还要做好室内卫生,不给蚊蝇留下孳生场合。在有疟疾发生地区,广大市民要特别注意防蚊。晚上睡觉要防止蚊子叮咬。如果病人突然浮现高热、头痛、呕吐、脖子发硬等脑炎症状,应尽快找医生诊治。(7)及时报告疫情:一旦发现腹泻、发热病人,要及时向本地医疗机构与疾病防止控制部门报告,并

41、配合关于部门做好防病工作,防止疫情扩散。八、环保、消防办法1、环保办法(1)化学残留物解决后污水所有排放到指定市政管网或污水解决池进行解决。(2)使用高压水泵依照工程状况对施工对象进行浇水,控制粉尘扬入上空。(3)认真贯彻执行国家环保法规,合理安排作业时间,午间不超12点,夜间不超过10点,如需要加班以保证工期,早6点此前晚22点后来尽量不安排大型机械施工作业,不影响居民休息,同步向环保部门提出书面申请并经环保部门书面批准后进行夜间施工。 (4)施工中保证现场干净整洁,指派专人负责现场环境卫生。同步,教诲职工提高环保意识,不人为制造噪声,杜绝野蛮施工;(5)施工过程中浮现垃圾和废渣必要运到本地

42、市政部门指定地方倒弃。防止施工车辆在运送过程中随处散落,贯彻施工现场门前三包制。清运渣土要有专人管理,大门口设安全岗,自卸汽车每日竣工后,人工清扫大门外汽车通过20米路面,保持路面清洁卫生。每次自卸汽车浮现场应清扫车辆,保持驶出车辆整洁卫生;2、消防办法(1)建立消防管理责任制,实行从项目经理工长班组长班组工作人员,层层负责制。消防工作要制定防火方案和预案,建立健全消防岗位责任制及消防保障体系,完善消防组织。(2)在施工现场平面布置时,要充分考虑防火规定,按规定设立消防器材,并设专人负责管理,做到消防器材不得它用;拆除施工前运用甲方提供上水端口,在主楼外侧焊接两道上水消防管道,每层加装节门开关

43、,保证施工降尘及消防。(3)消防管理基本规定1)施工现场应遵循国家关于法律、法规开展消防安全工作。2)施工现场要有明显防火宣传标志。施工现场义务消防人员,要定期组织教诲培训,并将培训资料存入内业档案中。3)施工现场要留消防通道,设立标志牌,其宽度不得不大于3.5m。并保证暂时消防车道畅通,禁止在暂时消防车道上堆物、堆料或挤占暂时消防车道。4)施工现场必要配备消防器材,做到布局合理。要害部位应配备不少于4具灭火器,要有明显防火标志,并经常检查、维护、保养,保证灭火器材敏捷有效。5)电焊工、气焊工从事电气设备安装和电、气焊切割作业,要有操作证和用火证。用火前,要对易燃、可燃物清除或采用隔离等办法,

44、配备看火人员和灭火器具,作业后必要确认无火源隐患后方可拜别。6)氧气瓶、乙炔瓶工作间距不不大于5m,两瓶与明火作业距离不不大于10m。建筑工程内禁止氧气瓶、乙炔瓶存储,禁止使用液化石油气“钢瓶”。7)施工现场使用电气设备必要符合防火规定。暂时用电必要安装过载保护装置,电闸箱内不准使用易燃、可燃材料。禁止超负荷使用电气设备。施工现场存储易燃、可燃材料库房、木工加工场合、油漆配料房及防水作业场合不得使用明露高热强光源灯具。8)施工现场使用安全网、密目式安全网、密目式防尘网、保温材料,必要符合消防安全规定,不得使用易燃、可燃材料。使用时施工公司保卫部门必要严格审核,凡是不符合规定材料,不得进入施工现

45、场使用。9)施工现场禁止吸烟;九、安全管理1、现场布置(1)施工现场应实行封闭式管理,围墙结实、严密,高度不得低于1.8m。围墙材质应使用专用金属定型材料或砌块砌筑,禁止在墙面上乱涂、乱画、乱张贴。(2)施工现场大门和门柱应牢固美观,高度不得低于2m,大门上应标有公司标记。(3)施工现场在大门明显处设立工程概况及管理人员名单和监督电话标牌。标牌面积不得不大于0.7m0.5m(长高),字体为仿宋体,标牌底边距地面不得低于1.2m。(4)施工现场大门内应有施工现场总平面图,安全生产、消防保卫、环保、文明方式制度板。施工现场各种标记牌字体对的规范、工整美观,并保持整洁完好。(5)施工区域、办公区域和生活区域应有明确划分,设标志牌,明确负责人。2、施工机械安全管理(1)建立健全安全生产责任制机械安全生产责任制是公司岗位责任制重要内容之一。由于机械安全直接影响施工生产安全,因此机械安全指标应列入公司经理任期目的。公司经理是公司机械总负责人,应对机械安全负全责。机械管理部门要有专人管机械安全,基层也要有专职或兼职机械安全员,形成机械安全管理网。(2)编制安全施工技术办法对于重型机械拆装、重大构件吊装,超重、超宽、超高物件运送,以及危险车间施工等等,都要进行安全施工、安全运营

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
