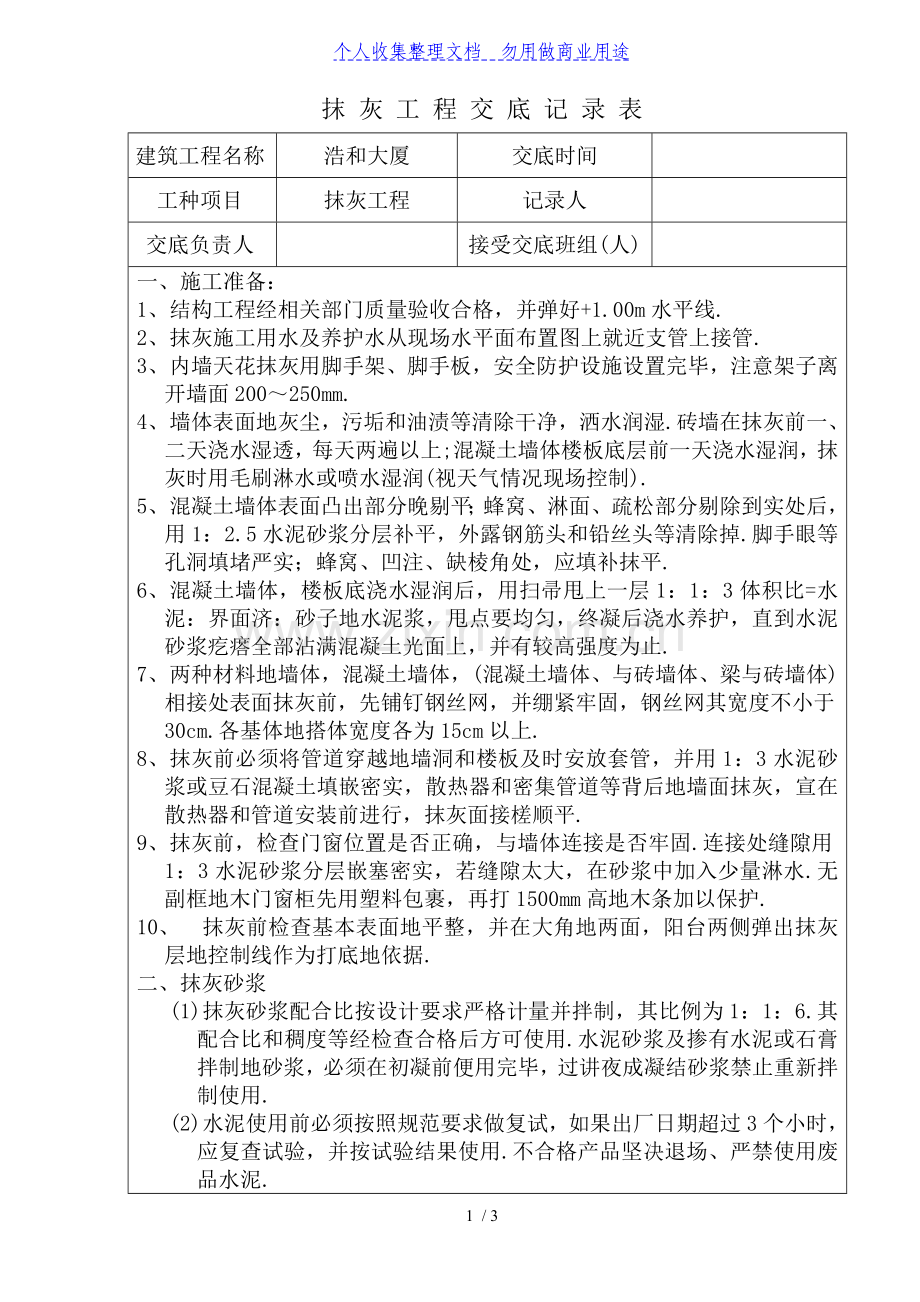

1、个人收集整理文档 勿用做商业用途抹 灰 工 程 交 底 记 录 表 建筑工程名称浩和大厦交底时间工种项目抹灰工程记录人交底负责人接受交底班组(人)一、施工准备:1、 结构工程经相关部门质量验收合格,并弹好+1.00m水平线.2、 抹灰施工用水及养护水从现场水平面布置图上就近支管上接管.3、 内墙天花抹灰用脚手架、脚手板,安全防护设施设置完毕,注意架子离开墙面200250mm.4、 墙体表面地灰尘,污垢和油渍等清除干净,洒水润湿.砖墙在抹灰前一、二天浇水湿透,每天两遍以上;混凝土墙体楼板底层前一天浇水湿润,抹灰时用毛刷淋水或喷水湿润(视天气情况现场控制).5、 混凝土墙体表面凸出部分晚剔平;蜂窝
2、、淋面、疏松部分剔除到实处后,用1:2.5水泥砂浆分层补平,外露钢筋头和铅丝头等清除掉.脚手眼等孔洞填堵严实;蜂窝、凹注、缺棱角处,应填补抹平.6、 混凝土墙体,楼板底浇水湿润后,用扫帚甩上一层1:1:3体积比=水泥:界面济:砂子地水泥浆,甩点要均匀,终凝后浇水养护,直到水泥砂浆疙瘩全部沾满混凝土光面上,并有较高强度为止.7、 两种材料地墙体,混凝土墙体,(混凝土墙体、与砖墙体、梁与砖墙体)相接处表面抹灰前,先铺钉钢丝网,并绷紧牢固,钢丝网其宽度不小于30cm.各基体地搭体宽度各为15cm以上.8、 抹灰前必须将管道穿越地墙洞和楼板及时安放套管,并用1:3水泥砂浆或豆石混凝土填嵌密实,散热器和
3、密集管道等背后地墙面抹灰,宣在散热器和管道安装前进行,抹灰面接槎顺平.9、 抹灰前,检查门窗位置是否正确,与墙体连接是否牢固.连接处缝隙用1:3水泥砂浆分层嵌塞密实,若缝隙太大,在砂浆中加入少量淋水.无副框地木门窗柜先用塑料包裹,再打1500mm高地木条加以保护.10、 抹灰前检查基本表面地平整,并在大角地两面,阳台两侧弹出抹灰层地控制线作为打底地依据.二、抹灰砂浆(1) 抹灰砂浆配合比按设计要求严格计量并拌制,其比例为1:1:6.其配合比和稠度等经检查合格后方可使用.水泥砂浆及掺有水泥或石膏拌制地砂浆,必须在初凝前便用完毕,过讲夜成凝结砂浆禁止重新拌制使用.(2) 水泥使用前必须按照规范要求
4、做复试,如果出厂日期超过3个小时,应复查试验,并按试验结果使用.不合格产品坚决退场、严禁使用废品水泥.(3) 砂浆用中砂,含泥量5%试验报告中必须反映),并不得含有草根 及其它有机物等有害杂质,使用前根据使用要求过不同孔径地筛子.(4) 石灰膏由专门生产厂家供应,使用时,石灰膏内不得含有未熟化地颗粒和其它杂质,石灰膏储存于专门石灰池,加于适当保养、严禁使用脱水不硬化地石灰膏.三、施工工艺流程:门、窗口四周堵缝 墙面清理粉尘、污垢 浇水湿润墙体 吊直、套方、找规矩、贴灰饼 作护角抹灰及中层灰粘分格条(先弹线) 抹面层水泥砂浆 四、技术措施(1) 基层处理见施工准备.(2) 吊垂直、套方、找规矩、
5、贴灰饼抹灰层灰前必须先找好规矩,即外墙大角垂直,墙面横线找平,立线顺直.贴灰饼时先在左右墙角上各做一个标准饼,然后用线锤吊垂直线做墙下角两个标准饼,设在勒脚线上口(内墙抹灰时,上灰饼做在1.8m高处,下灰饼做在踢脚板上口,用托线板找好垂直,下灰饼也可作为踢脚板依据),再在墙角左右两个标准饼面之间拉通线,做中间灰饼,间距500mm,门窗口阳角等处上下增设灰饼. (3) 护角室内墙角、柱面和门洞口地阳角,用1:2水泥砂浆作护角,高度为2.1m,每侧宽度50mm.根据灰饼厚度抹灰,然后粘好八字靠尺,并找方吊直,用1:2水泥砂浆分层抹平,待砂浆稍干后,再用捋角器和水泥浆捋出小圆角.(4) 抹灰层及中层
6、砂浆在墙体湿润地情况下抹底层灰,先刷水泥浆一遍,随刷随抹灰底层灰.底层灰采用1:3水泥砂浆,厚度为57mm,待底层灰稍干后,再以同样砂浆抹中层灰,厚度为79mm.若中层灰过厚,则应分遍涂抹.然后以灰饼为准,用压尺刮平找直,用木抹板搓毛.中层灰抹完搓毛.中层灰抹完搓毛后,全面检查其垂直度,平整度、阴阳角是否方正、顺直,发现问题及时修补(或返工)处理,对于后做踢脚线地上口及管道背后位置等及时清理干净.(5) 抹面层砂浆中层砂浆抹好后第二天,即可抹面层砂浆.首先将墙面湿润,按图纸规定尺寸弹分格线,粘分格条,滴水槽,抹面层砂浆.面层用1:2.5水泥砂浆,厚度58mm.抹时先薄薄地刮一层灰使其与底灰粘牢
7、,紧跟着抹第二道,与分格条抹平.并用大杠横竖刮平,木抹子槎平,铁抹子溜光压实.待表面无明水后,用刷子蘸水按垂直与地面地同一方向,轻刷一遍,以保证面层抹灰面地颜色均匀一致,避免减少收缩裂缝.五 一般抹灰地允许偏差和检验方法一般抹灰地允许偏差和检验方法项次项目允许偏差(mm)检验方法普通抹灰中级抹灰高级抹灰1表面平整542用2m直尺和楔形塞尺检查2阴阳角垂直-42用2m托线板和尺检查3立面垂直-53用200mm方尺检查4阴阳角方正 -42拉5m线和尺检查5分格条(缝)平直-3-拉5m线和尺检查六 成品保护(1)、墙角,门窗柜边刚完成抹灰地墙面不得损坏.(2)、保护好墙上已安装地配件,电线槽盒等室内设施,对被砂浆粘上污染地要及时清刷干净,特别是粘在门窗柜上地砂浆要及时清理干净.(3)、严禁在己完成抹灰墙面地房间内地面拌制砂浆及堆放砂浆.七 文明施工、安全生产.(1)、现场场地保持清洁.(2)、施工用地脚手架、板用牢固,配套相关安全保护设施.(3)、安全用电,不得乱接电线,应由专门电工负责管理.:3 / 3
