施工技术交底书
表格编号
1310
项目名称
呼市轨道交通1号线一期工程土建1标段
第1页
共6页
交底编号
工程名称
西~孔区间左、右线盾构工程
设计文献图号
施工部位
联系通道承压环梁加固
交底日期
4月13日
技术交底内容:
1、工程概况
西二环路站~孔家营站盾构区间,从西二环路站东端引出,一方面下穿呼市热电厂运煤专线,后进入新华西街沿地下敷设;本区间为反向掘进,即由大里程(孔家营站)往小里程(西二环路站)方向掘进,盾构区间起点里程为ZDK7+101.700,终点里程为ZDK6+120.030,盾构区间单线长981.67m,区间埋深9.9m~16m,区间共设2处曲线,曲线半径均为800m,线间距为12.0~14.0m,区间纵断面为V型坡,最大坡度为20‰。
2、工期安排
钢套筒拆除工期:03月3日~03月15日,共13天。
3、钢套筒施工参数
钢套筒采用租赁方式,钢套筒由连接筒体、底部支撑框架、传力架、受力架、支撑系统、加料口和卸压口等某些构成;连接筒体为过渡段筒体,用来连接钢套筒与盾构钢环。
钢套筒总长10.8m,内径6700mm,本区间投入1台盾构机主机长9.25m,盾构开挖直径为6430mm。钢套筒传力架分四段,每段又分为上、下两个半圆;筒体采用20mm厚Q235A钢板卷制而成。
钢套筒重要由传力架1、传力架2、传力架3、传力架4、连接筒体和受力柱构成,其重要部件尺寸和重量见表3-1所示:

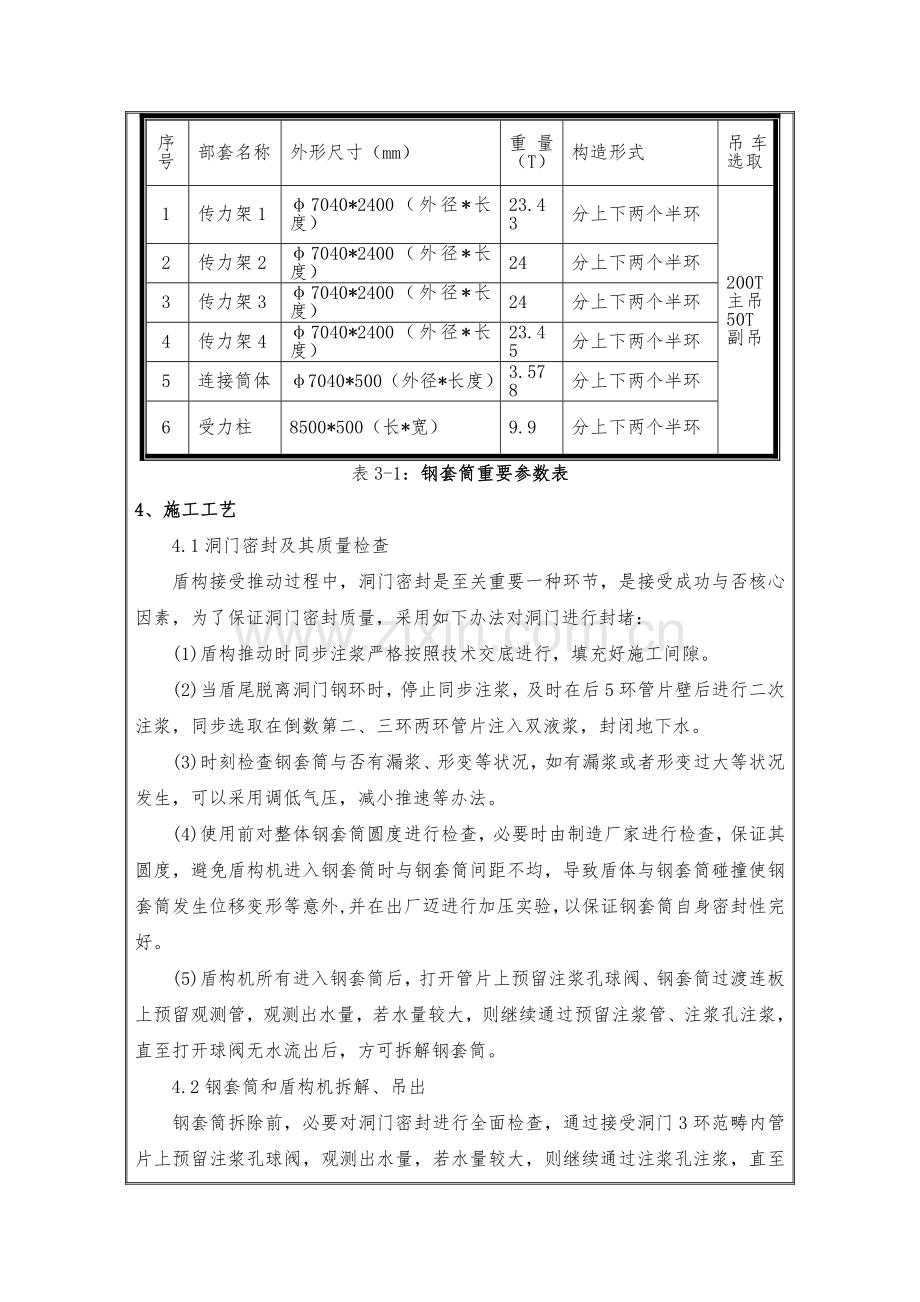

序号
部套名称
外形尺寸(mm)
重量(T)
构造形式
吊车选取
1
传力架1
φ7040*2400(外径*长度)
23.43
分上下两个半环
200T主吊50T副吊
2
传力架2
φ7040*2400(外径*长度)
24
分上下两个半环
3
传力架3
φ7040*2400(外径*长度)
24
分上下两个半环
4
传力架4
φ7040*2400(外径*长度)
23.45
分上下两个半环
5
连接筒体
φ7040*500(外径*长度)
3.578
分上下两个半环
6
受力柱
8500*500(长*宽)
9.9
分上下两个半环
表3-1:钢套筒重要参数表
4、施工工艺
4.1洞门密封及其质量检查
盾构接受推动过程中,洞门密封是至关重要一种环节,是接受成功与否核心因素,为了保证洞门密封质量,采用如下办法对洞门进行封堵:
(1)盾构推动时同步注浆严格按照技术交底进行,填充好施工间隙。
(2)当盾尾脱离洞门钢环时,停止同步注浆,及时在后5环管片壁后进行二次注浆,同步选取在倒数第二、三环两环管片注入双液浆,封闭地下水。
(3)时刻检查钢套筒与否有漏浆、形变等状况,如有漏浆或者形变过大等状况发生,可以采用调低气压,减小推速等办法。
(4)使用前对整体钢套筒圆度进行检查,必要时由制造厂家进行检查,保证其圆度,避免盾构机进入钢套筒时与钢套筒间距不均,导致盾体与钢套筒碰撞使钢套筒发生位移变形等意外,并在出厂迈进行加压实验,以保证钢套筒自身密封性完好。
(5)盾构机所有进入钢套筒后,打开管片上预留注浆孔球阀、钢套筒过渡连板上预留观测管,观测出水量,若水量较大,则继续通过预留注浆管、注浆孔注浆,直至打开球阀无水流出后,方可拆解钢套筒。
4.2钢套筒和盾构机拆解、吊出
钢套筒拆除前,必要对洞门密封进行全面检查,通过接受洞门3环范畴内管片上预留注浆孔球阀,观测出水量,若水量较大,则继续通过注浆孔注浆,直至打开球阀无水流出后,方可拆解钢套筒和盾构机,清理钢套筒内回填料,并吊出转场。
5、钢套筒吊拆施工工艺
5.1钢套筒吊拆施工工序流程
拆除准备工作完毕、洞门封堵完毕
受力柱卸力,拆除受力柱
依次拆除传力架4/3/2/1及连接筒体上半某些并吊装出井
清渣、拆除盾体,依次拆除传力架4/3/2/1及连接筒体下半某些并吊装出井
图5-1:钢套筒出井吊装工序流程
5.2钢套筒吊拆准备
吊装设备进场满足如下规定:
(1)盾构机已安全驶上接受架上,接受后各项准备工作完毕,钢套筒已具备吊拆条件;
(2)200T、50T汽车吊进场,并验收合格;
(3)钢丝绳等吊装工具验收合格;
(4)端头井吊装区域场地硬化完毕;
(5)吊装作业人员均接受安全培训,合格率100%;
(6)对全体吊装作业人员通过技术交底,每个作业人员明白各自作业内容及职责;
(7)专业电工对用电线路进行排查,现场夜间照明充分;
(8)运送车辆性能良好,停位正常;
(8)安全员现场巡视合格,满足盾构机设备吊拆条件。
5.3钢套筒吊拆过程控制
钢套筒拆除前,必要对洞门密封进行全面检查,通过接受洞门3环范畴内管片上预留注浆孔球阀,观测出水量,若水量较大,则继续通过注浆孔注浆,直至打开球阀无水流出后,方可拆解钢套筒和盾构机,清理钢套筒内回填料,并吊出转场。钢套筒重要拆除工序如下:
(1)受立柱卸力、拆除受立柱。受力柱在卸力时应左右对称缓慢进行,避免因卸力不均匀,导致套筒失圆;
(2)拆除后端盖,拆除后盖时,应对后盖某些泄料闸门、带球阀注排浆管进行保护,避免在吊装过程中发生损坏;
(3)依次拆除传力架4—1及连接筒体上部某些;
(4)清理套筒内渣土;
(5)清理完毕后,盾构机拆机工作。盾构机在拆除前需保证主机外壳无积泥,内部无堆积油脂、积泥、积水等;
(6)盾构机拆除完毕后,开始拆除套筒传力架4—1及连接筒体下半某些;
(7)套筒各个部件出场运送,钢套筒接受工作结束。
6、钢套筒吊装规定
(1)钢套筒安装完毕后,应先由施工班组进行自检,自检合格后向现场施工技术员提出检查验收;待现场施工技术员检查合格后再向监理单位进行报检,待监理工程师确认合格后,方可进行吊装。
(2)吊装前,检查吊点焊缝加固与否可靠牢固,吊点位置与否合理、可行;检查索具与否完好、无破损;检查设备就位状况及周边环境安全因素与否满足吊装规定。
(3)双机平抬钢套筒,离地约0.5m时,停置进行安全检查:检查钢套筒与否有安全隐患,其强度、刚度与否满足吊装规定;发现问题,及时解决;确认安全可靠后方可起吊、平移及转换竖直。
(4)进行双机平抬、转换竖直过程中,必要设专人指挥,待钢套筒完全竖直后,副吊卸扣;专人卸除卡扣。
(5)主吊吊装钢套筒转场至吊装口过程中,预先检查行驶路线、检查地基承载安全,保证转场顺利。
(6)施工过程中定期检查机械设备、吊索、吊具,发现问题及时维修或更换。
(7)其她安全注意事项
1)进入施工现场必要戴安全帽;
2)施工现场施工位置要有明显防护标志;
3)施工现场用电要有电工专人管理,电缆不得乱接乱搭,不得拖地;
4)所有机械设备必要专人看守,无证、非机械操作手不得启动;
5)各专业工人要持证上岗;
6)吊机旋转半径内不得站人;
7)所有机械设备必要定期保养、检查、维修;
(8)夜间施工办法
夜间施工噪音控制:
1)夜间施工时,超过噪音限度施工作业所有停工。
2)控制人为活动噪音,强噪声机械应有降噪办法,强噪声作业时间应严格控制。
夜间施工照明办法:
1)夜间施工时应保证有足够照明设施,能满足夜间施工需要,并准备备用电源。
2)施工现场设立明显交通标志、安全标牌、警戒灯等标志,标志牌具备夜间荧光功能。保证施工机械和现场操作人员安全。
防扰民办法:
1)施工管理状况和也许影响居民生活、工作施工及时通报,并采用有效办法尽量避免或减小其影响。
2)夜间工棚宿舍禁止一切人为喧哗、吵闹、高歌和猜拳等高噪音活动。
3)施工现场应设立良好排水系统,保持排水畅通,无积水;合理设立沉淀池,禁止污水未经解决直接排入都市管网。
4)对使用易产生噪音机具应采用封闭作业,装卸材料应轻卸轻放。
5)发现工地扬尘和遗撒状况,要及时制止。
6)施工现场加压泵、电锯、无齿锯、砂轮等小型强噪声固定设备应搭设设备房;风镐等移动式强噪声源周边应尽量设立棚罩。
7、文明施工及环保办法
(1)严格遵守国家、呼和浩特市关于文明施工规定。认真贯彻业主关于文明施工各项规定。以“以便居民生活,利于生产发展,维护环境卫生”为宗旨,达到呼和浩特市文明安全工地原则。
(2)施工现场做到工完料清,垃圾杂物集中堆放,及时解决,施工废水禁止乱排乱放,必要严格按照文明环保施工规定经解决达标后排放。
(3)进场材料、成品、半成品以及构件等分门别类,有条理地堆放整洁,机械设备指定专人保养,保持运营正常,机容整洁。
(4)土方施工要加强管理,弃碴不得随意弃置,必要运至规定弃碴场,运碴汽车不得落石掉碴,污染道路,外运和内运土方时不准超高,并采用遮盖围护办法,施工场地外撒落碴土派人及时清扫干净,以避免尘土飞扬。
(5)施工现场给排水要统一规划,整洁统一。做到给水不漏,排水顺畅。
(6)暂时道路路面要硬化,道路平坦、畅通,周边设排水沟,路边设立相应安全防护设施和安全标志,道路经常维修。
