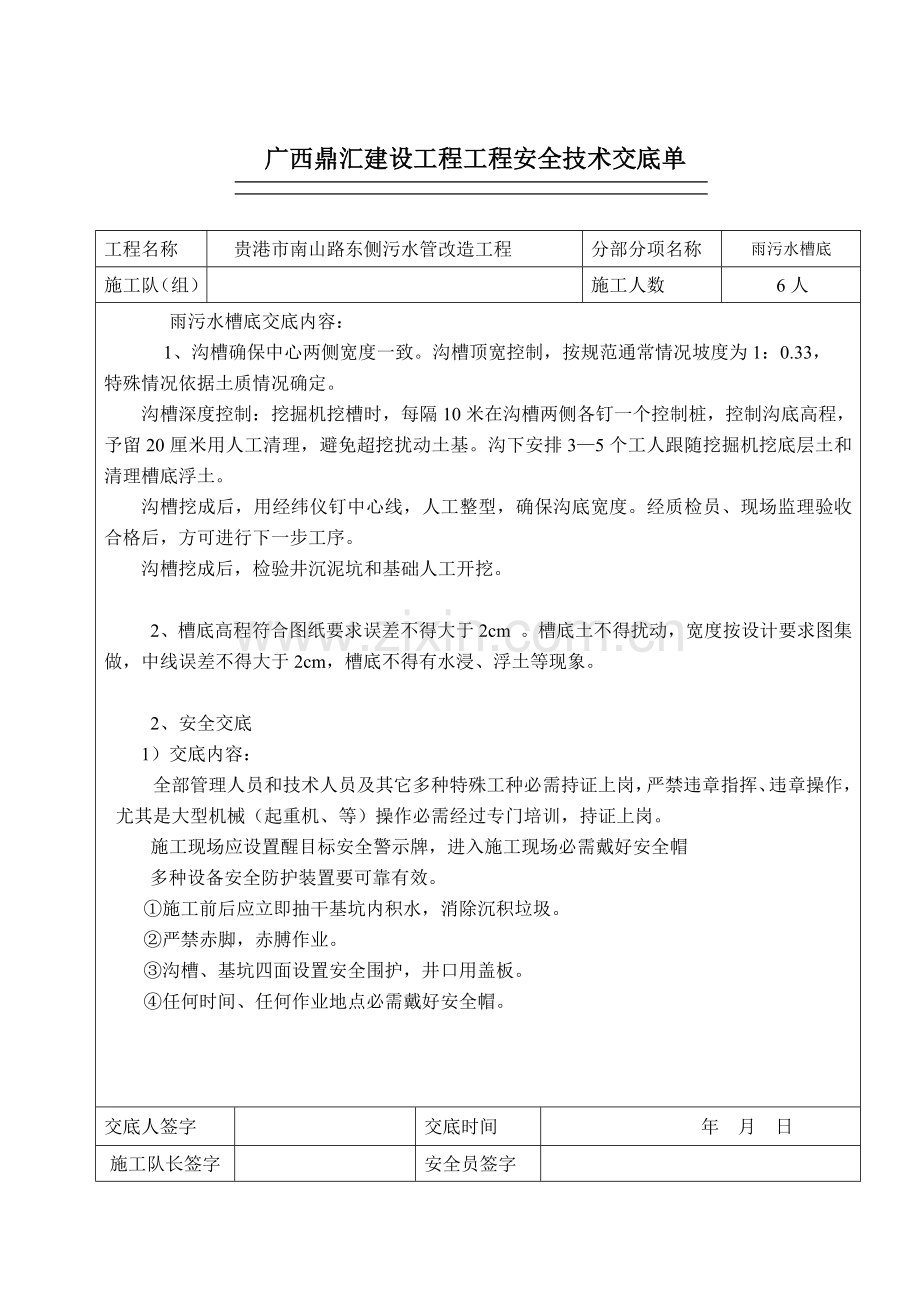

1、广西鼎汇建设工程工程安全技术交底单工程名称贵港市南山路东侧污水管改造工程 分部分项名称雨污水槽底施工队(组)施工人数6人雨污水槽底交底内容:1、沟槽确保中心两侧宽度一致。沟槽顶宽控制,按规范通常情况坡度为1:0.33,特殊情况依据土质情况确定。沟槽深度控制:挖掘机挖槽时,每隔10米在沟槽两侧各钉一个控制桩,控制沟底高程,予留20厘米用人工清理,避免超挖扰动土基。沟下安排35个工人跟随挖掘机挖底层土和清理槽底浮土。沟槽挖成后,用经纬仪钉中心线,人工整型,确保沟底宽度。经质检员、现场监理验收合格后,方可进行下一步工序。沟槽挖成后,检验井沉泥坑和基础人工开挖。2、槽底高程符合图纸要求误差不得大于2c

2、m 。槽底土不得扰动,宽度按设计要求图集做,中线误差不得大于2cm,槽底不得有水浸、浮土等现象。 2、安全交底 1)交底内容: 全部管理人员和技术人员及其它多种特殊工种必需持证上岗,严禁违章指挥、违章操作,尤其是大型机械(起重机、等)操作必需经过专门培训,持证上岗。施工现场应设置醒目标安全警示牌,进入施工现场必需戴好安全帽多种设备安全防护装置要可靠有效。 施工前后应立即抽干基坑内积水,消除沉积垃圾。 严禁赤脚,赤膊作业。 沟槽、基坑四面设置安全围护,井口用盖板。 任何时间、任何作业地点必需戴好安全帽。交底人签字交底时间 年 月 日施工队长签字安全员签字广西鼎汇建设工程工程安全技术交底单工程名称

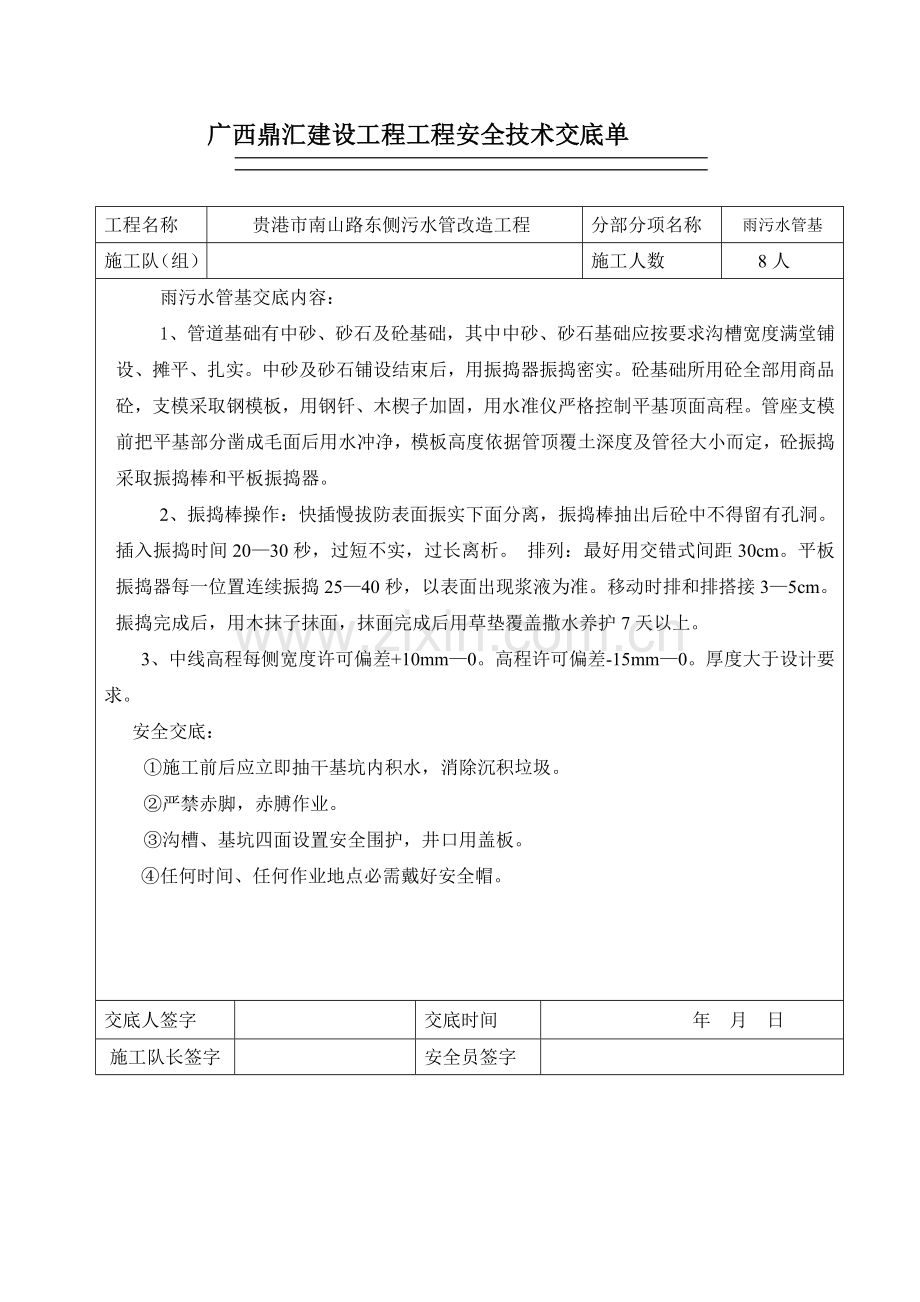

3、贵港市南山路东侧污水管改造工程 分部分项名称雨污水管基施工队(组)施工人数8人 雨污水管基交底内容:1、管道基础有中砂、砂石及砼基础,其中中砂、砂石基础应按要求沟槽宽度满堂铺设、摊平、扎实。中砂及砂石铺设结束后,用振捣器振捣密实。砼基础所用砼全部用商品砼,支模采取钢模板,用钢钎、木楔子加固,用水准仪严格控制平基顶面高程。管座支模前把平基部分凿成毛面后用水冲净,模板高度依据管顶覆土深度及管径大小而定,砼振捣采取振捣棒和平板振捣器。2、振捣棒操作:快插慢拔防表面振实下面分离,振捣棒抽出后砼中不得留有孔洞。 插入振捣时间2030秒,过短不实,过长离析。 排列:最好用交错式间距30cm。平板振捣器每一

4、位置连续振捣2540秒,以表面出现浆液为准。移动时排和排搭接35cm。振捣完成后,用木抹子抹面,抹面完成后用草垫覆盖撒水养护7天以上。3、中线高程每侧宽度许可偏差+10mm0。高程许可偏差-15mm0。厚度大于设计要求。 安全交底: 施工前后应立即抽干基坑内积水,消除沉积垃圾。 严禁赤脚,赤膊作业。 沟槽、基坑四面设置安全围护,井口用盖板。 任何时间、任何作业地点必需戴好安全帽。交底人签字交底时间 年 月 日施工队长签字安全员签字广西鼎汇建设工程工程安全技术交底单工程名称贵港市南山路东侧污水管改造工程分部分项名称雨污水管道安装施工队(组)施工人数人 雨污水管道安装交底内容1、管材出厂必需有合格

5、证及试验汇报单。管材进场时要对管外观进行检验,预防存在裂缝。聚乙烯管全部用人工下管,钢筋砼管材用机械吊装下管,用经纬仪定点,挂线调直。随安装随调直。柔性接口安装管道时,管口及胶圈上面抹上凡士林,人工在管道小头安装好胶圈,对准承口,使用吊链或紧线器挤压管道承插到位,松开顶力后管道不能弹出。管道要确保做闭水试验管接口不漏水。管内底高程D 1000mm 许可偏差 10mm.。 D 1000mm许可偏差 15mm。相邻管内底高程D 1000mm许可偏差3mm。D 1000mm许可偏差5mm。2、吊装作业应符合下列要求: 1)严禁采取两木搭吊装。 2)吊点位置应符合施工设计要求。 3)吊装应缓起、缓移、

6、缓转,速度均匀。 4)穿绳时,不得将手臂伸至吊物下方。 5)挂绳应保持管子平衡,宜采取卡环锁紧吊绳。 6)大雨、大雪、大雾、沙尘暴和六级(含)以上风力恶劣天气必需停止露天作业。 7)吊装作业时,管子下方严禁有些人,当管子距离承重面50cm时,作业人员方可靠近;手、脚必需避离管子底部;管子就位必需固定或卡牢后,方可松绳、摘钩。 8)作业时,必需由信号工统一指挥。作业人员必需精神集中,服从指挥人员指令。交底人签字交底时间 年 月 日施工队长签字安全员签字广西鼎汇建设工程工程安全技术交底单工程名称贵港市南山路东侧污水管改造工程分部分项名称施工用电施工队(组)施工人数人 施工用电内容: 施工现场用电必

7、需采取TN-S系统(三相五线制)实施一机一闸保护强制性方法,不得设用伪劣电器产品。 全部用电设备必需有可靠接地,接地电阻不得大于10。 施工现场用电线路埋杆、布线,应严格按施工用电安全技术方法进行,不得随意变更。 上班时必需穿绝缘胶鞋、佩带电工工具。 工地全部外线不得有破皮、裸露,若有应更换或用绝缘胶布包扎好。 工地照明线应单独设置开关和漏电保护器。 工地全部外线、电动工具用线不得挂在外脚手架或金属物体上。带电设施维修时,应先停电,并在电箱处悬挂示警标物“有些人工作,不得合闸”。电箱要上锁。必需认真作好用电日志统计。严禁酒后或带病上班。交底人签字交底时间 年 月 日施工队长签字安全员签字广西鼎

8、汇建设工程工程安全技术交底单工程名称贵港市南山路东侧污水管改造工程分部分项名称雨污水管道检验井施工队(组)施工人数 雨污水管道检验井交底内容1、首先对砖强度进行试验,达成设计强度时方可使用。严格根据砂浆配合比搅拌砂浆。砖进场后使用前要洒水湿润,待砖全部湿润后方可使用。砌筑时一定砂浆饱满,塑料波纹管和砖缝之间用砂浆填筑密实,井里抹面分三次完成并确保砂浆厚度,光滑圆顺,管周围要加抹三角灰,污水检验井用沙浆要加防水粉并里外均抹面至井顶,抹好后检验是否有空鼓现象,如有应重新抹实。按设计图集要求安放爬梯。污水检验井要确保作闭水试验达成规范要求。井身尺寸;长.宽许可偏差 20mm,直径许可偏差 20mm。

9、井底高程: D 1000mm,许可偏差 10mm, D 1000mm许可偏差 15mm。 2、安全交底: 施工前后应立即抽干基坑内积水,消除沉积垃圾。 严禁赤脚,赤膊作业。 沟槽、基坑四面设置安全围护,井口用盖板。 任何时间、任何作业地点必需戴好安全帽。交底人签字交底时间 年 月 日施工队长签字安全员签字广西鼎汇建设工程工程安全技术交底单工程名称贵港市南山路东侧污水管改造工程分部分项名称雨污水管沟回填施工队(组)施工人数 雨污水管沟回填交底内容:1、高密度聚乙烯波纹管回填:管底及两侧均填中砂,两侧必需同时回填扎实,中砂每10cm为一层进行扎实,每层用震捣器震捣5遍,震捣不到地方用手夯进行扎实,

10、密实度达成设计要求后再进行下一层施工。管顶50厘米以下回填土要全部过筛后回填并达成设计要求密实度。2、钢筋混凝土管回填:回填土不得含有有机物,不得回填有机物及腐植物及大于50毫米砖、石等硬块;管腔两侧同时回填,预防管道位移;采取手工扎实,每层回填土厚度小于15厘米,采取电夯扎实时,回填土厚度小于20厘米。回填密实度达成95%以上。3、管顶50cm以上回填土不得含有有机物,不得回填有机物及腐植物,冻土和大于50毫米砖、石等硬块;采取电夯扎实时,回填土厚度小于20厘米。回填时每层全部要现场进行密实度试验,试验达成设计后方可进行下层回填。检验井周围40cm加10%灰土扎实,回填密实度达成95%以上。

11、 4、注意事项(1) 施工时,基础墙体达成一定强度后,才能进行回填土施工,以免对结构基础造成损坏。(2) 基础沟槽回填土,必需清理到基础底面标高,才能逐层回填。严禁用水浇使土下沉“水夯法”。(3) 土虚铺过厚、扎实不够或冬施时冻土块较多会造成回填土下沉,而造成地面、散水裂甚至下沉。(4)虚铺厚度应符合规范要求,分布扎实表层要平整。交底人签字交底时间 年 月 日施工队长签字安全员签字广西鼎汇建设工程工程安全技术交底单工程名称贵港市南山路东侧污水管改造工程分部分项名称路基施工施工队(组)施工人数 路基施工交底内容:1)准备工作:首先对路基高程、中线、边线进行检测,清理场地,表面清洁无杂物,并对清理

12、后留下坑沟按设计要求进行回填扎实等处理,挖临时排水沟,疏干路基范围内积水,保持基底干燥。2)路基碾压:路基碾压采取振捣式压路机配合钢轮静压路机使用,压实遍数依据测试资料确定。3)检测:路基碾压后进行宽度、坡度顶面高程及密实度、弯沉值测试,均达成设计要求后再进行基层填筑施工。4)路基回填土,分层洒水扎实,密实度达成设计要求后方可进行下道工序。5)不一样性质土应分层、分段填筑。同一水平层路基全宽应采取同一个填料,不得混填。每种填料层累计总厚不宜小于0.5m。6)土方路基压实度由灌砂法测定,按试验路段测定工艺施工。路床080cm范围内压实度,不应小于96%。如不符合要求,应翻松后再压实,使压实度达成

13、要求要求。7)路基必需按路面平行线分层控制填土标高,填方作业应分层平行摊铺,分层填筑各层间应平整,符合平纵坡要求,不得出现积水,以免影响填筑及碾压质量。严格实施“划格上土,挂线施工,平地机整平”。运输车按要求卸料后先推土机粗平后平地机精平,参考在测量人员事先埋好桩位正确铺出设计要求横、纵坡形成路拱。8)为了确保路基稳定,道路填方由路床算起80cm以内压实度要求达成95%,挖方路床30cm以内应达成95%。均为重型击实标准,其深度由路槽底起算。9)冬期施工采取防冻覆盖方法。交底人签字交底时间 年 月 日施工队长签字安全员签字广西鼎汇建设工程工程安全技术交底单工程名称贵港市南山路东侧污水管改造工程

14、分部分项名称级配碎石基层施工队(组)施工人数 级配碎石基层交底内容:一、测量放线在底基层或路床上恢复道路中线,直线段每20m设一中桩,平曲线每10m15m测放一中桩;平曲线每10m设高程桩;并测设路基边桩,标示出基层面设计高程。二、级配碎石运输 集料装车时,应控制每车料数量基础相等;依据各路段基层或底基层宽度、厚度及设计干密度计算各段需要集料数量,并计算料堆堆放距离。卸料时要严格控制料堆距离。 三、摊铺、整平1、经过试验段确定集料松铺系数,并确定松铺厚度,卸料后立即用推土机将混合料均匀摊铺,表面应努力争取平整。2、用推土机将拌和均匀混合料按要求路拱进行整平和整型,在整形过程中,应注意消除粗细集

15、料离析现象,用压路机在已初平路拱上快速碾压一遍,以暴露潜在不平整,并采取平地机进行精平。3、摊铺时混合料含水量宜高于最好含水量约1,以赔偿摊铺及碾压过程中水分损失。四、碾压1、当混合料含水量等到于或略大于最好含水量时,立即用压路机静压12遍,再用振动压路机或轮胎压路机碾压46遍。2、直线和不设超高平曲线段,由两侧路肩开始向路中心碾压;在设超高平曲线段,由内侧路肩向外侧路肩进行碾压。3、碾压时,后轮必需超出两段接缝处。后轮压完路面全宽时,即为一遍。碾压一直进行到要求压实度为止。终压时静压12遍,使表面无显著轮迹。压路机碾压速度宜先慢后快,头两遍采取1.51.7km/h,以后采取2.02.5Km/

16、h,路面两侧应多压23遍。4、严禁压路机在已完成或正在碾压路段上调头或急刹车。5、凡含土级配碎石,全部应进行滚浆碾压,一直压到碎石层中无多出细土泛到表面为止。滚到表面浆(或事后变干薄土层)应清除洁净。6、天天工作缝做成横向接缝。下次施工前先将末经压实混合料铲除,再将已碾压密实且高程符合要求末端挖成一横向(和路面垂直)向下断面,然后再摊铺新混合料。7、雨季施工时住意立即收听天气预报,并采取对应排水方法,以防雨水进入路面基层,冲走基层表面细粒土,从而降低基层强度;雨期施工期间应随铺随压,当日碾压成活。交底人签字交底时间 年 月 日施工队长签字安全员签字广西鼎汇建设工程工程安全技术交底单工程名称贵港

17、市南山路东侧污水管改造工程分部分项名称水泥混凝土面层施工队(组)施工人数 水泥混凝土面层交底内容:一、施工要求:1、施工前首先要基层进行验收,基层各项指标达成要求后方可进行砼面层施工。1.开工前,应进行施工测量,正确确定线路中桩、边桩位置和高程。 2.用于混凝土面层水泥、砂石、传力杆和拉力杆钢筋等材料必需符合规范要求。 3.施工配合比依据现场测定水泥实际强度等级进行计算,并经试验室试验,选择采取最好配合比。4.接缝位置、规格、尺寸及传力杆、拉力杆设置必需符合设计要求。5.路面横向采取拉毛或机具压槽等抗滑方法,其结构深度应符合施工规范要求。二、安全确保方法1.施工时要求确保交通通畅。如有车辆在施

18、工段发生故障,应立即用拖车拖开,预防堵车。2.施工现场做好交通安全生产工作,在不中止交通情况下,在施工现场设置显著标志,有专员守管和负责指挥,维持交通,确保施工和交通安全。3.施工机电设备有专员负责确保修理,确保安全生产。4.现场操作人员必需要求配戴防护用具,有毒、易燃材料施工时,其防毒、防火等应按现行相关要求严格实施。5.工地配置消防设施,并处理好污水,做好环境保护工作。三、水泥混凝土面层外观检验项目及实测许可偏差1.模板必需支立牢靠,不得倾斜、漏浆;2.板面边角应整齐,不得有大于0.3裂缝,并不得有石子外露和浮浆、脱皮、印痕、积水等现象;3.伸缩缝必需垂直,缝内不得有杂物。伸缝必需全部贯通

19、,传力杆必需和缝面垂直;工中,多种现实状况地下管线检验井(室)应随各结构层对应升高或降低,严禁掩埋。(2)人工摊铺基层材料应由作业组长统一指挥,协调摊铺人员和运料车辆和碾压机械操作工相互配合关系;作业人员应相互协调,保持安全作业;作业人员之间应保持1m以上安全距离;摊铺时不得扬撒。(3)机械摊铺和碾压基层结构应符合下列要求:1)作业中,应设专员指挥机械,协调各机械操作工、筑路工之间相互配合关系,保持安全作业。2)作业中,机械指挥人员应随时观察作业环境,使机械避开人员和障碍物,当人员妨碍机械作业时,必需立即疏导人员离开并撤至安全地方;机械运转时,严禁人员上下机械,严禁人员触摸机械传动机构。3)沥青碎石基层施工时,应符合热拌沥青混合料面层施工安全技术交底要求。4)作业后,机械应停放在平坦、坚实场地,不得停置于临边、低洼、坡度较大处。停放后必需熄火、制动。5)使用推土机、平地机、压路机等在道路、公路上行驶时,应遵守现行中国道路交通安全法、中国道路交通安全法规实施条例相关要求。交底人签字交底时间 年 月 日施工队长签字安全员签字

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
