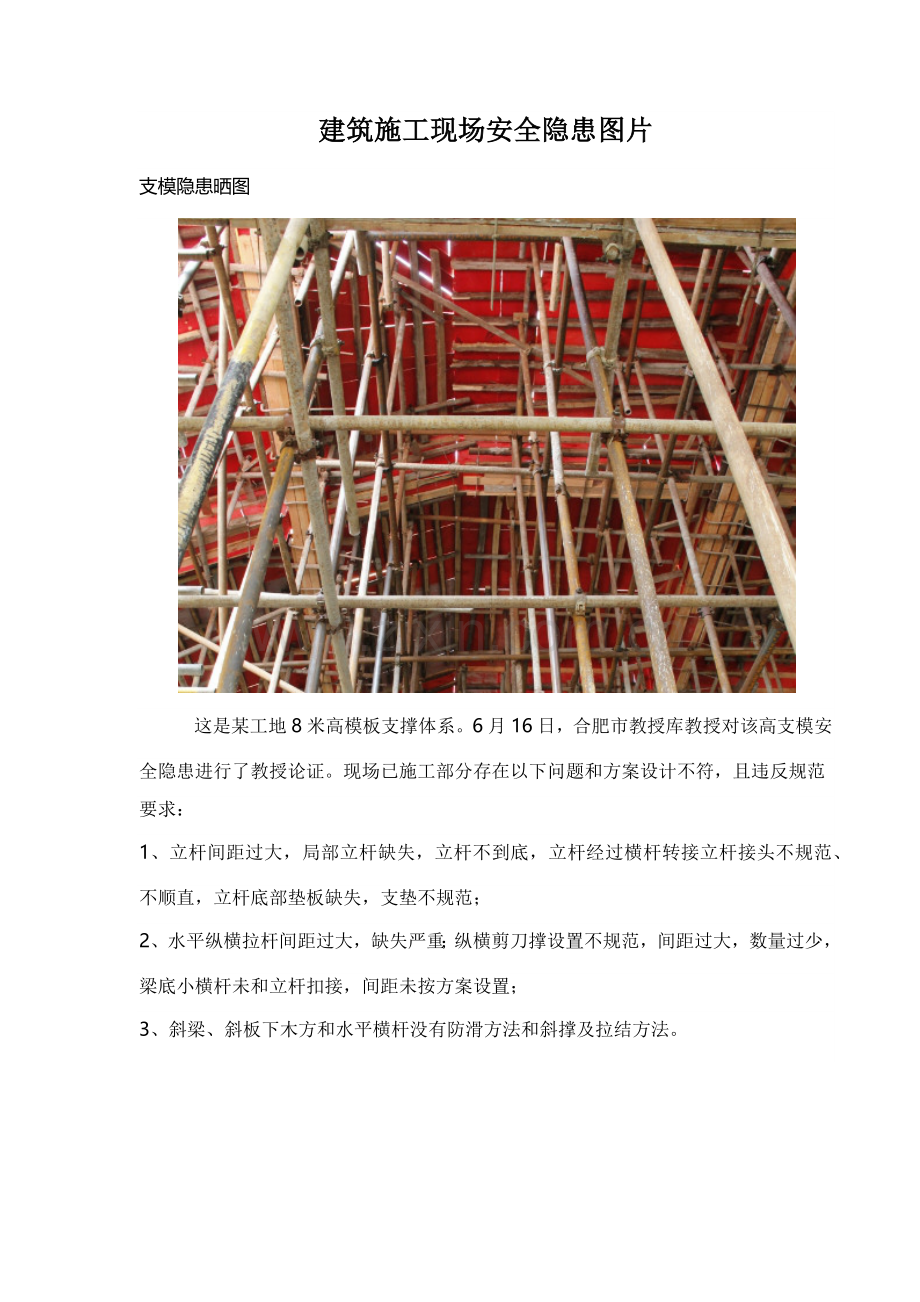

1、建筑施工现场安全隐患图片支模隐患晒图这是某工地8米高模板支撑体系。6月16日,合肥市教授库教授对该高支模安全隐患进行了教授论证。现场已施工部分存在以下问题和方案设计不符,且违反规范要求:1、立杆间距过大,局部立杆缺失,立杆不到底,立杆经过横杆转接立杆接头不规范、不顺直,立杆底部垫板缺失,支垫不规范;2、水平纵横拉杆间距过大,缺失严重;纵横剪刀撑设置不规范,间距过大,数量过少,梁底小横杆未和立杆扣接,间距未按方案设置;3、斜梁、斜板下木方和水平横杆没有防滑方法和斜撑及拉结方法。扫地杆缺失建筑施工高支模普遍存在问题以下:1、部分高支模工程专题施工方案审核、审批手续不齐全,部分方案审批滞后于施工进度

2、;较多企业编制高支模工程专题施工方案内容空洞,缺乏主节点部位结构详图,应抢救援预案内容也千篇一律,不能有效指导现场施工。2、部分企业未根据市建管处下发相关深入加强建筑工程高大模板支撑体系安全管理意见文件精神,使用可调支托;部分工程高支模立杆间距偏大,未按要求设置扫地杆、纵向水平支撑、竖向连续式剪刀撑及之字斜撑,独立支撑体系架体和建筑物间缺乏顶紧顶牢加固方法,2m以上支、拆模板作业也未设置可靠立足点;部分工程留有未拆除悬空模板。如常熟市尚湖金丰建筑安装工程施工尚湖镇新鑫村新建厂房工程。3、部分项目部不重视高支模工程安全管理,常常出现安全技术交底内容空洞、模板工程验收无量化内容、不立即上报拆模申请

3、等情况,甚至有在拆模申请未经过审批情况下,就提前进行强制拆模。整改后立杆扣件之间连接高处作业安全隐患晒外架安全防护未跟上高处作业关键安全隐患有哪些?(1)作业人员不正确佩戴安全帽,在无可靠安全防护方法情况下不按要求系挂安全带。(2)作业人员患有不宜高处作业疾病。(3)违章酒后作业。(4)多种形式临边无防护或防护不严密。(5)多种类型洞口无防护或防护不严密。(6)攀登作业所使用工具不牢靠。(7)设备、管道安装、临空构筑物模板支设、钢筋绑扎、安装钢筋骨架、框架、过梁、雨篷、小平台混凝土浇筑等作业无操作架,操作架搭设不稳固,防护不严密。(8)构架式操作平台、预制钢平台设计、安装、使用不符合安全要求。

4、(9)不按安全程序组织施工,地上地下并进,多层多工种交叉作业。(10)安全设施无人监管,在施工中任意拆除、改变。(11)高处作业作业面材料、工具乱堆乱放。(12)暑期施工无良好防暑降温方法。外架安全防护必需超出作业面1.5米。次图外架安全防护未跟上。1、处作业中安全标志、工具、仪表、电气设施和多种设备,必需在施工前加以检验,确定其完好,方能投入使用。 (一)高处作业防护方法通常坠落高度基准面2m以上(含2m),有可能坠落高处进行作业称为高空作业,高空作业应符合以下要求:2、登和悬空高处作业人员和搭社高处作业安全设施人员,必需经专业技术培训及专业考试合格,持证上岗,并必需定时进行体格检验。3、工

5、中对高处作业安全技术设施,发觉有缺点和隐患时,必需立即处理,危及人生安全时,必需停止作业。4、工作业场全部可能坠落杆件,应一律先行拆除或加以固定,高处作业中全部物料均应堆放平稳,不妨碍通行和装卸。工具应随手放入工具袋,作业中走道、通道板和登高用具,应随时清扫洁净。拆除下来构件及余料,应立即清理运走,不得任意乱置或向下丢弃,传输物件严禁抛掷。5、雾天进行高处作业时,必需采取可靠防滑、防漏方法。凡雨、冰、霜、雪均应立即清除。遇有六级以上强风、浓雾等恶劣天气,不得进行露天攀登和悬空高处作业。暴风雨及台风暴雨后,应对高处作业安全设施逐一加以检验,发觉有松动变形、损坏或脱落等现象,应立即修理完善。6、作

6、业必需临时拆除或变动安全防护设施时,必需经施工责任人同意,并采取响应可靠方法,作业后应立即恢复。(二)对临边高处作业,必需设置可靠防护方法并符合以下要求:1、接料台及挑平台周围,雨篷和挑檐边等全部必需设施防护栏杆。2、头层墙高度超出4.5m二层楼面周围,必需在外围架设安全平网一道。3、施工楼梯口和梯段边,必需安全临时防护。4、升式提升架和脚手架等和建筑物通道两侧边,必需自上而下用安全立网封闭,或在栏杆下边设置严密固定高度不低于18CM挡脚板或40CM挡脚笆,板和笆下边距离底面空隙不应大于10CM,接料平台两侧栏杆必需自上而下加挂安全立网或满扎竹笆。楼梯口临边防护未做(三)对于洞口高处作业必需设

7、置防护方法:1、施工现场必需实施封闭式管理,进入现场必需戴安全帽。2、通道口必需防护严密,用双层竹笆绑扎顶棚,以防高处坠物。双层竹笆间距高度不少于500,方便减小坠物冲击力。3、楼梯口必需用毛竹或钢管绑扎防护栏杆,横杆必需绑扎两道,栏杆高度不低于1200,且每层间隔三层安装照明灯,确保足够亮度。4、预留洞口,坑井防护必需定型化、工具化。夜间设红灯示警,洞口及坑井上要采取14钢筋,间距150焊接钢筋网片,网片上用胶板铺盖严密,固定牢靠,设专员定时检验。5、阳台、楼板、屋面等临边防护应严密,外脚手架必需超高建筑楼层1500搭设。6、电梯井口必需用12钢筋焊专用防护门,并上锁。电梯井内采取钢管架搭设

8、到顶,结构施工时随结构同时上扎。且每隔三层用竹笆或胶板满铺严密,固定牢靠。(四)悬空作业处应有牢靠立足处,并视具体情况配置防护栏网、栏杆或其它安全设施。悬空作业所用索具脚手架、吊篮、吊笼、平台等设备,均需经过技术判定或检验后方可使用。洞口防护未做楼梯口防护不到位和不规范临边防护不到位临边防护不到位楼梯口防护不到位和不规范塔吊安全隐患晒图塔吊基础有积水。塔吊基础要做维护,做好排水,避免水长时间浸泡引发塔吊基础松动。塔吊作业安全隐患有哪些?1、塔吊架节螺栓要常常检验,并拧紧。2、超重东西果断不能吊,塔吊说明书上全部有说明,塔吊根部和端部能安全吊起重量通常全部差即倍,不能够掉以轻心。不然后果相当严重

9、。3、常常检验塔吊限位,也就是限重,它是塔吊保险。假如准备吊东西超重塔吊会停止工作,确保安全。4、超出4-5级风提议塔吊停止使用,并锁住大臂,避免风力引发大臂旋转和周围建筑物或其它塔吊碰撞5、塔吊基础要做维护,做好排水,避免水长时间浸泡引发塔吊基础松动。6、最基础也是最轻易引发事故,塔吊钢丝绳有两根,要常常检验天天检验,一旦钢丝绳上起了毛刺立即换掉。绝对不能抱侥幸心理。试想在塔吊吊起重物旋转工作中,它要是断了后果会是什么样?7、部分施工企业和项目责任人,购置、租赁和使用安全性能不合格、安全装置不齐全塔吊,并违规使用无资质、无操作证件安拆队伍和人员进行违章冒险作业。塔吊大臂在蓝天白云间愈加显示出

10、它威武壮观神奇魅力塔吊安全检验关键点一、安装前一)塔吊是否满足市场准入条件。(查注册登记号)1、塔吊达成报废年限或存在安全隐患应严禁使用;2、塔吊属于落后淘汰产品应严禁使用。二)安拆单位及相关人员是否含有相关资质并持证上岗。(查资料)1、安拆单位应含有起重设备安装工程专业承包资质及施工企业安全生产许可证;2、安拆人员应含有安拆资格并持证上岗。三)安拆方案是否制订。(查资料查对现场)1、是否有针对性安拆方案,并经使用单位总工及总监理工程师审批同意;2、基础定位是否合理:1)基础是否设在基础边坡上等危险部位;2)防外电是否有切实可行安全方法,回转半径内有高压线严禁无防护作业;3)防碰撞方法是否合理

11、:任何两台塔吊之间距离是否大于2米,严禁塔吊起重臂直接碰撞对方塔吊标准节,多塔作业回转半径内有障碍物和塔吊干涉塔机是否有经审批防碰撞方法。二、安拆过程一)推行安拆通知手续,未经通知决不许可私自进行安拆。(查资料)二)安装前基础砼强度是否达成设计标准值,基础隐蔽验收是否推行,地基承载力是否符合说明书要求,并有相关部门审查验收汇报。(查资料)三)现场安拆单位和安拆人员资质、资格等是否和通知手续相符。(查资料现场查对)四)现场安全保护工作及相关人员是否到位,是否进行交底。(查资料查对现场)1、安拆单位管理人员是否到岗履责;2、安拆现场是否设置警戒区,并由专员负责安保工作;3、安拆人员是否按要求配置安

12、全防护用具;4、施工单位设备管理人员、现场监理人员是否到现场进行检验、监理;5、安拆程序是否符合安拆方案及说明书要求。三、使用过程一)是否经检验检测、联合验收合格;(查资料)二)塔吊基础排水是否通畅;(查现场)三)现场操作司机,指挥是否持证上岗,安全教育、安全技术交底是否落实,能否做到专员专机,并有交接班统计;(查资料查对人员)四)多塔作业防碰撞、外电防护等安全方法是否落实到位,是否存在多头指挥,违章操作等不安全行为;(查现场)五)施工、租赁、监理等单位是否对塔吊进行定时检验,并有检验、维护保养统计;(查资料)六)对塔吊实体方面应关键查:力矩限位、超高限位、变幅限位、回转限位、吊钩保险、钢丝绳

13、卷桶及小车断绳等保险装置、附墙装置、连接紧固件螺栓销轴、及关键受力构件是否变形开裂、焊接部位是否脱焊、钢丝绳断丝断股是否达成报废标准等重大安全隐患;(查现场)七)在使用过程中是否有附墙、顶升等相关通知文件及交底统计,尤其是附墙是否存在私自接长或私自制作等违规情况。(查资料查对现场)物料提升机(龙门架)隐患晒图某项目部所报物料提升机安装方案和2#物料提升机安装型号不符,1#物料提升机铭牌无;楼层卸料通道防护未做;吊篮出料口未设置安全门,通道未安装脚手板铺平绑牢;吊篮底板未采取50mm厚木板,顶部安全防护未到位;吊篮上升最高位置和天梁最低处之间距离未超出3m。吊篮底板采取50mm厚木板,已整改物料

14、提升机吊篮停靠(防坠落)装置物料提升机限位装置物料提升机关键安全隐患及对策 质量合格物料提升机是确保安全使用先决条件,但假如不能正确安装也会影响物料提升机安全使用,严重可能造成重大事故发生,在安装过程中轻易出现问题多个步骤有:1、架体基础不符合要求,规范上明确要求高低架体安装时对基础具体要求:高架提升机基础应进行设计计算,低架提升机在无设计要求时,可按素土扎实后(承载力大于80Kpa)上浇C20素混凝土,厚度不少于300mm,基础表面平整,水平度偏差小于10mm。但现实安装过程中很多安装队伍全部未能严格根据要求实施,致使架体在使用过程中出现基础沉降,影响架体垂直度和稳定性。1、物料提升机架体和

15、建筑物连结存在问题a龙门架架体未使用附墙杆和建筑主体可靠连接,而将架体简单和脚手架相连自成体系,以致造成架体不稳定;对部分采取方(角)钢制作主肢龙门架,在和钢制圆形连结杆相连结时,未使用U形螺栓等可靠方法联结,而只是用8#钢(铅)丝绑扎,轻易造成绑扎不牢,使其在使用中产生相对滑动,不能有效固定架体。b对于装修阶段使用龙门架,在进行内外抹灰作业和拆除脚手架时,不应随意撤消龙门架附墙杆,附墙杆拆除必需和龙门架体拆除同时进行。3、物料提升机搭拆队伍存在问题:对于物料提升机安装拆卸作业队伍,必需取得省建设主管部门核提议重机械设备安装专业承包资质后,方可在要求范围内承接任务;对于搭拆人员,必需取得特种作

16、业资格证,持证上岗;在搭拆前,应编制作业方案,经技术责任人审核同意后,方可按方案实施作业。吊篮出料口未设置安全门,通道未安装脚手板铺平绑牢龙门架全部楼层安全门全部不关脚手架安全隐患晒图脚手架悬空搭设 架体基础未按方案要求进行回填土平整扎实;架体底部未设置符合规范要求垫板和底座经最近几次雨水洗礼后,回填土沉降显著某施工单位企业未按监理部审批钢管脚手架搭设专题施工方案组织实施,且不听取监理部意见,架体基础未按方案要求进行回填土平整扎实;架体底部未设置符合规范要求垫板和底座,而是采取满堂脚手架悬空搭设。经最近几次雨水洗礼后,回填土沉降显著,在基础梁跨度7米之间模板脚手架出现承载受力不了而变形下沉现象

17、,造成严重安全隐患。监理部下发监理通知要求立即停止模板脚手架搭设,请相关教授现场查看论证,拿出具体方案再组织施工。不然,按项目现场管理条例进行处罚,并上报主管部门对该项目部进行停工整理。5月5日下午3:00,该施工单位邀请了合肥市教授库教授一行5人,对施工现场所搭设满堂红脚手架进行查看,并提出整改意见。合肥市教授库教授一行5人到现场查看教授现场点评监理人员现场讲解教授现场评议教授和监理人员现场热论教授对该满堂红脚手架提出了切实可行整改意见同一施工现场另一家施工单位也是采取悬空搭设脚手架,不过她们采取了槽钢作为脚手架垫板,稳定性强,安全无忧建筑施工消防隐患晒图乱接乱拉电线锅炉旁堆积大量易燃物,且

18、无任何消防方法因为建筑工地房屋大多是易燃建筑,而且用火用电较多,加之受施工场地条件所限和在施工过程中出现临时需要,布局有时也不尽合理,火灾危险性大。建筑工地因电焊、烘木料、私烧电炉、乱拉乱接电线和在易燃部位乱扔烟头等原因造成火灾。从“七五”期间工地火灾情况表就全国来看,工地火灾也并不鲜见,造成财产损失、人员伤亡事故也是较为严重。所以,做好建筑施工现场防火安全工作,含有十分关键现实意义,任务十分艰巨。工地集中住宿场所和生活区消防安全须知1、集体宿舍不得设置在在建工程建筑内;2、集体宿舍和周围建筑之间防火间距不应小于6米;3、集体宿舍耐火等级不应低于二级,不得采取聚苯乙烯复合板材保温材料等可燃材料

19、作为建筑构件;4、集体宿舍人数大于6个房间,应设置两个安全出口,两层及两层以上每层建筑面积大于300平方米或住宿人数大于30人应设置两座楼梯,楼梯宜采取室外楼梯,楼梯净宽不应小于1.1米,倾斜度不应大于45度,走道净宽不应小于1.2米;5、集体宿舍和厨房之间应采取防火墙进行分隔;6、液化气瓶不得设置在厨房内,应设置在厨房外,上方应设置预防日晒雨淋简易设施;7、全部电气线路严禁私拉乱接,不得选择花线,应穿硬质阻燃塑料管或金属管敷设,线路连接应在接线盒内完成,线路和接线盒应固定设置;8、集体宿舍内不得使用大功率电器设备,如热得快、电水壶、碘钨灯等;9、宿舍走道上、厨房间应配置不少于两只、4KGAB

20、C干粉灭火器,宿舍走道上每组灭火器间距不得大于20米。电气线路穿硬质阻燃塑料管敷设,线路连接在接线盒内完成,线路和接线盒固定设置在生活区每一间宿舍安装限流器,确保用不过载电建筑基坑安全隐患晒图(一) 某工程基坑深度达4.7M,且基坑土质差,多为回填土,回填土深度2-4米不等,却没有进行基坑支护安全防护方法。 依据建质【】87号文危险性较大分部分项工程安全管理措施,明确了危险性较大分部分项工程范围:开挖深度超出3M(含3M),但地质条件、周围环境复杂基坑(槽)土方开挖、支护、降水工程。 超出一定规模危险性较大分部分项工程范围:深基坑工程,开挖深度超出3M深度虽未超出5m,但地质条件、周围环境和地

21、下管线复杂,或影响毗邻建筑(构筑)物安全基坑(槽)土方开挖、支护、降水工程。施工单位应该在危险性较大分部分项工程施工前编制专题方案;对于超出一定规模危险性较大分部分项工程,施工单位应该组织教授对专题方案进行论证。 从图片中我们已经看到有部分坍塌现象。尤其是近日进入雨季,这种没有支护基坑施工,将面临较大风险和考验。基坑下面 黄白色分界线上面是回填土建筑基坑安全隐患晒图(二) 某一施工基坑,正在浇筑承台柱混凝土,却见基坑临边防护没有了。这是严重忽略安全生产,未按施工程序,在没有进行基坑回填情况下,盲目拆除基坑防护错误做法。整改后临边防护这是另一基坑临边防护比较标准做法基坑回填局部已坍塌建筑施工临电

22、隐患晒图(一)这是某建筑工地一个二级配电箱,里面没有安装漏电保护器,全是断路器。问询原因:总配电箱有漏电保护器,下面开关箱也有漏电保护器,二级配电箱就不用安装漏电保护器了,符合规范要求啊!这个说法对不对?有待商榷! 配电箱是施工现场电源和用电设备中枢步骤,而开关箱上接电源线,下接用电设备也是用电安全关键,所以正确设置是否是一个很关键问题。根据标准要求,施工现场应实施“三级配电,两级保护”,即在总配电箱上设分配电箱,分配电箱以下设开关箱,开关箱是末级,以下就是用电设备,这么形成了三级配电。两级保护是指除在末级(开关箱)设置漏电保护外,还要在上一级(分配电箱中)设置漏电保护开头,总体上形成两级保护

23、,两级漏电保护器之间含有分级分段保护功效。采取漏电保护方法,规范要求,除在末级开关箱内加防漏电保护器外,在上一级分配电箱或总配电箱中再加装一级漏电保护器,总体形成两级保护。有教授指出:在末级开关箱内加防漏电保护器外,在上一级分配电箱中再加装一级漏电保护器,这才是真正意义上形成两级保护。其实,在实际利用过程中,最好采取分级保护。假如只在线路末端(开关箱内)安装漏电保护器,即使发生漏电时,能断开故障线路,但保护范围小;一样,若只在分支干线(分配箱内)或干线(总配电箱内)安装漏电保护器,即使保护范围大,假如某一用电设备漏电跳闸时,将造成整个系统全部停电,既影响无故障设备正常运行,又不便查找事故,显然

24、这些保护方法全部有不足之处。所以,应接线路和负载等不一样要求,在低压干线、分支线路和线路末端,分别安装含有不一样漏电动作特征保护器,形成份级漏电保护网。分级保护时,各级选择保护范围应相互配合,确保在末端发生漏电故障或人身触电事故时,漏电保护器不越级动作;同时要求,当下级保护器发生故障时,上级保护器动作,补救下级失灵意外情况。实施分级保护,可使每台用电设备全部有两级以上漏电防护方法,不仅对低压电网全部线路末端用电设备发明了安全运行条件和提供了人身安全直接接触和间接接触多重防护,而且能够最大程度地缩小发生故障时停电范围,且轻易发觉和查找故障点,对提升安全用电水平和降低触电事故、保障作业安全有着主动作用。整改后二级配电箱加装了漏电保护器建筑施工临电隐患晒图(二)二级配电箱一闸多机,乱接乱拉二级配电箱:适用建筑工地施工用电,是专门针对工程施工现场情况比较特殊而设计,符合建设部门相关施工用电规范标准。全套产品能组成完整施工用电三级保护系统、达成一机一闸一保护目标。开关箱一闸多机,乱接乱拉无插头接电,也称“老鼠尾巴”这是开关箱标准接电法“一机、一闸、一漏、一箱”标准,即严禁同一个开关电器直接控制二台及二台以上用电设备(含插座)

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
