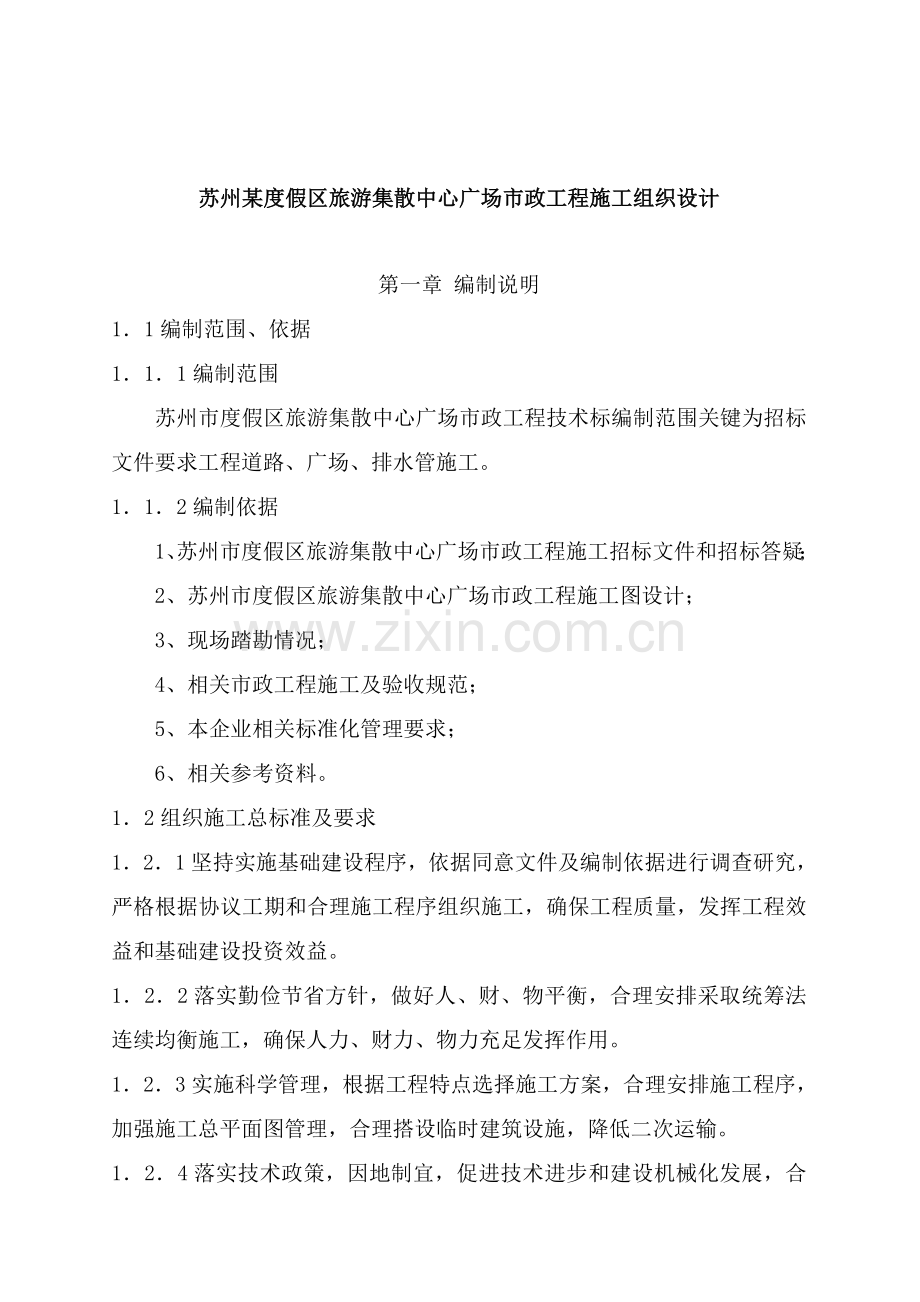

1、苏州某度假区旅游集散中心广场市政工程施工组织设计第一章 编制说明11编制范围、依据111编制范围苏州市度假区旅游集散中心广场市政工程技术标编制范围关键为招标文件要求工程道路、广场、排水管施工。112编制依据1、苏州市度假区旅游集散中心广场市政工程施工招标文件和招标答疑;2、苏州市度假区旅游集散中心广场市政工程施工图设计;3、现场踏勘情况;4、相关市政工程施工及验收规范;5、本企业相关标准化管理要求;6、相关参考资料。12组织施工总标准及要求121坚持实施基础建设程序,依据同意文件及编制依据进行调查研究,严格根据协议工期和合理施工程序组织施工,确保工程质量,发挥工程效益和基础建设投资效益。122
2、落实勤俭节省方针,做好人、财、物平衡,合理安排采取统筹法连续均衡施工,确保人力、财力、物力充足发挥作用。123实施科学管理,根据工程特点选择施工方案,合理安排施工程序,加强施工总平面图管理,合理搭设临时建筑设施,降低二次运输。124落实技术政策,因地制宜,促进技术进步和建设机械化发展,合理选择施工方案,充足利用机械设备,努力提升劳动生产率,组织文明施工,在确保工程质量基础上缩短工期,节省材料,降低成本,多快好省地完成施工任务。125施工中应严格根据本施工组织设计中所要求方法和要求施工,如和实际不符或有更改施工方法,应事先同相关部门商讨,按要求程序修改本设计后再实施。126特殊情况参考相关要求处
3、理和办理。13施工中遵照相关规范、程序和要求城市道路设计规范CJJ37-90公路沥青路面设计规范JTJ014-97沥青路面施工及验收规范GB50092-96城市道路路基工程施工及验收规范GJJ44-91市政道路工程质量检验评定标准GJJ1-90城市道路和建筑物无障碍JGJ50-室外排水设计规范(GBJ14-87)苏州市政工程排水管道通用图(苏州是市政建设设计所1989)埋地排污、废水用聚硬氯乙烯(PVC-U)管材GB/T1002.3-1996本企业制订季节性施工方法及注意事项相关工程文明施工相关要求第二章 工程概况21概述苏州市度假区旅游集散中心广场市政工程,在香山街道墅里村,建筑面积1500
4、0平方米,工程包含道路、广场、排水三个工程。22道路工程本工程道路工程为场内行车道、广场和停车位,沥青路面6486.1平方米,混凝土路面3726平方米,植草砖3102平方米。22l标准横断面:依据建设方提供道路横断面图式施工。222路面结构:道路结构:3CM细粒式沥青砼(AC-13 I 型)+7CM粗粒式沥青砼(AC-25 II型)+1CM细浆封层+32CM 二灰碎石(碎石:粉煤灰:石灰=82:12:6)+20CM10%灰土,土基回弹E030Mpa。停车位结构:10CM植草砖+3CM水泥砂浆+10CM水泥混凝土+20CM二灰碎石。23雨水工程本工程按就近入河道(塘)标准排入河道(塘),雨水管管
5、径依据路面汇水流量设置管径,雨水边井对应雨水井设置。1、本工程高程为黄海高程。2、雨水口及边井支管(1)雨水边井采取甲型雨水边井,钢纤维篦座满足城市B级荷载要求。(2)边支管均采取DN100UPVC管,以i=0.01坡度坡向窨井。3、雨水管管材:雨水管采取DN300、DN400、DN500UPVC管。管道采取砂垫层。4、窨井均采取砖砌落底窨井,方形钢纤维篦座,分窨井60*60*150,80*80*200型井。24污水工程1、本工程高程为黄海高程。2、污水管管材:污水管采取DN250、DN300、DN400UPVC管。管道采取砂垫层,在过交叉口路面采取钢筋砼基座。4、窨井均采取砖砌不落底窨井,钢
6、纤维篦座,分窨井60*60*150,80*80*200型井。25广场工程广场铺装采取32CM二灰碎石基础,火浇板、广场砖面层贴面。第三章 施工布署和施工准备3. 1工期目标本工程投标开完工日期为06月20日-9月17日,共90天。32工程质量目标:合格33施工布署本企业将服从业主及监理工程师、质检部门、上级领导部门在施工过程中管理、监理和监督。本企业将此项目作为IS09002质量体系认证贯标项目,从原材料、半成品到成品进行全过程质量控制。为确保工程顺利进行,本企业首先从组织体系上对工程质量、进度给予确保,到时将成立由企业总工程师室、质量管理部、工程技术部、生产计划部、材料设备部等各部门人员组成
7、项目施工领导小组,加强对工程施工全方面协调和管理。并拟选派有丰富项目管理经验项目经理牵头组建项目经理部,按项目法进行施工管理,实施责、权、利相结合管理机制,全方面实施本工程施工生产、安全质量、工程进度、现场文明施工等工作。结合现场情况,项目部下设三个施工队:管道施工队:负责本项目全部排水管道工程施工;道路施工队:负责本项目全部路基、路面工程项目标施工;广场施工队:负责本项目全部广场铺装工程项目标施工。各队依据施工生产计划安排亲密配合,通力协作。拟组建项目管理机构以下框图:项目管理机构图项目经理项目工程师资料员安全员质量员材料员核实员施工员道路施工队广场施工队管道施工队34劳动组织和现场人员配置
8、本工程生产工艺步骤规律性强,工序搭接紧凑严密,有一定技术难度,配置合理机械设备是关系工程能否顺利展开关键之一。技术人员、技工、操作工等专业人员应依据工程需要配定配齐,并做到相对稳定,各司其职。35职责分工 建立从项目经理、施工队长到操作工人岗位质量责任制、明确各级管理职责,管生产必需管质量,建立严格考评制度,以实施优质优价政策,将经济效益和质量挂钩。351项目经理职责 项目经理是企业法人委托人,对本项目工程质量负全方面领导责任,其职责是:1认真落实实施国家相关法律法规要求和IS09001:国际质量管理体系标准,实施企业质量方针,领导实施项目质量控制和管理;2组织编写和实施项目管理计划(施工组织
9、设计),领导、协调项目内部各项生产活动。3具体领导实施用户一切协议要求,确保协议目标落实实施。4对经同意和项目相关文件组织实施,并负责和项目各相关方沟通和协调工作。5组织工程均衡施工和工序管理,合理配置多种资源,对工程质量、进度、成本、安全和现场文明负全方面责任。6负责企业和分企业制订纠正和预防方法在本项目部落实和落实;7聚集工程项目标相关信息,参与工程回访,负责工程维修工作;8组织好本项目部职员质量教育工作,主动开展多种质量活动,确保质量目标全方面实现。352项目工程师职责项目工程师对项目工程质量负担技术领导责任。其职责是:1在项目经理领导下。全方面负责本项目施工质量日常管理,具体协调工技术
10、管理工作,处理工程施工过程中出现技术问题;2负责施工过程中全方面质量监控,组织、主持质量检验、复核和自我验收;3负责施工过程监控,对各分项技术复核、隐蔽工程验收认真把关,发觉问题立即处理,确保符合要求后方能进行后道工序施工;4负责施工图阶段会审工作,提出施工图问题,进行技术核定工作:5主持编制分部分项施工方案细则并负责向各班组人员进行技术文底工作;6参与不合格汇报、调查及处理工作;7组织项目技术人员围绕工程项目进行技术攻关,开展“ QC”小组活动;8确保质量目标全方面实现。353施工员职责1负责工程项目标施工过程控制,制订施工技术管理措施。2负责工程项目标施工组织设计及调度、勘察、征地拆迁工作
11、,参与技术交底、过程监控,处理施工技术疑难问题。参与编制完工资料和进行技术总结,组织实施完工工程保修和后期服务。3组织推广应用新技术、新工艺、新设备、新材料,努力开展新结果应用。4负责验工计价,并对合格产品进行量测计量。5负责对试验室、测量队进行管理。354材料员职责1依据工程进度计划编制材料清购计划,合理安排材料进出现场,确保工程正常施工;2负责多种材料进出单据审核及材料成本核实,建立健全料帐分类帐册,做好收料台帐(日志)和材料供给原始资料搜集保管,保持可追溯性为项目经济核实、降本提供原始凭据;3控制原材料、半成品质量,对甲供和自供进场材料质量进行严格验收、验证,杜绝不合格材料投入施工;4负
12、责施工现场物资堆放和标识管理,按施工平面图堆放物资,认真搞好现场标准化工作:5对有环境要求材料贮存,要熟悉物资性能,发明必需条件,预防因贮存不妥造成遗失;6确保质量目标全方面实现。355核实员职责1正确掌握相关专业预算定额,认真实施国家和省、市相关工程造价政策,法令;2项目核实员对项目经理负责,接收其指派各项业务管理工作:3参与设计交底,正确计算工程量。套用合理定额单价,立即编制工程预决算和验工月报,对工程项目在施工中增减、变更立即办理签证手续;4正确、立即核实项目实际成本,对成本进行估计,按项目经理要求,定时提出项目标成本估计汇报;监视项目成本改变并立即将影响成本重大目素向项目经理汇报;5积
13、累结算资料,为工程完工后立即办理完工结算手续发明条件;6立即了解新材料市场价格,熟悉新工艺施工方法,编调补充定额;7确保质量目标全方面实现。356资料员职责1负责文件资料登记、受控、分办、催办、签收、用印、传输、立卷、归档和销毁等工作;2来往文件资料收发应立即登记台帖,视文件资料内容和性质正确立即递交项目经理批阅并立即送相关部办理:3负责做好各类资料积累、整理、处理,保管和归档立卷等工作,注意保密标准:4在工程完工后,负责将文件资料、工程资料立卷移交企业;5完成项目经理所交办其它工作:6确保质量目标全方面实现。357质量检验员职责质量检验工程师对工程质量监督检验负责。其关键职责是:1认真落实、
14、实施工程质量政策、法规和企业规章制度;完善工程质量奖惩制度;2依据项目质量确保体系展开要求和质量职能分配情况,负责指导、检验、监督、纠正,控制现场一切和产品质量相关原因,确保工序和产品一次验收合格或一次成优;3在项目施工过程中,严格督促施工人员按工艺操作,努力争取达成施工工艺控制标准化、规范化、制度化,对违反质量要求和相关质量法规行为,有权暂停施工,并汇报项目经理;4监督各工种作业队做好每道工序质量自检工作,并对分部分项工程给予全过程全方面检验,检验合格后经甲方现场代表和监理认可方能进行下道工序施工;5依据项目计划,检验、监督、纠正和处理,控制不合格,立即向项目经理反应:6认真完成项目经理和项
15、目工程师部署其它各项工作;7确保质量目标全方面实现。358安全员职责1落实实施党和目家劳动保护和安全法规、条例、标准、要求和本企业安全和环境管理控制程序,推进本施工项目安全管理 “达标”工作和安全管理目标实现。2做好安全生产宣传教育和管理工作,总结交流优异经验3在施工现场,监督和指导各工种作业队安全工作,掌握项目安全生产情况及动态,提出改善意见和方法;4定时组织安全活动和安全检验,在检验中落实边查边教,立即整改,不留隐患标准,并督促落实限期处理;5督促和检验上岗前及特种人员安全技术交底,和特种作业人员持证上岗工作,杜绝无证违章作业;6负责本项目标安全护护设备,机具设备(施工用电,脚手架,井架,
16、塔吊、机具)初验收工作,参与企业组织复检工作,对多种安全防护设施安全使用负责监督、检验。7参与工伤事故调查,分析和处理工作,对违反安全要求和相关安全劳动法规行为有权暂停施工,并汇报项目经理:8负责多种安全统计资料填制、搜集和立卷工作。完成项目经理所交办其它工作;9确保质量目标全方面实现。359试验室人员职责1负责工程项目检验、试验、交验、及不合格品检验控制,接检验评定标准对施工过程实施监督并对检验结果负责。2负责现场多种原材料试件和混凝土试件样品和土工试验样品采集和送样做好统计。依据试验资料,提出多种混凝土施工配合比,土方施工最好含水量等试验数据,并在施工过程中提出修正意见并同意实施。35l0
17、测量队人员职责负责工程项目标现场交接桩、施工放样、施工测量、控制测量及完工测量工作。3511施工队队长职责工程队长对工程质量负有直接责任。其关键职责是:1落实上级指示和要求,领导各班组严格按设计图纸、施工规范、操作规程、施工组织设计、技术方法等进行施工,并检验监督。2主动利用新技术、新工艺、新材料、新设备等结果,确保工程质量。均衡组织生产,文明施工。3主持工班、工序交接检验和分项、分部工程质量评定工作,并针对存在质量通病,组织质量攻关。4对上级技术、质监人员提出工程质量问题认真组织整改。对违章操作、野蛮施工等行为果断给予纠正。对因组织指挥不力、方法不妥,甚至违章施工造成工程质量事故负担直接责任
18、。36技术准备1组织施工人员现场踏勘和作具体调查研究,深入了解现场自然条件、地上地下管线、施工条件、交通条件、水电供给情况、材料具体位置,结合业主指定择优选择材料和半成品供给厂,签订供货协议。2认真具体阅读、领会设计意图,熟悉相关技术规范和标准,分析地质资料,听取设计交底,认真编制完善具体施工组织设计,制订切实可行施工方案。依据工期要求编制更具体进度计划和流水网络计划,优化劳动组合,并按相关要求报批,科学合理组织施工。3抓紧落实临时用地、平整场地、搭设临时生产和生活设施,铺筑施工便道、开辟材料堆置和机械停放等场地。4进行施工测量和放样复核,依据业主移交桩点座标、里程桩号和水准点,依据施工图纸进
19、行测量复核,检验标高,如发觉问题立即向业主和监理汇报,研究制订处理方法和方法。5布设施工测量放样控制点,施工基准线和施工水准点,将其设置在不受干扰、牢靠可靠且通视良好、便于控制地方。基准线控制点测量采取全站仪进行测放,其精度做到符合规范要求。水平测量采取水准仪进行一级往返测回,其一站视线长度通常不超出100M,其水准测量闭合差不超出士 12L mm(式中L为水准点间距离,以kM计,全部测量精度均须符合规范要求。然后上报监理工程师审核,经同意后方可使用,并按要求设置识别标志加以保护,资料系统,保留完整。6材料试验及备料:全部用于本工程材料进场时全部须按要求含有 材料合格证实文件、准用证和测试资料
20、,并按相关技术规范要求进行分批抽取试件送本工程监理工程师认可材料试验单位进行检验,经检验合格后材料方可进场使用。37临时设施准备 本工程临建设施拟放在新建广场空地处,面积暂定650平方米。临建设施分:办公、生活区和生产区。 本工程临时设施建设本着节省占地便利施工标准,为确保本工地被评为标准化工地,在房屋搭设方面准备给予较大投入。住地职员宿舍为二栋二层活动板房,面积为 400m2。现场设有材料、小型机具库、水泥仓库共100m2,为砖木结构,依据施工需要还设有标准试验室15m2。1办公、生活区:设置办公室4间,会议室1间,并设置职员宿舍、食堂、餐厅、浴室、厕所及门卫间。2生产设施区:设置各类加工间
21、若干。3三通一平1)施工用电:依据现场踏勘,本工程施工临地用电拟由工地周围厂家接入,但需业主牵头协调。2)施工用水:一样拟从周围工厂接入,施工单位需铺设1寸镀锌管接入施工现场,亦需业主牵头协调。3)场地平整:施工单位自行平整。4)施工便道:施工期间依据需要为方便周围厂家及居民出入在破坏原有交通道路时铺设临时便道。具体实施措施由现场决定。4消防、照明、通讯部署:l)消防:立即清除易燃物,木工间设禁烟牌,生活及生产设施根据要求设置灭火器材。生活区每 50M配置一只灭火器,施工现场张贴防火标志、宣传口号和防火管理制度、三级防火责任制。2)照明:夜间施工,作业区和生活区全部设置照明系统,照明度满足相关
22、要求要求,确保安全生产。钢筋、木工加工场、拌和场所采取SKW散光灯,施工作业区、施工运输通道设置足够数量太阳灯。照明设施由安全员和电工负责管理。3)通讯:项目经理部配置移动电话,便于联络。5施工场内排水 在砂石料堆场、水泥仓库及其它设施周围开设排水沟,做好排水工作,立即将场内地面积水排除,预防水泥受潮。6场内其它设置项目经理部及施工现场设置施工标志牌,标明工程概况、施工关键项目管理人员、安全情况统计及施工平面部署简图。在沿线周围河水域和道路两边,设置部分必需信号,如危险信号、安全信号、指示信号,以提醒夜间过往行人和车辆,注意安全,确保工程安全有序进行。详见施工平面部署图。38施工总体步骤本工程
23、施工总标准是排水管网交叉平行进行,道路贯穿于整个工程中,进场后搭设临时设施同时,遇有淤泥进行清除,回填道渣,回填灰土及土方,以利道路通畅。38l本工程总体施工次序施工准备施工便道排水道路广场扫尾完工验收382工程关键项目施工步骤1、排水工程沟槽开挖砂垫层安管窨井砌筑沟槽回填2、道路工程清除耕植土并开设临时排水沟原土进行碾压填土二灰碎石侧平石沥青砼路面整修边坡并回填临时排水沟停车位3、广场工程清除耕植土并开设临时排水沟原土进行碾压填土二灰基础面层铺装第四章 施工进度计划及进度确保方法4l进度计划总体安排 依据招标文件对工期要求和认真研究工程施工图纸以后,对工程施工难点加以分析,进行了细致计划安排
24、,认定90天完全能满足本工程施工需要,并制订了具体施工进度计划。42施工进度确保方法42l从组织体系上确保工期方法1我企业成立精干项目经理部,从组织上使工期得到了确保。2对材料采购、机具设备、临时设施、主材实施统一周密内部调配,按计划有步骤组织进场,以确保进度实施。3施工进度三级动态控制方法:l)一级进度计划是业主总进度计划,二级进度计划是项目班子依据业关键求制订进度计划,三级进度计划是施工作业队伍依据项目班子要求制订进度计划。这三个要求总体衔接、稳定平衡,经过信息反馈,对计划实施全过程作有效动态控制。2)编制月计划外还要求编制更具体、更含有实践性周计划,通常条件改变了,全部要在周计划上加以调
25、整。3)每半月召开一次现场会,每七天召开一次协调会,对反馈信息立即做出正确处理。4制订优异合理技术方案、方法,确保项目工期目标落实、完成。5实施施工进度计划有效动态管理制度,编制日、周、旬施工进计划,依据实际情况及工期关键线路要求,随时调整,使之更科学、合理、实际。6严格按计划投入人力、财力、物力。加强排水管道、桥梁工程及道路工程施工过程控制。422从技术管理上确保工期方法:1合理组织流水交叉作业、安装及设备立即插入,管道施工采取三个作业班组同时施工,采取两班作业制。2成立估计预想小组,对施工技术、施工组织进行估计预想做到超前决议,合理安排施工工序,道道把关,环环扣紧,确保工期。3配置足够施工
26、机械,最大程度地减轻劳动强度,提升工效,加紧施工进度。4采取网络法施工,提出关键线路,组织立体交叉作业,各工种亲密配合,尽可能降低其实际占用工期天数。施工时,实施动态管理,加强过程控制,随时修正关键线路。5采取优异施工工艺,成立 QC小组,组织工艺攻关和质量攻关,以提升工效和工程质量。6按施工进度和实际工作量合理安排劳动力,避免劳动力过剩而造成窝工,或劳动力不足而影响进度。7做好分部分项工程技术交底,预防因未交底或交底不清而造成返工。8严格实施三检制,发觉问题立即处理,预防大面积整改或返工造成人力、物力和时间上浪费。9为有效地缩短工期,当施工高峰及条件许可时昼夜连续施工。43施工总进度计划详见
27、附后施工进度计划表第五章 关键工序施工方法及技术方法51排水管施工管子入场时沿沟槽开挖线边按序排放。管道施工按井段依次流水作业。管道开挖土方先甩在两边,槽底预留20cm左右,人工配合清底,每作业段在完成管基和铺管后,一部分作业人员继续完成管道后序工作同时,下一施工段又能够进行前期挖槽回填土铺管等工作,前后工序形成流水作业。1.雨水管道施工步骤准备工作测量放线复测基槽开挖清槽管基底扎实砂垫层抄平放线管道安装砌窨井检验井抹灰回填土清理场地2.排水管道施工前质量控制做好标准桩和引线桩,按设计进行测量定位放线。对进入施工现场管段进行外观和几何尺寸检验,管材是否符合设计标准和相关技术标准要求,不符合要求
28、不许使用,并报请监理工程师检验认可。接口材料配制必需按要求品种和用料。3.排水管道沟槽开挖质量控制施工前派一人测放出管道中心线,再另派一人进行复测,定出沟槽开挖方向,对照设计说明要求,用人工从下游开挖沟槽,边挖边退,槽底预留20cm左右不挖,人工清理成型至设计高程。沟槽底部有淤泥(淤泥厚度大于1米时应立即通知甲方、监理及设计院),应先挖除淤泥,超挖部分用碎石回填。严格按测量定位放线进行开挖,槽底严禁扰动和超挖并不得受水泡,做好防护工作,高程和边坡对超挖部位严禁用土回填以防破坏槽底稳定性。4.排水管道管基施工质量控制沟槽开挖至设计深度,且槽底无水时,必需先用电动夯将槽底扎实,确保干槽施工。然后铺
29、设要求厚度垫层。依据各管径基础宽度尺寸进行铺设,铺设时通常以中心桩为基准,两边对称地拉小线,钉立高程桩,桩顶即垫层顶面高程,用电动夯扎实,达成设计厚度和高程。5.排水管道铺设采取人工下管,下管前应检验管道内外壁及承插口型号尺寸。铺设管道时,承口迎着水流方向,管子间橡圈接头和管子和窨井连接处确保密封不漏水。施工前对管子质量全部进行检验,在管和井壁连接处加一橡胶圈。6.边井施工边井:均采取钢纤维混凝土蓖座边井,H=1.4米,坡度大于等于0.01。检验井应和管道基础同时施工,井类构筑物采取分皮坐浆法砌筑。砖砌用水泥砂浆必需随用随拌,砌砖时应上下错缝,内外搭接,砂浆应饱满。水泥砂浆铺满后,在砖接缝处还
30、要刮上水泥浆,然后铺砖,竖向用砖刀敲实,做到灰缝饱满、密实,以预防漏水,在井圈砌好后,清扫井圈内表面,用水泥砂浆抹面,要求压实、抹光。井室砌筑质量要求:井壁勾缝抹面和防渗层应符合要求,井盖高程许可偏差15mm;井壁同管道连接处应严密,不得漏水,井体内预埋管道和墙体结合处应用l:2水泥砂浆抹成45三角接缝,同时井内应确保洁净无杂物。井底砼垫层和砌筑井壁水泥砂浆强度等级必需满足设计要求。挖槽应注意留有足够肥槽,挖至设计深度。砌井墙时先按井墙位置挂线,先砌井墙一层,井墙内口对角线查对方正。随砌随平缝,每砌高30cm将墙外肥槽立即回填扎实。7.排水管道回填土:沟槽采取素土回填,所用土块应粉碎,摊铺均匀
31、,压实度达成验收规范要求。52道路工程依据划分各施工段,利用现有便道,使路基分层、分段、分工序形成流水作业工作面。1、测量工程A.施工前测量1)请业主和设计单位进行现场测量交底,按设计图认清实地水准点、导线桩核拴桩并做好桩位纪录,对在施工范围内测量标志做好保护方法;2)依据设计图纸、资料做好沿线调查:核实施工范围内各构筑物确实切位置、结构和数量;复测原地面、纵横断面和设计图比较,并查对土方数量,搞清沿线缺土、余土、借土和弃土地段和数量,方便土方平衡和调度;绘制总平面图满足临时工程搭建需求;3)沿线每100m设临时水准点一个,应设于固定坚实、不下沉、不碰动地物上或自行设置外加保护方法,临时水准点
32、应在可测范围内并统一编号;4)拟用永久水准点应和设计用水准点一致,并事先向相关部门取得高程数据;5)长距离水准引测应采取复合导线或闭合导线,闭合差12L(mm)(L以公里计);6)临时水准点应每个月复核一次,在使用临时水准点时要用两个临时水准点以资复核;B.施工测量1)中线复测全方面恢复中线并固定路线关键控制桩如交点、转点、起讫点等;2)路基放样依据恢复路线中桩、设计图表、施工工艺定出路基用地界桩和路堤坡脚、路堑堑顶、边沟、取土坑、护坡道、弃土堆等具体位置,在距路中心一定安全距离处设置控制桩、其间隔小于20m,标明桩号和路中心填挖高度;放完边桩后进行边坡放样,对深挖高填地段每挖5m复测中线桩,
33、测定其标高和宽度以控制边坡;C.完工测量1)依据施工结果修改原设计图,重新标注实际施工数据;2)和设计有出入图纸应依据实际施工资料重新绘制图纸;2、路基工程A.路基施工总体方案本工程属新建工程,考虑各工序工程量,施工特点及工期等原因,道路施工队进场后派专员负责路基施工区段内排水工作,开挖沟渠,确保施工区段内无积水,然后对便道已贯通路基进行清表。加紧路基施工,为其它队伍提供工作面,以确保全线工程按期完成。B.施工准备1)技术准备编制实施性施工组织设计,进行图纸会审和技术交底,组织测量人员进行导线复测和水准点复测,试验人员对土源进行土性标准试验,技术人员作好技术交底和开工汇报,确保工程按时全方面开
34、工。开工前按图纸及相关要求进行线路及高程复测,水准点及控制桩查对和增设,并对路线横断面进行测量及测绘等,其测量结果应统计并形成资料报监理工程师审查签字认可。2)现场准备场地清理及排水:填筑前按要求对路幅范围内先清除原地面以下最少15cm内草皮,腐质土等,用推土机推除耕植土到指定地点,以备绿化复耕,对沟塘淤泥则给于清除然后换填。施工临时排水系统结合设计排水系统,沿路基两侧护坡底边缘处开挖一条纵向排水沟,反坡地段下落管,确保排水沟通畅,路基低洼积水处,人工开挖水沟,将水引进排水沟,确保路基范围内无积水,为以后快速施工开创条件。C.施工方法1)压实工艺试验路堤填方施工前先依据填料及压实机具不一样,选
35、择大于100m长度路堤段进行碾压工艺试验。据此选定最好工艺参数,包含填料碾压含水量,填料松铺厚度,压实机型和压实遍数等,经监理工程师同意后作为控制标准,指导同类施工,确保路基填筑质量。2)路基填筑开工前依据路堤高度和工艺参数,计算出分层层数,并给出分层施工图,施工时必需认真控制好松铺厚度、含水量及机械行进速度。当地形起伏,高低不平时,则由低处分层填筑。为确保路基路肩压实度,边坡两侧各超填0.4m,完工刷坡整平。3)路基填筑工艺分层填筑:路堤填筑采取全断面分层法施工,每层虚铺厚度小于30cm、压实厚度小于20cm,且边坡两侧各超填0.4m,以确保路堤全断面压实一致,完工时刷坡平整。摊铺整平:填土
36、区段完成一段卸土后,先用推土机摊铺,再人工配合平地机整平,做到层层纵向和横向平顺均匀,以确保压路机碾压轮表面均匀接触地面进行碾压,达成压实效果。洒水和晾晒: 含水量控制是路基质量控制关键步骤,确保填料含水量控制在不超最好含水量2%,当土壤中含水量低时,在表层洒水并搅拌,以提升含水量;超出时,采取铁犁翻晒以降低含水率,并合适降低铺填厚度,再行碾压。碾压扎实:进行碾压前对填筑层分层厚度和平整程序进行检验,确定层厚和平整程序符合要求后进行碾压。路基碾压采取振动压路机和18t21t三轮压路机联合碾压。压路机碾压时遵照先轻后重、先稳后振、先慢后快、先边后中、先高后低,和轮迹重合等标准,且碾压轮超出两施工
37、段接缝。方向顺道路中心线方向,碾压速度均匀。轮迹重合宽度,二轮压路机30cm,三轮压路机为压路宽度二分之一。压路机碾压不到之处,用小型机械或人力夯循序扎实,夯击面在纵横向均相互重合二分之一,预防漏夯。D.检测验收路基碾压遍数达成试验路段确定遍数后,采取环刀伐或灌砂法检验压实度,当压实度达成要求后进行下道工序施工。D.路基整修1).用于路基石灰必需符合三级石灰CaO、MgO含量要求,对达不到要求材料严禁进入工地。2).如有河塘清淤时必需清到要求土层,并按图纸挖出台阶分层填筑。3).灰土拌和必需均匀,达不到要求必需重新拌和,直抵达成要求。4).填土厚度控制必需依据压实机具有效压实范围控制好上土虚铺
38、厚度,压实厚度层不超出20cm。5).含水量调整采取翻晒、洒水、掺灰处理等方法,使待压土层达成最好含水量。6).必需连续碾压,避免间断碾压。7).灰土养生期应不少于7天。3、路面工程A.总体施工方案底基层施工前对路基外形尺寸、压实度、标高等进行全方面检验,各项指标满足要求后铺设二灰碎石基层。二灰碎石采取厂拌,二灰摊铺机分层摊铺,振动压路机碾压,三轮压路机碾压收面,洒水车养生。沥青砼面层采取合格厂家集中搅拌沥青砼,车运至工地,分层摊铺,振动压路机和胶轮压路机压实成型。B.基层施工工艺基层施工工艺框图见下表:配合比设计配合比设计混合料搅拌报监理工程师审批混合料运输铺筑试验段高层控制组合调整摊铺高层
39、控制碾压养生试验1)清除下承层浮土及松散层,用全站仪每10米恢复中桩、边桩,标明标志线。2)铺设试验段正式开工前铺筑长度大于单幅。单层100m试验段,经过试验以确定、拌合、摊铺、碾压等,各道工序参数,作为工程施工现场控制依据。3)拌合二灰碎石厂拌,选择质量过关合格厂家,拌和时混合料含水量要略大于最好值,通常高于2%4%,使混合料运到现场摊铺后碾压时含水量靠近最好值。4)运输二灰碎石采取自卸车运到施工现场。5)摊铺压实二灰碎石用自卸车运至路基上,每层压实厚度16cm。每次整形全部按要求坡度和路拱进行,对于直线拱采取8m长(或两根4m)铝合金尺校正。用轻型压路机碾压12遍暴露潜在蜂窝和不平整处,对
40、于局部粗集料集中产生蜂窝,用少许二灰石屑细料(专门另行加工)嵌实后再进行碾压。对于局部高出部分,立即铲修整平,对局部低洼处,将表层下5cm以上厚耙松,再进行找补整平,避免在碾压成型二灰碎石上直接找补。最终用重型压路机碾压12遍后,一样仔细观察,按以上方法立即调整,低洼处调平后合适增加碾遍数。碾压结束前,进行终平,高出部分细心铲除,预防表面松散,低洼处不再进行找补。碾压自路边向路中进行,轮迹重合双轮为30cm,三轮为后轮宽12,碾压至表面无显著轮迹,达成要求压实度为止。15T压路机碾压遍数不少于10遍,18T以上压路机通常需68遍d用振动式压路机时,首次碾压振荡器应关闭,待全幅初压一遍后,可开启
41、振荡继续碾压至达成压实标准。碾压速度头两遍采取1.51.7kmh,以后用2.02.5kmh。碾压次序为轻重轻。二灰碎石基层碾压完成后注意养生,使其表面保持湿润。二灰碎石养生期间封闭交通。C.施工中注意事项运到工地二灰碎石混合料含水量控制在最好含水量2,以二灰石屑料“手捏成团,落地能散”为现场控制控制检验标准。检验合格二灰碎混合料立即摊铺,若因为施工条件限制不能立即摊铺,在工地堆放时间不能超出二十四小时。二灰碎石摊铺必需当日摊铺当日碾压,未碾压及堆放二灰碎石则采取防雨方法。1)严格控制碾压时含水量,以最好含水量1%时碾压。2)拌和好混合分料要立即摊铺碾压,通常12小时内完成。3)严禁用贴补方法进
42、行找平,如局部低洼间采取翻松,填加新鲜混合料重新碾压。4)应尽可能避免纵向工作缝,降低横向工作缝。工作接缝应采取各路面垂直。D.侧、平石施工施工前查对道路中心线无误后,依次丈量路面边界,进行边线放样,定出边框。侧石施工:依据施工图确定侧石平面位置和顶面标高,放出施工线,相邻侧石接缝平齐,缝宽lcm,检验无误后立即坞膀。平石施工:平石和侧石错缝对中相接,平石间缝宽lcm,和侧石间隙缝1cm,平石和路面接边线确保顺直。侧平石灌浆做到饱满嵌实,以凹形缝勾缝,侧平石排砌整齐稳固,线型顺直,圆角和顺,勾缝光滑坚实。侧平石坞膀拍实,无松动,外侧填土扎实。质量标准:顺直度 l0mm 相邻高差 3mm侧石顶面
43、高程 10mmE.停车位施工方法1)停车位结构:10CM厚植草砖+3CM厚1:3干拌水泥砂浆+10CMC20砼+20CM厚二灰碎石+素土扎实2)二灰碎石铺筑方法同上,应注意养生。严格控制平整高程,缝道均匀,缝宽一致.521沥青封层1、在沥青下封层施工前对二灰碎石基层进行验收,在各项指标均达成要求要求后才能安排沥青封层施工。视养生大气条件,在上基层湿润养生数天,待基层表面基础干燥后,即可乳化沥青封层,铺筑前表面应清扫洁净,表面不能有杂物浮土或表面松动石子裸露现象。基层表面应干燥,同时亲密注意天气预报,如遇大风、下雨或气温低于10时,不进行沥青封层施工。尤其要注意,在沥青下封层施工前,还要采取预防
44、污染侧平石及其它相邻结构物方法。 2、沥青封层施工要求及注意事顶:下封层施工采取乳化沥青稀浆封层,封层厚度为1cm。本工程用拌合型乳化沥青铺筑,为加紧乳化速度加一定数量水泥或消石灰粉作填料。本工程采取含有储料、送料、拌和、摊铺和计量控制等功效稀浆封层铺筑机进行封层施工,摊铺时严格控制集料、填料、水、乳液配合比,当铺筑过程中发觉有一个材料用完时,应立即停止铺筑重新装料后再行施工,搅拌形成稀浆混合料,应附合沥规范之要求,并含有良好施工和易性。稀浆封层铺筑机工作时应匀速前进,铺筑厚度应均匀、表面应平整。稀浆封层铺筑后,应待乳液破乳,水分蒸发,干燥成型后方可开放交通。522沥青混凝土面层1、沥青混凝土
45、材料基础要求:l)沥青:沥青采取AH-70,质量要求符合沥青路面施工及验收规范(GB 5009296)(下称沥规范附录 C表 C.0.2)“中、轻交通道路石油沥青质量要求”要求。2)粗集料:粗集料规格符合沥规范附录C表C.0.6要求,质量要求符合附录C表C.0.8要求。3)细集料、填料:细集料、填料规格及质量要求分别符合沥规范附录 C表C.0.9、表C.0.11及表 C.0.12要求。4)沥青破面层级配、材料规格及用量符合沥规范附录D.0.7要求。5)沥青砼技术标准:项目击实次数(次)稳定度(KN)流值(1/100CM)空隙率()饱和度()压实度()细粒式沥青砼两面各505.020-453-670-8594粗粒式沥青砼两面各505.020-453-670-85952、通常要求沥青砼铺筑时气温要求不低于10,晚间铺筑确保充足照明设施,雨天不得铺筑。路面面层在路基沉降速率小于或等于0.3cm经监理工程师同意后进行施工,采取ABG425型沥青砼摊铺机在半幅宽度范围内全幅摊铺,刚性压路机压实,沥青砼采取商品沥青砼。沥青路面施工工艺框图见下页。3、施工准备沉降量满足要求以后恢复线路中线,放出路侧石、平
