第X章 绿色施工管理
第一节 绿色施工管理目标
1. 绿色施工管理目标
项目施工一直遵守国家和工程所在地相关环境保护、水土保护和污染防治法律、法规、规章、规范、标准和规程,推行环境和生态保护职责,开展绿色施工。在确保质量、安全等基础要求前提下,经过科学管理和技术进步,在施工活动中争取最大程度地节省资源和降低对环境负面影响,实现节能、节地、节水、节材和环境保护,确保经过市建设项目完工环境保护验收。
1.1. 资源节省目标
序号
资源
控制目标
备注
1
建筑材料、办公用具
材料损耗率比定额损耗率降低30%
2
临时用房、临时围挡
反复使用率达成70%
3
施工用水
非传统水源和循环水再利用量大于30%
4
施工用电
相邻作业区充足利用共有机具资源、施工照明照度不超出最低照度20%
5
临时设施占地面积
占地面积按用地面积所需最低面积设计,有效利用率大于90%,降低和避免大量临时建筑拆迁和场地搬迁。
1.2. 环境保护内容和目标
序号
环境影响
影响原因、场区
控制目标
1
扬尘控制
土方作业
作业区目测扬尘高度小于1.5m,不扩散到场区。
土方、垃圾、设备及建筑材料运输
不污损场外道路
结构施工、安装装饰装修
作业区目测扬尘高度小于0.5m
拆除、爆破
场界四面隔档高度位置测得大气总悬浮颗粒物月平均浓度和城市背景值差值小于0.08mg/m3
施工现场非作业区
达成目测无扬尘
2
噪音和振动控制
施工人员噪声、施工机械操作噪声、施工作业噪声、材料进场及卸货
符合《建筑施工场界噪声限值》(GB12523-)
3
光污染
控 制
夜间室外照明灯、电焊作业
透光方向集中在施工范围
4
水污染
控 制
施工污水、生活污水、有毒有害废弃物
达成国家标准《污水综合排放标准》(GB8978-)要求,并避免地下水被污染。
5
土壤保护
临设搭设、地下结构施工
预防土壤侵蚀、流失
有毒有害废弃物质
避免污染土壤
6
垃圾控制
建筑施工、建筑物拆除
每万平方米建筑垃圾不宜超出400T,建筑垃圾再利用和回收率大于30%,废弃物回收和利用率大于40%
生活区垃圾
全部垃圾外运
办公生产废弃物、施工生产废弃物
分类管理率100%;弃置处理遵法率100%
7
地下设施、建筑和道路等资源保护
地下结构施工、材料吊装、高空坠物、混凝土浇捣、材料进场
确保施工场地周围各类管道、管线、建筑物、构筑物安全运行;如发觉文物通报文物部门并协调做好保护;避让、保护施工场区及周围古树名木;不影响道路交通
第二节 绿色施工管理体系和职责

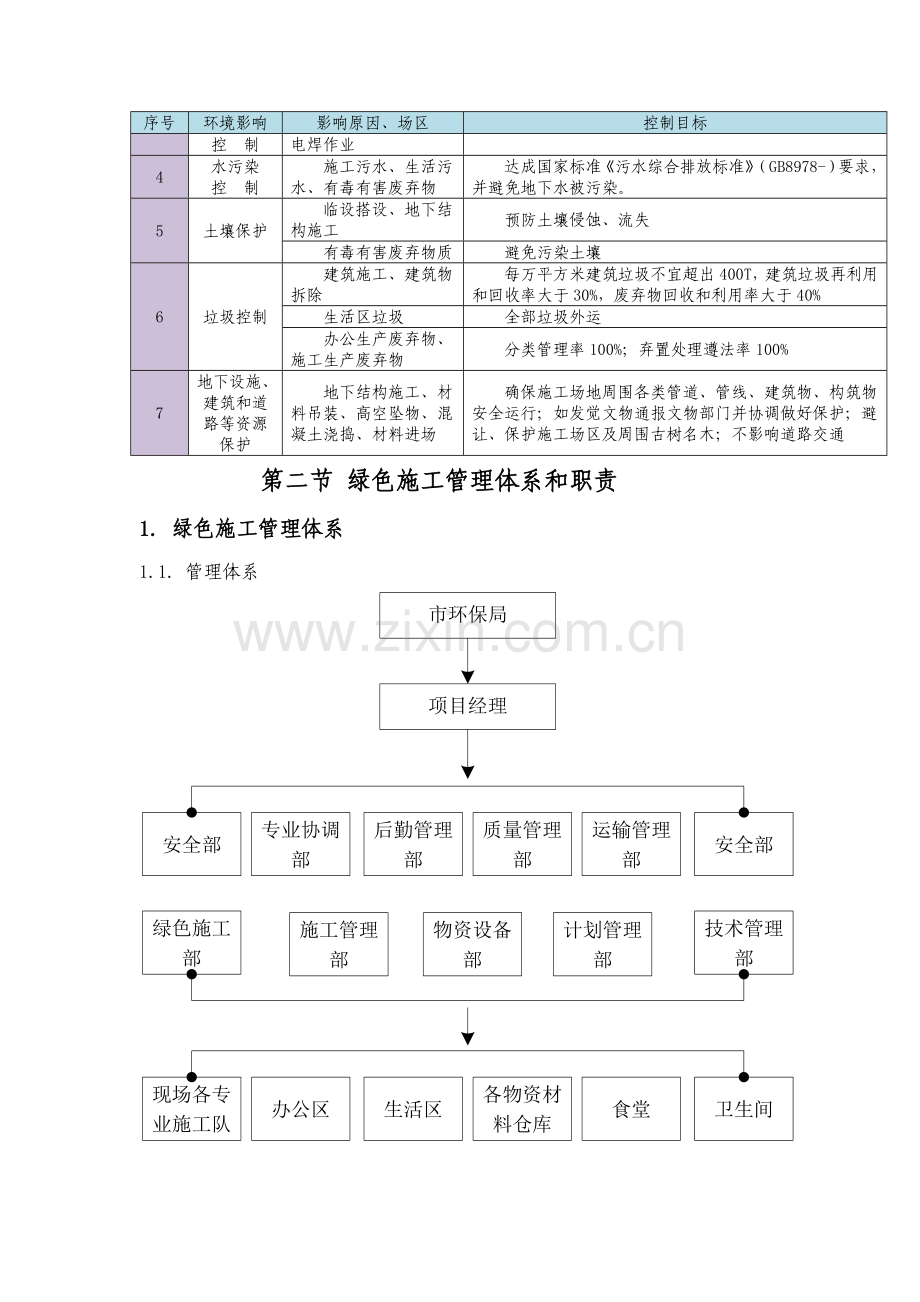

1. 绿色施工管理体系
1.1. 管理体系
1.2. 绿色施工管理体系岗位职责
序号
岗位
职责内容
1
项目经理
项目经理为第一责任人,负责环境保护组织实施及目标实现,并指定环境保护管理人员和监督人员。
2
绿色施工部/部长
(1)、安全总监兼任绿色施工部长,安全总监为绿色施工管理关键责任人,日常绿色施工管理全权负责,安排绿色施工部日常工作,下达工作任务,组织环境保护管理小组对项目环境保护施工方案进行可行性、实用性、科学性评定,检验等。
(2)、在实施过程中分阶段对环境保护实施情况评价。
(3)、项目完工后,对环境保护施工进行整体评价。
(4)、组织各部门及施工队伍对绿色施工专业知识学习。
(5)、搜集整理绿色环境保护施工资料。
3
施工管理部
(1)、项目副经理具体负责项目部环境保护管理方案和方法落实工作。
(2)、对各专业施工进行监督、督促、检验。
(3)、在各阶段根据项目环境保护管理方案实施并进行统计。
4
项目其它管理部门
(1)、严格根据项目环境保护管理方案实施并进行统计。
(2)、参与项目环境原因识别和评价。
5
综合管理部、安全部
(1)、制订施工防尘、防毒、防辐射等职业危害方法,保障施工人员长久职业健康。
(2)、合理部署施工场地,保护生活及办公区不受施工活动有害影响。施工现场提议卫生抢救、保健防疫制度,在安全事故和疾病疫情出现时提供立即救助。
(3)、提供卫生、健康工作和生活环境,加强改善施工人员生活条件。
(4)、综合管理部对现场生活区及办公区环境污染、用水用电等能源节省方法实施情况进行监督检验并统计。
6
各专业施工队伍
根据项目环境保护方案内容要求进行施工。
按总包单位要求参与环境保护检验和例会。
第三节 现场绿色施工部署
1. 利用原有资源
施工总平面部署科学、合理,充足利用原有构筑物、道路、管线为施工服务。
2. 缩短运输距离
施工现场搅拌站、仓库、加工厂、作业棚、材料堆场等部署应尽可能靠近已经有交通线路或立即修建正式或临时交通线路,缩短运输距离。
3. 临时建筑搭设合理
临时办公和生活用房采取经济、美观、占地面积小、对周围地貌环境影响较小,且适合于施工平面部署动态调整多层轻钢活动板房。
4. 降低道路占地
施工现场道路根据永久道路和临时道路相结合标准部署。施工现场内形成环形通路,降低道路占用土地。
5. 降低场地搬迁
临时设施部署应注意远近结合,努力降低和避免大量临时建筑拆迁和场地搬迁。该最大程度降低对原有土地生态环境影响。
6. 洗车槽
每个大门设置洗车槽,施工车辆外出前必需清洗洁净。洗车水经三级沉淀后循环利用。地下水抽至地面排水沟,然后抽至水池,作施工道路洒水降尘用。
7. 垃圾池
现场部署两个垃圾池,并定时回收处理。
8. LED照明
施工照明采取低能耗LED灯具。
第四节 绿色施工管理方法
1. 环境影响保护管理方法
序号
环境影响
管理要求及方法
1
扬尘及大气污染控制
运输土方、垃圾、设备及建筑材料等,不污损场外道路,场区内可能引发扬尘材料及建筑垃圾搬运和作业区要有降尘方法。
(1)、对轻易散落、飞扬、流漏物料必需采取专用车辆进行运输,确保车辆清洁。
(2)、施工现场出口设置洗车槽。
(3)、对易产生扬尘堆放材料采取覆盖方法。
(4)、对粉末状材料封闭存放。
(5)、浇灌混凝土前清理灰尘和垃圾时尽可能使用吸尘器,避免使用吹风器等易产生扬尘设备。
(6)、对易产生飞扬尘屑加工区设置围挡,预防扬尘扩散。
(7)、机械剔凿作业时可用局部水淋、遮挡、掩盖等防护方法。
(8)、清理垃圾应采取容器吊运。
(9)、构筑物拆除前,做好扬尘控制计划。采取清理积尘、拆除体洒水预湿、设置隔档、搭设防尘排栅等方法。
(10)、对现场易飞扬物质采取有效方法(洒水、地面硬化、围挡、密网覆盖、封闭),预防扬尘产生。
(11)、食堂大灶采取液化气。
(12)、安排专员巡视、监督,确保各项方法实施,扬尘控制符合要求。
2
噪音和振动控制
(1)、采购含有良好降噪方法混凝土输送泵。强噪音加工区域、混凝土泵机设置区域设置隔音围挡。
(2)、使用低噪音、低振动机具,采取隔音和隔振方法,避免或降低施工噪音和振动。
(3)、产生强噪声成品加工、制作作业,应尽可能放在工厂、车间完成,降低因施工现场加工制作产生噪声。
(4)、运输车辆在市区内严禁鸣喇叭。
(5)、建立健全控制人为噪声管理制度,夜间施工,严禁现场人员大声喧哗。
(6)、加强施工现场环境噪声长久监测,采取专员监测,专员管理标准,要立即对施工现场噪声超标相关原因进行调整,达成施工噪声不扰民目标。
现场噪音排放不得超出国家标准《建筑施工场界噪声限值》(GB12523-90)要求。
施工阶段
使用机械
噪声源噪声限制(≤分贝)
昼间
夜间
基础
基础施工机械
85
55
土方
挖掘机、装载机等
75
55
结构
混凝土搅拌机、振动棒等
70
55
装修
升降机、切割机等
65
55
3
光污染控制
(1)、探照灯尽可能选择既满足照明要求又不刺眼新型灯具,夜间室外照明灯加设灯罩,透光方向集中在施工作业区域范围。
(2)、电焊作业采取遮挡方法,避免电焊弧光外泄。
4
水污染控制
(1)、针对不一样污水,设置对应处理设施(如沉淀池、隔油池、化粪池等),污水排放前必需经处理并检测合格后方可排入指定污水管道。
(2)、污水排放委托有资质单位进行废水水质检测,提供对应污水检测汇报。
(3)、保护地下水环境。当进行地下水回灌时,尽可能采取原地底抽取水回灌或经处理后符合水质要求。
(4)、施工现场要设置专用油漆油料库,油库内严禁放置其它物资,库房地面要做防水层,并做好渗漏液搜集和处理;储存、使用和保管要专员负责,预防油料跑、冒、滴、漏、污染水体。
(5)、对于有毒有害废弃物如电池、墨盒、油漆、涂料等应回收并交有资质单位处理,不能作为建筑垃圾外运,避免渗透地表土污染地下水。
5
土壤保护
(1)、因施工造成裸土,立即覆盖砂石或种植速生草种,以降低土壤侵蚀。
(2)、现场土体全部硬化处理,因施工造成轻易发生地表径流土壤流失情况,采取设置地表排水系统、稳定护坡、植被覆盖等方法,降低土壤流失。
(3)、沉淀池、隔油池、化粪池等不发生堵塞、渗漏、溢出等现象。立即清掏各类池内沉淀物,并委托有资质单位清运。
(4)、污水流淌不能直接和裸露地面接触,必需采取方法隔断,预防渗透地面土层。
(5)、对于有毒有害废弃物如电池、墨盒、油漆、涂料、油料等应回收并交有资质单位处理,不能作为建筑垃圾外运,避免污染土壤。
(6)、施工后恢复施工活动破坏植被(临时占地)。和当地园林、环境保护部门等机构进行合作,在先前占用场地种植适宜植物,以恢复剩下空地地貌或科学绿化,补救施工活动中人为破坏植被和地貌造成土壤侵蚀。
6
建筑垃圾和生活垃圾控制
(1)、制订建筑垃圾减量化计划。
(2)、加强建筑垃圾回收再利用,努力争取建筑垃圾再利用和回收率达成30%,建筑物拆除产生废弃物再利用和回收率大于40%。对于碎石类、土石方类建筑垃圾,可采取地基填埋、铺路等方法提升再利用,努力争取再利用率大于50%;计划对支撑拆除废混凝土渣用作肥槽回填混凝土骨料,支撑系统钢筋钢管全部回收利用。
(3)、办公区、生活区设置封闭式垃圾容器,生活垃圾实施袋装化,立即清运。
(4)、对建筑垃圾进行分类,并搜集到现场垃圾站,集中运出。
(5)、对全部废弃物进行标识和分类管理。
(6)、废弃物运输:
内部运输:建立垃圾竖向运输通道(专用电梯等),确保废弃物在运输过程中不遗洒、不混装。
外部运输:对废弃物外运,必需由含有对应资格单位进行。外运前,由项目环境保护管理员监督,对废弃物进行严密覆盖,预防遗洒。对于有毒有害废弃物运输,应实施国家或当地相关法规。
7
施工环境和人员健康
(1)、项目部对工程进展引发通风环境条件改变应有充足估计:地下室施工时必需设置临时通风排风方法。
(2)、工程中使用无机非金属建筑材料和装修材料必需有放射性指标检测汇报,并应符合设计要求和规范要求,发觉低发挥性材料不符合设计要求及规范要求,严禁使用。
(3)、在非传统水源和现场循环再利用水使用过程中,应制订有效水质检测和卫生保障方法,确保避免对人体健康、工程质量和周围环境产生不良影响。
(4)、统一计划搭建工地全部卫生间及临时厕所等公共卫生设施。总承包负责保持卫生间及其周围环境清运和卫生。工程完工后,拆除和搬走临时卫生间,修复现场。专业分包按总承包单位文明施工要求正确使用临时卫生间,并帮助保持卫生间及周围环境清洁和卫生。
(5)、现场配置250KVA柴油发电机,以满足人员疏散和工地临时消防系统、临时照明、临时成品保护等应急需要。
(6)、作业区和办公区及生活区分开设置。职员膳食、饮水、休息场所必需符合卫生标准,满足安全性要求。
2. 资源节省管理方法
序号
资源
管理方法
1
建筑材料及其它资源
(1)、依据施工进度、库存情况等合理安排材料采购、进场时间和批次,降低库存。
(2)、现场材料堆放有序,储存环境适宜,方法适当,保管制度健全,责任落实。
(3)、编制运输和装卸方案,确保材料运输工具适宜,装卸方法适当,预防损坏和遗洒。依据现场平面部署情况就近卸载,避免和降低二次搬运。
(4)、采取技术和管理方法降低模板、脚手架等周转次数。
(5)、优化安装工程预留、预埋、管线路径等方案。
(6)、结构材料:推广使用预拌混凝土和商品砂浆。正确计算采购数量、供给频率、施工速度等,在施工过程中动态控制;推广使用高强钢筋和高性能混凝土,降低资源消耗;推广钢筋专业化加工和配送;优化钢筋配料和钢构件下料方案,钢筋及钢结构制作前应对下料单位及样品进行复核,无误后方可批量下料;优化钢结构制作和安装方法。大型钢结构宜采取工场制作,现场拼装。
(9)、围护材料:门窗、屋面、外墙等围护结构选择耐候性及耐久性良好材料,施工确保密封性、防水性和保温隔热性;门窗采取密封性、保温隔热性能、隔音性能良好型材和玻璃等材料;屋面材料、外墙材料含有良好防水性能和保温隔热性能;加强保温隔热系统和围护结构节点处理,尽可能降低热桥效应。针对建筑物不一样部位保温隔热特点,选择不一样保温隔热材料及系统,做到经济适用。
(7)、装饰装修材料:贴面类材料在施工前,应优异行总体排版策划,降低非整块材数量;防水卷材、壁纸、油漆及各类涂料基层必需符合要求,避免起皮脱浇。各类油漆及粘结剂应随用随开启,不用时立即封闭;幕墙及各类预留预埋应和结构施工同时。
(8)、周转材料:选择耐用、维护和拆卸方便有周转材料和机具;优先使用制作、安装、拆除一体化专业队伍进行模板工程施工;模板以节省自然资源为标准,推广使用定型钢模、钢框木模等;施工前对模板工程方案进行优化,使用可反复利用模板体系,模板支撑宜采取工具式支撑(采取顶模和爬模系统)。
(9)、项目部要制订车辆使用制度,统一调配,合理安排,尽可能降低汽油资源消耗。
(10)、食堂大灶采取液化气,严禁使用木材煮饭炒菜烧水。
2
临时用房及围挡
(1)、现场办公和生活用房采取周转式活动房。
(2)、围挡应最大程度地利用已经有围墙,或采取装配式可反复使用围挡封闭。
3
施工用水
(1)、优先采取中水作现场搅拌用水、养护用水,且应采取有效节水方法,严禁无方法浇水养护混凝土。
(2)、现场机具、设备、车辆冲洗用水必需设置循环用水装置。施工现场办公区、生活区生活用水采取节水系统和节水器具,提升节水器具配置比率;项目临时用水使用节水型产品,安装计量装置,采取针对性节水方法。
(3)、施工现场供水管网依据用水量设计部署,管径合理,管路简捷,采取有效方法降低管网和用水器具漏损。
(4)、项目部分别对生活用水和工程用水确定用水定额指标,并分别计量管理。
4
施工用电
(1)、项目部分别设定生产、生活、办公和施工设备用电方法和控制指标,定时进行计量、核实、对比分析,并有预防和纠正。
(2)、在施工组织设计中,合理安排施工次序、工作面,以降低作业区域机具数量,相邻作业区充足利用共有机具资源。安排施工工艺时,应优先考虑耗用电能或其它能耗较少施工工艺。避免设备额定功率远大于使用功率或超负荷使用设备现象。
(3)、建立施工机械设备管理制度,开展用电、用油计量,完善设备档案,立即做好维修保养工作,使机械设备保持低耗、高效状态。
(4)、选择功率和负载相匹配施工机械设备,避免大功率施工机械设备低负载长时间运行。机电安装可采取节电型机械设备,如逆变式电焊机和能耗低、效率高手持电动工具等,以利节电。
(5)、合理设计生产、生活及办公临时设施体形、朝向、间距和窗墙面积比,使其取得良好日照、通风和采光,降低夏天空调、白天照明用电时间,节省用电。
(6)、合理配置空调、风扇数量,要求使用时间,夏天空调不得低于26℃,实施分段分时使用。
(7)、临时用电优先选择节能电线和节能灯具,不得使用白炽灯泡,控制现场碘钨灯使用数量。临电线路合理设计、部署,临电设备宜采取自动控制装置。采取声控、光控等节能照明灯具。
(8)、照明设计以满足最低照度为标准,照度不应超出最低照度20%。
5
临时设施占地面积、临时用地保护
(1)、平面部署要求合理、紧凑,在满足环境、职业健康和安全及文明施工要求前提下尽可能降低废弃地和死角,临时设施占地面积有效利用率大于90%。
(2)、施工总平面部署做到科学、合理,充足利用原有建筑物、构筑物、道路、管线为施工服务。
(3)、施工现场仓库、加工场地、作业棚、材料堆场等部署应尽可能靠近已经有交通线路或立即修建交通线路,缩短运输距离及降低二次搬运。
(4)、施工现场道路根据永久道路和临时道路相结合标准部署,施工现场内形成环形通路,降低道路占用土地;路面及其它场地地面要硬化,闲置场地要绿化。
(5)、临时设施部署应努力降低和避免大量临时建筑拆迁和场地搬迁。
