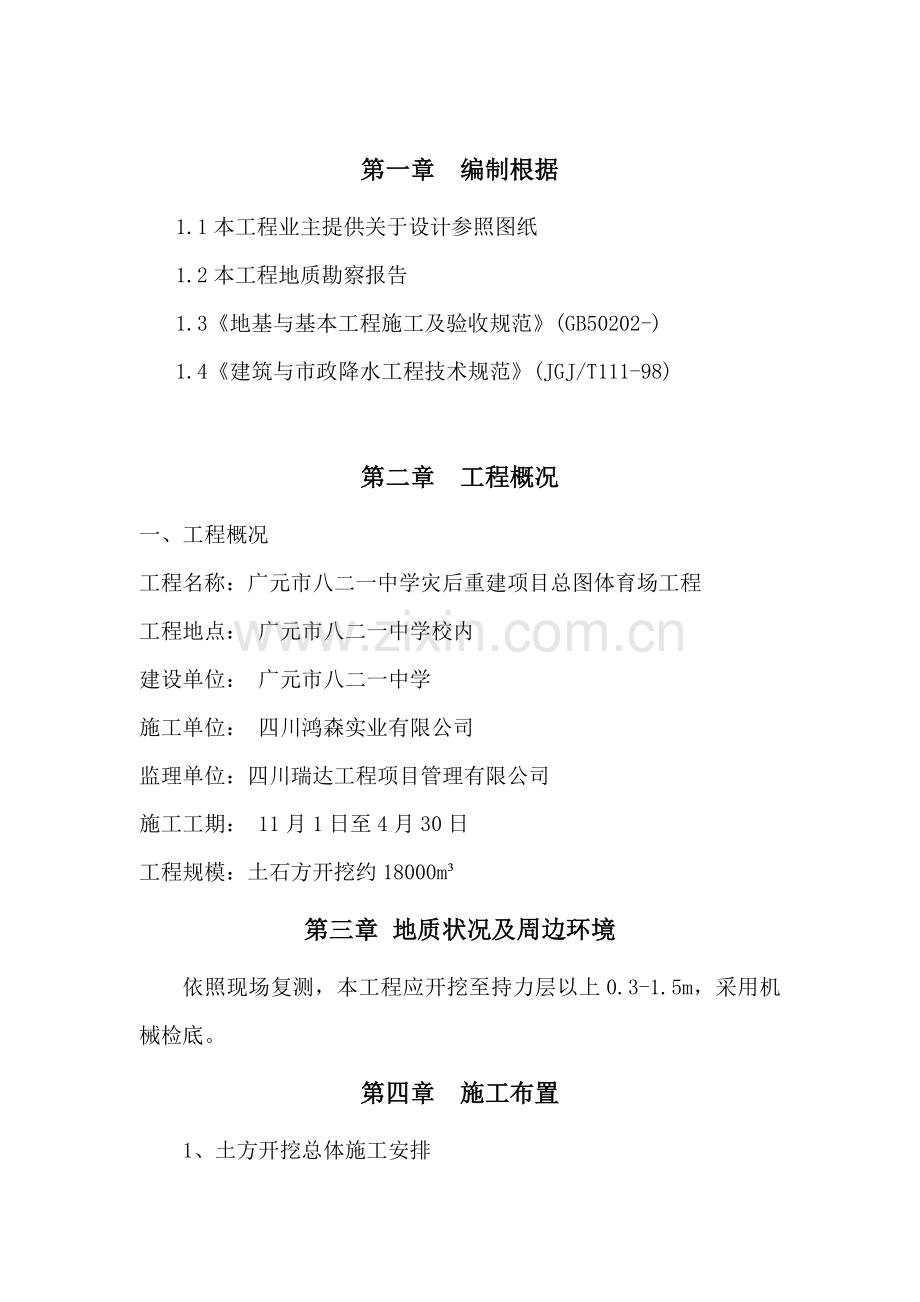

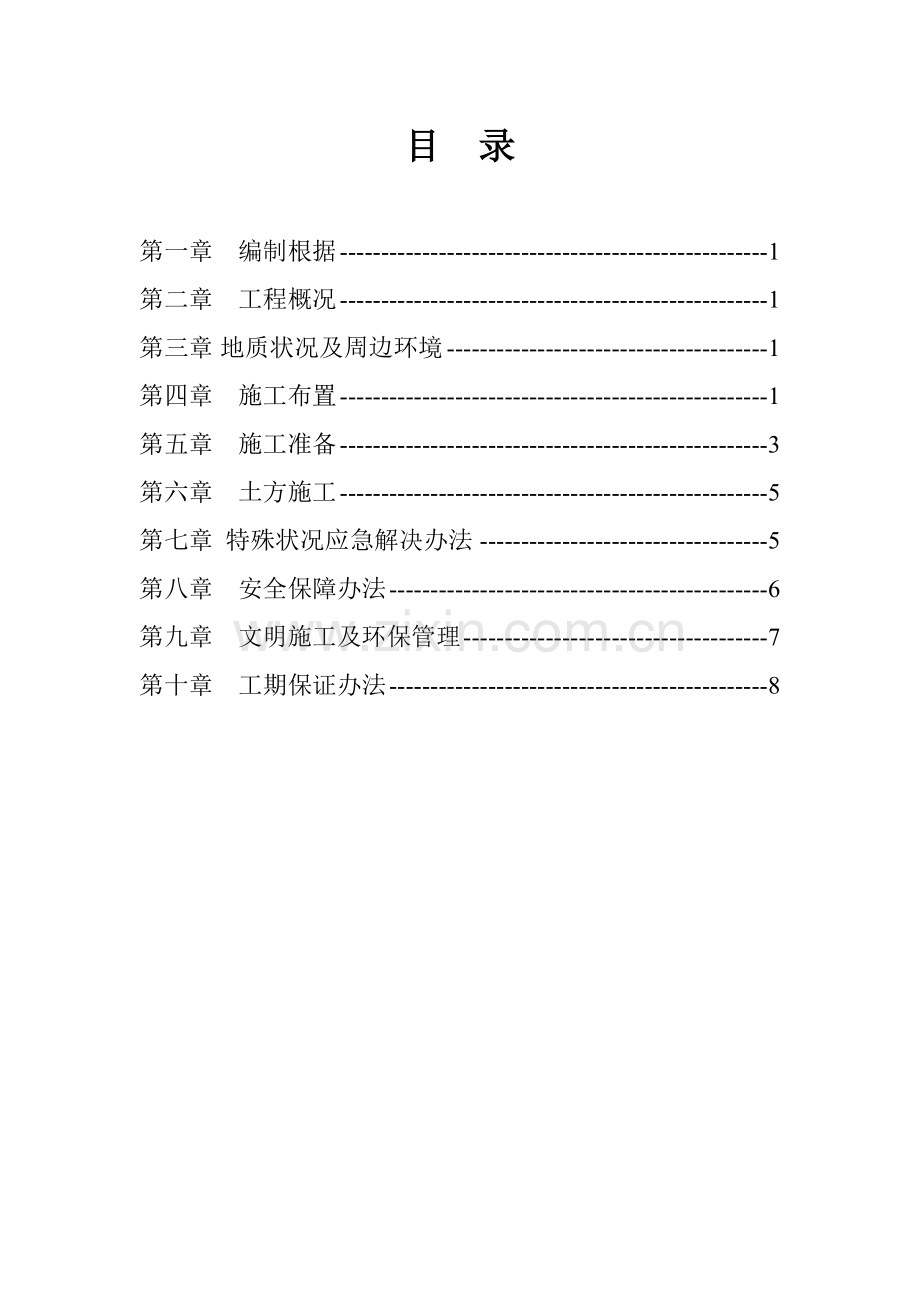

1、目 录第一章 编制根据1第二章 工程概况1第三章地质状况及周边环境1第四章 施工布置1第五章 施工准备3第六章 土方施工5第七章 特殊状况应急解决办法5第八章 安全保障办法6第九章 文明施工及环保管理7第十章 工期保证办法8第一章 编制根据1.1本工程业主提供关于设计参照图纸1.2本工程地质勘察报告1.3地基与基本工程施工及验收规范(GB50202-)1.4建筑与市政降水工程技术规范(JGJ/T111-98)第二章 工程概况一、工程概况工程名称:广元市八二一中学灾后重建项目总图体育场工程工程地点: 广元市八二一中学校内建设单位: 广元市八二一中学施工单位: 四川鸿森实业有限公司监理单位:四川瑞
2、达工程项目管理有限公司施工工期: 11月1日至4月30日工程规模:土石方开挖约18000m第三章 地质状况及周边环境依照现场复测,本工程应开挖至持力层以上0.3-1.5m,采用机械检底。 第四章 施工布置1、土方开挖总体施工安排本工程土方开挖,从标高变化上还是不算复杂,但从整体平面上分析还是比较复杂。本工程结合地上施工总体布置,从底标高往高标高处开挖,把出土位置设立两侧,合理安排基坑施工顺序是本次基本土方开挖重点。2、施工流程和施工顺序本工程开挖平面详见方格网抄图。3、重要机械设备筹划序号机械设备名称型号/规格单位数量备注1水准仪DZS3台1测量使用2经纬仪J2台13激光测距仪DJ台14推土机
3、台1土方使用5挖土机200-7,1.0m3台16小型挖土机DH55-V,0.5m3台1台7运土车辆10m3辆5(2台备用)4、土方工程施工布置安排详细流程如下:开挖线放样第一步土方开挖第一步检平开挖下一步土方下一步检平直至持力层。(1)采用1台反铲挖土机、3台翻斗车、1台装载机同步进行。采用大挖挖土,小挖进行检平。(2)开挖过程中应遵循先北后南方向,并预留好汽车坡道。(3)总平面应留500mm机械清底,以减少雨水和太阳暴晒对土层扰动。(4)开挖过程中应时时测量挖深,通过放坡系数计算该挖深处下边沿位置,并由测量人员撒出白灰线进行控制。(5)如果到达底后发现基底土层与地勘资料不一致应及时告知业主、
4、监理、设计以及地勘部门,以便及时采用办法。(6)坡道处土方收尾采用长臂挖土机进行挖土,装车运走。(7)基坑至基底以上500mm(机械清土层)。(8)为保证达到土方文明施工规定,避免土方运送车辆泥土污染市政道路,因而在现场出入口边设立专用沉淀池,现场道路作地面硬化解决。5、卸土场及土方运送路线因本工程工期较紧,再加上后期工程即将开始施工,为保证现场运送流畅,不影响后续工期施工,尽快将会所挖出土堆放到现场北侧,并尽快将缩短会所施工工期,尽早进行土方回填;在进行堆土时制定车辆在场内行驶路线,保证了土方顺利开挖,卸土场地由业主指定。第五章 施工准备5.1技术准备5.1.1测量人员做好技术准备,提前画好
5、外围控制线,并随时跟踪挖土标高加强标高控制,禁止超挖。5.1.2技术部门应对现场施工人员做出明确交底。5.1.3施工前土方组长向所有参加施工人员进行有针对性技术交底,必要使每个操作者对施工中技术规定心中有数。5.1.4理解施工机械设备技术参数与性能。5.1.5做好施工场地通平工作。5.1.6依照业主提供地下管线分布状况,查明现场详细分布位置及埋藏深度。5.1.7按照施工图及业主提供基坑周边控制轴线精确测出基坑外包线,并将基坑周边控制轴线引测到场地周边恰当部位,妥善保护。5.1.8依照现场平面布置,接通场地施工、生活用电、用水。5.1.9开挖前,应按照合同规定,由业主协调其她有关单位对现场土质进
6、行放射性元素检测,例如:氡气等;如果存在放射性元素存在,应依照有关检测部门提供技术信息及解决办法制定详细解决方案。5.2劳动力需要量筹划序号土方、护坡施工工种人数备注1运送车司机62挖掘机司机23清土工人65.4土方挖运机械设备选用土方运送方案:依照施工安排和现场状况,组织好土方开挖、坡道留置和出土路线等工序。土方运送选用自卸15M3车辆,工作按16小时/每天考虑,弃土地点依照现场实际状况拟定,车辆装土约15M3。第六章 土方施工一、施工办法及工期:采用机械开挖,由1台反铲320型,斗量为2m挖土机施工。配备5部20吨自卸车进行土方外运,弃土地点在东南角。二、技术办法事先依照坐标撒出基本边线,
7、依照放坡比例参照土方开挖图撒出下口线、上口线。挖至基底时预留200mm,人工紧随进行清槽,将清除土方送至返铲半径之内带弃。1、挖至基本处在基底事先撒出灰线,由机械开挖人工清理。2、采用边开挖、边清土、边验槽并及时浇注垫层快节奏施工法,清理三分之一时就要进行验槽和浇注垫层工作,避免基土长期暴露和遇雨浸泡。3、如遇雨泡槽,须清除表面泥浆铺撒碎石找平,人流集中处铺设木板通道,防止踩成橡皮土。第七章 特殊状况应急解决办法土方开挖工程是风险性较大工程,施工过程中也许会遇到各种意外状况,为做到有备无患,针对本工程特点,制定如下应急办法:对坑外水位进行密切观测,如坑外水位下降达到报警值,应及时分析会同监理及
8、设计等专家分析因素,检查坡体与否有渗漏等。现场常驻抢险用施工班组,设立专业安全员及施工现场管理人员,随时听候调遣,抢险机械和车辆以工程施工用机械车辆为主,昼夜安排操作人员值班,保证紧急状况及时出动。第八章 安全保障办法1、在土方施工阶段,边坡防塌是难点,除要有科学计算根据,良好施工质量外,还应派专人进行基坑监测,浮现不良现象及时解决防止发生坍塌事故。2、边坡开挖工程中,要时刻注意边坡稳定性,在雨后要仔细观测土壤状况,如发既有裂缝、鼓包、滑动等现象,要及时排除险情后方可施工。3、总平周边1M范畴内禁止堆放重物。4、总平周边搭设防护栏(单排),1.2M高,刷黄黑相间警告色。5、现场应保证足够照明。
9、现场电气设备均作漏电保护装置,配电线采用三相五线制。6、加强对施工人员安全教诲,做好技术交底和安全交底。7、施工前应查明现场地下障碍物,在有地下电缆、管线处做出明显标志,禁止在电缆1M范畴内进行作业。8、当配合机械作业清底需进入机械回转半径内时,必要停止机械回转,机上、机下人员应密切配合。9、反铲作业时,挖机履带应距工作面边沿至少保持11.5M安全距离。10、铲斗未离开工作面时,不得进行回转、行走等动作。11、装车时,铲斗不得碰撞汽车。12、本设计按地面施工荷载20KPa设计,施工中应严格控制地面超载,特殊状况应及时与设计人员联系13、施工现场配备大型照明设备以供夜间挖土施工使用。第九章 文明
10、施工及环保管理1、文明施工目的创文明工地2、文明施工责任制为了全面贯彻创立文明工地规定,本工程实行文明施工责任制,项目管理部经理为本工程文明工地负责人,详细办法管理范畴贯彻到个人,组织机构网络图详安全文明施工组织设计。3、文明施工办法3.1在出大门口外,设立清洗池,马路上铺设湿草垫,用于扫清轮胎上外带土块。3.2每天收车后,派专人清扫马路,并适量撒水压尘,达到环卫规定。3.3所有施工人员应保持现场卫生,生产及生活垃圾均装入运土车中带走。3.4合理进行施工现场平面布置,做到筹划用料,使现场材料堆放降到最低值,保证场内道路畅通。3.5运送散装材料时,车厢后封闭,避免撒落。3.6合理安排作业时间,采
11、用低噪音施工机械,对也许产生较大噪音设备,设立防噪棚,减少噪音污染。3.7 施工工地沿线单位和居民出入道路畅通,周边道路平整无积水,禁止非施工人员入内。3.8机械设备完好,安全装置齐全有效,做到专人管理。施工材料堆放整洁。 3.9施工区域或危险区域有醒目安全警示标志,并定期组织专人检查。3.10加强土方施工管理,挖出湿土先卸在场内暂堆,尽量缩短会所工期,能更多运用挖出余土,如湿土需要直接外运,则使用经专门改装带密封车斗自卸卡车装运湿土,防止湿土如泥浆沿途漏污染马路。3.11大门车辆出入口设立砼道路,并设污水沉淀池。设立专职“环境保洁岗”,负责检查、清除出场车辆上污泥,清扫受污染马路,做好工地内
12、外环境保洁工作。3.12 项目部、施工队设文明施工负责人,每周召开一次关于文明施工例会,定期与不定期检查文明施工办法贯彻状况,组织班组开展“创文明班组竞赛”活动,经常征求建设单位和项目监理对文明施工批评意见,及时采用整治办法,切实搞好文明施工。第十章 工期保证办法在该工程施工中,咱们将以“永创一流”态度,按合同履约,并依照工程详细状况和拟定施工组织设计,对工期进行分阶段目的控制,采用交叉流水作业,网络技术等手段实现工期动态目的管理。本工程工程量较大,工期比较紧张,为了准时完毕施工任务,决定采用如下办法:1、 按照项目法施工,实行项目经理负责制,由项目经理统一管理,组织,协调各项工作。提高项目部
13、管理人员素质,对本项目以质量、安全、成本等综合效益进行有效控制,周密组织施工。2、加强安全和质量管理工作,避免浮现返工而影响工期。3、加强对施工用材料供应管理,避免浮现停工待料现象。4、提高机械化作业水平,现场暂时道路和堡坎等普通采用机械开挖,人工修补。5、 以工期总体控制为前提,合理调节施工组织设计,保证施工按筹划进行,尽量提前完毕工程施工任务。6、在总工期范畴内,倒排工期,先分项工程,再细化工期。7、从人力、物力、财力上做出充分准备,资料周转畅通,机械运营良好,劳动力分派合理,材料供应及时。8、充分发挥咱们技术、设备、人才、材料优势。9、如工程需要,节假日照常上班。10、认真研究设计图纸,做到心中有数,安排合理。
