资源描述
水利调度综合楼建筑装修
施工组织设计
审 批:
审 核:
编 制:
中国建筑一局五企业
第八项目经理部
一九九八年二月

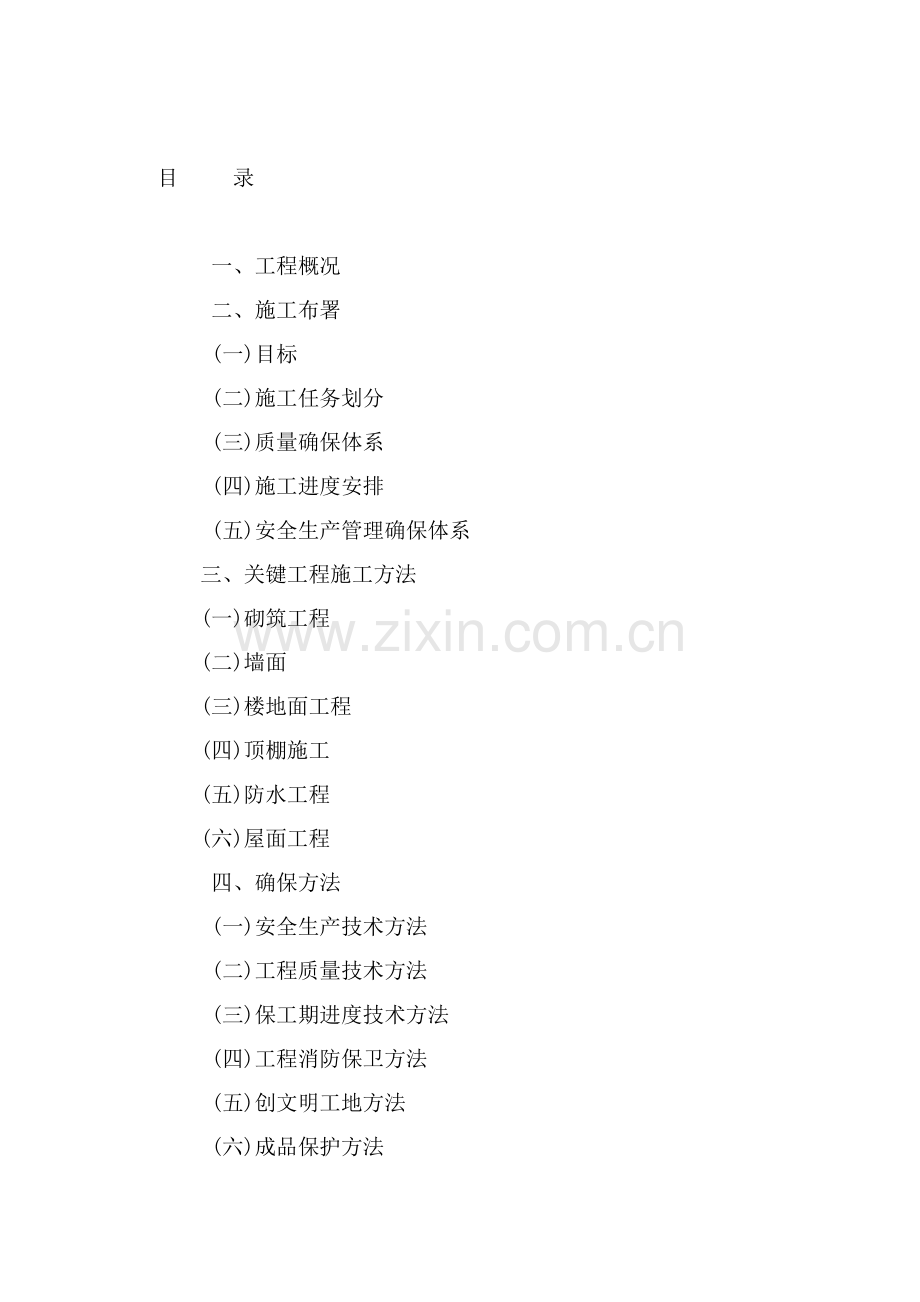

目 录
一、工程概况
二、施工布署
(一)目标
(二)施工任务划分
(三)质量确保体系
(四)施工进度安排
(五)安全生产管理确保体系
三、关键工程施工方法
(一)砌筑工程
(二)墙面
(三)楼地面工程
(四)顶棚施工
(五)防水工程
(六)屋面工程
四、确保方法
(一)安全生产技术方法
(二)工程质量技术方法
(三)保工期进度技术方法
(四)工程消防保卫方法
(五)创文明工地方法
(六)成品保护方法
附录1. 水利调度综合楼装修进度计划网络图
附录2. 建筑装修施工现场平面部署图
一、工程概况
水利调度综合楼在北京市丰台区六里桥西三环中路38号, 地下二层(其中地下一层局部有夹层),地上主楼三十一层(其中含设备层、电梯机房层和水箱层) ,裙房四层,总建筑面积56786m2,是一幢集会议、展览办公、水利调度、招待客房及配套服务设施于一体综合性智能大厦. 投资方为中国水利部、设计方为上海市建筑设计研究院,总承包方为中国建筑一局五企业,监理方为中建工程监理部.
地下二层为人防工程(平时为库房),厨房粗加工间、职员食堂、洗衣房、库房、冷冻机房、水泵房、热交换站、中水机房及消防水池等.
地下一层为小型机动车库, 内部配套娱乐、活动设施和柴油发电机房、高低压配电间等.
地下一层车库部分上方设一钢结构夹层作为车库.
首层为大堂、中庭、阳光咖啡厅、商务中心、小型商店、酒廊、总服务台、后勤管理、总机房、安保消防中心和空调机房等. 内设高层客梯6部, 高层服务电梯2部,低层服务电梯4部及一到四层自动扶梯1部.
二层为会议室、展览服务中餐厅、西餐厅、小餐厅、厨房及风味餐厅、总机房、美容厅、办公室、空调机房、配电间等.
三层为多功效区, 可适应较高水准展览、会议及宴会等多个要求,设有可灵活分隔多功效大厅和多个小型会议厅,和电脑中心、贵宾室、风味酒吧、厨房、机房等,另外,该层还设有一放映、传译室夹层.
四层为大型会议配套服务设施和以楼养楼、对外开放小型娱乐康健设施, 设有健身俱乐部、保健室、桑拿浴室、医务室、桌球房、接待室、美容美发厅、空调机房、游泳池机房和钢板游泳池夹层.
五层裙房为屋顶花园、低层电梯机房、淋水塔、排风口及中庭透光天棚等.
五至十四层主楼为办公用房, 其中七至十四层为标准层.
SF层为设备层.
十五层至二十七层为客房层, 其中十五至二十六层为标准层.
二十八层为景观自助餐厅.
二十八以上为电梯机房、电视前端室、水箱间.
墙面做法: 楼梯间、人防工程、库房、走道等为耐擦洗涂料墙面; 设备用房、机房为矿棉板吸音墙面;卫生间、7-10#电梯厅、十五至二十八层服务间、垃圾房为釉面砖墙面; 五至十四层1-6#电梯厅为大理石墙面.
楼地面做法:人防工程、库房、设备用房为水泥楼面;楼梯间及前室、走道、卫生间、更衣间、7-10#电梯厅、服务间为地砖楼面;五至十四层1~6#电梯厅、走道为花岗石楼面;总机房、电脑房、消防安保中心等为活动地板地面.
顶棚做法:人防工程,地下二层卫生间,楼梯间,设备用房,库房,垃圾房,五至十四层7、8#电梯厅为耐擦洗涂料顶棚;地下室9,10#电梯厅,走道,洗衣房,厨房为铝合金封闭型条板吊顶;服务间,卫生间,办公间, 一至四层,9、10#电梯厅,地下二层至地上四层、设备层和十五至二十八层7、8#电梯厅为矿棉板吊顶;办公层部分及设备层走道为纸面石膏板吊顶.
防水工程: 水池为聚氨酯防水层及水池专用液体瓷,屋面为603氯化聚乙烯橡胶卷材,卫生间为JCTA-500防水粘合剂,地下二层更衣室、淋浴间、洗衣房、餐厅、厨房等为聚氨酯涂膜防水层.
外装修:裙房部分为外墙干挂毛面花岗石内填岩棉保温,外窗为铝合金框中空玻璃;设备层为铝合金百页;主楼外墙为竖隐框玻璃幕墙铝挂板.
二、施工布署
(一)目标
1. 质量目标:达成国家建筑安装工程质量检验评定标准中优良标准,确保北京市优质工程,争创鲁班工程.
2. 工期目标: 1998年10月1日全部完工.
3. 现场管理目标:强化施工现场科学管理,达一流水平,创市级安全文明样板工地. 在施工期间杜绝一切重大安全事故.
(二)施工任务划分
本工程由中建一局五企业总承包,由第八项目经理部负责施工、管理.一次装修范围由八经部施工.外装修、二次装修、消防等由甲方确定分包, 机电专业由五企业机电分企业施工.
(三)质量确保体系
┌─────────────┐
│北 京 市 质 量 监 督 总 站│
└─────┬───────┘
┌─────┴───────────┐
┌─────┴────┐ ┌──────┴─────┐
│中 建 工 程 监 理 部│ │ 中建一局质量处 │
│ │ │中建一局五企业质量检验科│
└──┬───────┘ └─────┬──────┘
└──────────┬────────┘
┌──────────┴────────┐
┌───┴───────┐ ┌─────┴─────┐
│项目责任人 易卫国 │ │机电项目责任人 肖锡文│
└───┬───────┘ └─────┬─────┘
┌───┴───────┐ ┌───────┴───────┐
│技术责任人 李凤龙 │ │专业技术责任人 张鸿斌 宋向群│
└───┬───────┘ └───────┬───────┘
┌─┴─┐ ┌──┴──┐
┌─┴┐┌─┴┐ ┌──┴─┐ ┌─┴───┐
│ 土 ││ 土 │ │专业工长│ │专业质检员│
│ 建 ││ 建 │ └─┬──┘ └─┬───┘
│ 技 ││ 质 │ └──┬───┘
│ 术 ││ 检 │ │
│ 部 ││ 组 │ ┌───┴───┐
└┬─┘└─┬┘ │ │
└─┬──┘ ┌─┴─┐ ┌─┴──┐
┌──┴──┐ │班组长│ │班组质检│
│土建工长 │ └───┘ └────┘
└──┬──┘
┌──┴───┐
┌─┴─┐ ┌──┴──┐
│班组长│ │ 班组质检 │
└───┘ └─────┘
(四)施工进度安排
1. 砌筑工程于1998年5月31日完成.
2. 抹灰工程于1998年6月30日完成.
3. 轻质隔墙安装于7月31日完成.
4. 吊顶于1998年8月31日完成.
5. 一次装修、二次装修、各专业配合等在1998年9月底完成.
(五)安全生产管理确保体系
┌───────────────┐
│安全领导小组组员 │
│易卫国 李凤龙 袁允心 肖向群│
└──────┬────────┘
┌─────────────────┼───────────────┐
┌───┴──────────┐┌─────┴─────────┐┌────┴──────┐
│安全技术编制管理组员 ││安全生产指挥管理组员 ││安全检验监督组员 │
│李凤龙 任运良 李云 张艳红││易卫国 乔建设 杨京平 王秋菊││韩少刚 郭进华 武立奎│
│ ││王宪春 张 杰 丛建忠 王孝海││孙砚宝 田锁荣 刘德金│
└─────┬────────┘└──────┬────────┘└─────┬─────┘
└────────────────┼───────────────┘
┌──┬────┬──┴┬──┬──┬──┬──┐
┌─┴┐┌┴─┐┌─┴┐ ┌┴┐┌┴┐┌┴┐┌┴┐┌┴┐
│ 木 ││ 抹 ││ 油 │ │幕││机││电││焊││试│
│ ││ 灰 ││ │ │墙││械││ ││ ││ │
│ 工 ││ 工 ││ 工 │ │安││工││工││工││验│
│ ││ ││ │ │装││ ││ ││ ││ │
│ ││ ││ │ │ ││ ││ ││ ││ │
│徐朱││贺周││徐杨│ │侯││李││孙││陈││胡│
│小明││虎小││小长│ │正││德││砚││兴││书│
│明宝││林林││明胜│ │明││绥││宝││来││斌│
└──┘└──┘└──┘ └─┘└─┘└─┘└─┘└─┘
三、关键工程施工方法
(一)砌筑工程
1. 概况
依据设计图纸要求, 本工程所用砌体材料为陶粒空心砖和多孔粘土砖.
(1) 凡240厚墙体(卫生间除外)均采取陶粒砼空心砌块;
(2)卫生间240厚墙上如有卫生洁具,则1m以下用240厚多孔粘土砖砌筑,1m以上用240厚陶粒空心砖砌筑;
(3)凡120厚墙体采取多孔粘土砖;
(4)陶粒砖砌筑前先在底板上砌三皮红砖;
(5)轻质隔墙,采取四层石膏板, 75系列轻钢龙骨.
2. 施工准备
(1)本工程所用砌体为多孔粘土砖和陶粒空心砖,其品种标号干容重等必需符合设计要求, 即多孔砖标号为Mu7.5;陶粒空心砖标号为Mu2.5,干容重<700kg/m3.另外,砌块要有北京市材料准用证和出厂合格证.
(2) 水泥:宜采取一般硅酸盐水泥,水泥必需有出厂合格证和复试汇报.
(3)砂: 宜用中 砂, 并应过5mm孔径筛子, 含泥量不超出5%.
(4) 防冻剂采取企业统一要求MRT-3,并按企业中心试验室下达配合比掺加.
3. 作业条件
(1) 每层楼面放好墙体位置线及标高线,经复核符合设计要求,并办好予检手续.
(2) 常温下多孔粘土砖提前一天浇水润湿,冬期浇水困难时,须合适增大砂浆稠度.
(3) 砂浆用搅拌机搅拌, 搅拌时间不少于1.5分钟,冬季延长至2.5~3分钟,砂浆用井架来进行垂直运输.
(4)立即向企业试验室提出配合比申请.
4. 操作工艺及相关要求
(1) 首先将予埋在结构里墙拉筋剔出来,剔不出来按2Φ6@600间距焊在剔出箍筋上,焊缝长单面焊10d.
(2)墙拉筋沿墙通长放置.
(3)结构柱设置
①裙房及地下室,层高大于4m,无框架柱砖墙尽端、门边及纵横墙相交处,设置结构柱,高度同层高,且间距小于4m,截面形式为和墙体同宽正方形.
②主楼部分(五层及以上)门边及无框架柱砖墙尽端设置结构柱(120墙结构柱截面,配筋为120×150,4Φ10,Φ6@200),240墙体交叉处设结构柱,240墙和120墙交叉处设240×120结构柱, 配筋同240墙结构柱.
③结构柱和结构拉结
结构柱钢筋应从板(梁)内伸出,将板筋(梁内箍筋面筋)剔出,和结构柱钢筋弯脚电焊.
(4)墙顶和结构顶板连接
隔墙顶用实心红砖斜砌, 确保密实.
(5)统圈梁及配筋带作法
凡层高大于4000mm隔墙,门洞上口高度处设置统圈梁,圈梁高为150mm.
裙楼部分外墙窗下口设100mm高窗台梁.
层高小于4000mm隔墙,门洞上口设过梁,高度为150mm.
(6)砖组砌方法
陶粒空心砌块封底一面为铺浆面,朝上放置,有孔一面为坐浆面,朝下放置,有槽一面为顶面,抹砂浆和另一个平侧面顶死,不许可两个平侧面相抵在一起. 门窗洞口处必需是平一个侧面朝向门窗洞口,100mm厚砖可平砌也可立砌.
5. 质量标准
(1)空心砖品种、规格、强度必需符合设计要求,有出厂合格证.
(2) 砂浆设计要求为:地下室为M5水泥砂浆,地上部分为M5混合砂浆.
(3)空心砖水平灰缝须饱满, 立缝须填塞密实.
(4)空心砖水平砌体应上下层错缝, 每间二皮砖通缝不超出3处.
(5) 空心砖砌体接槎处砂浆应密实,砖缝平直,接槎部位水平灰缝厚度小于5mm或透亮缺点不超出5个.
(6)予埋拉结筋数量、长度、弯钩、位置应符合设计要求.
(7)其它标准按常规.
(二)墙面
1. 通常要求
(1) 抹灰灰饼厚度应尽可能按设计要求进行,并符合"局部服从整体"标准, 对局部凸出墙面部位剔凿平整后再做灰饼.
(2) 当基层墙体平整和垂直偏差较大时, 抹灰最小厚度大于7mm; 局部抹灰厚度超出3cm时, 应增加钢板网.
(3) 对于陶粒砼空心砌块,在底层和罩面灰抹完后无明水时,应在表面喷防裂剂一度, 预防裂缝空鼓产生.
(4)不一样基层材料相接处应铺设钢板网,搭缝宽度从缝边起每边不得小于10cm.
(5) 采取水泥砂浆罩面时,须将底灰表面扫毛或划出纹道,面层应注意接槎, 表面压光不得少于两遍, 罩面后次日进行洒水养护.
(6)涂抹水泥砂浆每遍厚度宜为5~7mm,涂抹水泥混合砂浆每遍厚度宜为7~9mm.而且水泥砂浆和水泥混合砂浆抹灰层,应待前一
层抹灰层凝结后, 方可涂抹后一层.
(7) 抹灰用水泥砂浆和混合砂浆应分别在拌合后3h和4h内使用完成, 尽可能做到随拌随用.
(8) 罩面灰压实,赶光应在抹灰层已含有一定硬度,手压变形不大, 灰层表面水分已收干时进行.
(9)涂料使用前应按出厂说明书要求,开桶后加水搅拌均匀后使用.
(10)尽可能避免涂料污染门窗等不需涂装部位.万一污染了,务必在涂料未干时就揩去.
(11) 涂料施工所用一切机具、用具等必需事先洗净,不得将灰尘、油垢等杂质带入涂料中,施工完成或间断时,机具、用具应立即洗净, 方便后用.
(12) 釉面砖施工前对材质挑选应作为一道关键工序,色泽不一样釉面砖应分别堆放, 挑出翘曲、变形、裂纹、面层有杂物等缺点釉面砖. 在选砖时,应做一个按标准准尺寸"∏"形木框,钉在木板上, 进行大中小分类.先将砖从"∏"形木框开口处塞入检验,取出后转向90°再塞入开口处检验, 两次检验后即可分出合乎标准尺寸、大于标准尺寸、小于标准尺寸三类, 分别堆放.同一类尺寸者,应用在同一房间或一面墙上,以做到接缝均匀一致.
2. 陶粒空心砖抹灰
(1)工艺步骤
┌────┐ ┌────┐ ┌───┐ ┌──┐ ┌────┐
│基层处理├→│洒水润湿├→│贴灰饼├→│冲筋├→│抹底子灰│
└────┘ └────┘ └───┘ └──┘ └────┘
┌───────┐ ┌────────────┐
─→│喷洒头遍防裂剂├─→│修抹墙面上箱、槽、孔洞│
└───────┘ └────────────┘
┌────┐ ┌───────┐ ┌───────┐
─→│抹罩面灰├→│喷洒二遍防裂剂├→│刮腻子, 喷涂料│
└────┘ └───────┘ └───────┘
(2)基层处理
将墙体上松动、灰浆不饱满拼缝及梁板下顶头缝用混合砂浆填塞密实.将露于墙面舌头灰刮净,凸出墙面不平整部位剔凿平整. 坑凹不平,砌块缺楞掉角,设备管线槽、洞剔凿以后用混合砂浆填实抹平.
(3)洒水湿润
将墙面浮土清扫洁净,在抹灰前一天分数遍浇水湿润,但抹灰时墙面不显浮水, 以利砂浆强度增加,不出现空鼓、裂缝.
(4)贴饼冲筋
用托线板检测一遍墙面不一样部位垂直、平整情况, 以墙面实际平整度决定灰饼和冲筋数量.通常水平及高度间距以1.2m为宜.用1:1:6水泥石灰混合砂浆, 做成50mm见方灰饼.灰饼厚度以满足墙面抹灰厚度15~20mm为宜.上下灰饼用吊线板垂直.水平方向用靠尺板或拉通线找平, 先上后下确保墙面上灰饼表面处于同一平面内.依据已贴好灰饼,从水平方向各灰饼之间用水泥混合砂浆冲筋,反复冲筋,反复搓平,上下吊垂直.
(5)抹底灰, 喷(头遍)防裂剂
首先在室内门窗口阳角抹水泥砂浆护角. 冲筋4h后方可进行抹底灰.用1:1:6水泥混合砂浆打底,厚5mm.接着用1:1:6水泥混合砂浆抹第二遍,用大杠将抹灰面刮平,木抹子槎平.底灰找平后,应立即把暖气、电气设备箱、槽、孔洞口周围砂浆杂物清理洁净, 使用1:1:4水泥混合砂浆把槽、孔洞口周围修抹平齐、方正、光滑,抹灰时比墙面底灰高出一个罩面灰厚度,确保槽洞周围修整完好.
底子灰抹完后, 在无明水时,出现裂缝前喷防裂剂,操作时宜以雾状喷出,以使喷洒均匀,不漏喷,也不宜过于集中.喷嘴倾斜向上仰,和墙面距离, 以确保喷洒均匀适度,又不致将灰层破坏.防裂剂喷洒2~3h内不要搅动,以免破坏防裂剂表层.
(6)抹罩面灰、喷(第二遍)防裂剂
刷素水泥浆后用1:2.5水泥砂浆分两遍成活,厚5mm.罩面灰抹好后,待稍干,含有早期硬度,通常在砂浆初凝后还未收缩之前,立即喷洒第二遍防裂剂.
(7)刮腻子, 喷涂料
参见三(四)1条水泥砂浆喷涂顶棚施工做法.
3. 混凝土内墙、柱抹灰
(1)工艺步骤
┌────┐ ┌─────────────┐ ┌─────────┐
│基层处理├→│吊直、套方、找规矩、贴灰饼├→│墙面冲筋(设置标筋)│
└────┘ └─────────────┘ └─────────┘
┌───┐ ┌────┐ ┌────┐
─→│抹底灰├→│抹中层灰├→│抹罩面灰│
└───┘ └────┘ └────┘
(2)基层处理
首先将凸出混凝土剔平,再均匀涂刷一层砼界面剂.假如基层混凝土表面很光滑可采取以下"毛化处理"措施,即先将表面尘土、污垢清扫洁净, 用10%火碱水将顶、墙面油污刷掉,随之用清水将碱液冲净、晾干. 然后再用界面剂均匀涂刷一层,终凝后浇水养护,直到水泥砂浆疙瘩全部粘满混凝土光面上,并有较高强度(用手掰不动)为止.
(3)吊直、套方、找规矩、贴灰饼
依据基层表面平整、垂直情况,经检验后确定抹灰层厚度,最少不应小于7mm. 墙面凹度较大时要分层操作.用线锤、方尺、拉通线等方法贴灰饼, 先在1.8m高处做上灰饼,踢脚板上口做下灰饼,用托线板找好垂直, 下灰饼也做为踢脚板依据.灰饼宜用1:3水泥砂浆做成5cm见方,水平距离 约为1.2~1.5m左右.
(4)墙面冲筋(设置标筋)
依据灰饼用和抹灰层相同1:3水泥砂浆冲筋(标筋),冲筋根数应依据房间高度或宽度来决定,筋宽约为5cm左右.
(5) 抹底灰
通常应在抹灰前一天用水把墙面浇透, 然后在混凝土墙面湿润情况下, 采取1:3水泥砂浆或1:0.3:3混合砂浆底灰打底, 厚度为13mm, 每遍厚度宜在5~7mm,应分层分遍和所冲筋抹平,用大杠刮平找直,木抹子搓平搓毛.
(6) 抹水泥砂浆罩面灰
底层砂浆抹好后第二天,先将墙面湿润后,即可进行抹罩面灰工作. 罩灰采取1:2.5水泥砂浆或1:0.3:2.5水泥混合砂浆,厚度为5~8mm.抹灰时先薄薄地刮一道使其和底灰抓牢,紧跟抹第二遍,用大杠刮平找直,用铁抹子压实压光.
(7)刮腻子, 喷涂料
参见三(四)1条水泥砂浆喷涂顶棚施工做法.
4.面砖墙面
(1)工艺步骤
┌────┐ ┌──────────┐ ┌───┐ ┌─────┐
│基层处理├→│吊垂直、套方、找规矩├→│贴灰饼├→│抹底层砂浆├→
└────┘ └──────────┘ └───┘ └─────┘
┌────┐ ┌──┐ ┌──┐ ┌────┐ ┌───────┐
│弹线分格├→│排砖├→│浸砖├→│镶贴面砖├→│面砖勾缝和擦缝│
└────┘ └──┘ └──┘ └────┘ └───────┘
(2)基层处理
对砼墙,首先将凸出墙面混凝土剔平,再均匀涂刷一层界面剂.对砖墙,抹灰前将墙面清扫洁净,检验并处理好窗台和窗套、腰线等损坏和松动部分,浇水润湿墙面.
(3)吊垂直,套方,找规矩,贴灰饼
先用线坠吊垂直,然后依据面砖规格尺寸设点做灰饼.打底时以灰饼做为基准点进行冲筋,使其底层灰做到横平竖直.
(4)抹底层砂浆
分层分遍抹底层砂浆(1:3水泥砂浆) 第一遍厚5MM,抹后用扫帚扫毛, 待第一遍六至七成干时,即可抹第二遍,厚度约5mm,待第二遍六至七层干时, 即可抹第三遍,厚度约为5mm,随即用木杠刮平,木抹搓毛,终凝后浇水养护.
(5)弹线分格
待基层灰六至七成干时即可按图纸要求进行分格弹线, 同时进行面层贴标准点工作, 以控制面层出墙尺寸及墙面垂直、平整.
(6)排砖
依据大样图及墙面尺寸进行横竖排砖,以确保面砖缝隙均匀,符合设计图纸要求, 注意大面和通开柱子、垛子排整砖和在同一墙面上横竖排列,均不得有一行以上非整砖.非整砖行应排在次要部位如窗间墙或阴角处等. 但亦要注意一致和对称.如遇突出卡件,应用整砖套割吻合, 不得用非整砖拼凑镶贴.
(7)浸砖
釉面砖镶贴前,首先要将面砖清扫洁净,放入净水中浸泡2h以上,取出待表面晾干或擦洁净后方可使用.
(8)镶贴面砖
在每一分段或分块内面砖,均为自下向上镶贴.从最下一层砖下皮位置线先稳好靠尺,以面托住第一皮面砖.在成砖外皮上口拉水平通线, 作为镶贴标准, 同时, 基层应保护湿润.
在面砖后面采取JCTA-300粘合剂(干粉:水=4:1)镶贴,粘合剂厚度2~3mm, 贴上后用灰铲柄轻轻敲打,使之附线,再用钢片开刀调整竖缝,并用小杠经过标准点调整平面垂直度.
(9)面砖勾缝和擦缝
宽缝通常在8mm以上,用JCTA-360嵌缝剂加水调成厚糊状进行勾缝, (水灰比约1:4)先勾水平缝再勾竖缝,勾好后要求凹进面砖外表面2~3mm.
(三)楼地面工程
1. 通常要求
(1)认真清理基层表面浮灰、浆膜和其它污物,并冲洗洁净.如底层表面过于光滑, 则应凿毛.
(2) 控制基层平整度,确保面层厚度均匀一致,预防厚薄悬殊过大,造成凝结硬化时收缩不均而产生裂缝、空鼓.
(3)面层施工前1~2d,应对基层认真进行浇水湿润,使基层含有清洁、湿润、粗糙表面.
(4) 刷素水泥浆应和铺设面层紧密配合,严格做到随刷随铺.铺设面层时, 假如素水泥浆已风干硬结, 则应铲去后重新涂刷.
(5)块材有翘曲、拱背、宽窄不方正等缺点时,应事先套尺检验,挑出不用, 或在试铺时认真调整, 用在合适部位.
(6)块材标准块安设后应向两侧和后退方向次序铺设,随时用水平尺和直尺找准, 缝子必需通长拉线,不能有偏差,铺设时分段分块尺寸按事先排好定死, 以免产生游缝、缝子不匀和最终一块铺不上或缝子过大现象.
2. 水泥楼面
(1)工艺步骤
┌────┐ ┌────┐ ┌────┐ ┌────────┐
│基层清理├→│抹踢脚板├→│洒水润湿├→│涂刷水泥浆结合层│
└────┘ └────┘ └────┘ └────────┘
┌────────┐ ┌───┐ ┌──┐
─→│找标高冲筋贴灰饼├→│浇灌砼├→│养护├→
└────────┘ └───┘ └──┘
┌────────┐
│抹水泥地墙处理剂│
└────────┘
(2)基层清理
地面基层、地墙相交墙面,踢脚处粘存杂物清理洁净,影响面层厚度凸出部分应剔除平整.
(3)抹踢脚板
有墙面抹灰层踢脚板,底层砂浆和面层砂浆分两次抹成,无墙面抹灰层只抹面层砂浆.
(4)洒水润湿
在施工前一天, 洒水润湿基层.
(5)涂刷素水泥砂浆结合层
宜刷1:0.5水泥浆,或在楼板基层上均匀洒水后,再撒水泥,经扫涂形成均匀水泥浆粘结层,立即铺水泥砂浆.
(6)冲筋贴灰饼
依据+100cm标高水平线在地面四面做灰饼, 大房间间距1.5~2m增加冲筋,如有地漏和有坡度要求地面,应按设计要求做泛水坡度.冲筋和灰饼均要采取细石砼.
(7)铺细石砼
铺细石砼后用长刮杠刮平,振捣密实,表面塌陷处应用细石砼铺平, 再用长刮杆刮一次, 然后用木抹子槎平.
(8)养护
砼地面交活24h后,立即洒水养护,以拍天天洒水两次,最少连续养护7d后, 方能上人.
(9)抹水泥地坪处理剂
将基层清理洁净,充足润湿后抹5mm厚JCTA-660水泥地坪处理剂.
3. 地砖楼面
(1)工艺步骤
┌────┐ ┌─────┐ ┌───────────────┐
│基层清理├→│抹底层砂浆├→│弹线、找规矩、弹好铺砖控制线│
└────┘ └─────┘ └───────────────┘
┌──┐ ┌─────┐ ┌──┐ ┌──┐
─→│铺砖├→│拨缝、修整├→│勾缝├→│养护│
└──┘ └─────┘ └──┘ └──┘
(2)基层清理
将基层清理洁净, 表面灰浆皮要铲掉、扫净.
(3)抹底层砂浆
①刷素水泥浆结合层: 在清理好基层上,浇水洇透,撒素水泥面, 用扫帚扫匀, 随扫浆随铺灰.
②冲筋: 从+100cm平线下反至底灰上皮标高,抹灰饼,从房间一侧开始, 每隔1m左右用干硬性砂浆冲筋一道.
③装档: 用1:4干硬性水泥砂浆依据冲筋标高铺设,砂浆应拍实,小杠刮平,用大杠检验其平整度,用木抹槎平,24h后浇水养护.
(4)找规矩、弹线
沿房间纵横两个方向排好尺寸, 缝宽以小于1cm为宜,当尺寸不足整块砖模数时可裁割用于边角处;尺寸相差较小时,可调整缝隙, 依据已确定后砖数和缝宽,在地面上弹纵、横控制线,并严格控制好方正.
(5)铺砖
从门口开始,纵向先铺几行砖,找好位置及标高,以此为筋,拉线、铺砖, 应从里向外退着铺, 每块砖应跟线.
①在底灰上刷水泥浆.
②砖后面朝上,抹粘结砂浆.其配合比大于1:2.5,厚度大于10mm. 砂浆应随拌随用,预防拌好砂浆存放时间较长,影响其粘结.
③将抹好灰砖,铺砌到刷好水泥浆底灰上,砖上楞应跟线找正找直.
④用木板垫好, 橡皮锤拍实.
⑤拨缝、修整:
将已铺好砖块, 拉线修整拨缝,将缝找直,并将缝内多出砂浆扫出, 将砖拍实, 如有坏砖应立即更换.
(6)用1:1水泥细砂浆勾缝, 要求勾缝密实, 缝内平整光滑.
(7)铺好地砖后, 常温48h放锯末浇水养护.
4. 花岗石楼面
(1)工艺步骤
┌────┐ ┌──┐ ┌──┐ ┌──┐ ┌────┐
│基层处理├→│弹线├→│试拼├→│编号├→│刷结合层│
└────┘ └──┘ └──┘ └──┘ └────┘
┌───┐ ┌───────┐ ┌─────┐ ┌──┐
─→│铺砂浆├→│ 铺花岗石块 ├→│灌缝、擦缝├→│打蜡│
└───┘ └───────┘ └─────┘ └──┘
(2)基层处理
将地面垫层上杂物清净, 用钢丝刷刷掉粘结在垫层上砂浆并清扫洁净.
(3)弹线
在房间关键部位弹相互垂直控制十字线, 用以检验和控制大理石板块位置,十字线能够弹在混凝土垫层上,并引至墙面底部.并依据墙面+100线, 找出面层标高在墙上弹好水平线,注意要和楼道面层标高一致.
(4)试拼
在正式铺设前,对每一间房间花岗石板块,应按图案、颜色、纹理试拼,试拼后按两个方向编号排列,然后按编号码放整齐.
在房间内两个相互垂直方向, 铺两条干砂,其宽度大于板块,厚度大于3cm. 依据试拼石板编号及施工大样图,结合房间实际尺寸, 把花岗石板块排好,方便检验板块之间缝隙,查对板块和墙面、柱、洞口等部位相对位置.
(5)刷结合层
在铺砂浆之前再次将混凝土垫层清扫洁净 (包含试排用干砂及花岗石块),然后用喷壶洒水湿润,刷JCTA-400砼界面处理剂一道.
(6)铺砂浆
依据水平线, 定出地面找平层厚度,拉十字控制线,铺找平层水泥砂浆(找平层采取1:4干硬性水泥砂浆, 干硬程度以手捏成团不松散为宜).砂浆从里往门口处摊铺,铺好后用大杠刮平,再用抹子拍实找平.找平层厚度宜高出大理石底面标高水平线3~4mm.
(7)铺花岗石块
通常房间应先里后外沿控制线进行铺设, 即先从远离门口一边开始,根据试拼编号,依次铺砌,逐步退至门口.铺前应将板预先浸湿阴干后备用,优异行试铺,对好纵横缝,用橡皮锤敲击木垫板(不得用橡皮锤或木锤直接敲击花岗石板) ,振实砂浆至铺设高度后,将花岗石掀起移至一旁,检验砂浆上表面和板块之间是否相吻合,如发觉有空虚之处, 应用砂浆填补,然后正式镶铺.先在水泥砂浆找平层上满浇一层水灰比0.5素水泥浆结合层, 再铺花岗石,安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,依据水平线用铁水平尺找平,铺完第一块向两侧和后退方向次序镶铺.
花岗石板块之间, 接缝要严, 通常不留缝隙.
(8)擦缝
在铺设后1~2昼夜进行灌浆擦缝.依据花岗石颜色,选择相同颜色矿物颜料和水泥拌合均匀调成1:1稀水泥浆,用浆壶渐渐灌入花岗石块之间缝隙(分几次进行) ,并用长把刮板把流出水泥浆向缝隙内喂灰. 灌浆1~2h后,用棉丝团蘸原稀水泥浆擦缝,和板面擦平,同时将板面上水泥浆擦净. 然后面层加覆盖保护.
(9)打蜡
当各工序完工,不再上人时方可打蜡.用洁净布或麻丝沾稀糊状成蜡, 涂在磨石面上,应均匀,用磨石机压磨,擦打第一遍蜡.上述一样方法涂第二遍蜡,要求光亮,颜色一致.踢脚板人工涂蜡,擦打二遍出光成活.
(四)顶棚施工
1. 通常要求
(1) 顶棚抹灰应以墙上+100cm水平线为依据,先抹顶棚四面,圈边找平.
(2)板材品种,规格式样和固定方法等,均应符合设计要求.
(3) 板材安装前,应按分块尺寸弹线,顶棚应由中间向两边对称进行.
(4) 吊顶应在室内墙面、柱面抹灰及管线、灯具部分零件安装完成后进行.通风、水暖、电气管道吊杆,不许可和吊顶吊杆通用, 吊杆螺纹部分要留在同一高度.
2. 水泥砂浆喷涂顶棚
(1)工艺步骤
┌────┐ ┌────┐ ┌─────────┐ ┌───┐
│搭脚手架├→│基层处理├→│弹线、套方、找规矩├→│抹底灰├→
└────┘ └────┘ └─────────┘ └───┘
┌────┐ ┌────┐ ┌────┐ ┌────┐ ┌───┐
│抹中层灰├→│抹罩面灰├→│顶板清理├→│顶板修补├→│刮腻子│
└────┘ └────┘ └────┘ └────┘ └───┘
┌──────┐ ┌──────┐ ┌──────┐
─→│喷第一遍涂料├→│喷第二遍涂料├→│喷第三遍涂料│
└──────┘ └──────┘ └──────┘
(2)顶板抹灰
①搭脚手架: 铺好脚手板后约距顶板高1.8m左右.
②基层处理:首先将凸出砼剔平,并均匀涂刷一层界面剂.
③弹线、套方、找规矩: 依据+100cm水平线找出靠近顶板四面水平线,作为顶板抹灰控制线.
