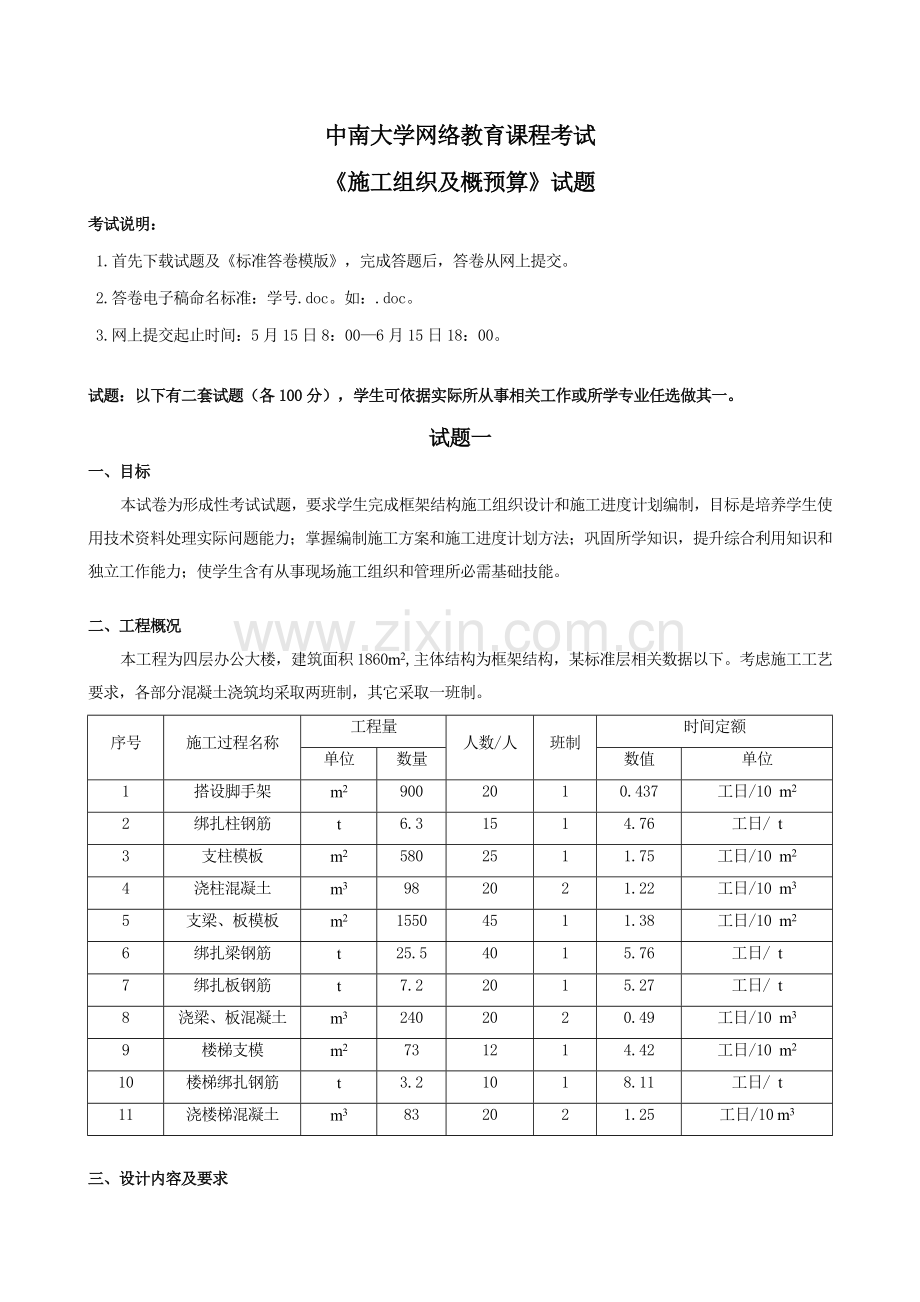

1、中南大学网络教育课程考试施工组织及概预算试题考试说明:1.首先下载试题及标准答卷模版,完成答题后,答卷从网上提交。2.答卷电子稿命名标准:学号.doc。如:.doc。3.网上提交起止时间:5月15日8:006月15日18:00。试题:以下有二套试题(各100分),学生可依据实际所从事相关工作或所学专业任选做其一。试题一一、目标本试卷为形成性考试试题,要求学生完成框架结构施工组织设计和施工进度计划编制,目标是培养学生使用技术资料处理实际问题能力;掌握编制施工方案和施工进度计划方法;巩固所学知识,提升综合利用知识和独立工作能力;使学生含有从事现场施工组织和管理所必需基础技能。二、工程概况本工程为四

2、层办公大楼,建筑面积1860m2,主体结构为框架结构,某标准层相关数据以下。考虑施工工艺要求,各部分混凝土浇筑均采取两班制,其它采取一班制。序号施工过程名称工程量人数/人班制时间定额单位数量数值单位1搭设脚手架m29002010.437工日/10 m22绑扎柱钢筋t6.31514.76工日/ t3支柱模板m25802511.75工日/10 m24浇柱混凝土m3982021.22工日/10 m35支梁、板模板m215504511.38工日/10 m26绑扎梁钢筋t25.54015.76工日/ t7绑扎板钢筋t7.22015.27工日/ t8浇梁、板混凝土m32402020.49工日/10 m39

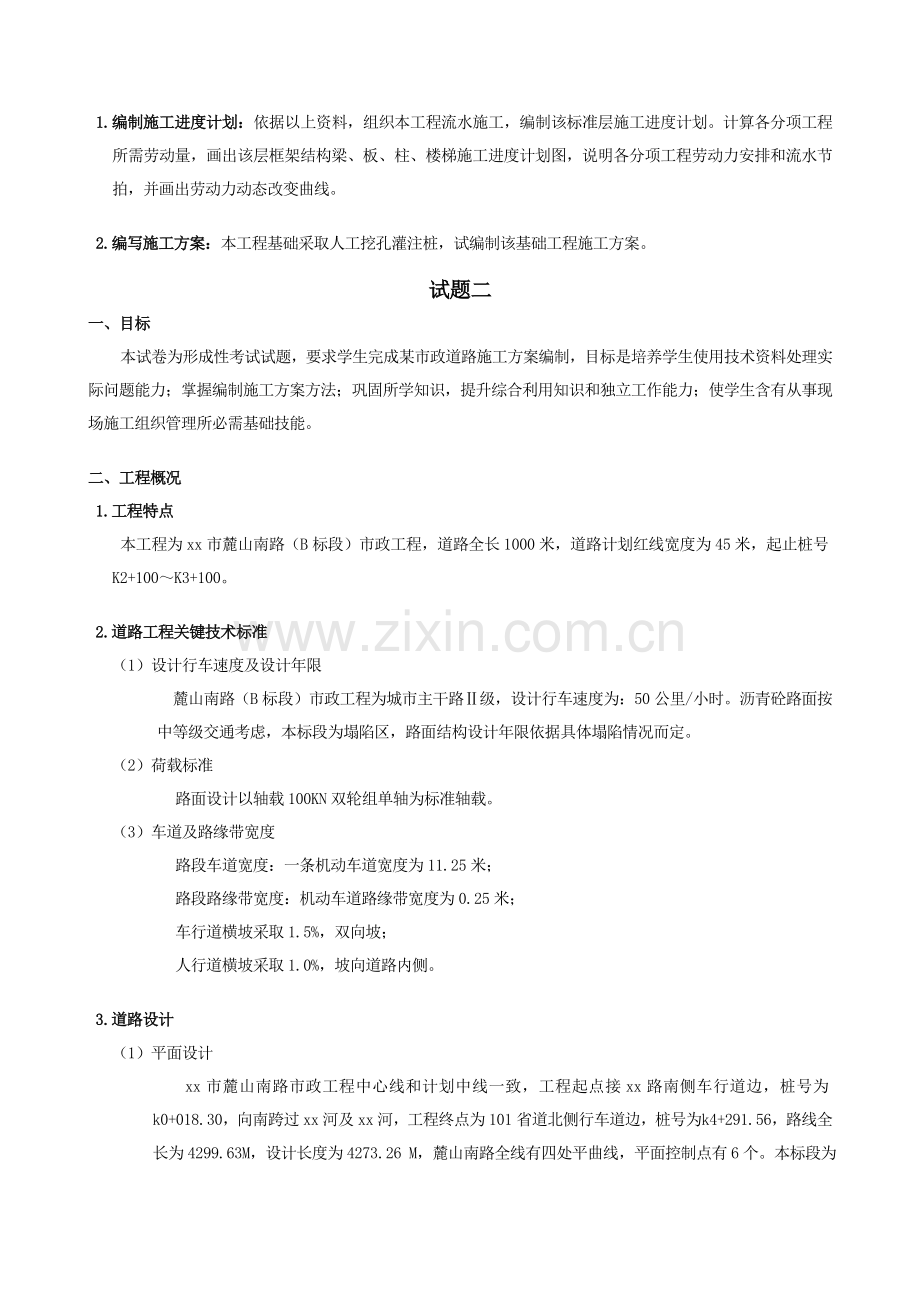

3、楼梯支模m2731214.42工日/10 m210楼梯绑扎钢筋t3.21018.11工日/ t11浇楼梯混凝土m3832021.25工日/10 m3三、设计内容及要求1.编制施工进度计划:依据以上资料,组织本工程流水施工,编制该标准层施工进度计划。计算各分项工程所需劳动量,画出该层框架结构梁、板、柱、楼梯施工进度计划图,说明各分项工程劳动力安排和流水节拍,并画出劳动力动态改变曲线。2.编写施工方案:本工程基础采取人工挖孔灌注桩,试编制该基础工程施工方案。试题二一、目标本试卷为形成性考试试题,要求学生完成某市政道路施工方案编制,目标是培养学生使用技术资料处理实际问题能力;掌握编制施工方案方法;巩

4、固所学知识,提升综合利用知识和独立工作能力;使学生含有从事现场施工组织管理所必需基础技能。二、工程概况1.工程特点本工程为xx市麓山南路(B标段)市政工程,道路全长1000米,道路计划红线宽度为45米,起止桩号K2+100K3+100。2.道路工程关键技术标准(1)设计行车速度及设计年限麓山南路(B标段)市政工程为城市主干路级,设计行车速度为:50公里/小时。沥青砼路面按中等级交通考虑,本标段为塌陷区,路面结构设计年限依据具体塌陷情况而定。(2)荷载标准路面设计以轴载100KN双轮组单轴为标准轴载。(3)车道及路缘带宽度路段车道宽度:一条机动车道宽度为11.25米;路段路缘带宽度:机动车道路缘

5、带宽度为0.25米;车行道横坡采取1.5%,双向坡;人行道横坡采取1.0%,坡向道路内侧。3.道路设计(1)平面设计xx市麓山南路市政工程中心线和计划中线一致,工程起点接xx路南侧车行道边,桩号为k0+018.30,向南跨过xx河及xx河,工程终点为101省道北侧行车道边,桩号为 k4+291.56,路线全长为4299.63M,设计长度为4273.26 M,麓山南路全线有四处平曲线,平面控制点有6个。本标段为xx市麓山南路市政工程B标段,起止桩号K2+100K3+100,全长1000米。(2)纵断面设计此次道路设计标高比原地面合适抬高,参考两侧道路路面标高,纵断面路面最低处标高不低于31.78

6、米。道路最小纵坡为0.3%,基础满足城市道路最低排水纵坡要求。(3)横断面设计本工程正常路段道路横断面部署型式以下:211.25m(车行道)+21.5m(机非分隔带)+22.5m(人行道)+24.0m(非机动车道)+6.5m(中央分隔带)=45m(道路计划红线),中央分隔带及机动车道边均采取平、侧石筑边,非机动车道和人行道为一块板形式,中间采取小平石分隔,人行道外侧采取小平石筑边,平侧石采取C30砼预制。4.路面结构xx市麓山南路(B标段)为塌陷区段,按城市主干路级标准设计路面,采取沥青砼路面结构,设计年限依据具体塌陷情况而定。机动车道路面结构为:4cm细粒式沥青砼(AC-10)+6cm中粒式

7、沥青砼(AC-20)+0.5cm下封层+透层+20cm二灰碎石+20cm二灰碎石+15cm二灰土,总厚度为65.5 cm。非机动车道路面结构为:3cm细粒式沥青砼(AC-10)+5cm中粒式沥青砼(AC-20)+0.5cm下封层+透层+15cm二灰碎石+15cm二灰碎石+15cm二灰土,总厚度为53.5 cm。人行道结构为: 6 cm水泥砼砖+2 cmM10水泥砂浆+5 cmC20水泥砼+15 cm12%石灰土+15cm二灰土,总厚度43 cm。三、设计内容及要求试编制该路段沥青路面施工方案。中南大学网络教育课程考试施工组织及概预算答卷本人承诺:本试卷确为本人独立完成,若有违反愿意接收处理。署

8、名: 学号 专业: 学习中心: 麓山南路(B标段)市政工程(K2+100K3+100)沥青路面施工方案目 录第一章 工程概况一、 概况二、工程结构第二章 编制依据及质量目标一、 编制依据二、 组织方法三、 质量目标第三章 施工准备 一、 劳动准备 二、 技术准备 三、 材料准备四、现场准备五、管线施工准备六、 施工进度计划七、 施工现场平面部署第四章 关键分部施工方案及技术方法一、道路第五章 质量目标和确保方法 一、 质量目标二、管理网络三、确保方法第六章 工程工期确保方法和雨季施工方法 一、 工期确保方法二、 缩短工期方法三、 雨季施工方法第七章 施工现场文明管理方法一、 文明施工方法二、

9、安全生产方法三、 管线综合穿插施工方法四、 社会矛盾方面影响施工方法五、 成品保护方法第八章 工程成本 降低方法第九章 加强多边合作和协调 附表1:项目部具体人员配置附表2:劳动力组合表 附表3:拟投入本工程关键施工机具表 附表4:本项目材料试验仪器和质检设备配置表 附表5:施工进度计划表 附图1:施工组织机构网络图附图2:石灰土施工工艺步骤图附图3:二灰碎石施工工艺步骤图附图4:沥青下封层工艺步骤图附图5:沥青路面工艺步骤图附图6:质量确保体系图附图7:文明施工网络图附图8:安全管理网络图第一章 工程概况一、工程概况 1、工程特点:本工程为xx市麓山南路(B标段)市政工程,道路全长1000米

10、,道路计划红线宽度为45米,起止桩号K2+100K3+100 2、道路工程关键技术标准: (1)设计行车速度及设计年限:麓山南路(B标段)市政工程为城市主干道级,设计行车速度为:50公里小时。沥青砼路面按中等级交通考虑,本标段为塌陷区,路面结构设计年限依据具体塌陷情况而定。 (2)荷载标准:路面设计以轴载100KN双轮组单轴为标准轴载。 (3)车道及路缘带宽度:路段车道宽度为一条机动车道宽度11.25米;机动车道路缘带宽度为0.25米;车行道横坡采取1.5,双向坡;人行道横坡采取1.0,坡向道路内侧。 3、道路设计 (1)平面设计xx市麓山南路市政工程中心线和计划中线一致,工程起点接xx路南侧

11、车行道边,桩号为k0+018.30,向南跨过xx河及xx河,工程终点为101省道北侧行车道边,桩号为 k4+291.56,路线全长为4299.63M,设计长度为4273.26 M,麓山南路全线有四处平曲线,平面控制点有6个。本标段为xx市麓山南路市政工程B标段,起止桩号K2+100K3+100,全长1000米。(2)纵断面设计此次道路设计标高比原地面合适抬高,参考两侧道路路面标高,纵断面路面最低处标高不低于31.78米。道路最小纵坡为0.3%,基础满足城市道路最低排水纵坡要求。(3)横断面设计本工程正常路段道路横断面部署型式以下:211.25m(车行道)+21.5m(机非分隔带)+22.5m(

12、人行道)+24.0m(非机动车道)+6.5m(中央分隔带)=45m(道路计划红线),中央分隔带及机动车道边均采取平、侧石筑边,非机动车道和人行道为一块板形式,中间采取小平石分隔,人行道外侧采取小平石筑边,平侧石采取C30砼预制。二、工程结构xx市麓山南路(B标段)为塌陷区段,按城市主干路级标准设计路面,采取沥青砼路面结构,设计年限依据具体塌陷情况而定。1、道路部分结构(1)机动车道路面结构为:4cm细粒式沥青砼(AC-10)+6cm中粒式沥青砼(AC-20)+0.5cm下封层+透层+20cm二灰碎石+20cm二灰碎石+15cm二灰土,总厚度为65.5 cm。(2)非机动车道结构非机动车道路面结

13、构为:3cm细粒式沥青砼(AC-10)+5cm中粒式沥青砼(AC-20)+0.5cm下封层+透层+15cm二灰碎石+15cm二灰碎石+15cm二灰土,总厚度为53.5 cm。(3)人行道结构6 cm水泥砼砖+2 cmM10水泥砂浆+5 cmC20水泥砼+15 cm12%石灰土+15cm二灰土,总厚度43 cm。 第二章 编制依据一、编制依据 1、* * 市麓山市政工程招标文件、答疑文件等。2、 麓山南路市政工程设计图纸。3、市政道路工程质量检验评定标准。4、公路施工规范。5、其它相关工程技术规范。二、组织方法1、调集我单位精锐管理人员和最雄厚技术力量,并组成一个强有力项目经理部。2、采取我单位

14、多年来在市政工程建设中使用优异施工方法、工艺设备。3、树立视优良工程为合格工程标准,一定要在本工程施工中创一流施工水平。4、充足考虑多种不利施工进度和质量原因,在工期安排、人员设备配置、施工方法等方面综合考虑,留有余地。5、针对本协议段施工特点、难点着重考虑对应施工方法。三、质量目标充足发挥企业创优精神和施工优势,科学地组织施工,严格推行协议,确保按期保质完成施工任务。(一)质量目标:优良;(二)工期:确保XX个日历天完工交付;(三)创市级安全文明工地。第三章 施工准备一、劳动准备(1)本企业将指派有丰富施工经验项目经理按项目法模式组建现场项目部,实施项目法施工,由项目部全权负责工程管理工作,

15、施工组织机构见附图一,具体人员配置见附表一。(2)工程部为日常施工指挥、调度中心,负责工程计划编制和实施;机械调度;劳动力配制;协调项目经理部施工进度。(3)技术部是技术质量管理部门,负责工程日常技术问题处理;进行工程设计交底、施工技术交底制及工程质量事故和处理工作,指导项目经理部做好各步骤工序质量验收工作;指导和协调工程测量和工地试验室工作;负责工程资料搜集、整理、存档。(4)材料部负责工程材料采购和管理;各类施工材料、成品、半成品进场和管理,日常小型机具、工具管理、各类劳动保护用具发放。(5)后勤部为工程后勤保障部门。负责职员膳食供给、保健及各类办公用具发放;计量器具管理;劳动工资管理。(

16、6)劳动力需要量计划详见附表二。二、技术准备(1)组织施工图和协议技术规范学习、图纸会审,进行技术交底,了解施工工艺;沿线踏勘,了解现场情况。(2)协调好和建设单位、设计单位、监理单位关系,明确监理步骤。(3)编制施工图预算。(4)了解施工现场地上、地下现实状况,提出具体方案。(5)依据施工形象进度编制材料进场计划,提前做好成品和半成品加工订货工作。(6)按要求将水准点引到施工现场,并部署测量控制点。(7)开工前将原材料送检,确保合格材料进入施工现场。(8)做好进场人员“三级安全教育”,学习相关安全知识,提升职员安全意识。三、材料准备物资准备工作中关键包含建筑材料准备和施工机械等准备。建筑材料

17、准备关键是依据施工预算分析,根据施工进度计划要求,按名称、规格、型号、使用时间,编制出需要量计划,并为组织备料确定仓库场地堆放所需面积和组织运输提供依据。施工机械准备,依据施工方案确定施工机械类型、数量和进场时间,并确定施工机械进场后存放地点。(1)施工机具需要量计划详见附表三。(2)本工程试验仪器及质检设备配置见附表四。四、现场准备(1)做好施工场地控制网测量(2)做好施工场地“四通一平”(3)安排好生产和生活基地建设(4)安装调试施工机械(5)做好建筑制品材料储存、堆放(6)立即提供建筑材料试验申请计划(7)做好冬、雨季施工安排(8)保安设施准备五、管线施工准备因为施工期间可能包含多个管线

18、施工,所以,我们将主动和这些施工单位取得联络,做好配合工作,合理安排施工,确保多种管线和管道施工有条不紊地进行,按期完成任务。六、施工进度计划1、施工进度计划详见附表五。2、施工进度计划说明为加强职员紧迫感、荣誉感,本企业决定在办公室内张贴施工进度计划对照表,用黑线表示计划进度,红线表示实际进度。3、工期目标本工程计划工期为XX个日历天。(1)首先确定科学施工进度计划,采取网络计划技术,实施动态管理,科学组织,合理安排,适时调整,做好劳动力调配,加强各工种之间配合。(2)为使工程顺利准期完成,实施定时碰头例会制度。(3)充足利用晴天有利天气。努力争取做到均衡施工,认真做好施工前期准备工作,预防

19、前松后紧,盲目蛮干;做好材料设备计划管理,立即组织进场,加强施工设备保养维修,以免因材料、设备等不能立即供给或施工机械故障而影响施工。(4)切实改善施工工艺,努力提升劳动效率。施工进行流水施工合理安排、统一调度、充足发挥施工人员主观能动性,采取平面、立体交叉施工方法,确保施工任务顺利完成。4、施工项目进度控制系统项目经理部为实现有效进度控制,首先要建立进度实施、控制科学组织系统和严密工作,然后依据施工项目进度控制目标体系,对施工全过程进行系统控制。正常情况下,进度实施系统应发挥监测、分析职能并循环运行,即随施工活动进行,信息管理系统会不停地将施工实际进度有偏差,系统将发挥调控职能,分析偏差产生

20、原因,立即后续施工和对总工期影响。必需时,可利用进度控制目标留有余地弹性特点,对原计划进度做出对应调整,提出纠正偏差方案和实施技术、经济、协议确保方法,和进行相关单位支持和配合协作方法,确定切实可行后,将调整后新进度计划输入到进度实施系统,施工活动继续在控制下运行。当新偏差出现后,再反复上述过程,直到施工项目全部完成。进度控制系统也能够处理因为协议变更而需要进行进度调整。总而言之,整个进度控制过程,就是一个不停由计划实施 检验处理,然后再到计划循环往复过程,即PDCA循环过程。七、施工现场平面部署施工现场平面部署详见相关附图第四章 关键分部施工方案及技术方法一、 路施工次序为原地面清理并外运机

21、械挖土至土路床标高压实路床处理石灰土基层二灰结石基层隶属工程沥青喷油层沥青面层人行道工程。A、路基处理1、清除原地面杂物,整理路床:优异行测量放样,放出道路红线,清除道路范围内杂物,及有机物残渣等,清除后外运至指定地点,不得随意乱放。耕田地段应清除表土20厘米,清除后土作为弃土。2、路基填土不得使用腐植土、生活垃圾土、淤泥、冻土块和盐渍土。3、根本清除暗塘回填土和淤泥,在水网地域因为河道及水利设施建设对原河道进行裁弯及其它整改活动造成很多暗河暗塘,暗塘中淤泥及回填土因处于自然压密状态,含水量大,可压缩性极高,若不处理必将严重影响路基稳定,所以我单位会同监理单位一道加强对暗沟调查和填土碾压检验,

22、根本清除暗塘中淤泥。4、塌陷区路基处理:先排水、清淤,然后将原地面开挖成台阶状,台阶宽度依据清淤后两侧边坡坡度确定,内倾3%,底层抛15厘米块料,块料应大面朝下,人工摆平,块料间填以碎砖土,机械压实,每层压实厚度小于20厘米。路床顶30厘米用6%石灰土回填,分两层施工压实,压实度应符合路基压实度表要求。5、在基底以外两侧开挖深度大于80厘米排水沟并沟通水系,以降低地下水位,降低地表含水量,确保雨后路基范围内不积水。6、填土路基必需依据设计断面分层填筑压实,分层厚度要和压实机械功效相适应。7、路基挖方,开挖时应注意不使表层耕植土混入,挖方应依据设计图纸所表示断面进行,避免超挖。8、路基填方 路基

23、填料除利用挖方外,采取外购土方,购土前做好相关土工试验,符合要求后方可使用。 压实度按压实标准实施,为确保均匀压实,一定要注意压实次序,实施城市道路路基施工及验收规范,为确保压实质量,必需常常检验土含水量及压实度。桥台和路基接合部填土分层仔细压实,虚铺厚度不得大于20cm;路床顶下2.5m以内采取6%石灰土,压实度不低于填土路基压实度。B、12%石灰土基层1、在施工灰土底基层前,先用12t15t三轮压路机进行碾压检验土基。在碾压过程中,如发觉土过干、表面松散,应合适洒水:如土过湿,发生“弹簧”现象,应采取挖开晾晒、换土、掺石灰或粒料等方法进行处理,然后进行正确测量放样,并做出对应标识。2、施工

24、放样:(1)在路基上恢复中线;(2)进行水平测量,在道路两侧设置标高。3、备料:(1)石灰质量符合规范要求三级以上生石灰;(2)水用自来水或洁净河水;(3)将生石灰在料场集中堆放,并在使用前7-10天充足消解,消解后石灰保持一定湿度,避免过于飞扬,也不能过湿成团。(4)计算材料用量。4、试铺50米试验段,确定石灰土松铺系数。5、运土,用推土机将土均匀摊铺在路基上,然后用带旋耕拖拉机打坏土颗粒。6、集料拌和:先用旋耕机拌和,后用铧犁将底部“素土”翻起,再用旋耕机拌和两遍,铧犁将底部再翻起,并随时检验调整翻犁深度,使稳定土层全部翻透。将混合料拌和至没有灰条、灰团和花面,水分适宜均匀。集料拌和结束,

25、即取样,检验石灰剂量。7、人工过筛:用人工将拌和好石灰土过10mm方孔筛。8、石灰土整型:用人工整型,即用锹和耙将混合料推开,用路拱板初步整型;然后用推土机压1-2遍,依据实测压实系数,确定纵横断面标高,并按标准挂线;接着用锹、耙按线整型,再用路拱板校正成型。整型过程中严禁任何车辆通行,并配合人工消除粗细集料窝。9、碾压:整型后,当混合料处于最好含水量1%时,先用轻型压路机稳压1-2遍,然后用12T以上三轮压路机由两侧路肩向路中心碾压,后轮重合1/2轮宽,并超出两段接缝处,碾压6-7遍,然后用环刀法检验压实度,若压实度未达成设计要求,则加强碾压,直至达成标准。碾压过程中,如有“弹簧、松散、起皮

26、”现象,立即翻开重新拌和压实,使其达成设计要求。10、做好接缝处理,搭接部分采取对接形式。11、摊铺、碾压完成后,应保持在潮湿状态下养生一周,除洒水设备外,其表面不得通车。12、检验验收:(1)自检;(2)向监理工程师申请验收;(3)验收合格后,进入二灰碎石基层施工。13、石灰土工艺步骤附图二C、5.5:12.5:82二灰碎石基层1、准备下承层。2、施工放样:(1)恢复中线;(2)进行水平测量。3、备料:(1)石灰,采取三级以上生石灰,生石灰在使用前7-10天加水充足消解,消解石灰大于25mm颗粒量小于40%;(2)粉煤灰中AI2.O3.含量大于70%,烧失量小于10%。粉煤灰表面积大于250

27、0cm2/g,含水量小于35%;(3)碎石:洁净、坚硬、有棱角,粒径为31.5mm筛余量为0,最大料径不超出40mm,压碎值小于30%,大于2.36(方孔筛)粗集料质量宜为60%-80%,含泥量小于3%,针片状颗粒含量不超出15%;(4)水:用自来水或洁净河水;(5)混和料试配:确定混合料最好含水量和最大干密度;(6)依据混合料配比,材料含水量及运料车辆吨位,计算多种材料每车料堆放距离。4、摊铺试验段50米,确定二灰碎石摊铺系数。5、运输和摊铺混合料:二灰碎石混合料采取拌和楼集中拌和,拌和好后取样检验配比,并制作无侧限抗压强度试块。二灰结石拌和后要立即运至现场摊铺,运输汽车数量和摊铺相匹配,摊

28、铺中避免出现停工待料现象,推土机摊铺,依据每车混合料摊铺面积大小,事先画好石灰网格,混合料一次到位,降低二次运输。6、整型:用推土机初步整型,确定纵横断面标高,并钉桩、挂线。然后人工用锹耙按线整型,并用路拱板校正成型;用轻型压路机稳压1-2遍;再次整平;对于中间低洼处,用齿耙将表层5cm以上耙松,用新拌和混合料找补平整。7、碾压:(1)整型后,当混合料处于最好含水量1%时,即进行碾压。如表面水份不足,合适洒水。(2)先用振动压路机由两侧向中心静压1-2遍,根本检验找平后再振动碾压4-5遍,然后用三轮压路机进行碾压2-3遍至无显著轮迹,压实至设计要求压实度。二灰碎石基层压实度大于97%,碾压时先

29、慢后快,先边后中,先稳后振。碾压过程中若有“弹簧、松散、起皮”现象,则翻开重新拌和压实,用灌沙法检验二灰结石压实度,直至达成设计要求为止。8、接缝处理:(1)纵缝宜采取垂直相接,接茬处略加湿润并加强碾压;(2)两工作段搭接部分,应采取对接形式,前一段留5-8米不进行碾压,后一段施工时,将前一段留下部分加水湿润后一起加强碾压。9、养生:(1)二灰结石成型后,应立即洒布沥青封层;(2)在养生期间除洒水车外,应封闭交通。10、检验验收:(1)自检合格后,请监理工程师验收;(2)监理验收合格后,进入下道工序施工。11、二灰碎石工艺步骤附图三。D、沥青封层1、材料沥青规格必需满足设计要求,用量为1.0k

30、g/m2,吸油所用石屑须清洁、干燥、无风化、无杂质,有足够强度和耐磨性,集料采取S14规格,用量为7m3/1000m2。严禁使用瓜子片。2、施工准备:(1)准备施工机具;(2)用适宜工具将基层表面全部杂物及浮料扫出路基外,用肩扛式森林灭火鼓风机沿着路纵向,将基层表面浮层吹洁净,尽可能使表面骨料外露,以利于沥青和基层粘结。3、施工沥青下封层采取层铺法单层表处施工,封层沥青用沥青洒布车进行作业,优异行试洒,确定洒布车行进速度,阀门开度和单位沥青用量,用沥青洒布车按1.05kg/m2用量沿路基纵向匀速喷洒沥青,由内向外,一个车道,一个车道宽接着一个车道宽喷洒。喷洒封层沥青后在沥青破乳前撒布集料,用量

31、为7m3/1000m2, 按层铺法施工要求完成下封层。石屑撒布后用轻型压路机静压二遍,压路机行驶要平稳并不得刹车或调头。碾压完成后,封闭交通3天,3天至1个月内控制车辆行驶,并养护管理。4、沥青下封层施工工艺步骤见附图四E、沥青砼面层1、材料 沥青标号为AH-70。其各项指标应符合沥青路面施工及验收规范,粗细集料粒径应符合设计要求。2、沥青砼配合比试验依据施工规范及业主监理工程师相关文件资料初步确定配合比,用确定配合比作相关各项试验,并考虑到沥青混凝土温度稳定性、耐久性、抗滑稳定性、抗疲惫稳定性及工作度(亦称施工和易性)等问题。综合考虑,并进行合适调整,以使沥青混凝土能满足设计要求,且便于施工

32、。3、摊铺沥青混合料前路面底层准备工作。(1)测量放线:为了确保路面平整度和路面纵横断高程,应在路面底层(基层表面)上测设5m5m方格网,并按虚厚在主侧石上弹出路边虚铺高程,确保路边平整度和顺畅纵坡,预防积水。(2)在摊铺沥青混合料前,应将道牙和平石安装完成。同时将路边松动和不平整底层整平压实。(3)路面上雨水口、检验井等应事先升降好,符合路面标高,井周仔细扎实。如路面基层是松散性材料,检验井和雨水口周围难以扎实。(4)在路面冷接茬处或和检验井、雨水口衔接处,铺油前应涂涮一层涮边沥青粘层油。4、沥青混合料检验和卸料当沥青混合料运至工地后,试验人员应立即测量混合料温度(检验深10cm处),并检验

33、颜色是否均匀,有没有花白石子,颗粒离析现象。通常观察油多发亮成团,油少发干离析,过火表面呈焦褐色。均为沥青混合料外观检验不合格。要求沥青混合料不低于120-150。5、机械摊铺(1) 混合料卸车后,应快速摊铺,做到按次序随到随铺随平,确保虚铺厚度,松实一致,级配均匀。虚铺厚度按设计厚度乘压实系数1.25-1.50(沥青混凝土)。(2)机械摊不到边角,用人工摊铺。人工摊铺要采取扣锹法,做到锹锹重合,不准扬锹,扣锹时要求用锹头略向后刮平一下,以使厚度均匀一致。采取手扒车摊铺时,应用热锹摊平,料堆底部应用热锹翻松,以使整体虚铺层虚实一致,确保路面平整。6、碾压(1)当沥青混合料摊铺一段,油温适合时,

34、即可碾压,通常见6-8T双轮碾压至无轮迹时,再用10-12T碾碾压密实,并消除轮迹。(2)碾压温度:石油沥青开始碾温度不高于140,终了温度振动碾不低于65。(3)碾压先从路边开始向路中心错半轴碾压,速度以每分钟25-30m为宜。(4)弯道及八字路口处碾轮不要拐死弯,避免将混合料壅起。(5)用二台以上压路机同时碾压时,应配合好,使路面各处碾压遍数均匀一致。(6)碾轮应保持清洁,可往碾轮上喷刷稀释油(柴油:水为1112)等防粘混合液,喷刷时要少、勤、匀。切忌用量过多或过于集中而浸蚀破坏路面。(7)当碾压一遍后,应检验路面,有没有局部粗麻不平现象,应立即用细料找补,一次找齐,预防掉渣。7、接茬(1

35、)横缝和纵缝全部应采取直茬热接,茬缝方向应和路线垂直或平行。下次铺油前在立茬上刷一薄层油,用热混合料覆盖预热,约5-10min后清除,换新热料接茬摊铺,并用热烙铁将缝接实熨平后碾压。(2)路边、侧石根部、雨水口、检验井及其它构筑物周围碾压不到位部分,应用人工仔细扎实。8、放行石油沥青混合料面层温度降至大气温度时,即可放行。9、沥青砼面层施工工艺步骤见附图五F、砼路缘石施工(1)放线和刨槽:按校准路边线进行刨槽,在槽内加钉道牙线桩(用钢筋制作),直线部分间距10-15m,弯道部分5-10m,路口圆弧15m反复校核牙顶高程曲校,以求牙项平顺,无波浪,曲线圆润,无折角。(2)安砌:在刨好槽面上做2c

36、m1:2.5号水泥砂浆,按放线位置和高程安砌路牙,用橡皮锤敲打牢靠平稳,线型直顺,弯度圆润,顶面平顺并符合设计高程,缝宽均匀(1cm)。(3)安砌好路划后,路牙前肥槽用路基层材料填埋并夯打密实,路牙背后做C20混凝土三角灰后背。(4)勾缝:勾缝前,先校核路牙位置和高程,顺直度和圆顺度,给予调整后进行勾缝,勾缝要将砂浆填满实缝隙后勾抹平整,并将缝边毛刺清扫洁净。G、人行道施工1、10cmC15砼施工:施工前进行基底整平,采取压路机碾压密实,如出现弹簧、松散、起皮现象,就立即翻开处理,确保基底密实度达成90%以上,在浇筑砼前将路缘石埋设完成,砼由集中搅拌站供给砼,采取前翻斗车进行砼运输、平板振动器

37、进行振捣,砼表面采取粗抹收光,严格控制平整度,而且在砼终凝后凿除表面浮浆以确保和人行道板间良好粘接。2、道板铺设:(1)铺砌前检验道板尺寸是否合格,表面颜色一致,有没有蜂窝、露石、脱皮、裂缝等现象。(2)测量放线,测量控制点高程,并挂线,铺时随时检验位置和高程。铺设人行道板采取卧浆法施工,要求人行道板铺设后表面平整,无松动现象,2cm1:2.5水泥砂浆饱满,人行道板块对缝必需顺直以确保美观。(3)人行道板安装前,需洒水湿润,以免吸收砂浆中水份,影响质量。人行道板施工时,需沿设计方向和人行道设计面挂线,确保接缝顺直、方向一致,表面平顺,按设计顺坡无积洼或鼓包,并安装牢靠,无松动现象。(4)铺好后

38、应沿线检验平整度,如发觉有位移、不稳、翘角、和相邻板不平等现象,立即修正,最终用干砂掺1/10水泥拌和均匀将缝填满并在表面洒水使砂灰沉实,直至灰砂灌满为止,同时要保持砖面清洁。人行道施工完成后,需养护并拉线防护,直至其达成设计强度后方可放行。第五章 质量目标和质量确保方法一、质量目标1、质量方针“抓质量,求发展,创精品,争一流”。2、质量目标确保优良工程。二、管理网络企业依据该工程项目管理需要,建立起质量管理体系,以协议为制约,实施国家质量管理和质量确保标准,强化质量职能,项目部全体管理人员将强化质量意识和质量职能,按LSO9001质量管理体系要求,实施全过程控制,同时使组织确保体系延伸到各施

39、工方、各施工专业班组严格管理给予实现。经过明确分工,亲密协调和配合,使工程质量得到有效控制。(质量管理体系详见附图六)建立由项目经理领导,项目工程师中间控制,专业监理工程师检验管理系统。三、 确保方法本企业在本工程上努力争取使各分项质量全部是优良,为确保实现这一目标,将采取以下方法:1、思想上落实:加强质量意识宣传和教育,使每个人切记“质量是企业生命”这一道理。并付诸实施。2、组织上落实:建立健全质量管理网络和质量确保体系,全方面推行质量管理,主动开展TQC活动,强化质量思想,搞好PDCA循环,工地设专职质检员负责检验,监督工作。实施一票决制,不合格分项一律返工重做,决不姑息。3、责任落实:继

40、续落实“挂牌施工”制度,以加强施工人员责任感、荣誉感,制订明确落实各项质量规章制度,责任层层分解,落实到人,严格奖罚条例,做到经济效益和工程质量优劣挂钩,不合格产品果断返工,并由相关现任人赔偿损失。4、技术交底和技术检验方法。本项目落实实施国家质量方针“工程质量为终生负责制”,实施“百年大计,质量第一”方针,根据企业质量管理条例,实施全方面质量管理。开工前全体施工人员接收项目质量、技术交底,每班组操作前接收技术核定方可操作,实施“三级交底”制度。技术检验制度为:班组自检,班组/工序间互检、项目部对作业班组抽检,同时配合监理部门检验、抽验。5、文件和资料控制方法(1)工程项目部文件和资料实施文件

41、和资料控制程序。在工程施工期间,项目资料员负责全部来往文件收发及传输工作,并具体负责文件分类管理,外发文件须得到项目经理同意。(2)协议文件和管理工程承包协议:项目部保留工程承包协议认可副本或复印件由项目经理负责保留,并建立借还登记册。物资采购协议:物资采购协议存于项目经理部,并由基础上物资供给责任人负责保留。(3)施工图控制项目资料员接收登记施工图,并依据项目技术责任人指定范围进行分发。假如图纸变更,由项目资料中负责收回已作废图纸。(4)文件存档由资料员对文件进行分类存档,当工程项目交工后,将工程项目文件移交用户及企业档案室,实施文件和资料控制程序。6、物资采购和管理方法(1)本项目依据物资

42、采购控制程序要求,做好物资采购管理,确保选择合格材料,并确保其工作符合质量要求。(2)本项目标物资采购工作由项目部材料责任人关键负责。负责编制工程项目所需用量计划,由项目经理同意,企业材料负责对项目材料进行调查分析对其质量确保能力和社会信誉作出评定、选择,确定满足工程质量要求和材料供给商。(3)采购产品验证工程项目部依据供货方法不一样,采购产品关键性及材料供给间质量确保能力,采取不一样验证方法,查看产品合格证,实物取样试验等,只有验收合格后,方可进行下道工序施工。(4)本工程需采购物资原料有水泥、砂、石子、石灰、粉煤灰;成品半成品有:钢筋、人行道板、侧石、砼管材、PVC-U管材、PE管材等。7

43、、施工过程控制方法(1)施工过程控制是本项目实施质量确保关键,全部包含各项工作将依据企业质量手册和相关程序文件要求进行。(2)本项目标施工过程控制依据工程进度计划开展,经过施工方案或作业指导专题施工方案落实,确保工程质量。(3)项目技术责任人对全部参与施工过程关键人员进行考评和评价,确保参与施工人员素质满足工程要求。(4)全部参与工程施工操作人员全部必需是进行过对应岗位技能和素质培训专业人员,持证上岗,特殊操作人员上岗前须进行技能考评。8、工作程序控制方法(1)开工汇报控制按建筑法申请并领取施工许可证后,工程项目部申请并填写工程开工汇报,由甲方/监理审批。(2)熟悉协议由项目经理召集相关人员进

44、行协议交底,使各级人员明确协议工期、质量要求和要求。(3)图纸会审由建设单位/监理组织施工单位、设计单位共同进行图纸会审。(4)技术交底,实施“三级交底制度”。(5)测量定位放线。项目部施工员按计划总平面图和施工图将轴线放好,经企业质检科复核验收后,以书面文件报请建设单位/监理验收,经验收签字后方可进行下道工序施工。(6)雨季施工,设专员搜集气象信息,施工现场所理设置排水集水井,排水设备,确保完好,尽可能避开中大雨情况下浇灌砼。(7)为确保质量,由项目技术责任人组织施工管理人员编制施工技术交底和自检表,对各影响质量特征主导原因要求出明确控制范围和各项相关控制要求,项目责任人应组织相关人员进行分

45、工管理,对人、机械、材料、方法和环境等影响工程质量五大要素实施有效控制。(8)技术复核当某一工序完工后,工程项目部将相关质量文件及必需说明,隐蔽工程统计等一同递交甲方监理人员检验,认可质量合格并签署确定后,方可移交给下道工序继续施工,这么逐道工序交接检验,一环扣一环,环环不放松,整个施工过程质量就能得到确保。9、检验和试验(1)检验和试验是确保工程质量关键手段,本项目在施工生产中严格实施企业质量手册和相关程序要求。(2)材料检验:原材料组织现场后,通常材料由试验员送试验室检验,特殊材料如钢材、水泥,须请建设单位/监理共同取样送检。(3)试块制作试验:试块制作应随机取料,并在监理人员监督下,按规

46、范要求制作,并标明日期,做好统计,试块养护到期立即邀请监理人员共同送检,不得过期试压,过期试块作无效试块处理。第六章 工程工期确保方法和雨季施工方法一、工期确保方法为确保工程准期保质保量完成工程施工,本企业制订以下方法:1、依据工程特点,首先确定科学施工进度计划,采取网络计划技术,实施动态管理,科学组织,合理安排,做好劳动力调配,加强多种工种之间配合2、为使工程顺利准期完成,实施定时碰头例会制度。3、充足利用晴天有利天气。努力争取做到均衡施工,认真做好施工前期准备工作,预防前松后紧,盲目蛮干:做好材料设备计划管理,立即组织进场,加强施工设备保养维修,以免在材料、设备等不能立即供给或施工机械故障而影响施工。4、切实改善施工工艺,努力提升工效,优先考虑采取机构化施工,以深入提升劳动效率。施工进行流水施工进行流水施工合理安排,统一调度,充足发挥施工人员主观能动性,采取平面、立体交

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
