收藏 分销(赏)

工程资源投入计划(框架结构).doc

上传人:jin****ong 文档编号:235028 上传时间:2023-04-01 格式:DOC 页数:8 大小:142.50KB
下载 相关 举报
工程资源投入计划(框架结构).doc_第1页
第1页 / 共8页
工程资源投入计划(框架结构).doc_第2页
第2页 / 共8页
点击查看更多>>
资源描述

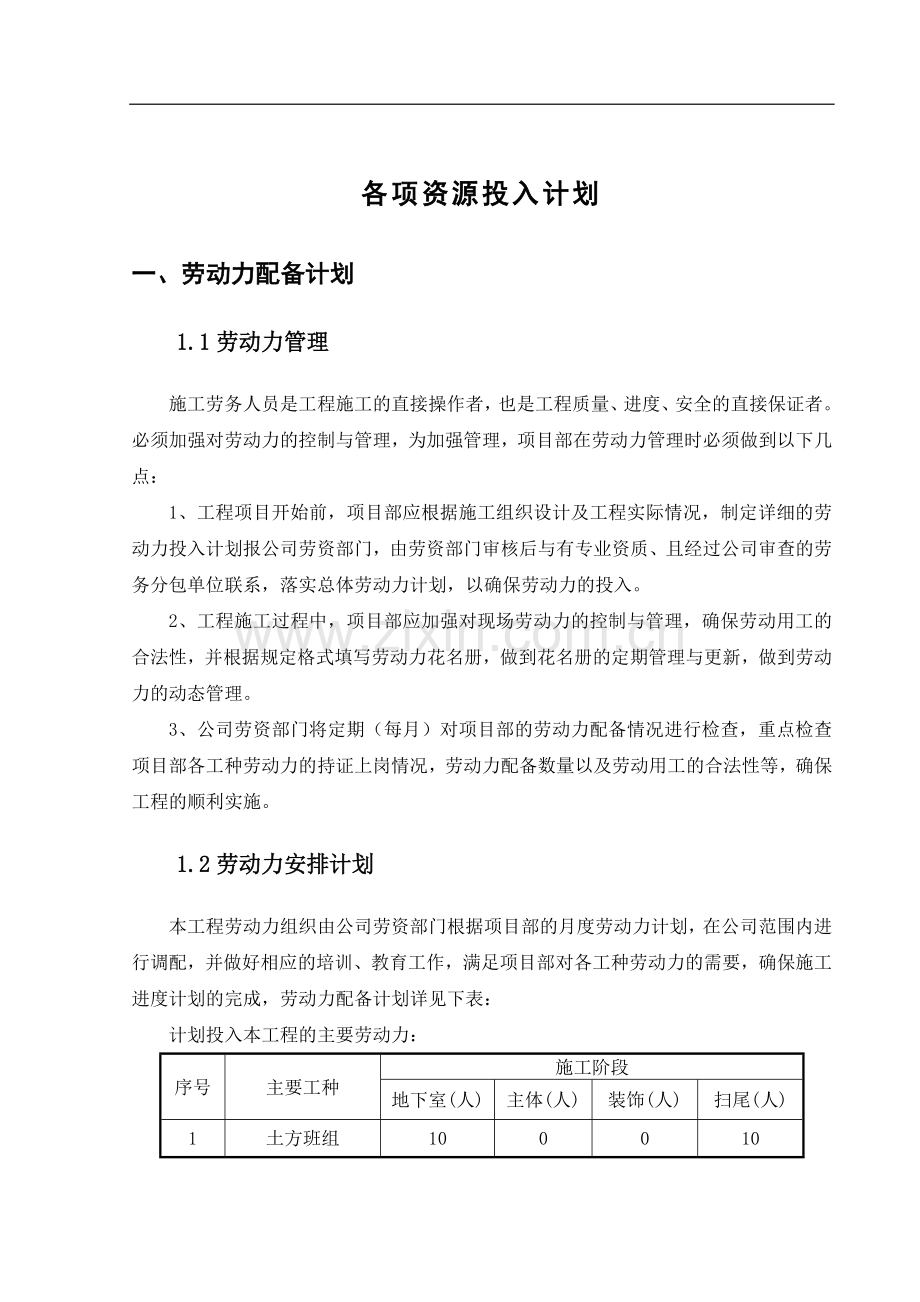

各项资源投入计划 一、劳动力配备计划 1.1劳动力管理 施工劳务人员是工程施工的直接操作者,也是工程质量、进度、安全的直接保证者。必须加强对劳动力的控制与管理,为加强管理,项目部在劳动力管理时必须做到以下几点: 1、工程项目开始前,项目部应根据施工组织设计及工程实际情况,制定详细的劳动力投入计划报公司劳资部门,由劳资部门审核后与有专业资质、且经过公司审查的劳务分包单位联系,落实总体劳动力计划,以确保劳动力的投入。 2、工程施工过程中,项目部应加强对现场劳动力的控制与管理,确保劳动用工的合法性,并根据规定格式填写劳动力花名册,做到花名册的定期管理与更新,做到劳动力的动态管理。 3、公司劳资部门将定期(每月)对项目部的劳动力配备情况进行检查,重点检查项目部各工种劳动力的持证上岗情况,劳动力配备数量以及劳动用工的合法性等,确保工程的顺利实施。 1.2劳动力安排计划 本工程劳动力组织由公司劳资部门根据项目部的月度劳动力计划,在公司范围内进行调配,并做好相应的培训、教育工作,满足项目部对各工种劳动力的需要,确保施工进度计划的完成,劳动力配备计划详见下表: 计划投入本工程的主要劳动力: 序号 主要工种 施工阶段 地下室(人) 主体(人) 装饰(人) 扫尾(人) 1 土方班组 10 0 0 10 2 泥工班组 25 30 20 10 3 砼 班 组 30 35 10 0 4 木工班组 35 30 25 10 5 钢筋班组 35 30 10 0 6 架子班组 10 15 25 5 7 粉刷班组 0 0 35 0 8 室内油漆班组 0 0 15 5 9 防水班组 15 0 10 5 10 地砖、瓷砖班组 0 0 10 5 11 门窗班组 0 10 15 5 12 普工班组 15 10 10 5 13 电气班组 10 20 15 5 14 塔吊司机 3 3 3 0 15 机 操 工 2 5 5 2 16 电 焊 工 3 5 2 2 17 电 工 2 2 2 1 18 后勤、保卫 4 4 4 2 劳动力配备说明: (1)根据本工程特点分析,估计地下室施工阶段高峰人数约160人,主体结构施工阶段现场高峰人数约160人左右,装饰施工阶段高峰人数约170人左右,竣工扫尾阶段劳动力人数在70人左右。 (2)该劳动力计划表中未包括分包单位的劳动力投入。具体劳动力投入由各单位在进场前在施工方案内明确,经我公司项目部统一审核批准后,纳入我公司的统一管理。 二、现场投入的主要机械设备 机械设备的配备直接关系到工程的质量与施工进度。根据本工程实际情况,公司计划在满足使用功能的前提下,尽量安排性能良好、出故障概率小的机械进场施工。 计划投入本工程的主要机械设备配备计划: 序号 机械或设备名称 规格 型号 数量 定额功率(Kw) 备注 1 挖土机 PC200 2 开工-基础 2 自卸式运输车辆 5~10T 若干辆 开工-基础 3 水泵 若干 开工-主体 4 静压桩机 1 土方开挖前 5 砼输送泵 HBT60 1台 砼厂家配套 6 砼搅拌机 JZ350 1台 6.5 开工-竣工 7 砂浆搅拌机 MFU-200 3台 4.0 分阶段进场 8 钢筋切断机 GJ6-40B 2台 5.5 装饰退场 9 钢筋弯曲机 GW6-40 2台 3 装饰退场 10 钢筋调直机 GT4/14 1台 4 装饰退场 11 钢筋对焊机 UN1-100 2台 100 KVA 装饰退场 12 电渣压力焊机 5套 装饰退场 13 木工平刨机 MB503 2台 3 装饰退场 14 木工圆盘锯 MJ160 2台 5.5 装饰退场 15 塔吊 QTZ50 1台 32 主体-竣工 16 型钢井架 JJK-1 2座 7.5 主体-竣工 17 电焊机 BX-300 5台 25KVA 开工-装饰 18 汽车吊 8~16T/m 1台 据需要进场 19 插入振动设备 6套 2 开工-装饰 20 平板振动设备 ZB11 2台 2 开工-装饰 21 蛙式打夯机 HW20 2台 2 基础-竣工 22 增压泵 若干 主体-装饰 23 高压水泵 2台 主体-装饰 24 电动套丝机 1/2"~4" 2台 0.75 开工-竣工 25 电动切割机 J3G2-400A 2台 2.2 开工-竣工 26 电动试压泵 4GY-74/6.3 2台 1.1 开工-竣工 27 台 钻 ZF12-2 2台 2.2 开工-竣工 28 液压弯管机 LWG2-10B 2台 开工-竣工 29 石材切割机 80m3/台班 2台 装饰进场 30 装饰施工工具 若干 装饰进场 三、现场投入的主要检测仪器 3.1检测设备的管理 1、检测仪器设备的选择: 项目经理部根据施工图明确检测任务及所要求的准确度,选择适用的测量设备,项目部应编制测量设备台帐,并根据测量设备实际情况及时调整台帐,同时报公司备案。 2、检测仪器设备的检定: 测量设备在使用前必须进行首次检定。项目测量设备应在开工时编制周期检定计划表报公司,并负责按期送检。公司不能自行检定的测量设备,应送政府计量部门或政府授权单位检定。所有外检测量设备的检定证书或检定结果通知书的复印件,报公司备查。一次性检定的测量设备,因国家无检定规程,按公司编制的检定规定进行检定。 3、检测仪器设备的标识: 检定后的测量设备应持有检定证书或检定结果通知书,并粘贴带有表明检定结果的标志或经批准的识别记录。一次性检定的有检定结果通知书的测量设备,其标识为黄色的准用证。外检和自检有检定周期的测量设备其合格标识为绿色的合格证。当测量设备发现严重偏差,无法使用或修理后仍达不到准确度要求,检定不合格时,由公司计量员负责做好红色禁用标识。 4、检测仪器设备的维护和保养: 所有测量设备的操作者,应掌握有关知识,严格按要求操作。重要测量设备应明确专人负责保管、维护和保养。发现测量设备偏离检定合格状态时操作者应立即停止使用,报告部门负责人,并报告测量设备归口部门,然后组织检修。经检修后的测量设备应重新检定。对已经检检验和试验结果的有效性进行重新评定。测量设备在搬运、贮存期间,应做好防护措施,以确保其准确度。不能修复或修复后检定仍不合格的测量设备,应予以报废,由其归口部门领导批准,并做好记录。 3.2检测设备的配备 合理的使用检测仪器、设备,是确保工程质量的关键。为确保工程质量,所有仪器、设备必须全部符合贯标体系的要求,所有仪器必须经过公司检验室或海南省有关部门检测合格后方可投入本工程。 计划投入本工程的主要测量设备: 名 称 规 格 数量 计划进退场日期 全站仪 GTS-300 1台 根据需要进场 经纬仪 J2 1台 开工至竣工 经纬仪 J6 1台 开工至竣工 水准仪 S3 2台 开工至竣工 钢卷尺 50mm 5把 开工至竣工 钢卷尺 5m 10把 开工至竣工 磅 秤 TGT-1000 6台 开工至竣工 接地电阻测量仪 0.1-0.5Ω 1台 开工至竣工 绝缘电阻测量仪 0.5MΩ 1台 开工至竣工 试水压表(泵) 0.1-0.6Pa 1台 开工至竣工 砼试模 15×15×15 15组 开工至竣工 抗渗砼试模 Φ17.5×Φ8.5×Φ15 3组 开工至竣工 砂浆试模 7.07×7.07×7.07 6组 开工至竣工 靠 尺 2m 2把 开工至竣工 塞 尺 1.5~2 2把 开工至竣工 百格网 240×115mm 1个 开工至竣工 塌落度筒 10×20×30cm 1只 开工至竣工 小铁锤 1.5~2.0千克 2把 开工至竣工 砼回弹仪 1台 开工至竣工 力矩扳手 1把 开工至竣工 游标卡尺 300 1把 开工至竣工 刻度放大器 1把 开工至竣工 其它检测工具齐全 说明:1、未包括法定检测单位的仪器和设备 2、未包括分包单位的计量工具及检测仪器 四、主要周转材料、设备投入计划 4.1主要周转材料投入计划 1、钢管:本工程地下室为框架剪力墙结构,主体结构高层部分单体为框剪结构,多层住宅为框架结构,为确保结构施工时的支撑强度。对于普通结构部位,计划采用Ø48(3.5厚,Q235钢)建筑钢管搭设支模架,施工外架也全部采用钢管搭设。 根据本工程实际情况,计划投入模板支撑架满足整个地下室顶板及墙板的施工需要以及各单体一个主体楼层模板的支设需要,主体二层以上结构模板考虑翻模施工,钢管的投入应随时根据实际施工情况进行调整,确保满足工程施工需要。 2、模板:为确保结构砼施工质量,我公司计划采用九夹板结合普通木模为模板面板,前者用于柱、墙、梁及楼板底板模,后者用于翻口、梁柱节点等部位。 在施工过程中,项目部应随时根据模板的实际周转情况及损耗情况进行调整,确保模板的投入充分,以有效加快施工进度。 3、周转材料的配备:为确保周转材料的配备,公司材料部门将派专人负责该工程周转材料的管理工作,定期对项目周转材料的投入情况进行检查,并及时进行调整,确保工程施工需要。 4.2临时设施投入计划 为确保工程的顺利施工,在工程开工进场施工准备工作时,如何合理的安排办公、生活区域,投入足够、适当的临时设施,为现场创造一个良好的办公氛围,为职工创造一个良好的休息场所,是施工准备工作阶段的一个关键任务。 1、主要临时设施表: 序号 临设名称 规格尺寸(M) 面积(M2) 构造材料 1 职工宿舍 5.5×3.6×14 277.2 二层活动房 2 职工食堂 7.0×3.5×7 171.5 单层彩板房 3 就餐活动室 6.3×18.0 73.5 单层彩板房 4 生活区浴厕 5×(5+6+7) 90.0 单层彩板房 5 办公、会议 5.5×7.2×6 237.6 二层彩板房 6 辅房 6.3×36.0 226.8 单层活动房 7 钢筋加工棚 15.0×6.0×1 90.0 钢架、竹串片 8 木工车间 15.0×6.0×1 90.0 钢架、竹串片 4.3主要办公设备投入计划 现场临时设施在工程开工后,专门组织人员进行搭设,根据公司统一安排。另外,为有效提高现场管理水平,计划在现场办公室内配备必要的通信及打印设备等,确保工程的顺利实施。计划投入本工程的主要临时设施及设备计划见下表: 名 称 规 格 数量 进退场日期 电脑 P4 3台 开工至竣工 扫描仪 Brother 1台 开工至竣工 打印机 激光、喷墨彩打 各1台 开工至竣工 计算器 Canon、震旦 8只 开工至竣工 复印机 Brother 1台 开工至竣工 应用软件 OFFICE、PKPM、EXP Project、Autocad等 各1套 开工至竣工 传真机 Brother 1台 开工至竣工 光盘刻录机 Lenovo 1台 开工至竣工 监控器 全息监控 1套 开工至竣工 对讲机 健伍 12台 开工至竣工 数码照相机 SONY 1台 开工至竣工 摄像机 松下 1台 开工至竣工 企业内部信息网 1套 开工至竣工 空调 美的 5台 开工至竣工 电话机 TCL 10部 开工至竣工 其它办公用品 若干
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
