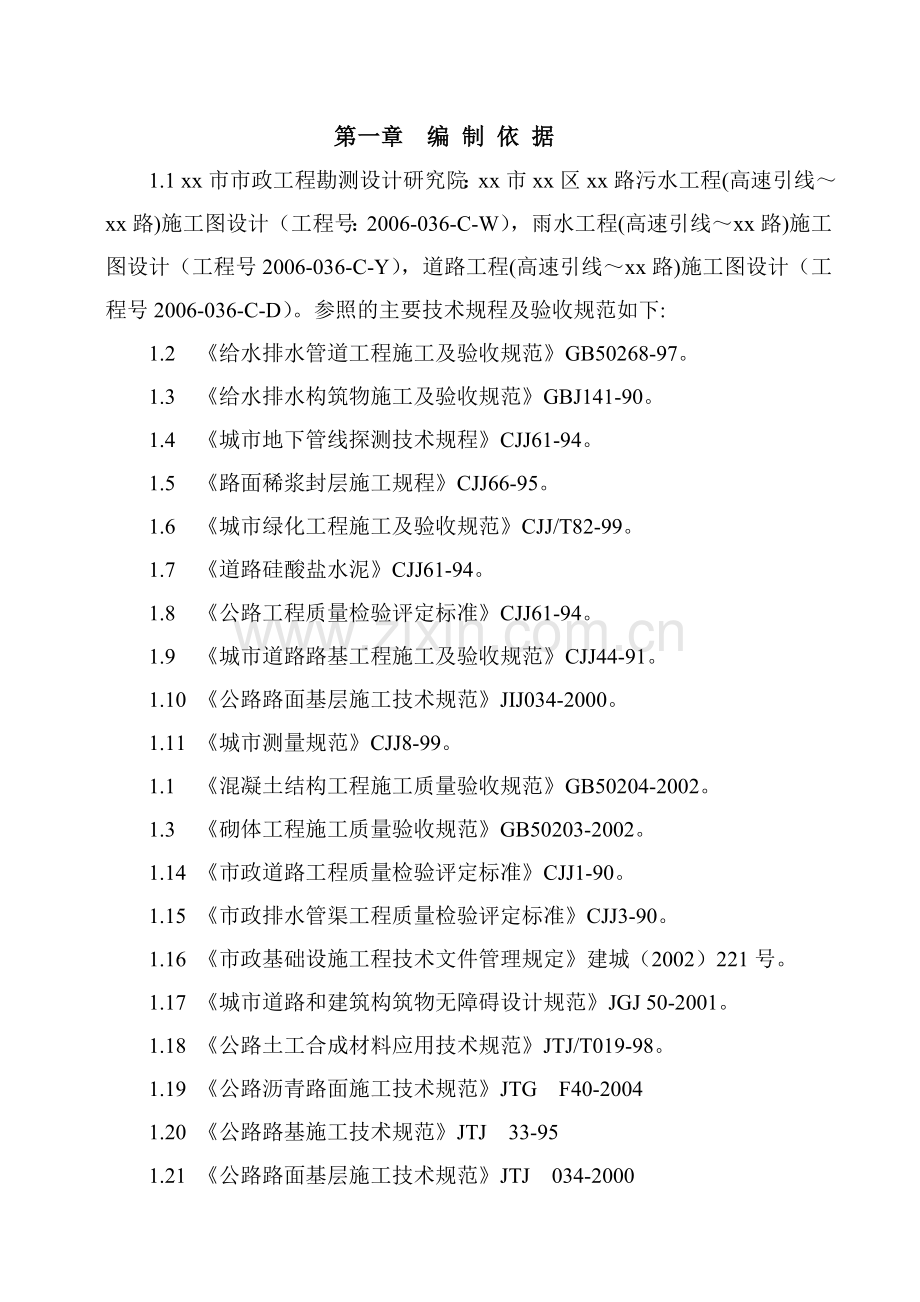

1、 第一章 编 制 依 据1.1 xx市市政工程勘测设计研究院:xx市xx区xx路污水工程(高速引线xx路)施工图设计(工程号:2006-036-C-W),雨水工程(高速引线xx路)施工图设计(工程号2006-036-C-Y),道路工程(高速引线xx路)施工图设计(工程号2006-036-C-D)。参照的主要技术规程及验收规范如下:1.2 给水排水管道工程施工及验收规范GB50268-97。1.3 给水排水构筑物施工及验收规范GBJ141-90。1.4 城市地下管线探测技术规程CJJ61-94。1.5 路面稀浆封层施工规程CJJ66-95。1.6 城市绿化工程施工及验收规范CJJ/T82-99。
2、1.7 道路硅酸盐水泥CJJ61-94。1.8 公路工程质量检验评定标准CJJ61-94。1.9 城市道路路基工程施工及验收规范CJJ44-91。1.10 公路路面基层施工技术规范JIJ034-2000。1.11 城市测量规范CJJ8-99。1.1 混凝土结构工程施工质量验收规范GB50204-2002。1.3 砌体工程施工质量验收规范GB50203-2002。1.14 市政道路工程质量检验评定标准CJJ1-90。1.15 市政排水管渠工程质量检验评定标准CJJ3-90。1.16 市政基础设施工程技术文件管理规定建城(2002)221号。1.17 城市道路和建筑构筑物无障碍设计规范JGJ 50

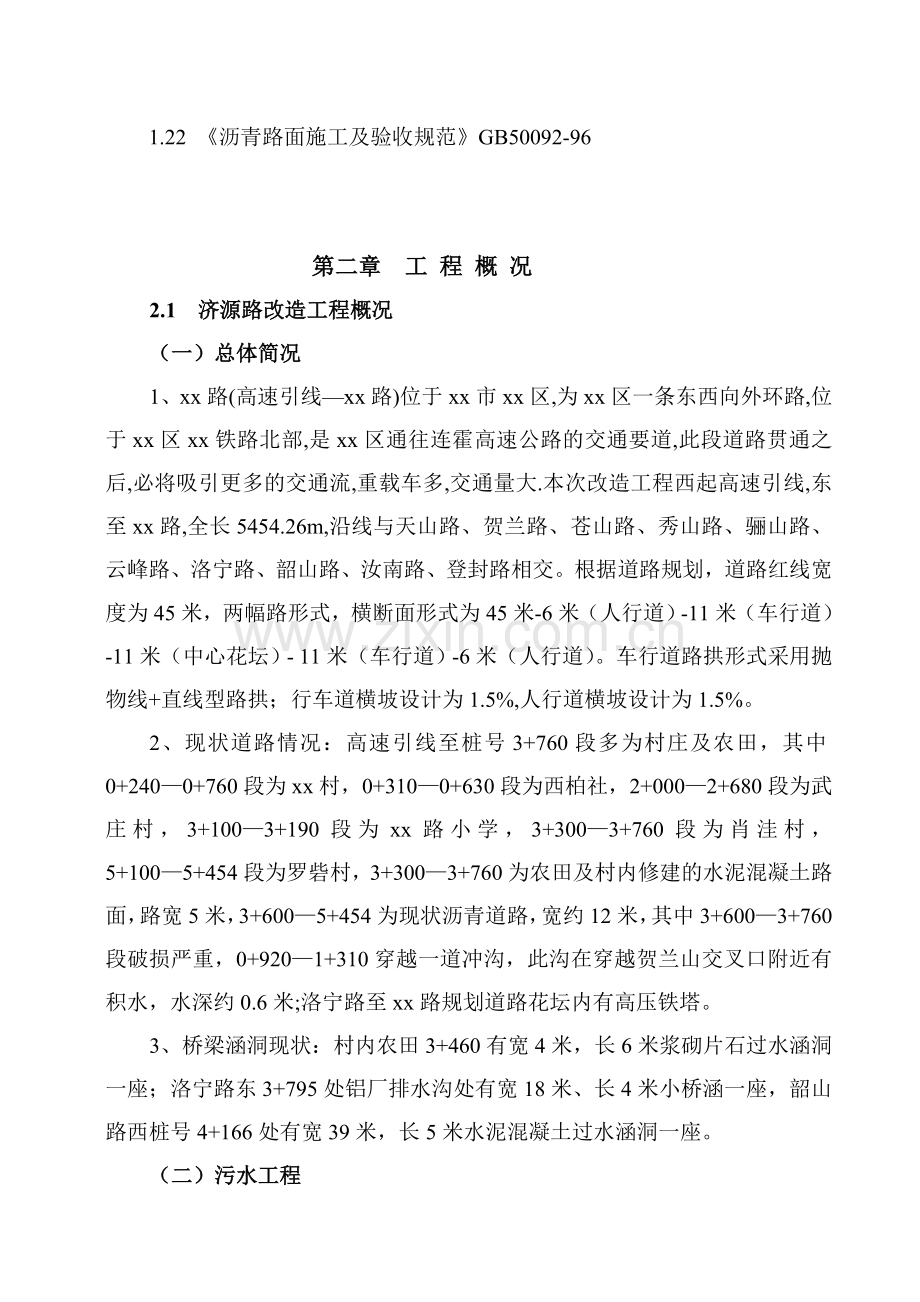

3、-2001。1.18 公路土工合成材料应用技术规范JTJ/T019-98。1.19 公路沥青路面施工技术规范JTG F40-20041.20 公路路基施工技术规范JTJ 33-951.21 公路路面基层施工技术规范JTJ 034-20001.22 沥青路面施工及验收规范GB50092-96第二章 工 程 概 况2.1 济源路改造工程概况(一)总体简况1、xx路(高速引线xx路)位于xx市xx区,为xx区一条东西向外环路,位于xx区xx铁路北部,是xx区通往连霍高速公路的交通要道,此段道路贯通之后,必将吸引更多的交通流,重载车多,交通量大.本次改造工程西起高速引线,东至xx路,全长5454.26
4、m,沿线与天山路、贺兰路、苍山路、秀山路、骊山路、云峰路、洛宁路、韶山路、汝南路、登封路相交。根据道路规划,道路红线宽度为45米,两幅路形式,横断面形式为45米-6米(人行道)-11米(车行道)-11米(中心花坛)- 11米(车行道)-6米(人行道)。车行道路拱形式采用抛物线+直线型路拱;行车道横坡设计为1.5%,人行道横坡设计为1.5%。2、现状道路情况:高速引线至桩号3+760段多为村庄及农田,其中0+2400+760段为xx村,0+3100+630段为西柏社,2+0002+680段为武庄村,3+1003+190段为xx路小学,3+3003+760段为肖洼村,5+1005+454段为罗砦村
5、,3+3003+760为农田及村内修建的水泥混凝土路面,路宽5米,3+6005+454为现状沥青道路,宽约12米,其中3+6003+760段破损严重,0+9201+310穿越一道冲沟,此沟在穿越贺兰山交叉口附近有积水,水深约0.6米;洛宁路至xx路规划道路花坛内有高压铁塔。3、桥梁涵洞现状:村内农田3+460有宽4米,长6米浆砌片石过水涵洞一座;洛宁路东3+795处铝厂排水沟处有宽18米、长4米小桥涵一座,韶山路西桩号4+166处有宽39米,长5米水泥混凝土过水涵洞一座。(二)污水工程根据规划,本次xx路污水工程从高速引线至韶山路段为新建工程,污水管道位于道路中心花坛下(中南4米),污水经管道
6、收集,由于暂无出路,经相关部门同意近期自西向东溢流排入韶山路现有明渠内,设计管径为D500-D600。远期沿韶山路向北再向东排入规划的污水处理厂。从韶山路至xx路段现状有一道合流管,本次设计将其改造为污水管,原有进水井及连接管废除,并适当增设用户支管。此段污水排入汝南路污水干管中,沿汝南路污水干管向北再向东排入规划的污水处理厂,目前该污水沿汝南路向北通过溢流排入现状明沟。建议汝南路及韶山路排水系统尽快修建,以解决污水的出路问题。1、施工范围为0+000-1+100,设计污水管位位于道路中心花坛下(中南4m处),本标段设计污水排放近期排入韶山路现有明渠内,设计管径为D500-D600,远期沿韶山
7、路向北再向东排入规划的污水处理厂。2、管径小于等于500的污水管采用级钢筋混凝土承插口管,150砂石基础,橡胶圈接口,基础及接口详见04S516P10及P23。D600管径采用级钢筋混凝土平口管,120混凝土基础,详见04S516P17,因基础下有地下水,设200mm厚片石垫层,基础混凝土均采用C15,管道接口采用钢丝网水泥砂浆抹带接口,详见04S516P28;因溢流排放,采用混凝土套环加强接口,详见04S516P30;两检查井之间设一道柔性接口,详见04S516P35。工程选用的钢筋混凝土管应符合GB/T118361999标准。3、砖砌体全部采用M7.5水泥砂浆和MU10机砖砌筑。D500检
8、查井基础采用200厚C15混凝土,基础下无地下水时设14%灰土,厚150mm;基础下有地下水时设150mm厚片石垫层。D500检查井基础厚同主管道基础,材料参照管道基础执行。勾缝、座浆、抹三角灰均用1:2防水水泥砂浆,检查井内外壁全部用1:2水泥砂浆抹面厚20mm。粉面砂浆内要求掺加聚丙烯混凝土纤维,掺加量不少于0.4kg/m3。 4、检查井井盖及盖座全部采用D700重型防盗防冲击铸态球墨铸铁井盖及盖座(97S50114页41、43)。井爬梯采用球墨铸铁材质,安装见97S5011P6568图。5、为避免将来道路两侧用户污水接管破路,沿途每隔一定距离均设计有用户支管,与主干管采用管顶平接,用户支
9、管均预留至红线外,韶山路至xx路段合流管改造已适当增加用户支管,建设单位可根据需求增减用户支管或做位置调整。施工中遇有其他用户接支管者应根据满足需求、适当合并、方便施工、就近接入的原则,报请主管部门批准后统一安排。 6、施工中遇地下管线处,应及时与建设单位联系,协调产权单位共同商定解决办法,临时可采取撑、包、吊、顶等措施加以保护。如平面位置冲突,请按规划管位进行调整;如遇未知隐藏物及文物等,应及时通知有关单位采取相应处理措施,并与设计等有关部门联系商定。7、本工程场地沿线规划道路红线内勘察时堆积和填埋有大量建筑垃圾和少量建筑生活垃圾,详细描述如下:0+5200+525,建筑垃圾填土,厚度2.5
10、米,主要成份为碎砖块、白灰粒等,含量20%,0+5380+660,一条宽约7米的水泥路斜穿规划道路,硬化厚度0.15米;0+6200+660,建筑垃圾填土,厚度0.6米,主要成份为碎砖块等,含量15%。本工程场地沿线地下水为孔隙潜水,地下水来源主要为大气降水,地下水位年变幅1.5米,地下水位在1.63.6米之间。8、管道基底之下的树根、淤泥、腐植土、草皮及垃圾要全部清理干净,要求清除至原状土,并换填素土、分层夯实。管道铺设完毕用干净素土回填,并按规范要求夯实。施工中注意验槽,发现异常地质情况应及时采取工程手段,并与设计、监理等单位联系,商定处理意见。(三)雨水工程本次xx路雨水规划工程全部为新
11、建工程,管道位于中心花坛下(中北4米),根据排水规划及外界排放条件,结合道路纵坡、地势、高程等,确定本次雨水的排放分为四个系统:高速引线0+920段雨水自东向西近期排入高速引线东侧的边沟内,设计管径为D500-800,远期则继续向西穿过高速引线排入汜水河;1+020-肖洼村东现有明渠(3+460)段,雨水自西向东排入现有明渠内,设计管径为D500-1200;3+460-韶山路段雨水自西向东排入韶山路现有明渠内,设计管径为D500-700;韶山路至xx路段,雨水自东向西排入韶山路现有明渠内,此段原有一道合流管,本次将其改造为污水管,原有雨水口及雨水口支管废除,沿途重新敷设雨水管及雨水口。建议尽快
12、修建高速引线以西的排水系统,以解决高速引线-0+920段雨水排放问题。尽快对肖洼村东明渠及韶山路东段明渠下游疏挖整治,保证下游排水畅通。1、施工范围为0+0001+100,管道位于中心花坛下(中北4米),本标段雨水排放系统如下,高速引线0+920段雨水自东向西近期排入高速引线东侧的边沟内,设计管径为D500-800,远期则继续向西穿过高速引线排入汜水河;1+020-肖洼村东现有明渠(3+460)段,雨水自西向东排入现有明渠内,设计管径为D500-1200。 2、设计雨水管采用D500-D1200钢筋混凝土级管;盖板渠及检查井结构可详见附件。 3、基础与接口:雨水管D500采用级钢筋混凝土承插口
13、管,150砂石基础,橡胶圈接口,基础及接口详见04S516P10及P23。D6001200管径采用级钢筋混凝土平口管,120混凝土基础,详见04S516P16,基础下无地下水时设14%灰土,200mm厚,有地下水时设200mm厚片石垫层,基础混凝土均采用C15,管道接口采用钢丝网水泥砂浆抹带接口,详见04S516P28;两检查井之间设一道柔性接口,详见04S516P35。工程选用的钢筋混凝土管应符合GB/T118361999标准。4、检查井井盖及盖痤全部采用D700重型防盗防冲击铸态球墨铸铁井盖及盖座(97S5011页41、43),雨水进水井采用偏沟式单、双箅进水井,雨水口支管除注明外均采用D
14、300钢筋混凝土管,i=0.01;雨水口箅子采用球墨铸铁防盗井箅及底座,在保证强度、质量和使用功能的前提下,建议工程中采用复合材料制作的防盗、无回收价值的新型井盖及箅子。雨水箅子表面应低于周围地面30mm,施工中可根据需要调整雨水口位置或周围路面标高,使雨水口收水效果最佳。井爬梯采用玻璃钢材质,安装见97S5011P6568图。5、砖砌体全部采用M7.5水泥砂浆和MU10机砖砌筑。D500检查井基础采用200厚C15混凝土,基础下无地下水时设14%灰土,厚150mm;基础下有地下水时设150mm厚片石垫层。D6001200检查井基础厚同主管道基础,材料参照管道基础执行。勾缝、座浆、抹三角灰均用
15、1:2防水水泥砂浆,检查井内外壁全部用1:2水泥砂浆抹面厚20mm。粉面砂浆内要求掺加聚丙烯混凝土纤维,掺加量不少于0.4kg/m3。6、检查井加固:在井框周围、路表4cm以下井周边作边长为1.6米正方形厚20cm的C20混凝土,井框应座在厚度大于5cm厚的C20混凝土之上。新建检查井周边50cm范围内检查井底至路槽底要求用水泥石灰土分层夯实回填。7、为避免将来雨水接管破路,沿途每隔一定距离从雨水进水井向路外留雨水支管,建设单位可根据需求增减用户支管或做位置调整。施工中遇有其他用户接支管者应根据满足需求、适当合并、方便施工、就近接入的原则,报请主管部门批准后统一安排。8、管顶覆土较浅时采取加固
16、措施,砂石基础管道加固采取管顶上铺中粗砂150mm厚,中粗砂上再浇150mm厚C15混凝土保护层,宽度为管外皮每边增加150mm;混凝土基础管道加固详见04S516P30,且2025米设一道柔性接口,施工详见04S516P35。加固范围:天山路口(0+7500+790),贺兰路口,1+0201+030;桩号0+880,1+065处雨水支管需加固;桩号0+7500+920,1+0201+290,进水井支管在与雨水管连接均采用管中平接,并采取加固措施,其余段进水井支管要求按本次路面设计高度进行提升。9、管道基底之下的垃圾要全部清理干净,要求清除至原状土,并换填素土、分层夯实。管道铺设完毕用干净素土
17、回填,并按规范要求夯实。施工中注意验槽,发现异常地质情况应及时采取工程手段,并与设计、监理等单位联系,商定处理意见。10、施工前应复核道路高程及控制点坐标,各施工段要进行联测,保证衔接畅顺,管道施工前首先复测已有检查井的高程,准确无误时方可施工。11、施工中如遇其他管线,应及时与建设单位联系,协调产权单位共同商定解决办法,临时可采取撑、包、吊、顶等措施加以保护。如平面位置冲突,请按规划管位进行调整;如遇未知隐藏物及文物等,应及时通知有关单位加以处理。另外施工中如发现不良地质及其他特殊情况,应及时采取相应处理措施,并与设计等有关部门联系商定。12、本工程场地沿线规划道路红线内勘察时堆积和填埋有大
18、量建筑垃圾和少量建筑生活垃圾,详细描述如下:0+5200+525,建筑垃圾填土,厚度2.5米,主要成份为碎砖块、白灰粒等,含量20%,0+5380+660,一条宽约7米的水泥路斜穿规划道路,硬化厚度0.15米;0+6200+660,建筑垃圾填土,厚度0.6米,主要成份为碎砖块等,含量15%。本工程场地沿线地下水为孔隙潜水,地下水来源主要为大气降水,地下水位年变幅1.5米,地下水位在1.63.6米之间。(四)道路工程1、施工范围为2+190.663+460,道路规划红线宽度60m,单幅路形式,横断面形式为:45m(红线宽)6m(人行道)6m(非机动车道)15m(机动车道)6m(非机动车道)6m(
19、人行道)。车行道横坡度设计为1.5%,人行道横坡度设计为2%。道路纵断面设计原则上以现状路面标高及现状交叉口路面标高为依据、并充分考虑沿线道路两侧建筑物及院落的标高、各单位的路面排水及管线覆土厚度等问题。道路最大纵坡度0.669%,最小纵坡度0.1%,最小坡长140m。2、路基压实度均采用重型击实标准,填方路基:土基按规范分层夯实,路槽下80cm深度内压实度不小于96%,80150cm压实度不小于94%,150cm以下不小于93%;挖方填基:路槽下30cm深度内压实度不小于96%。为保证路基边坡的稳定,减少道路用地,挖方路段沿红线向外按11放坡,填方路段沿红线向外按11.5放坡。 3、设计路面
20、采用沥青混凝土结构,车行道路面结构总厚64cm,路面结构自上到下:4cm细粒式沥青混凝土,6cm中粒式沥青混凝土,36cm水泥粉煤灰碎石(分两层),18cm水泥石灰土(水泥:石灰:土=4:12:84);为减少温度对路面的影响,提高路面的水稳性及耐久性,路表面细粒式沥青混凝土SBS(C)改性沥青混合料,沥青采用70号A级道路石油沥青。为防止路面反射裂缝,水泥粉煤灰稳定碎石基层间隔30米切一道横缝,在切缝处铺设土工格栅铺筑宽度距切缝缝两侧各0.5米,切缝宽0.5厘米,深5厘米。土工材料质量及施工方法均应满足公路土工合成材料应用技术规范JTJ/T019-98中的要求。4、水泥灰土七天抗压强度应大于0
21、.8Mpa, 水泥稳定碎石七天抗压强度应控制在3.5-4Mpa。路槽下遇大面积砂性土掺5%水泥和30%粉煤灰综合稳定。施工时现场的垃圾和农田耕植土不得作路基土,应清淤至原状土,施工中要换填素土分层夯实。 5、人行道铺装结构自上而下为:6厘米厚水泥混凝土人行道板,2厘米厚M7.5水泥砂浆垫层,20厘米厚水泥石灰土基层,铺装总厚28cm。人行道土基压实度不小于93%。人行道铺装前应先铺试验段,经建设单位和设计单位认可后方可大面积施工。人行道上种植行道树,树池中心间距6m,树池、绿化带内换填种植土。6、两侧人行道铺设盲道,任何构筑物不得占压盲道,在盲道转向或断开处应铺设提示盲道,道路交叉口、沿线单位
22、进出口处均应设置残疾人坡道,坡道坡度应小于1:12。7、原地基上树根、腐殖土、草皮及路段上的生活垃圾,下房土等均要全部清理干净,要求清除至原状土,并换填素土分层夯实;路基填料最小CBR(%)值为6,填料最大粒径10cm。8、工程沿线范围内遇光缆处,应及时与建设单位联系,协调产权单位共同商定解决办法,临时可采取围、包、吊、顶等措施加以保护。9、施工中如遇管线冲突,按规划管位进行调整;如遇未知隐藏管线及文物等,要及时通知其产权所属单位,并采取相应措施加以保护。10、沿线各种已成管线检查井,按设计路面高度进行升降,各种管线检查井按照如下设计要求进行加固:选用高度不小于9cm的井框,在井框周围、路表4
23、cm以下井周边作边长为1.6m正方形厚的C25混凝土,井框座在厚度大于5cm厚的C25混凝土上。新建检查井周边50cm范围内检查井底至路槽底用水泥石灰土分层夯实回填。11、水泥粉煤灰稳定碎石基层必须喷洒透层油,透入深度不小于5mm,透层油采用乳化沥青pc2型,用量1.1升/。喷洒透层油后再施工下封层。水泥粉煤灰稳定碎石在碾压后24小时内施工下封层,下封层石料规格为0.51.0cm,用量为5立方米/1000平方米,喷洒pc1型乳化沥青(沥青含量60%),用量为1kg/,下封层厚度不小于0.6cm。沥青层之间喷洒粘层油,粘层油采用pc3型乳化沥青,用量0.4kg/。12、原地基上的树根、耕植土、草
24、皮及路段上的垃圾要全部清理干净,要求清至原状土,并换填素土分层夯实至路槽底层;路槽底面土基回弹模量如达不到30Mpa,要按规范要求掺加无机结合料进行加固稳定处理。13、公交候车亭、灯光指挥牌、电话亭等根据建设单位意见结合道路景观放置。道路两侧设置分类式废物箱,废物箱位置的设置原则:各相交路口处、道路两侧路段上间距100m200m处。2.4 地形地貌及地质情况1、本标段工程场地沿线规划道路红线内勘察时堆积和填埋有少量建筑垃圾,现详细描述如下:2+5403+040,建筑垃圾填土,厚度0.6m,主要成份为碎砖块、白灰粒等,含量40%;0+5200+525,建筑垃圾填土,厚2.5m,主要成份为碎砖块、
25、白灰粒等,含量20%;0+5380+660,一条宽约7m的水泥斜穿规划道路,硬化厚度0.15m;0+6200+660,建筑垃圾填土,厚度0.6m,主要成份为碎砖块等,含量15%。本工程场地沿线地下水为孔隙潜水,地下水来源主要为大气降水,地下水位年变幅1.5m,地下水位在1.6m3.6m之间。2、该标段工程污水管道需降水,降水深度1.5m,无需大量钢筋加工设备,用电量不是很大,现有沿线可提供电源完全能够满足施工需求。 3、工程沿线用水较为方便,井水可作为施工及饮用水。2.5 施工区域排水及交通情况1、本标段施工区域内排水可暂排入明渠内。2、由于本标段为新建道路,现场路口也较少,骊山路可做为主要的
26、进场道路。 3、工程沿线有少量小路口,均为村镇小路,行人车辆不是很多。2.6 工期1、根据我公司施工能力、设计图纸和现场情况,经过施工方案比较、编排,确定污水、雨水、道路施工总工期为150天。其中:雨水施工工期含准备、收尾为40天。道路施工工期含准备、收尾为100天。清理养护竣工验收等10天。2、本工期不含其他管线施工时间,若其他管线能够以道路工程施工为主体,不影响主体施工条件下可穿插施工。这需要建设单位在施工单位之间相互协调。2.7 质量目标招标文件要求为合格工程。根据我公司现有施工机械、技术水平,完全响应招标文件的要求,确定该工程质量目标为合格工程。2.8 工程特点1、该工程工程量大、工期
27、紧,原投标要求工期为150天,计划工期为150天。2、项目部应积极与建设单位、拆迁部门积极联系拆迁事宜,以免影响施工。3、由于本标段有大量的垃圾需要外运,施工前应先将红线内的垃圾清运走。4、本工程可能要跨越麦收季节,要确保劳动力充足,满足施工进度需要。第三章 施工管理组织机构及岗位职责3.1 施工管理组织机构1、xx市xx区济源路道路、雨污水工程作为今年xx区市政工程中一项较大规模的工程项目,公司非常重视,经讨论研究决定抽调公司精干人员组建xx市xx区济源路道路、雨、污水工程施工项目部,详见施工管理组织机构框图。 2、由项目经理 担任该工程项目经理,工程师 担任项目技术负责人,工程师 担任项目
28、质量负责人。3、项目部由具有相应施工管理和岗位资职证的人员组成,详见项目部主要人员资质证书。3.2 项目部组成人员项目部经理: 技术负责人: 质量负责人: 安全负责人: 材料设备负责人: 施工员: 测量员: 材料员: 试验员: 电 工: 3.3 项目部各机构负责人主要岗位职责1、项目经理职责(1)彻执行国家有关法律、法规、政策、标准制度。(2)参与施工合同的签订。(3)签订和履行项目管理目标责任书,进行目标控制,确保目标实现。(4)主持组建项目经理部,并编制各项管理制度。 (5)组织项目经理部编制项目实施计划和方案。 (6)选择分包人和供应商,报企业主管部门审核确认。(7)对生产要素优化配置、
29、科学管理、积极推广新工艺、新材料。(8)理顺内外部关系。(9)严格财务制度,加强成本管理,搞好经济核算,正确处理与国家、企业、分包方、职工之间的利益分配关系。(10) 强化现场文明施工,及时发现和处理例外性事件。(11) 工程竣工后及时组织结算、验收和分析总结,签发工程质量保修书,接受审计。(12) 做好项目经理部的解体和善后工作。 2、项目经理的权限 (1) 决定项目部的组织结构形式,选择、聘任有关管理人员,明确其职责,根据其任职情况定期进行考核、评价、奖惩和期满辞退。 (2) 对资金投入和使用做出计划和决策,对项目经理部的计酬方式,分配方法、分配数额做出决策。(3) 根据控制目标要求进行工
30、作部置,检查与调整。(4) 批准施工技术方案和技术措施。(5)对项目使用的大宗物资向总公司提出计划,对特殊和零散物资设备采购和租赁做出决策。(6)有权拒绝影响项目管理决策和实施项目管理目标责任书以外的指令。 3、技术负责人负责工程的技术管理工作,负责每道工序的技术交底,负责项目部质量体系运行管理工作。4、质量负责人负责工程质量管理工作,负责每道工序的验收和各种材料实验过程检验、检查工作,负责工程质量。5、安全负责人贯彻执行安全规定及有关安全技术、劳动保护法规,做好安全生产的宣传教育和管理工作,掌握安全生产情况,发现生产中的安全问题,提出改进意见和措施,组织安全活动和定期安全检查。6、材料负责人
31、负责组织材料、机械设备及时进场,并对机械设备的运行情况进行检查和维护。7、施工员 在项目经理的领导下,编制施工组织设计,绘制各种相关图表。配合项目经理严格按公司生产计划及审批的施工组织设计施工,保证施工按计划进行。参加图纸会审、技术交底、点记复测、竣工验收等工作,负责向工作人员讲清有关操作规程和技术要求。8、测量员认真熟悉施工图纸,参加技术交底工作,主动按时完成各项测量工作。认真负责工程测量和复测工作,做好测量记录、图纸变更记录。随着工程进度,及时收集整理生产技术资料,负责及时整理上报竣工资料。负责测量仪器使用,保管与校核,保持测量仪器的完好。负责施工桩位的标识工作。9、质检员 负责工序质量检
32、查工作,严格督促检查,按图纸、质量标准进行检查,发现问题及时向有关人员汇报。有权制止不合格工序不纠正不能进行下一道工序。参加技术交底,负责测量定线的复核工作,负责质检竣工资料的收集、整理工作。做好工序质量签证,隐蔽工程质量签证工作。负责质量检测工具、试验仪器、仪表控制。10、安全员组织劳务分公方进行安全技术交底和安全教育,并对贯彻执行情况进行督促检查,有权制止违章指挥和违章作业,遇有严重险情,有权暂停生产,并报告领导处理。11、材料员 严格执行材料管理规定,熟悉施工图纸,掌握现场情况,根据施工进度和生产实际需要,确保材料,及时到达施工现场。负责原材料、成品的质量验收工作,及时向化验室送样试验,
33、并及时索取产品合格证和材料试验报告,对质量不合格材料有权拒绝验收。切实掌握库存、消耗情况,加速周转,降低租费,提高经济效益,协助项目经理调配机械设备使用。12、统计员做好工程开工、施工、竣工等生产活动记录、人员记录、施工记录、会议记录。认真贯彻统计制度,及时、准确、全面地上报各种统计报表,及时登记记录施工中出现的停工、窝工、返工及设计变更情况,并了解发生的原因,如实向上反映。负责填写工程签证表,及时请监理单位、建设单位签字认可。掌握生产进度,计划执行情况。 13、保管员严格执行物资管理标准,随时督促检查,保证材料不变质、损坏或丢失。根据材料员的领料单、出库单,按名称、规格、数量进行验收、保管、
34、标识。工地发放材料、工具必须先打出库领料单,方可发料,对发出的数量、规格型号必须和领料单一致。库存材料做到存放整齐、清洁。进行定期和不定期的盘点,保证帐、物相符。3.4 技术组织机构:见技术管理组织机构框图。1、技术负责人全面负责工程技术管理工作,编制特殊部位技术处理方案,对一些容易出现错误的工序、地点、岗位制定出详细的施工检查措施,如已成井的衔接高程复测、接口方法措施、残疾人坡道的实施、水泥稳定碎石基层的平整度、高程、强度控制方法,技术间歇时间的处理及保证措施、工程细部处理等。2、项目部质检员、测量员、施工员等人员必须服从技术负责人的技术指导。3、技术负责人负责向公司、建设单位、设计单位等有
35、关技术负责部门联系及时解决施工当中出现的技术难点,并办理有关手续。第四章 产品实现策化4.1 xx市xx区xx路道路、雨、污水工程是公司上半年的主要工程项目,决定由公司派项目经理组建项目部。4.2 公司中标后在公司内部基层公司进行内部招标,再次择优选择强有力的施工队伍。由项目经理聘任项目部成员。4.3 根据工程调查情况和项目部施工能力确定该工程有效工期计划为120天。质量目标为合格工程。 4.4 工程项目部组建后由项目部技术负责人会同项目部人员对工程进行详细策化,确定最终产品实现所需过程。 4.5 项目经理负责项目所需各种资源、分包需求计划的编制,由项目部实施,公司协调。 4.6 施工现场准备
36、工作由项目部会同设计院等单位共同进行。 4.7 内业准备由项目经理组织项目部各部人员组织编写,完善项目部有关管理规定,收集准备复印发放各类有效文件、资料。 4.8 项目经理部与公司经营处一起与建设单位进行沟通协商签订工程施工合同,办理施工许可证等有关手续。 4.9 项目部技术负责人组织项目部人员编写施工组织设计。 4.10 项目部所需各类规章制度见各部职责中所规定内容。 4.11 项目所需质量记录按照公司程序文件的规定内容,结合现场监理及建设单位要求由项目部确定。 4.12 项目施工过程由分公司协助项目部,配合公司进行有效控制,及时修改调整施工组织设计,确保所有过程都得到有效控制。 4.13
37、对每道工序、部位、单项工程、单位工程监测评定,由质检处组织实施控制。 4.14 工程竣工后十五日内将所有竣工资料、整理完成上报公司生产处、质检处,项目部于竣工当日上报竣工申请,由公司生产处在一个月内组织建设单位、设计单位、质检单位等进行验收。 第五章 施 工 准 备 5.1 施工人员的准备 1、实行项目经理负责制,一切工作由项目经理部负责主持和召集。 2、由项目经理按施工组织设计的要求负责统筹部署和实施本工程施工的各项具体工作。 3、进场前,由项目经理部组织对参与施工的技术、管理人员、班组长进行质量、安全文明施工技术交底,明确各人的分工职责和岗位责任,落实责任到人。 4、由项目经理部根据劳动力
38、需求计划集结劳动力,并进行必要的技术培训及安全教育。 5、项目经理部主要人员组成详见第三章。 5.2 施工现场准备 1、复测天山路、贺兰路预留的污、雨水检查井,看是否与设计相符,如不符应及时向设计院反映进行调整。 2、平整场地,清除施工障碍,疏挖排水设施,接驳施工用水源、电源,架设施工用电线路,设置各路口隔离围挡。 3、施工测量 (1)复核市政工程勘测设计研究院提供的坐标控制点及水准点。 (2)增设必要的辅助坐标控制点及水准点,形成覆盖本施工段全线的坐标控制网及水准点控制网。 5.3 施工物资材料准备 1、根据施工组织中施工材料使用计划落实材料供应商,并签订有关合同。 2、施工中半成品的外加工
39、应及早联系好加工厂家,并签订加工合同,交付部分订金。3、如部分施工材料供应商不提供送货服务,则还需及时联系运输车队。 5.4 施工机械设备的准备对计划使用的施工机械进行全面检测调试,并按使用计划运调进场。 5.5 技术培训、图纸会审1、由项目经理组织参与施工的技术管理人员进行图纸会审,发现问题及设计不符的及时上报。 2、组织参与施工的技术管理人员、班组长进行施工规范及质量标准的学习,并对安全、文明施工的要求进行交底。3、劳动力进行与工程有关的施工规范及质量标准的技术培训,并进行安全教育使其对所做的工作心中有数。 4、本工程重点进行钢筋混凝土承插口(平口)管施工、软基处理、水泥石灰土、水泥稳定碎
40、石施工工艺的技术交底与培训。 5.6 隔离宣传准备1、准备一定数量的蓝色波纹镀锌铁板、钢管、管扣、警示标志及警示红灯等。 2、准备一定数量的标识牌及彩旗。3、印制宣传材料,发放给沿线单位、村庄,宣传工程建设意义和相关注意事项。施工当中注意文明施工、安全等事项,请当地居民予以配合并公布施工现场监督电话联系人。联系需接入污、雨水管线支管的用户,并协助办理有关手续。 第六章 施 工 方 案6.1 施工总体布署1、根据施工进度,施工用电用水根据建设单位的安排就近接出。 2、施工顺序原则上控制为先地下后地上、先重点后常规,确保早日将主要交通要道还路于民,减少对外界及外界对施工的影响。同时可以对地下管线复
41、杂地段早日发现早日处理。 3、各种管线均按设计采用开槽埋设。 4、水泥稳定碎石由公司统一供应,由项目部从生产基地运到施工现场摊铺、平地机找平、辗压成型。5、施工中对于有耕植土和建筑、生活垃圾的地段,首先将建筑、生活垃圾全部清运出现场,分层回填好土至污、雨水基础底,待污、雨水施工完成后再采用机械分层夯实至设计路床。 6、各种管线过路必须在水泥稳定碎石铺装以前完成。 7、所有检查井、平面进水井都必须进行2次升接方可达到设计路面。井先砌到与路床平,以便于灰土拌和机、平地机施工。井口采用专用钢板覆盖,钢板上用素土或细砂覆盖,以便于以后寻找和挖出。待水泥稳定碎石辗压成型后挖出素土或细砂,将井升至水泥稳定
42、碎石层顶面,而后再用钢板和细砂履盖。在沥青混凝土面层铺装前把井升至路面设计高程。 8、沥青混凝土面层铺装前,将污雨水检查井、进水井上部一段就位,并在污、雨水检查井接井时安放最上层一个爬梯。9、道路范围内首先清除地表植物、杂物。好土尽可能调运至垃圾土处理地段。如地基湿软,施工压实困难,可采取基底铺设土工格栅加强路基;也可采用水泥石灰土(含灰量分别为3%、10%)换填4080cm的办法处理。路槽下砂性土掺5%水泥和30%粉煤灰综合稳定20cm厚。 10、施工当中充分发挥机械设备的高效性,人工配合进行土方施工。污水沟槽上层采用放坡,下层视土质情况打稀撑或密撑。 11、所有原予留有管头堵头在竣工验收前
43、均不得打开投入运行,确需提前运行的必须经外观及实测实量后方可打开管堵或管子。12、雨水工程施工与污水等其它管线错开,互不干扰,13、填方路段调入土方应分层用平地机整平、振动压路机辗压至要求密实度。回填至路床时,路床整平采用平地机整平,振动压路机辗压成型。14、水泥石灰土基础采用灰土拌和机拌和,水泥稳定碎石采用自卸车倾倒平地机推铺整平。6.2 施工方案:1、由于工期紧、任务重,计划将该标段道路分为A、B两大施工段,组织两个施工队同时施工,每个施工段又划分为两个流水段,以道路桩号为准,分别为:A段:高速引线天山路(0+0000+767.305)B段: 天山路贺兰路(0+767.3051+100)2
44、、由于xx路污水与雨水管道相距8m,施工中计划污、雨水沟槽同时分别开挖,污水和雨水管道同时施工,以确保工期为原则。 3、道路工程施工随污水、雨水工程施工后进行,现场出来一段做一段。路床土方全部清理至花坛内或人行道上,路床整平采用平地机整平,振动压路机辗压成型。4、流水施工应调开灰土拌和机、平地机、水泥稳定碎石生产和沥青混和料供应时间。6.3 与其它管线配合施工方案1、各类管线施工由项目部与建设项目部协调,有序组织干管施工。2、其它管线过路支管统一安排在一层灰土施工前埋设或水泥稳定碎石施工前埋设完毕。 3、消火栓及人行道上各类检查井,在人行道铺装前灰土基础完成后砌筑、安装到位。 4、花坛内不得填
45、埋施工垃圾。 6.4 特殊原因造成施工方案改变计划调整措施。 1、若因拆迁原因不能够按照施工组织设计方案施工应及时与建设单位沟通,若短期内无法解决时应及时调整,修改施工顺序或调整施工方案。2、顺序调整时应兼顾考虑其它管线施工。3、政策性提前工期时,应采取增加施工队伍或24小时连续施工的方案,同时采取技术措施缩短有关技术间隔时间。6.5 施工平面布置图、进度计划劳动力动态图和进度计划图见附图。第七章 主要施工方法及施工工艺7.1 测量放线: 1、测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间针对所有工程项目的施工进行测量控制。 (1)平面控制系统 拟采用导线测量的方法
46、建立平面控制系统,测量仪器采用全站仪。对市政设计院提供的中线桩进行复核,设置直线控制桩,控制桩位置应在稳定可靠、便于施工期间保存及使用方便。直线控制桩最好设在横断面上快车道边及红线处。重要交点桩采用三角点进行控制。 (2)高程控制系统 测量仪器采用DS3型水准仪,根据市政设计院提供的水准点,将标高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于200m且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为12Lmm(L为水准线长度公里数(km))。 2、放线控制(1)本标段的放线控制主要包括以下几个方面: 道路中心线和坡脚平面控制及高程控制; 污水管线平面控制及高程控制; 雨水管线平面控制及高程控制; 侧石和人行道的平面控制及高程控制。 (2)本标段的放线操作具体如下: 根据中心线控制桩恢复中线桩,然后以中线桩为原点,按设计图放出各分项工程的平面控制点,以临时水准点控制施工中的高程。 3、保证测量准确度及精度的措施。 测量拟采用以下措施保证测量准确及精度。 (1)需严格遵守中华人民共和国行业标准城市测量规范CJJ8-99中的相关规定,作业前各种测量仪器应做好规范要求的检验项目。 (2)水平角测量: 水平角观测采用方向观测法,仪器为全站仪,以两个半测回测右角取平均值为水平角测量值。两
