收藏 分销(赏)

风水管路安装技术措施.doc

上传人:自信****多点 文档编号:225425 上传时间:2023-03-08 格式:DOC 页数:3 大小:18.55KB
下载 相关 举报
风水管路安装技术措施.doc_第1页
第1页 / 共3页
风水管路安装技术措施.doc_第2页
第2页 / 共3页
风水管路安装技术措施.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

1、风、水管路安装技术措施井下石门皮带巷 100mm风、水管路,为保证施工期间人员安全及工程按期完成并验收合格,特制定安全技术措施如下:一、 施工地点:井下石门皮带巷二、 施工单位:机电队三、 施工内容: 100mm风水管路的加工、运输、安装。四、 工程量:压风管路300米、排水管路300米。五、 施工时间及完成时间:八月十四日完成六、 监督落实单位:调度室、安全科1、风水管路加工安装要求如下:风水管路龙门、短接加工统一有地面焊接加工,加工标准如下:(1)管子法兰盘焊接要与管子中线垂直,不能出现歪斜,焊渣要清理干净,焊缝不能出现漏水、漏风。管子弯头焊接要横平竖直,不能出现斜口。风、水管加工焊接,每

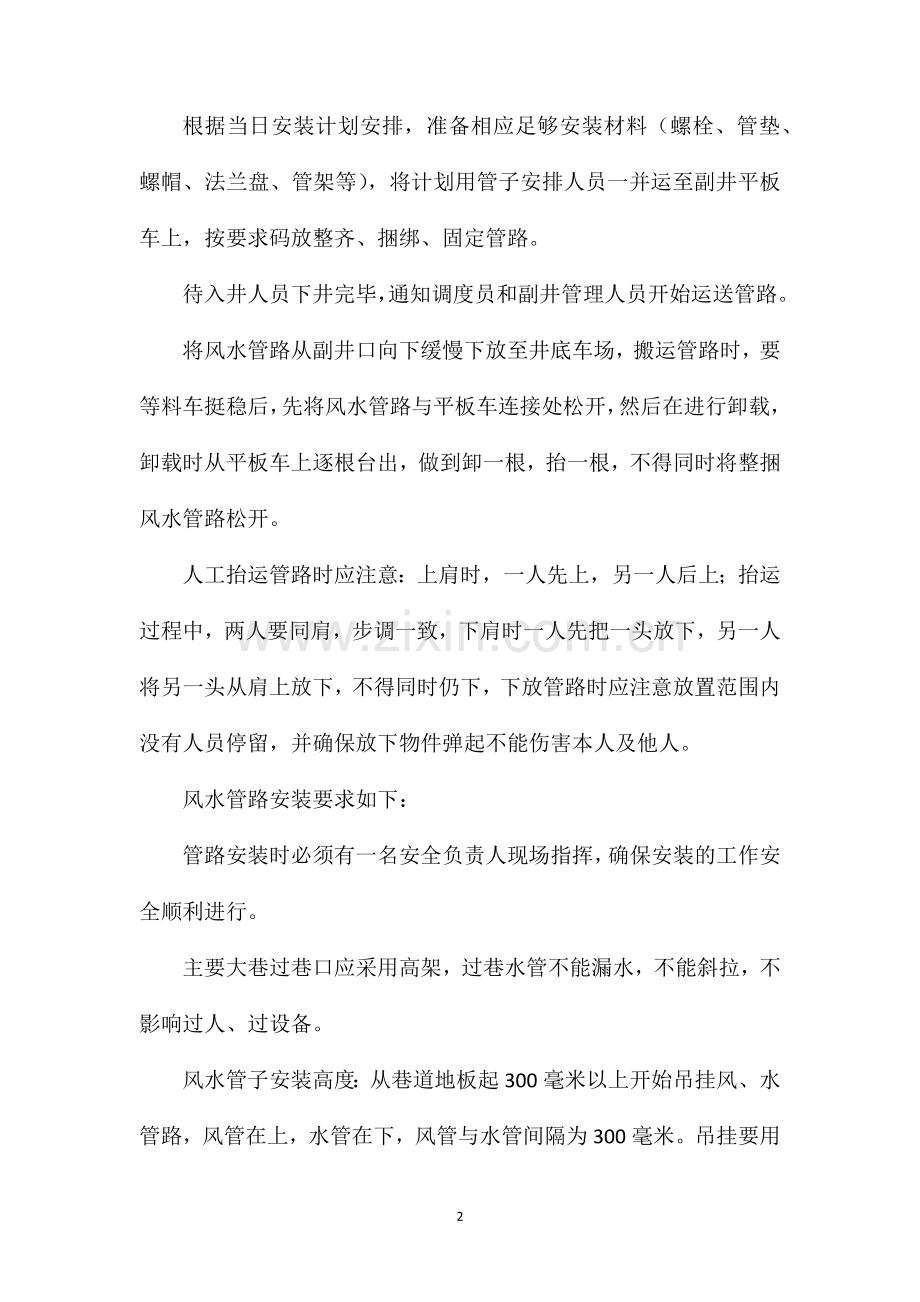

2、50米要500-1000mm长的短节。风、水管路短节焊成后在地面指定地点存放。风水管路运送要求如下:管路运送时必须有一名安全负责人即班组长现场指挥,确保运输工作的安全顺利进行。根据当日安装计划安排,准备相应足够安装材料(螺栓、管垫、螺帽、法兰盘、管架等),将计划用管子安排人员一并运至副井平板车上,按要求码放整齐、捆绑、固定管路。待入井人员下井完毕,通知调度员和副井管理人员开始运送管路。将风水管路从副井口向下缓慢下放至井底车场,搬运管路时,要等料车挺稳后,先将风水管路与平板车连接处松开,然后在进行卸载,卸载时从平板车上逐根台出,做到卸一根,抬一根,不得同时将整捆风水管路松开。人工抬运管路时应注意

3、:上肩时,一人先上,另一人后上;抬运过程中,两人要同肩,步调一致,下肩时一人先把一头放下,另一人将另一头从肩上放下,不得同时仍下,下放管路时应注意放置范围内没有人员停留,并确保放下物件弹起不能伤害本人及他人。风水管路安装要求如下:管路安装时必须有一名安全负责人现场指挥,确保安装的工作安全顺利进行。主要大巷过巷口应采用高架,过巷水管不能漏水,不能斜拉,不影响过人、过设备。风水管子安装高度:从巷道地板起300毫米以上开始吊挂风、水管路,风管在上,水管在下,风管与水管间隔为300毫米。吊挂要用锚杆,固定要用U型夹,吊挂间距5米。风、水管子每安装50米左右要安装一个短节留一个两通或三通阀门,便于洒尘用水和用风。管路安装不能出现跑、冒、滴、漏现象,要求风、水管路刷漆,风管刷黄漆,水管刷蓝漆,一切要求按照质量标准化进行。3

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 教育专区 > 爱心教育

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
