收藏 分销(赏)

更换副井提升机主轴轴瓦的安全技术措施.doc

上传人:自信****多点 文档编号:225400 上传时间:2023-03-08 格式:DOC 页数:2 大小:17.95KB
下载 相关 举报
更换副井提升机主轴轴瓦的安全技术措施.doc_第1页
第1页 / 共2页
更换副井提升机主轴轴瓦的安全技术措施.doc_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

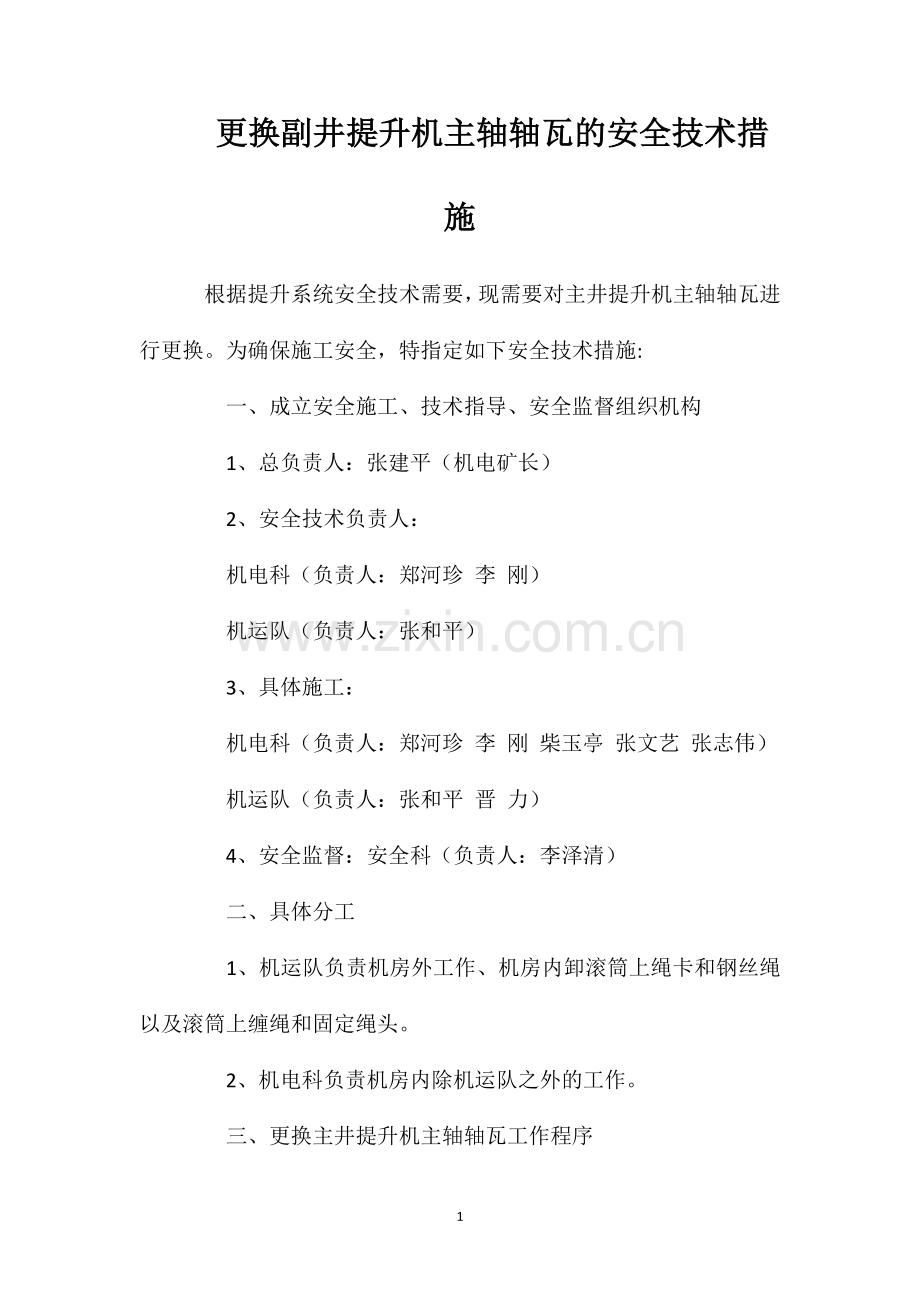

1、更换副井提升机主轴轴瓦的安全技术措施根据提升系统安全技术需要,现需要对主井提升机主轴轴瓦进行更换。为确保施工安全,特指定如下安全技术措施:一、成立安全施工、技术指导、安全监督组织机构1、总负责人:张建平(机电矿长)2、安全技术负责人:机电科(负责人:郑河珍 李 刚)机运队(负责人:张和平)3、具体施工:机电科(负责人:郑河珍 李 刚 柴玉亭 张文艺 张志伟)机运队(负责人:张和平 晋 力)4、安全监督:安全科(负责人:李泽清)二、具体分工1、机运队负责机房外工作、机房内卸滚筒上绳卡和钢丝绳以及滚筒上缠绳和固定绳头。2、机电科负责机房内除机运队之外的工作。三、更换主井提升机主轴轴瓦工作程序1、卸

2、绳。1)、提前一天将提升机运行方式由“变频” 改为 “工频”运行。2)、将提升机深度指示器的离合器脱开。3)、把副箕斗提到井口位置,用11#工字钢将其凳住。4)、井口发“二声”信号后,慢慢上提主箕斗,同时将副滚筒上的钢丝绳缠开,拖到机房外地上,直至主箕斗到达井口位置(略微高于井口,便于用工字钢支住箕斗),用11#工字钢将其凳住。5)、将副滚筒上的绳卡卸掉,然后将副滚筒上的钢丝绳全部缠开并拖到机房外。6)、井口打“三声”信号,主箕斗开始慢慢下放,悬空钢丝绳完全坠到地面后,停车;拖绳人员就位后,提升机司机继续按“三声”信号慢慢开车,直至滚筒上还有两圈绳时停车;将滚筒上的绳卡卸掉,人工将滚筒上的绳拖到机房外。2、用调整刹车的工具将刹车全部松开,使刹车手柄在全松闸状态下,刹车都处于不制动状态。3、将提升机所有电源切掉。2

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 教育专区 > 爱心教育

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
