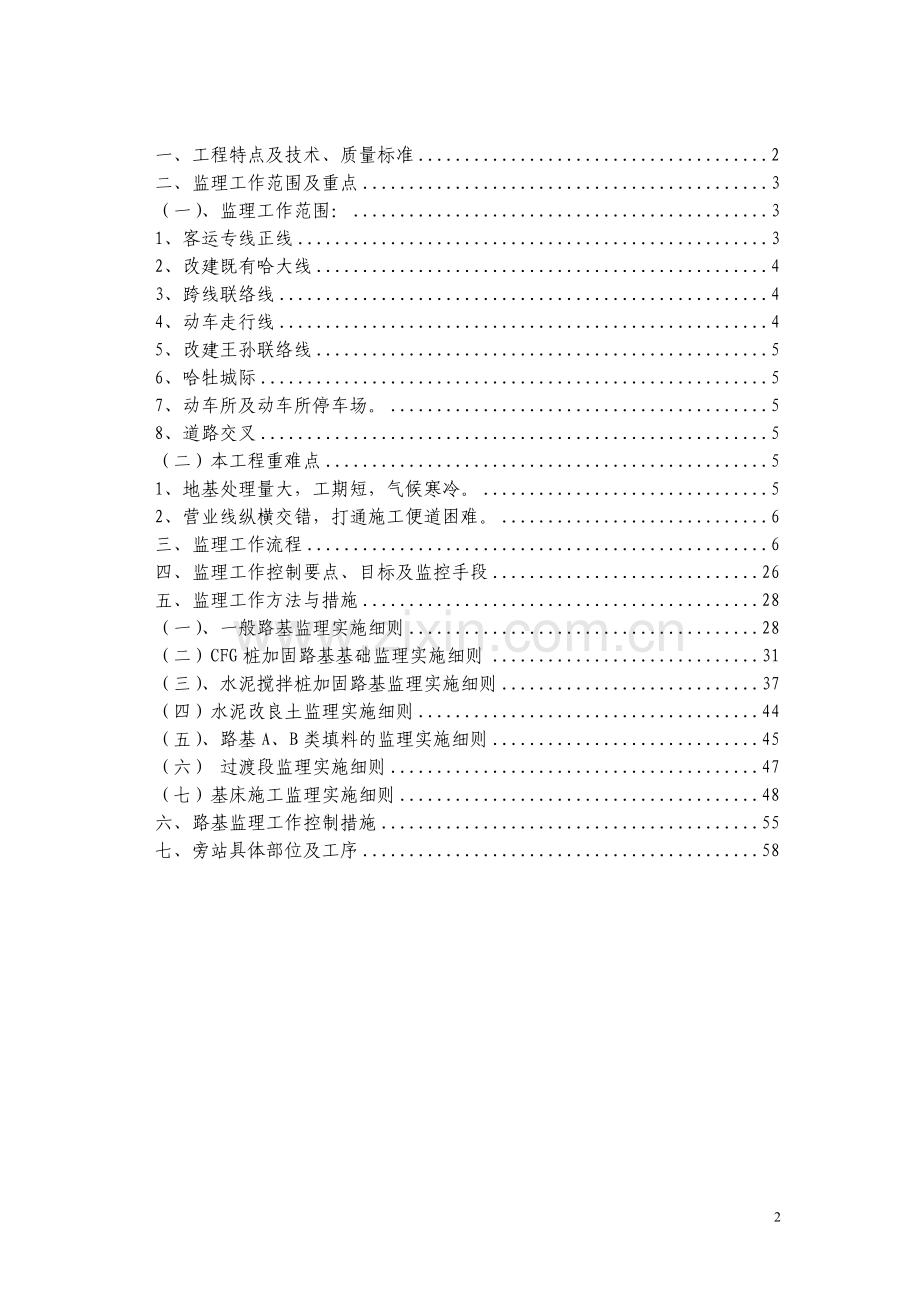

1、路基专业监理实施细则哈西客运站工程监理标监理站2010-4-15总监: 编制: 路基监理实施细则一、工程特点及技术、质量标准2二、监理工作范围及重点3(一)、监理工作范围:31、客运专线正线32、改建既有哈大线43、跨线联络线44、动车走行线45、改建王孙联络线56、哈牡城际57、动车所及动车所停车场。58、道路交叉5(二)本工程重难点51、地基处理量大,工期短,气候寒冷。52、营业线纵横交错,打通施工便道困难。6三、监理工作流程6四、监理工作控制要点、目标及监控手段26五、监理工作方法与措施28(一)、一般路基监理实施细则28(二)CFG桩加固路基基础监理实施细则31(三)、水泥搅拌桩加固路
2、基监理实施细则37(四)水泥改良土监理实施细则44(五)、路基A、B类填料的监理实施细则45(六) 过渡段监理实施细则47(七)基床施工监理实施细则48六、路基监理工作控制措施55七、旁站具体部位及工序58一、工程特点及技术、质量标准(1)、工程简况新建哈尔滨西客站路基工程主要包括:哈大客运专线及其引入,动车走行线范围内地基处理挡护工程。哈大客运专线贯通里程DK918+800DK928+500,贯通路基长度8.6 km,其中区间路基长度6.6km,占线路长度68.0;动车走行线路基长度4.65km,占线路长度64.5;联络线路基长度3.57km,占线路长度82.5。路基主要工程类型有:季节性冻
3、土路基工程、路基边坡防护工程、路基支挡工程、地基加固处理工程等。路基总计造价:10.27亿元。(2)、路基主要技术标准1)、哈大客运正线为速度目标值350km/h有砟轨道,动车走行线、联络线、改建既有哈大线为120160km/h级铁路重型。路基技术标准均按此标准执行。2)、本线地处深季节冻土地区,路基基床设置防冻胀层;、对于速度目标值350km/h客运专线,路基基床表层厚0.7m,路基基床底层厚2.3m,分为:基床底层上部厚1.5m(防冻胀层),基床底层下部厚0.8m。、对于速度目标值120160km/h级铁路,路基基床表层厚0.6m,路基基床底层厚1.9m,路基基床底层分为:基床底层上部厚1
4、.5m(放冻胀层),基床底层下部厚0.4m。、基床底层顶面设0.2m厚中粗砂和防渗复合土工膜(二布一膜600g/)隔断层。、填方高度小于路基基床厚度的低矮路堤及路堑地段,当地基条件不满足基床底层填料强度和防冻要求时,路基基床底层范围内挖除换填非冻胀性A、B组填料。二、监理工作范围及重点(一)、监理工作范围:1、客运专线正线本标段线路自DK918+300起线路沿既有哈大东侧向北引线,在既有哈大线王岗车站对侧穿王岗镇居民区,再上跨农垦铁路专用线,上跨三环路以后以深挖方路基引线,下穿既有王孙联络线、废弃哈屯下行联络线,同时下穿哈屯上行联络线,跨何家沟,进哈尔滨西客站,出站后线路折向与哈大铁路并行,下
5、穿乡政街,至标段终点DK928+500。客专正线线长10.2km。2、改建既有哈大线既有哈大线出夏家线路所后,由K1238+900起改线,左右线分别由此折向东,后两线并行跨过何家沟,引线与哈尔滨西客站并场设哈尔滨西站西场,出站后与客运专线并行,下穿乡政街,在K1245+200处与既有哈大线相接。改建既有哈大上下行线长度分别为6.747km、6.851km。3、跨线联络线(1)、下行跨线联络线:线路自客运专线DK921+240处以42号道岔向左引出下穿动车走行左线、改建哈大线上下行线后,在正线GK923+337.4接入哈尔滨西站西场。联络线线路长度2.153km。(2)、上行跨线联络线:线路自客
6、运专线右线DK921+240处以42号道岔向右引出,上跨客专正线、动车走行左线,在正线GK923+337.4接入哈尔滨西站西场。联络线线路长度为2.144km。4、动车走行线(1)动车走行左线线路双线引出动车运用所后,左线在哈前公路北侧下穿客运专线后折向,在哈大客专DK918+919后与客运专线并行,下穿哈屯联络线后在哈大正线及下行跨线联络左侧引线,折角上跨下行跨线联络线后接着下穿上行跨线联络线,后在客专正线DK923+011附近与客专正线并行,引入哈尔滨西客站东场。动车走形左线长度6.59km。(2)、动车走行右线动车走行右线穿王岗垃圾场后,在客专正线DK918+451附近,在客专正线右侧与
7、其并肩引线,同样在下穿哈屯联络线后在DK921+240附近与上行跨线联络线并肩而行,至Ddyk21+936后,与其分行,之后在客专正线DK922+851附近在其右侧并肩引入哈尔滨西客站东场。动车走行右线长度6.58km。5、改建王孙联络线由于客专正线下穿王孙联络线,因此对既有王孙线进行改建,改建长度分别为王孙联络左线1.383km,右线1.634km。6、哈牡城际哈牡城际铁路双线引入哈尔滨西站左侧,进站前设疏解线。7、动车所及动车所停车场。 8、道路交叉(1)客运专线上跨电气化以及远期有电化可能的铁路净高一般按6.557m设计,跨远期规划有双层集装箱运输的铁路净高一般按7.96m设计。上跨客运
8、专线铁路、公路立交净高一般按不高于7.25m设计。(2)等级公路净高一般为4.55.5m,城市道路及规划道路净高按5m设计;乡村道路立交净高按3.54.5m设计,人行通道净高按2.5m设计。9、维修通道设置在线路两侧位置。路基宽度4米,行车道宽3.5m,路面采用12cm厚的泥结碎石。10、防护栅栏DK911+000DK914+500采用高度为1.8m,其余地段均采用高度2.2m的钢筋混凝土防护栅栏,防护栅栏每间隔30m设警告标志,设置警示标志的立柱上预制内凹的“禁止攀爬”字样,采用高度为80mm的黑体字形,内涂黑色油漆。防护栅栏一般设在路堤天然护道外1m及路堑堑顶外2m;如有排水沟、天沟时,防
9、护栅栏则设在排水沟、天沟外1m。(二)本工程重难点1、地基处理量大,工期短,气候寒冷。地基处理一览表序号处理项目单位二标工作量二标工作量全计1水泥搅拌桩m161748173647823539592CFG桩m28466675148328981503旋喷桩m51667516674管桩m1960761960765强夯M256865905531474186重型碾压M21464351464357冲击碾压M2253082678233209052、营业线纵横交错,打通施工便道困难。与既有营业线横交地段表序号营业线横交处说 明1王孙立交在哈大客专DK920+865处与既有王孙线交义2哈屯立交与既有哈屯线交义3
10、改建哈大左线交义在GK1239哈大左线交义4改建哈大右线交义在GK1238哈大左线交义5白家沟中桥两座在哈大线DK927+244处交义3、桩板挡墙施工难度大。4、路基标准不一致,不同路基衔接注意过渡。5、桥涵多,过渡段多,施工难度大。三、监理工作流程1、施工过程监理工作程序监理工作内容对标自检提报合格证上 报组织申请调试报告工地材料设备工程质量事故现场测试检查确认参加处理参加评验检查确认监理阶段工程施工过程质量控制内容施工单位自 控施工质量监理单位隐蔽工程创优活动熟悉检查与旁站2、质量控制检查程序审查开工申请单每检验批完工后承包人自检填报检验批报审表驻地监理工程师进行质量检查,签认质量检验批复
11、单分项工程已完工承包人自检填报检验申请批复单及分项工程中间交工证书驻地监理工程师检查,汇总质量验收单监理站签认分项工程中间交工证书进行下道工序合格不合格不合格返工合格不合格返工不合格合格报送监理工作站合格3、分项工程监理程序合格不合格填写分项工程开工申请报告承 包 人.施工组织设计、施工工艺、 施工准备、验收标准等.工人、技术人员数量.机械设备、数量、型号.原材料试验资料、砼配合比.试验仪器、设备审核分项工程开工申请报告监理工程师审核结果试验或测量监理工程师开 工监理旁站检查填报质量验收通知单承 包 人承包人根据合同条款、规范要求、自检合格并报有关资料现场检查现场监理工程师监理试验室检验监理试
12、验工程师检验结果报监理工程师检查、抽查、评定有关部门检查结果返 工填写质量验收单监理工程师签发中间交工证书同 意不 同 意 4、原材料监理程序合格料 源自 检承包人厂(场)质保书提交材料报告单承 包 人监理试验室抽检监理试验工程师审 核监理工程师批准材料进入施工现场使用承包人按规定批量自检并填写质检报告单监理按抽检频率和现场发现材料有问题时进行抽检专业监理工程师审批通知禁止使用并自费运出现场合格继续使用不合格不合格 5、导线、水准点交接程序设计单位业 主监理工作站报验复测资料承包人复测、复校承包人校桩、护桩有问题无问题6、施工放样测量导线桩、水准点桩、逐桩坐标放样、路中心桩、路基边缘桩、桥涵等
13、构筑物位置桩增补控制点、水准点桩监理工程师复桩监理工程师批准资料及桩志复核复测合格对放样桩和资料有疑问等承包人保护所有桩志不受损坏7、进度控制的工作流程施工单位提出延期监理审批延期否工程开工施工单位提交进度计划监理审批监理工程师督促施工单位采取赶工措施施工单位调整进度计划要求整改是同意监理审核同意不同意工程竣工验收每月进行检查直至工程竣工进度计划执行有拖延施工单位责任?8、计量程序合格专业工程师会同主管副总监审查监理人员通知承包人计量时间部位监理与承包人共同计量承包人自检提出中间交验申请专业监理工程师抽查检验试验、测量工程师配合签认中间交工证书承包人填报工程计量表总监审核业主审定合格不合格不合
14、格 9、路基工程监理工作流程 审查承包人质量保证体系组织情况 审查承包人施工工艺流程 检查工具、人员、试验设备是否进场,能否达到开工条件 召开工地会议 交换施工、监理人员名单,分工岗位并开展工作 承包人汇报开工准备情况 监理交代技术要求,检测频率方法 复核土样试验 最大干密度、最佳含水量 检查土源情况 检查路线范围内场地清理压实 检查松铺厚度,土料质量,清除上料中的有害物质 逐层逐段按规定频率检查压实度 每月定期检查(如12次)路基几何尺寸 检查承包人的恢复放样 路基整修,特别注意各部位几何尺寸、平整度符合要求 组织分项工程验收符合开工条件批准承包人单项工程开工报告逐层逐段检验合格签认,并进入
15、下道工序检验合格由监理工程师签认资料汇总归档允许线路上部构造施工开工前准备施工监理工程验收10、路基填料监理工作流程会同承包人踏勘料场取土样做对比试验做标准击实试验确定标准干密度和最佳含水量批准各土场各层次的标准干密度和最佳含水量11、原地面清理及填前压实监理工作流程 检查放样 检查机具进场批准开工报告目测现场清理,检查不适宜材料的清除检查洞穴、坑槽回填、压实检查原地面碾压签认、验收、批准上土批准原地面碾压合格合格合格12、地基加固监理工作流程 熟悉施工图纸、测试程序方法 复核承包人线路放样、材料 检查机具设备,施工工艺流程垫层、试验桩测试施工监理旁站检测按一般路基检测要求和频率检测砂垫层和填
16、土批准垫层及试桩工作批准开工签认垫层工序报验单逐批签认工序报验单最终签署中间交工证书检查沉降板埋设和观测合格符合要求13、水泥搅拌桩监理工作流程批准试验桩施工合格,批准使用合格,批准使用进场水泥原材料监理抽检试验检查和验收原地面处理 审批施工布置图设计 审批施工工艺及流程,检查机具并标定 复核控制放样、施工放样 质量保证措施和质量自检体系的审查触探、取芯及承载力试验检测旁站和对第三方检测单位的管理批准分项工程开工 熟悉设计文件,制定监理细则 安排现场监理旁站人员并岗前培训 确定检测试验方法和外委检测单位 施工试桩全过程监理旁站、检查 审核试桩自检资料并现场质量抽检验收 审查试施工总结和开工报告
17、 施工全过程监理旁站、检查 水泥进场和使用中的抽检试验 逐批进行对完成工程量检测试验 逐批签认施工质量报验单 最终签署中间交工证书整理监理试验检测资料和竣工监理检验资料14、改良土监理工作流程 土料选定,取样进行液塑际、颗粒分析试验 改良土配合比试验 改良土材料的检测路基专业工程师检查 监理进行平行试验 试验工程师审核 备料情况检查 拌和场地、拌和机械的检查 拌和均匀程度检查 摊铺平整 成型碾压 外观检查 压实度检查 路基工程师对外观检查,或平整度差,拌和不均匀,表面轮迹起皮,要求返工 试验室检查压实度,不合格返工进行下道工序15、边坡锚喷加固监理工作流程 熟悉施工图纸,审批施工方法 检查施工
18、单位施工准备工作 检查钻孔、喷射机具 检查试喷效果,确定合适配比及施工方法施工监理旁站,检查砂浆强度,锚杆拔力、喷层厚度、网眼尺寸、坡面平整度。进行外观鉴定验收签认工序报验单批准试喷签认锚喷工序报验单批准开工检查不合格,令承包人自费返工合 格 钢筋、锚杆、水泥、砂等原材料试验 检查边坡处理情况合格合格16、填土预压监理工作流程 审查施工工艺流程 复核测量放样 检查机具设备人员进场情况检查沉降板制作是否符合标准 检查填前压实符合设计要求 检查沉降板埋设符合设计要求 检查三角垫层压实度检测第一层土及各层填土的压实度及沉降量鉴定超预压土的高度及孔隙率观察下沉量直至稳定验收合格签署中间交工证书检查合格
19、批准开始报告签认工序报验单控制逐层松铺厚度,检查土料中有否不适宜材料,督促观测沉降量并加沉降管逐层签认工序报验单合格合格不合格17、填土工程质量监理工作流程选定土场,取样进行击实、液塑试验承 包 人监理试验工程师审核监理、承包人双方共同检测松铺厚度 进行碾压,监理旁站 压实度检测监理、承包人双方选择位置,承包人自检承包人送报验单进行下道工序监理工程师审批专业监理工程师审批不合格取样重做试验不合格重新碾压合格18、填土压实监理工作流程 检查已铺土含水量,有无不适用材料 批准标准干密度 铺土是否大致平整,压实机具到现场 松铺厚度施工 控制含水量碾压遍数监理 碾压程序和方法符合要求旁站 处理表面“弹
20、簧”“干松”按频率抽验压实度或每月每34层检查各部位几何尺寸签认工序报验单进入计量合格不合格口头同意碾压19、挖方路基监理工作流程 审查承包人施工工艺,生产安全规程 确定土石方调运或废弃 复核放样资料,桩志 检查施工中开挖边线是否符合放样 检测外侧边坡度是否符合设计 土石方调运或废弃是否符合计划 检查安全生产落实情况检查路槽,内外边坡,路基宽度,排、截水沟位置,废土堆等批准单项工程开工监理旁站签认中间交工检验单20、路基修整监理工作流程审查承包人放样资料批准承包人整修方法及材料检验高程、平面位置、宽度、横坡度、平整度(表面无干松裂纹、弹簧)监 理 旁 站验收并签署中间交工证书不合格合格21、支
21、挡构造物监理工作流程砂石、水泥备料送至施工程序构造物基础开挖基底清理、整平填报隐蔽工程验收通知单圬工砌筑监理工作项目监理旁站现场抽查,签发隐蔽工程质量验收单监理旁站回填材料备料及回填洒水养护填报质量验收通知单支挡构造物质量认可几何尺寸检查、填写质量验收单报 送合 格四、监理工作控制要点、目标及监控手段 监理控制要点、目标及控制手段序号控制要点控制目标控制手段说明1地基处理地基承载力符合设计要求严格按客专验标及验标指南对原地面清表、平整压实,换填改良土、碎石、砂砾垫层,软土地基加固用旋喷桩、CFG桩、水泥搅拌桩、预应力管桩、强夯、冲击碾压进行监理。2原地面平整碾压符合设计要求1、设计不作特别处理
22、的地基,原地面松软土及腐植土应清除干净,经平整、夯压后,其表面应无杂草、树根、腐殖土。地基地下水出露处的处理应满足设计要求。2、当路堤高度小于25米时,其地基压实质量应符合基床压实标准。基床范围内的地基土比贯入阻力Ps值应大于1.5MPa或允许承载力应大于0.18MPa。不能满足时应按设计要求采取土质改良或加固措施。3、地面横坡陡于l:5时,应按设计在原地面开挖台阶,台阶宽度不小于1 m。通过现场检查及检验批验收使原地面平整碾压达上述要求。3表层沥青混凝土施工符合设计要求、 严格按设计要求进行施工;、 按沥青表层混凝土监理细则进行监理,各项指标符合客专验标要求。4CFG桩复合地基承载力符合设计
23、要求通过旁站监理及检验批验收。5路堤填筑各项指标符合设计要求1、控制填料的质量、松铺厚度、压实前的含水量和石灰改良土的掺灰量,压实度。2、检查试验室的资质、人员、设备能否满足本工程土工试验的要求。3、控制路基填料种类、质量,对土样、掺加料做好见证取样送检和平行试验。4、搞好边坡压实度、桥涵过渡段施工质量的控制。搞好石灰改良土拌和场的环境保护。5、通过试验使路基地基系数、压实系数及孔隙率达标。6基床填筑符合设计及验标要求1、 监理架子队严格按填筑工艺及试验段获取并经专监批准的参数进行施工。2、 通过试验使路基地基系数、压实系数及孔隙率达标。7路堤边坡符合设计要求1、搞好边坡压实度的控制,填层检查
24、时,重点检查填层宽度,确保加宽量不少于0.5米,压实到边是保证边坡质量的关健;检验批验收时重点在边坡部位检查压实度。2、路堤边坡应密实、稳固,其压实质量应符合同层路路基填层的标准要求。3、边坡肩棱整齐,曲线圆顺,坡面平整,无浮碴。4、边坡绿化按设计施工。8过渡段填筑符合设计及验标要求1、路堤过渡设施应严格按设计要求进行施工。2、过渡段基底处理过程中及处理后应严格按照设计要求作好地面排水,避免降水及地表径流对施工质量产生不利影响。对地下水的出露位置和处理前、后的出水情况应有记录。其处理后的地基条件应符合上表路堤基底处理技术要求的规定。3、过渡段填筑必须待桥台结构物混凝土或砌体水泥砂浆强度达到设计
25、强度、过渡段地基工程经验收合格后方能施工。4、过渡施工重点检查压实度和孔隙率,严格按设计要求进行分层压实,分层厚度不大于20cm。应用机械冲击夯进行夯实。5、桥台后2m范围内的填筑压实应采用人工配合小型机械压实,过渡段的填筑不得破坏桥台的稳定及损坏结构物。6、级配碎石、级配砂砾石的质量应符合设计要求。9各种挡墙符合设计要求1、 重点抓好桩板挡墙的挖孔桩的人身安全,要求施工单位严格按JGJ94-2008桩基施工技术规范中有关人工挖孔桩要求实施。2、 抓好冠梁、横梁施工及其他挡墙的施工监理,通过对检验批验收、混凝土旁站监理,使工程质量符合设计及验标要求。10既有营业线施工安全安全无事故1、安全协议
26、2、施工前调查现场明确地下管线走向,人工探挖后,再用机械挖,3、机械施工安全、专人防护、人随机动,4、与既有营业线进行物理封闭,5、要求施工单位制定专项施工方案。五、监理工作方法与措施(一)、一般路基监理实施细则路基工程是铁路的基础工程之一,结构物基坑及台(墙)背回填是路基土方工程中经常发生问题而又容易被忽视的工程,填挖交界处、填方路堤接口处常是路基工程的薄弱环节,特殊路基处理则是基础的基础,搞好这些工程的现场监理至关重要,必须予以高度重视。同时安全工作也应予以充分重视。(1)路基工程类型路基主要类型:高路堤、陡坡路基、边坡防护路基、基床处理路基、不良地质路基、特殊地质路基等。(2)路基技术要
27、求无碴轨道路基在路堤基底以下压缩层范围内的地基土必须符合设计文件有关要求,土质地基均应进行工后沉降分析。路基工后沉降控制要求必须满足设计文件中有关路基工后沉降控制要求,否则应进行地基加固处理。对无碴轨道路基,路基填筑施工完成后,应按设计要求进行沉降观测,并经系统分析评估,沉降稳定且工后沉降满足要求后方可铺轨。(3)监理控制重点审核承包人施工组织设计,重点包括各标段土石方调配、路基填料改良、路基填筑施工工艺等内容,重点控制施工工艺中以下内容:路基基底处理工艺改良土拌制施工工艺AB类填料拌制工艺路基填筑工艺路桥过渡段处理办法路基工后沉降控制方法支挡结构施工工艺路基附属施工工艺对于全线软土地段地基的
28、加固处理方案,在施工前,监理工程师要求施工单位必须进行工艺性试验,确定主要工艺参数,报相关单位确认后方可大面积施工。路堤与基床填筑应严格遵照“三阶段、四区段、八流程”进行。对不同土源及不同土质的填料在开工前要进行材质检验,选取合理的工艺参数并组织试验,进行施工验证,以确定最佳的施工工艺参数和方法。填料的挖、装、运、摊铺、晾晒(或洒水)、碾压、平整和检验等各工序必须顺序渐进、层层把关,并注意检查施工设备的配套。质量检验是贯穿于整个施工过程之中的最关键的工作,必须根据施工进度,配备足够的符合规程要求的检测设备和人员。基床表层级配碎石或级配砂砾填筑应按“四区段、八流程”进行。基床表层填料的级配碎石或
29、级配砂砾的材质必须符合设计要求;应集中设场机械搅拌工艺来制备合格的级配碎石或级配砂砾;填料颗粒组成的实际施工配合比和含水率应通过现场填筑试验确定。基床以下应采用A、B组及C组中的块石、碎石、砾石类填料。应根据现场实际,确定取土场,对于细粒土、粉土和易风化软岩块石及其风化物等C、D组填料,必须进行填料改良。改良工艺宜采用厂拌法(只有当路基局部地段填料为砂性土,且填筑工程量较少,并采取了可靠的质量保证措施时,方可采用路拌法施工)。监理工程师必须加强全线改良土的施工监理工作,从取土场、拌和站、运输、摊铺、碾压等各个环节进行控制。过渡段填筑应按照设计要求施工,且应做沉降差异验算,沉降应逐渐过渡,控制沉
30、降差异造成的折角应小于设计要求。对于软土、软弱土、浸水路基要采取有针对性的措施:对软土路基要监督施工单位按规定进行沉降及位移观测,严格控制填筑速率;膨胀土路基施工要突出防雨和排水,要求施工单集中力量、连续快速组织施工,尽量缩短开挖面的暴露时间;浸水路基在有条件时要采用排水疏干法施工。路堤、路堑封闭隔水处理工艺,路堑基本原则是“堑顶截水、堑底排水;分级开挖、分级支护;工序相随、环环紧扣;安全为首、边坡稳定”。监理工程师重点核查施工方法是否根据施工区段的地形、地质、气候、水文及设备隋况而合理确定。路基工后沉降控制及评估按照设计要求的“路基工后沉降控制值”的要求,严格控制路基工后沉降。无碴轨道路基必
31、须确保路基填筑完成后,至少有12个月的沉降观测和调整期。经过系统的分析和评估,路基沉降稳定且工后沉降满足设计要求后,才能开始组织无碴轨道铺设施工。(4)监理方法和措施路堤施工监理主要对路堤基底、填料、地基系数及压实密度动态变形模量Evd、Ev2及Ev1/Ev2的比值等环节的质量进行控制和检查。路堤基底属隐蔽工程,监理工程师必须检验。尤其是软土路基基底处理工艺应作为监理控制重点。对路堤填料按有关要求检查。在填筑过程中,应根据现场施工机械类型,填料和种类,对压实土层的地基系数及孔隙率、Evd、Ev2及Ev1/Ev2的比值等进行检查。注意路堤成型后检查。改良土路基填筑工艺必须严格控制。路桥过渡段应严
32、格按照设计要求组织施工。桥台和横向结构物基坑和过渡段基底处理必须在隐蔽工程验收合格后才能进行回填和填筑施工。桥台和横向结构物混凝土或圬工砌体水泥砂浆强度必须达到设计要求后才能进行过渡段填筑施工。桥台基坑回填材料应符合设计要术。过渡段与相邻的路堤和锥坡应按水平分层一体同时填筑。过渡段级配碎石填料与相邻的路堤填料之间的反滤层按设计施工。过渡段两侧一定要按设计做好纵向和横向排水,以免水从结合部渗入路基造成病害。基床加固检验施工单位试验确定的有关数据,在施工中检查灰土虚铺、压实厚度、压实遍数、地基系数及孔隙率、动态变形模量Evd、Ev2及Ev1/Ev2的比值。检查加固材料的材质。检查施工中的防水、防雨
33、措施。特殊土地区路基软土地区,注意路堤高度超过设计临界高度和设计要求进行基底处理的检查内容和施工注意事项。软弱土路堑基床换填暴露时间、填层碾压、碾压时含水量、地基系数及孔隙率、动态变形模量Evd、Ev2及Ev1/Ev2的比值是检查重点,膨胀土路基填筑工艺是监理控制重点。制定软土路基工后沉降控制办法,确保路基工后沉降满足设计和规范要求。挡土墙挡土墙重点检查项目为基础和墙背防排水系统(均属隐蔽工程),监理工程师应检查签证。基底岩土工程地质条件是否与设计一致,基底表面有无松软岩土。倾斜基底的处理方法是否恰当,墙身砌筑质量的检查。雨季施工注意事项认真检查墙背防排水系统墙前防、排水设施及泄水孔位置、孔距
34、应符合要求;隔水、反滤层构造材料应符合设计要求。(二)CFG桩加固路基基础监理实施细则客运专线要求路基具有地基稳定少沉降,目前设计最好的方法就是采用复合地基加固措施。比较复杂的就是CFG桩、搅拌桩加固路基,使复合地基承载力达300KPa。其他桩基施工严格按路基验标进行监理。施工前准备期监理工作。、施工前应根据设计纵、横断面图纸,核对地形地貌和断面标高。、铁路沿线地下管线较多,有油气管道、给排水管道、电力、通信、国防管线等。施工前必须进一步查明既有管线的位置,在与相关部门取得迁改协议或经主管部门同意防护方案后才能进行施工。、施工前及施工期间采用适宜的方法和手段加强地质资料核对(含地下水、地表水和
35、地基土的侵蚀性核对),特别是地基条件以及各种类型过渡段的横纵向变化情况、核对,地基条件核查沿线路方向间距3050m。如发现与设计不符,应及时通知设计单位。、施工前应作好系统排水工程,防止降水和地表水浸润基床和路基本体。、CFG桩、搅拌桩等施工前应进行室内配比试验,确定合理的配比,、施工前必须按设计要求对原地面进行处理施工前应清除路基范围原地面表层植被,挖除树根,做好临时排水设施。 原地面松、软表土及腐植土应清除干净,翻挖回填压实质量应符合设计要求,基底应密实、平整。 地基条件应符合设计文件的原地面处理应满足所处路堤部位的填筑要求。 原地面处理前,应对地基地质资料进行核查,路堤地基条件应符合设计
36、文件。当不符合时,应及时反馈。要求施工单位沿线路纵向每100m检验2点,监理单位100%见证检验,勘察设计单位现场确认。检验方法:静力触探试验等。 原地面处理后的外观应符合下列要求:a基底无草皮、树根等杂物,且无积水;b 原地面基底密实、平整;坑穴处理彻底,无质量隐患;c横坡应符合设计要求。 原地面处理前,当坡度陡于1:5时,应自上而下挖台阶,并整平碾压,沿线路横向挖台阶的宽度、高度应符合设计要求,沿线路纵向挖台阶的宽度不应小于2m。 施工前应对换填的范围和深度进行核实,监理签认。 当采用机械挖除换填土时,应预留3050cm的保护层由人工清理。 换填所用的填料应符合设计要求。换填中粗砂或碎石的检验应符合路基客专验标第4.3.3、4.3.4条的规定。换填普通填料及物理改良土的检验应符合路基客专验标第5.2.1、5.3.2条的规定。换填化学改良土的检验应符合路基客专验标第5.2.1、5.3.3条的规定。监理单位按施工单位抽检次数的10分别进行平行检验和见证检验。 换填深度应满足设计要求。、桩基施工前应进行工艺性试桩,验证设计参数,获取施工工艺参数,提出过程质量控制方法,专监签认后实施。施工单位
