收藏 分销(赏)

造价工程师测验考试《工程造价案例分析》测验考试.doc

上传人:w****g 文档编号:2243327 上传时间:2024-05-23 格式:DOC 页数:9 大小:273.50KB
下载 相关 举报
造价工程师测验考试《工程造价案例分析》测验考试.doc_第1页
第1页 / 共9页
造价工程师测验考试《工程造价案例分析》测验考试.doc_第2页
第2页 / 共9页
造价工程师测验考试《工程造价案例分析》测验考试.doc_第3页
第3页 / 共9页
造价工程师测验考试《工程造价案例分析》测验考试.doc_第4页
第4页 / 共9页
造价工程师测验考试《工程造价案例分析》测验考试.doc_第5页
第5页 / 共9页
点击查看更多>>
资源描述

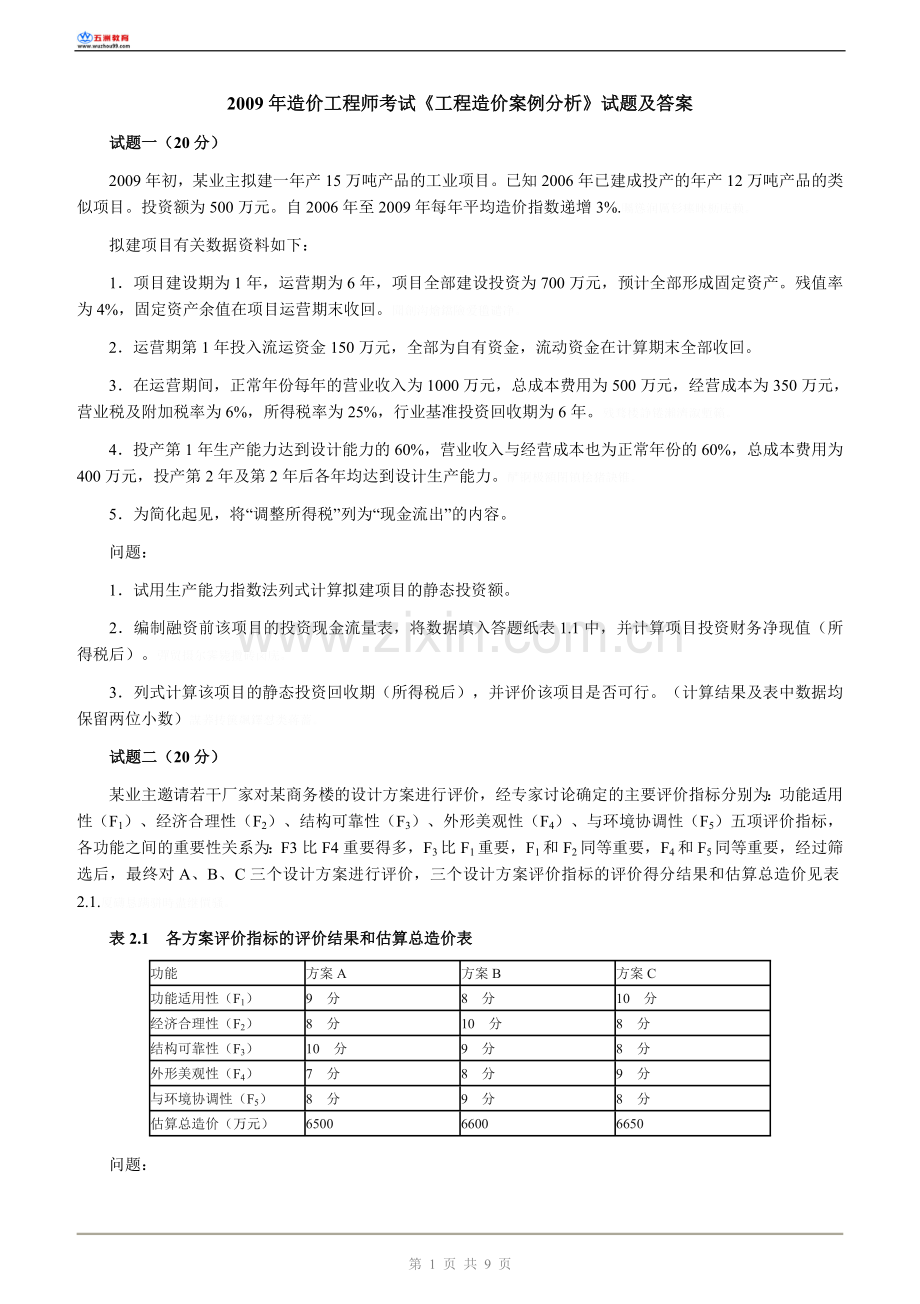

1、2009年造价工程师考试工程造价案例分析试题及答案试题一(20分)2009年初,某业主拟建一年产15万吨产品的工业项目。已知2006年已建成投产的年产12万吨产品的类似项目。投资额为500万元。自2006年至2009年每年平均造价指数递增3%.矚慫润厲钐瘗睞枥庑赖。拟建项目有关数据资料如下:1项目建设期为1年,运营期为6年,项目全部建设投资为700万元,预计全部形成固定资产。残值率为4%,固定资产余值在项目运营期末收回。聞創沟燴鐺險爱氇谴净。2运营期第1年投入流运资金150万元,全部为自有资金,流动资金在计算期末全部收回。3在运营期间,正常年份每年的营业收入为1000万元,总成本费用为500万

2、元,经营成本为350万元,营业税及附加税率为6%,所得税率为25%,行业基准投资回收期为6年。残骛楼諍锩瀨濟溆塹籟。4投产第1年生产能力达到设计能力的60%,营业收入与经营成本也为正常年份的60%,总成本费用为400万元,投产第2年及第2年后各年均达到设计生产能力。酽锕极額閉镇桧猪訣锥。5为简化起见,将“调整所得税”列为“现金流出”的内容。问题:1试用生产能力指数法列式计算拟建项目的静态投资额。2编制融资前该项目的投资现金流量表,将数据填入答题纸表1.1中,并计算项目投资财务净现值(所得税后)。彈贸摄尔霁毙攬砖卤庑。3列式计算该项目的静态投资回收期(所得税后),并评价该项目是否可行。(计算结果

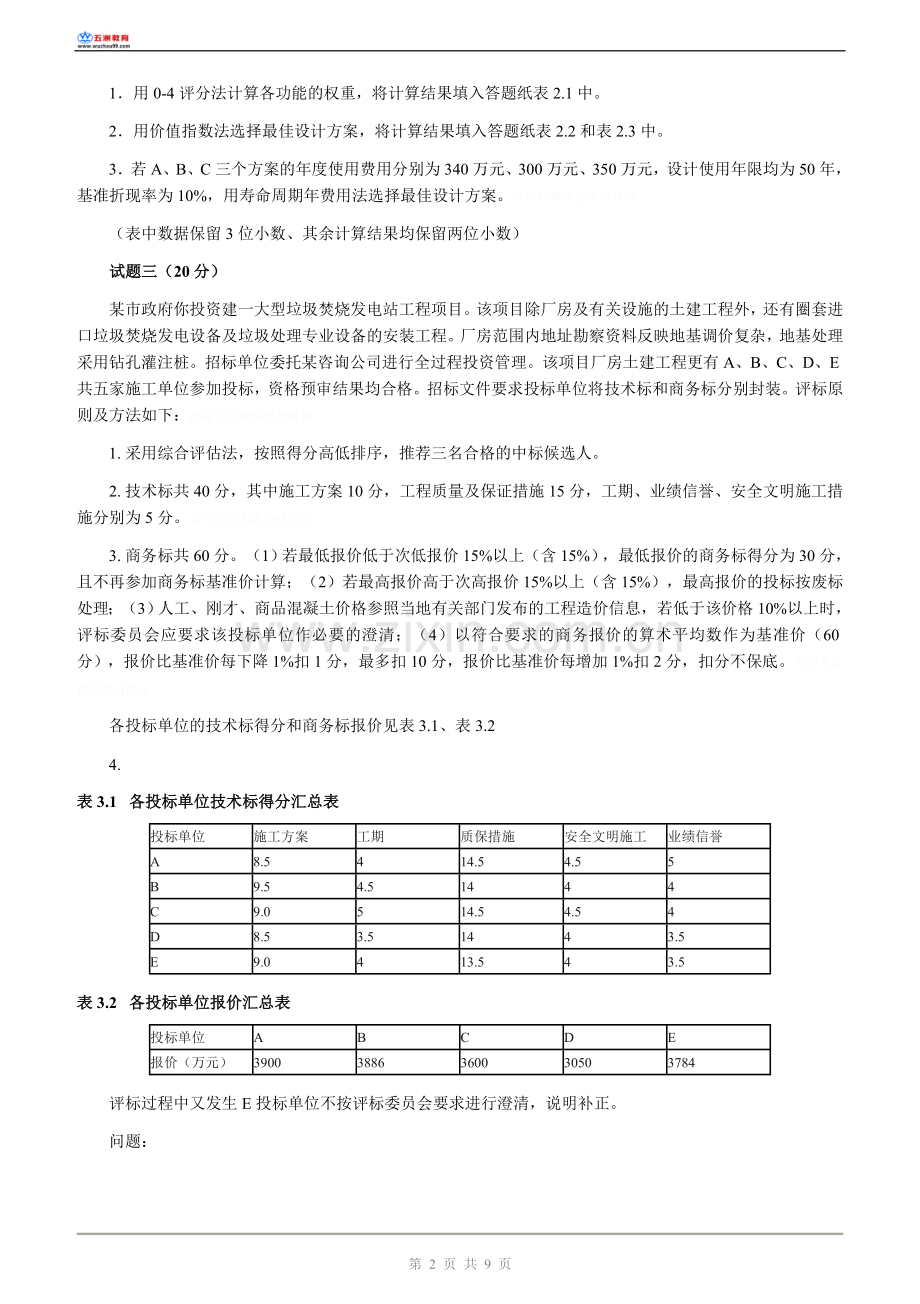

3、及表中数据均保留两位小数)謀荞抟箧飆鐸怼类蒋薔。试题二(20分)某业主邀请若干厂家对某商务楼的设计方案进行评价,经专家讨论确定的主要评价指标分别为:功能适用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)、与环境协调性(F5)五项评价指标,各功能之间的重要性关系为:F3比F4重要得多,F3比F1重要,F1和F2同等重要,F4和F5同等重要,经过筛选后,最终对A、B、C三个设计方案进行评价,三个设计方案评价指标的评价得分结果和估算总造价见表2.1.厦礴恳蹒骈時盡继價骚。表2.1各方案评价指标的评价结果和估算总造价表功能方案A方案B方案C功能适用性(F1)9分8分10分经济合

4、理性(F2)8分10分8分结构可靠性(F3)10分9分8分外形美观性(F4)7分8分9分与环境协调性(F5)8分9分8分估算总造价(万元)650066006650问题:1用0-4评分法计算各功能的权重,将计算结果填入答题纸表2.1中。2用价值指数法选择最佳设计方案,将计算结果填入答题纸表2.2和表2.3中。3若A、B、C三个方案的年度使用费用分别为340万元、300万元、350万元,设计使用年限均为50年,基准折现率为10%,用寿命周期年费用法选择最佳设计方案。茕桢广鳓鯡选块网羈泪。(表中数据保留3位小数、其余计算结果均保留两位小数)试题三(20分)某市政府你投资建一大型垃圾焚烧发电站工程项目

5、。该项目除厂房及有关设施的土建工程外,还有圈套进口垃圾焚烧发电设备及垃圾处理专业设备的安装工程。厂房范围内地址勘察资料反映地基调价复杂,地基处理采用钻孔灌注桩。招标单位委托某咨询公司进行全过程投资管理。该项目厂房土建工程更有A、B、C、D、E共五家施工单位参加投标,资格预审结果均合格。招标文件要求投标单位将技术标和商务标分别封装。评标原则及方法如下:鹅娅尽損鹌惨歷茏鴛賴。1.采用综合评估法,按照得分高低排序,推荐三名合格的中标候选人。2.技术标共40分,其中施工方案10分,工程质量及保证措施15分,工期、业绩信誉、安全文明施工措施分别为5分。籟丛妈羥为贍偾蛏练淨。3.商务标共60分。(1)若最

6、低报价低于次低报价15%以上(含15%),最低报价的商务标得分为30分,且不再参加商务标基准价计算;(2)若最高报价高于次高报价15%以上(含15%),最高报价的投标按废标处理;(3)人工、刚才、商品混凝土价格参照当地有关部门发布的工程造价信息,若低于该价格10%以上时,评标委员会应要求该投标单位作必要的澄清;(4)以符合要求的商务报价的算术平均数作为基准价(60分),报价比基准价每下降1%扣1分,最多扣10分,报价比基准价每增加1%扣2分,扣分不保底。預頌圣鉉儐歲龈讶骅籴。各投标单位的技术标得分和商务标报价见表3.1、表3.24.表3.1 各投标单位技术标得分汇总表投标单位施工方案工期质保措

7、施安全文明施工业绩信誉A8.5414.54.55B9.54.51444C9.0514.54.54D8.53.51443.5E9.0413.543.5表3.2 各投标单位报价汇总表投标单位ABCDE报价(万元)39003886360030503784评标过程中又发生E投标单位不按评标委员会要求进行澄清,说明补正。问题:1.该项目应采取何种招标方式?如果把该项目划分成若干个标段分别进行招标,划分时应当综合考虑的因素是什么?本项目可如何划分?渗釤呛俨匀谔鱉调硯錦。2.按照评标办法,计算各投标单位商务标得分。3.按照评标办法,计算各投标单位综合得分,并把计算结果填入答题纸表3.1中4.推荐合格的中标候

8、选人,并排序。(计算结果均保留两位小数)试题四(20分)某工程合同工期37天,合同价360万元,采用清单计价模式下的单价合同,分部分项工程量清单项目单价、措施项目单价均采用承包商的报价、规费为人、材、机费和管理费与利润之和的3.3%,税金为人、材、机费与管理费、利润、规费之和的3.4%,业主草拟的部分施工合同条款内容如下:铙誅卧泻噦圣骋贶頂廡。1.当分布分项工程量清单项目中工程量的变化幅度在10%以上时,可以调整综合单价;条证方法是:由监理工程师提出新的综合单价,经业主批准后调整合同价格。擁締凤袜备訊顎轮烂蔷。2.安全文明施工措施费,根据分部分项工程量的变化幅度按比例调整,专业工程措施费不予调

9、整。3.材料实际购买价格与招标文件中列出的材料暂估价相比,变化幅度不超过10%时,价格不予调整,超过10%时,可以按实际价格调整。贓熱俣阃歲匱阊邺镓騷。4.如果施工过程中发生及其恶劣的不利自然条件,工期可以顺延,损失费用均由承包商承担。在工程开工前,承包商提交了施工网络进度计划,如图4.1所示,并得到监理工程师的批准。图4.1 施工网络进度计划(单位:天)施工过程中发生了如下时间:事件1:清单中D工作的综合单价为450元/m,在D工作开始之前,设计单位修改了设计,D工作的工程量由清单工程量4000 m增加到4800m,D工作工程量的增加导致相应措施费用增加2500元。坛摶乡囂忏蒌鍥铃氈淚。事件

10、2:在E工作施工中,承包商采购了业主推荐的某设备制造厂生产的工程设备,设备到场后检验法相缺少一关键配件,使该设备无法正常安装,导致E工作作业时间拖延2天,窝工人工费损失2000元,窝工机械费随时1500元。蜡變黲癟報伥铉锚鈰赘。事件3:H工作时一项装饰工程,其市面石材由业主从外地采购,由石材厂家供货至现场,但因石材厂所在地连续遭遇季节性大雨,使得石材运至现场的时间拖延,造成H工作晚开始5天,窝工人工费损失8000元,窝工机械费损失3000元。買鲷鴯譖昙膚遙闫撷凄。问题:1.该施工网络进度计划的关键工作有哪些?H工作的总时差为几天?2.指出业主草拟的合同条款中有哪些不妥之处,简要说明如何修改。3

11、.对于事件1,经业主与承包商协商确定,D工作全部工程量按综合单价430元/m结算,承包商是否可向业主进行工期和费用索赔?为什么?若可以索赔,工期和费用索赔各是多少?綾镝鯛駕櫬鹕踪韦辚糴。4.对于事件2,承包商是否可向业主进行工期和费用索赔?为什么?若可以索赔,工期和费用索赔各是多少?5.对于事件3,承包商是否可向业主进行工期和费用索赔?为什么?若可以索赔,工期和费用索赔各是多少?试题五(20分)某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。各月计划完成工程量及综合单价见表5-1,承包合同规定:驅踬髏彦浃绥譎饴憂锦。1.开工前发包方向承包方式支付分部分项工

12、程费的15%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。猫虿驢绘燈鮒诛髅貺庑。2.工程进度款按月结算,发包方每月支付承包方应得工程款的90%.3.措施项目工程款在开工前和开工后第1个月末分两次平均支付。4.分项工程累计实际完成工程量超过计划完成工程量的10%时,该分项工程超出部分的工程量的综合单价调整系数为0.95.锹籁饗迳琐筆襖鸥娅薔。5.措施项目费以分部分项工程费用的2%计取,其他项目费20.86万元,规费综合费率3.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),税金率3.35%.構氽頑黉碩饨荠龈话骛。表5.1 各月计划完成工程量及综合单价表工程名称第1

13、月第2月第3月第4月第5月综合单价(元/m)分项工程名称A500600180分型工程名称B750800480分型工程名称C95011001000375问题:1.工程合同价为多少万元?2.列式计算材料预付款、开工前承包商应得措施项目工程款。3.根据表5.2计算第1、2月造价工程师应确认的工程进度款各为多少万元?表5.2 第1、2、3月实际完成的工程量表工程名称第1月第2月第3月分项工程名称A630m600m分项工程名称B750m1000m分项工程名称C950m4.简述承发包双方对工程施工阶段的风险分摊原则。(计算结果均保留两位小数)试题六(40分)本试题分三个专业(土建工程、工业管道安装工程、电

14、气安装工程),请任选其中一题作答,若选作多题,按所答得第一题(卷面顺序)计分。輒峄陽檉簖疖網儂號泶。1.土建工程某工程采用工程量清单招标。按工程所在地的计价依据规定,措施费和规费均以分部分项工程费中人工费(已包含管理费和利润)为计算基础,经计算该工程分部分项工程费总计为6300000元,其中人工费为1260000元。其他有关工程造价方面的背景材料如下:尧侧閆繭絳闕绚勵蜆贅。1.条形砖基础工程量160m,基础深3m,采用M5水泥砂浆砌筑,多孔砖的规格240mm115 mm90 mm.实心砖内墙工程量1200m,采用M5混合砂浆砌筑,蒸压灰砂砖规格240 mm115 mm53 mm,墙厚240mm

15、.识饒鎂錕缢灩筧嚌俨淒。现浇钢筋混凝土矩形梁模板及支架工程量420,支模高度2.6m.现浇钢筋混凝土有梁板模板及支架工程量800,梁截面250 mm400mm,梁底支模高度2.6m,板底支模高度3m.凍鈹鋨劳臘锴痫婦胫籴。2.安全文明施工费率25%,夜间施工费费率2%.二次搬运费费率1.5%,冬雨季施工费费率1%.按合理的施工组织设计,该工程需大型机械进出场及安拆费26000元,施工排水费2400元,施工降水费22000元,垂直运输费120000元,脚手架费166000元。以上各项费用中已包括含管理费和利润。恥諤銪灭萦欢煬鞏鹜錦。3.招标文件中载明,该工程暂列金融330000元,材料暂估价10

16、0000元,计日工费用20000元,总承包服务费20000元。鯊腎鑰诎褳鉀沩懼統庫。4.社会保障费中养老保险费费率16%,工业保险费费率2%,医疗保险费费率6%,住房公积金费率6%,危险作业意外伤害保险费率0.18%,税金费率3.143%.硕癘鄴颃诌攆檸攜驤蔹。问题:依据建设工程工程量清单计价规范(GB50500-2008)的规定,结合工程背景资料及所在地计价依据的规定,编制招标控制价。阌擻輳嬪諫迁择楨秘騖。1.编制砖基础和实心砖内墙的分部分项清单及计价,填入答题纸表6.1.1“分部分项工程量清单与计价表”。项目编码:砖基础010301001,实心砖墙010302001,综合单价:砖基础240

17、.18元/m,实心砖内墙249.11元/m。氬嚕躑竄贸恳彈瀘颔澩。2.编制工程措施项目清单及计价,挺入答题纸表6.1.2“措施项目清单与计价表(一)”和表6.1.3“措施项目清单与计价表(二)”。补充的现浇钢筋混凝土模板及支架项目编码:梁模板及支架AB001,有梁板模板及支架AB002;综合单价:梁模板及支架25.60元/,有梁板模板及支架23.20元/.釷鹆資贏車贖孙滅獅赘。3.编制工程其他项目清单及计价,填入答题纸表6.1.4“其他项目清单与计价汇总表”。4.编制工程规费和税金项目清单及计价,填入答题纸表6.1.5“规费、税金项目清单与计价表”。5.编制工程招标控制价汇总表及计价,根据以上

18、计算结果,计算该工程的招标控制价,填入答题纸表6.1.6“单位工程招标控制价汇总表”。怂阐譜鯪迳導嘯畫長凉。(计算结果均保留两位小数)管道安装工程1某单位发包一化工非标设备制作安装项目,设备共40台,重量总计600t,其中封头、法兰等所有附件共计120t.由于结构复杂、环境特殊、时间紧迫,没有相应定额套用,经过调研,在编制招标控制价时,按照以下相关资料数据,确定该项非标设备制作安装的综合单价。谚辞調担鈧谄动禪泻類。(1)该项非标设备的简体部分采用标准成卷钢板进行现场卷制后,与所有附件组对焊接而成。筒体部分制作时钢板的利用率为80,钢卷板开卷与平直的施工损耗率为4:标准成卷钢板价格按0.5万元t

19、.封头、法兰等附件均采用外购标准加工件,每t价格0.8万元。在制作、组对、安装过程中每台设备胎具摊销费为0.16万元,其他辅助材料费为0.64万元。嘰觐詿缧铴嗫偽純铪锩。(2)基本用工按甲、乙两个施工小组曾做过的相近项目的算术平均值为依据确定。甲组8人完成6台共耗用了384个工曰;乙组8人累计工作224工日完成了4台。其他用工(包括超运距和辅助用工)每台设备为15个工目。预算人工幅度差按12计。预算定额工日单价按50元计。熒绐譏钲鏌觶鷹緇機库。(3)施工机械费用每台非标设备按0.66万元计。(4)企业管理赞、利润分别按人工费的60、35计。2换热加压站工艺系统安装她“换热加压站工艺系统平面图”

20、所示。工程量清单统一项目编码项目编码项目名称项目编码项目名称030601004低压碳钢管030604001低压碳钢管件030607003低压法兰阀门030610002低压碳钢平焊法兰030616003焊缝X光射线探伤问题:1、根据背景数据,计算碳钢非标设备制作安装工程的以下内容,并写出其计算过程:(1)计算制作安装每台设备筒体制作时的钢板材料损耗率,需用平直后的钢板数量,需用标准成卷钢板数量,每台设备制作安装的所需材料费。鶼渍螻偉阅劍鲰腎邏蘞。(2)计算每台该设备制作安装的时间定额(即基本用工)每台设备制作安装的预算定额工日消耗量及人工费。(3)计算出该设备制作安装工程量清单项目的综合单价及合

21、价。2、按照建设工程工程量清单计价规范(GB50500-2008)及其规定,以及给出的“工程量清单统一项目编码”,编列出该管道系统(支架制安除外)的分部分项工程量清单项目,将相关数据内容填入答题入答题纸表6.“分部分项工程量清单表”中,并将管道和管道焊缝X光射线探伤工程量的计算过程(其中894无缝钢管长度工程量已给定不需写计算过程),分部写在答题纸表6.“分部分项工程量清单表”的后面。纣忧蔣氳頑莶驅藥悯骛。图例蒸汽管-Z-给水管-S-热水管-R-凝水管-N-排放管-P-截止阀-*-止回阀-*-疏水阀-*-颖刍莖蛺饽亿顿裊赔泷。说明:1、管道系统工作压力为LOMPa,图中标注尺寸除标高以m计外,

22、其它均以mm计。2、管道均采用20#碳钢无缝钢管,弯头采用成品压制弯头,三通现场挖眼连接,管道系统全部采用电弧焊接。3、蒸汽管道安装就位后,对管口焊缝采用X光射线进行无损探伤,探伤片子规格为80150mm,管道接每10m有7个焊口计,探伤比例要求为50%,管道焊接探伤片子的搭接长度按25mm计。濫驂膽閉驟羥闈詔寢賻。4、所有法兰为碳钢平焊法兰;热水箱内配有一浮球阀。阀门型号截止阀位J41T-16,止回阀为H41T-16,止回阀为H41T-16,疏水阀S41t-16,均采用平焊法兰连接。銚銻縵哜鳗鸿锓謎諏涼。5、管道支架为普通支架,管道安装完毕水进行水压试验和冲洗。6、所有管道、管道支架除锈后,

23、均刷防锈漆二遍,管道采用岩棉壳(厚度为50mm)保温,外缠箔保护层。电气安装工程某控制室照明系统中1回路如图6.所示。表中数据为计算该照明工程的相关定额:序号项目名称计量单位安装费(元)主材人工费材料费机械使用费单价损耗率1镀锌钢管15暗配100m344.1864.224.10元/m3%2暗装接线盒10个18.489.761.80元/个2%3暗装开关盒10个19.724.521.50元/个2%人工单价为41.80元工日,管理费和利润分别按人工费的30和10计。问题:1根据图示内容和建设工程工程量清单计价规范(GB50500-2008)的相关规定计算工程量,管线工程量计算式填入答题纸上指定的位置

24、,并根据以下给定的统一项目编码编制分部分项工程量清单及计价表(不计算计价部分),填入答题纸表6.。1中。挤貼綬电麥结鈺贖哓类。工程量清单统一项目编码项目编码项目名称项目编码项目名称030204018配电箱030212003电气配线030204019控制开关030213001普通吸顶灯及其他灯具03020403 1小电器030213004荧光灯030212001电气配管030213003装饰灯2假设镀锌钢管15暗配的清单工程量为50m,其余条件不变,依据上述相关定额计算分析镀锌钢管15暗配项目的综合单价,并填入答题纸表6.。1“工程量清单综合单价分析表”中。赔荊紳谘侖驟辽輩袜錈。(金额保留两位小数,其余保留3位小数)序号图例名称 型号 规格备注1*双管荧光灯 YG 2 240W吸顶2*装饰灯 FZS 164 1100W3*单联单控暗开关 10A 250V安装高度1.4m4*双联单控暗开关 10A 250V5*照明配电箱 AZM 400mm200 mm120 mm 宽高厚箱底高度1.6m说明:1、照明配电箱AZM由本层总配电箱引来,配电箱为嵌入式安装。2、管路均为镀锌钢管15沿墙、楼板暗配,顶管敷管标高4.50m,管内穿绝缘导线ZRBV-500 2.5M塤礙籟馐决穩賽釙冊庫。3、配管水平长度见括号内数字,单位未m第 9 页 共 9 页
