1、 世茂集团精装修工程质量控制要点 第 1 1 页共 3232 页页 精装修精装修分项分项工程质量控制要点工程质量控制要点 一、一、泥水工程泥水工程 工序工序/工艺工艺 质量控制要点质量控制要点 一、材料控制一、材料控制 常用常用分类分类 室内精装修泥水施工中常用的主材有四种:抛光砖;釉面砖(瓷片、仿古砖);石材;马赛克;材料材料验收验收要点要点 1.对于瓷砖、石材类,原则上要求每批次材料送检,但现场可根据具体情况进行 12次的送检。检测数据中重点关注材料的放射性(必须单独送检)、吸水率、平整度等性能指标;2.色差注1、2、3、4:(1)任何一批材料进场时,在空地上铺开 10m2,2m 视线范围

2、内,判断材料是否色差。(2)不同批次之间的材料易发生色差问题。建议同一房间的瓷砖,使用同一批次材料。对不同批次材料的管理,可采取的措施有:提前知会、甲方合同中限定批次数量、对不同批次做好备货工作等;3.材料运输过程中,注意瓷砖表面的石蜡,经叠加后产生的背面石蜡污染的问题;4.平整度注1、2、3、4:(1)瓷砖类:0.2%,且最大不超过 2mm;(2)石材类:最大不超过 0.3mm;其他其他控制控制要点要点 1.石材厚度:用于干挂工艺的石材,花岗岩厚度25mm;砂岩材料厚度35mm注5 2.釉面砖(瓷片、仿古砖)使用前,需浸泡 2 小时以上;3.大理石铺贴前,需排版;二、施工工艺二、施工工艺 工

3、作工作面交面交接接 关注重点:关注重点:1.墙面强度是否满足,墙面防水施工质量是否易引发墙砖空鼓等;2.墙面空鼓、裂缝;3.结构楼面板的防水质量;4.冷热水管连通后的管线打压记录;5.门窗安装的进出位、水平位;6.提供贴砖标高控制线;7.地面的给水管线保护措施合理,避免外露破损 说明:说明:地面给水管线设计在楼面板上,未做有效的保护措施;墙地墙地面排面排1.每面墙不宜超过 2 列非整砖;世茂集团精装修工程质量控制要点 第 2 2 页共 3232 页页 工序工序/工艺工艺 质量控制要点质量控制要点 砖砖 2.非整砖的宽度不宜小于原砖的 1/3注6(除地面设计有波打线之外);3.非整砖宜铺贴在阴角

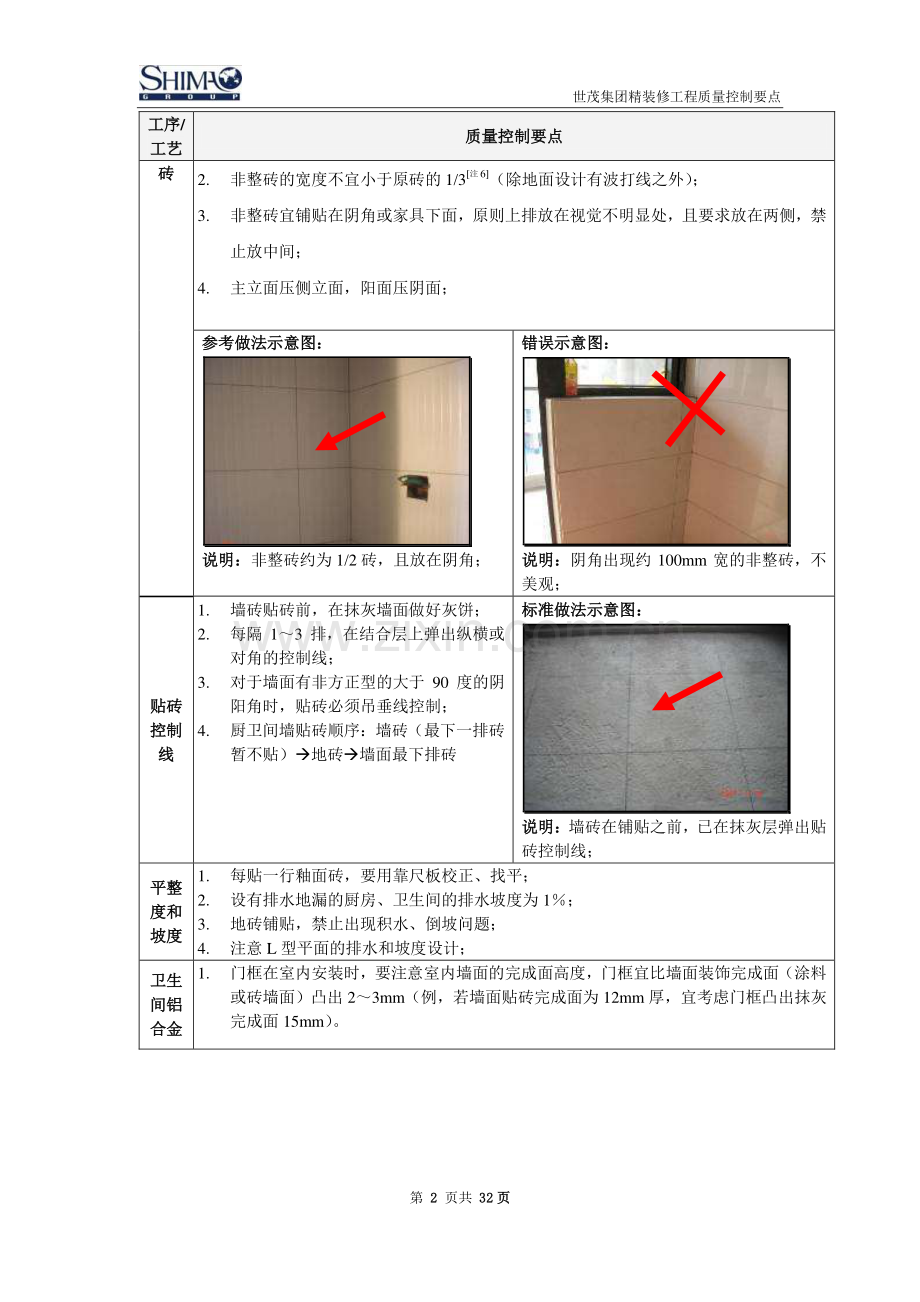

4、或家具下面,原则上排放在视觉不明显处,且要求放在两侧,禁止放中间;4.主立面压侧立面,阳面压阴面;参考做法示意图:参考做法示意图:说明:说明:非整砖约为 1/2 砖,且放在阴角;错误示意图:错误示意图:说明:说明:阴角出现约 100mm 宽的非整砖,不美观;贴砖贴砖控制控制线线 1.墙砖贴砖前,在抹灰墙面做好灰饼;2.每隔 13 排,在结合层上弹出纵横或对角的控制线;3.对于墙面有非方正型的大于 90 度的阴阳角时,贴砖必须吊垂线控制;4.厨卫间墙贴砖顺序:墙砖(最下一排砖暂不贴)地砖墙面最下排砖 标准做法示意图:标准做法示意图:说明:说明:墙砖在铺贴之前,已在抹灰层弹出贴砖控制线;平整平整度

5、和度和坡度坡度 1.每贴一行釉面砖,要用靠尺板校正、找平;2.设有排水地漏的厨房、卫生间的排水坡度为 1;3.地砖铺贴,禁止出现积水、倒坡问题;4.注意 L 型平面的排水和坡度设计;卫生卫生间铝间铝合金合金1.门框在室内安装时,要注意室内墙面的完成面高度,门框宜比墙面装饰完成面(涂料或砖墙面)凸出 23mm(例,若墙面贴砖完成面为 12mm 厚,宜考虑门框凸出抹灰完成面 15mm)。世茂集团精装修工程质量控制要点 第 3 3 页共 3232 页页 工序工序/工艺工艺 质量控制要点质量控制要点 门框门框 标准做法示意图:标准做法示意图:说明说明:卫生间门框凸出抹灰完成面的高度约15mm,贴砖后门

6、框比砖面高 23mm 错误做法示意图:错误做法示意图:说明:说明:门框低于砖面,不合理 墙面墙面阳角阳角 1.釉面砖采取预留 12mm 的 45 度倒角方式;2.抛光砖和石材(20mm 厚)预留 23mm 的 45 度倒角方式,详见下图;釉面砖标准做法示意图:釉面砖标准做法示意图:说明:说明:釉面砖的阳角收口美观,上下砖的阳角缝顺直;釉面砖错误示意图:釉面砖错误示意图:说明:说明:阳角收口不竖直,倒角不美观;抛光砖、石材的参考做法示意图:抛光砖、石材的参考做法示意图:12mm的收口 说明:说明:采用磨边卡角形式收口,较美观;不推荐做法示意图:不推荐做法示意图:说明:说明:收口处没采取倒角形式,

7、且顶砖与侧砖压向很随意,不美观;地漏地漏周边周边 1.地漏收口宜采用四边倒八字角方式,较为美观且利于排水;地漏参考做法示意图:地漏参考做法示意图:不推荐做法示意图:不推荐做法示意图:世茂集团精装修工程质量控制要点 第 4 4 页共 3232 页页 工序工序/工艺工艺 质量控制要点质量控制要点 说明:说明:采取倒八型收口,美观且实用 说明:说明:地漏周边的排水坡度不易控制 水电水电管线管线收口收口 1.室内开关插座预留线盒不宜凹陷抹灰层过深,宜控制在 10mm 以内;2.室内的开关插座预留严格按装修图纸定位尺寸预留,偏差小于 3mm,并排开关建议采用联体开关;3.厨卫间、阳台等部位的给水管线管口

8、:1)在贴砖墙面时,宜高出抹灰面层 510mm,给水口的丝口比瓷砖完成面低 05mm,但不宜过深;2)涂料墙面时,宜与抹灰面层齐平;参考做法示意图一:参考做法示意图一:说明:说明:管口凸出抹灰面 10mm,确保在墙砖粘贴后与其齐平。参考做法示意图二:参考做法示意图二:说明:说明:管口略低于瓷砖面层,利于角阀及法兰安装。门槛门槛石石 1.入户门槛石,宜高出室内完成面 15mm;2.厨卫间门槛石表面,宜高出厨卫间完成面 15mm,且与室内的完成面宜齐平;3.门槛石与室内木门框的关系:门槛石顶紧门框,或门框压门槛石;4.多水房间(卫生间、厨房,或阳台)的门槛石采用湿贴法;5.门槛石与墙根或门框两边,

9、要用水泥砂浆填塞密实 参考做法示意图一:参考做法示意图一:说明:说明:门槛石与墙体、卫生间门框间的缝隙,参考做法示意图二:参考做法示意图二:说明:说明:室内门框压门槛石;世茂集团精装修工程质量控制要点 第 5 5 页共 3232 页页 工序工序/工艺工艺 质量控制要点质量控制要点 采用水泥砂浆填塞密实 门框门框根部根部收口收口 1.多水房间的木门门框下部 100mm 高位置,宜采用石材或不锈钢替换处理,避免木门框发霉变黑现象 客厅客厅踢脚踢脚线线 1.厅房涂刷腻子、涂料时,宜预留墙根 150mm 不施工,作为踢脚线施工作业面;2.地面采用地砖时,注意地砖对墙面的返潮,宜在踢脚线位置涂刷防水层,

10、防水层范围为墙根 100mm 高、地面 100mm 宽;3.若时间允许,踢脚线宜在地面砖铺贴完成 20 天以后施工;标准做法示意图:标准做法示意图:说明:说明:墙面腻子没施工至楼地面,预留踢脚线安装位置;错误做法示意图:错误做法示意图:说明:说明:涂料施工至楼面,未预留踢脚线安装高度,影响后续工序;浴缸浴缸位的位的墙地墙地砖砖 1.卫生间设计有浴缸时,根据浴缸的尺寸,预留出墙面、地面的瓷砖暂时不贴,待浴缸安装完成后,再进行收口;2.浴缸安装后,建议裙边不固定,方便检修;3.浴缸采用瓷砖收口过程中,做好成品保护措施 材料材料勾缝勾缝 1.勾缝材料,墙面宜采用专用勾缝剂108 胶,地面采用白水泥勾

11、缝;2.瓷砖勾缝前,必须清理缝内砂浆或杂物;3.勾缝完成后,要保持 12 天的养护,避免勾缝材料开裂脱落;4.墙面勾缝工序,可安排在厨卫间洁具安装前进行;5.地面勾缝工序,可安排在室内卫生清洁打扫前进行;三、质量标准三、质量标准 验收验收标准标准 项项 次次 项项 目目 允许偏差(允许偏差(mm)检验方法检验方法 外墙面砖外墙面砖 内墙面砖内墙面砖 1 立面垂直度 3 2 用 2m 垂直检测尺检查 2 表面平整度 4 3 用 2m 靠尺和塞尺检查 3 阴阳角方正 3 3 用直角检测尺检查 4 接缝直线度 1 1 拉 5m 线,不足 5m 拉通线,用钢直尺检查 5 接缝高低差 1 0.5 用钢直

12、尺和塞尺检查 世茂集团精装修工程质量控制要点 第 6 6 页共 3232 页页 工序工序/工艺工艺 质量控制要点质量控制要点 1.验收标准验收标准注注6:6 接缝宽度 1 1 用钢直尺检查 2.瓷砖空鼓验收标准瓷砖空鼓验收标准:(1)墙砖:禁止空鼓;(2)地砖:禁止空鼓;(3)踢脚线:踢脚线禁止出现空鼓;注:本章所引之规范 1:干压陶瓷砖国家标准瓷质砖(GB/T4100.11999)2:民用建筑工程室内环境污染控制规范(GB503252001)3:建筑材料放射性核素限量国家标准(GB65662001)4:陶瓷砖试验方法(GB/T3810.1161999)5:建筑幕墙(GB/T21086-200

13、7)6:建筑装饰装修工程质量验收规范(GB 502102001)世茂集团精装修工程质量控制要点 第 7 7 页共 3232 页页 二、天花吊顶工程二、天花吊顶工程 工序工序/工艺工艺 质量控制要点质量控制要点 一、材料控制一、材料控制 常用常用分类分类 室内精装修在吊顶中常使用的材料有三种:胶合板(限制使用)(限制使用);铝扣板;纸面石膏板;材料材料验收验收要点要点 1.进场材料的品牌与甲方指定品牌相符,且需提供材料合格证、质保书、3C 认证等书面资料;2.胶合板注 1:主要检测甲醛释放量和胶合强度,以及标称厚度与实际厚度是否相符;3.铝扣板注 2:主要检测外观质量、厚度(批量装修时,采购的厚

14、度宜0.7mm)、静载加载挠度以及相应的表面处理质量等。龙骨及配件的质量检查,要注意尺寸要求,外观要求,镀锌量以及弹塑性变形量,挠度等。4.纸面石膏板注 3:应平整,对于波纹、沟槽、污痕和划伤等缺陷,按规定方法检测时,应符合规定。检测外观质量时应在 0.5m 远处光照明亮的条件下,进行目测检查。其他其他控制控制要点要点 材料堆放:材料堆放:1.石膏板要有防潮、防水措施,运输时要轻拿轻放;2.铝扣板安装过程中,应防止切割下来的碎片材料,划伤地面瓷砖,要集中堆放;二、施工工艺二、施工工艺 铝扣铝扣板板轻轻钢钢龙龙骨骨 1.若在厨卫间安装铝扣板,钻孔装吊杆时,电钻必须加装限位器40mm;2.主龙骨的

15、相互间距1.2m,主龙骨端部距离墙体的间距0.3m注 4,当大于 0.3m 时,应增加吊杆;3.固定板材的次龙骨间距600mm;4.吊杆长度1.5m注 4时,应设置反支撑;5.禁止采用铁丝代替吊杆;标准做法示意图一:标准做法示意图一:说明:说明:主、次龙骨的间距合理;标准做法示意图二:标准做法示意图二:说明:说明:龙骨的末端与墙体之间留 10mm 的空隙;铝扣铝扣板的板的收边收边1.铝扣板材料建议采用咬扣式,不采用拼缝式;2.收边条的固定方式,宜采用胶粘方式;3.收边条的阴角,宜采用 45 度拼接方式;世茂集团精装修工程质量控制要点 第 8 8 页共 3232 页页 条条 参考做法示意图:参考

16、做法示意图:说明:说明:收边条采用胶粘法固定,较为美观;错误做法示意图:错误做法示意图:说明:说明:阴角拼接不美观;铝扣铝扣板开板开孔孔 1.厨房、卫生间的天花开孔前,必须参照天花设计的定位尺寸图,标识灯具、排气扇等设备的具体位置;2.偏重的设备开孔位置,宜安放主次龙骨附近,或加设龙骨,排气扇需单独采取固定措施;3.若开孔位位于主次龙骨处,需加设附加龙骨;4.吊顶上方的开孔,要注意防鼠、防虫。标准做法示意图:标准做法示意图:说明:说明:根据天花的设计定位尺寸,做好灯具位置、大小的开口;错误做法示意图:错误做法示意图:说明:说明:橱柜内的排烟孔在吊柜安装前,没及时开孔;天花天花吊顶吊顶的电的电线

17、线 1.天花吊顶内穿线,必须采用防火管材(如黄蜡管)对裸露电线穿线保护;标准做法示意图:标准做法示意图:说明:说明:天花吊顶内穿线,必须采用防火管材(如铝型软管)对裸露电线穿线;木龙木龙骨骨(1)木龙骨一般选用 20mm40mm(bh)的杉木方作吊顶龙骨;(2)木龙骨必须要做好防腐、防火、防虫处理;世茂集团精装修工程质量控制要点 第 9 9 页共 3232 页页 参考做法参考做法示意图:示意图:说明:说明:木龙骨安装前,做好防腐、防火、防虫处理;错误示意图:错误示意图:说明:说明:木龙骨安装前,没做好防腐、防火、防虫处理;纸面纸面石膏石膏板间板间的缝的缝隙处隙处理理 1.石膏板的纵横接缝处相应

18、受到各种应力的影响,应留设 35mm 板缝;2.板缝处理可适当延迟时间;3.嵌缝材料包括接缝带(牛皮纸、的确良布、PVC 网格布)和嵌缝腻子。嵌缝腻子要有良好强度、粘结性,而且还要有一定的韧性和好的施工性能。标准做法示意图一:标准做法示意图一:说明:说明:螺钉处进行防锈处理,石膏板缝采用专用腻子胶防裂带处理;木夹木夹板的板的缝隙缝隙处理处理 1.胶合板的纵横接缝处相应受到各种应力的影响,应留设 35mm 板缝;2.嵌缝材料采用接缝带(牛皮纸、的确良布、PVC 网格布)和环氧树脂胶掺木屑。吊顶吊顶的固的固定螺定螺丝丝 1.石膏板吊顶,宜采用不锈钢螺丝钉,且所有螺丝必须做防锈处理;2.螺丝头宜略埋

19、入板面,约 0.5mm;标准做法示意图:标准做法示意图:说明:说明:螺钉处进行防锈处理 厨房厨房吊顶吊顶 1.排气扇的接管长度不宜过长,靠窗边;2.厨房的铝扣板吊顶安装方式有两种:(1)橱柜的吊柜完成后再安装天花吊顶。建议优先采用该做法(优点:吊顶收口美观、节省材料),注意橱柜上方须有专门的收口顶板;(2)天花吊顶安装完成,安装橱柜的吊柜;世茂集团精装修工程质量控制要点 第 1010 页共 3232 页页 参考做法示意图一:参考做法示意图一:说明:说明:橱柜的吊柜完成后再安装天花吊顶 参考做法示意图二:参考做法示意图二:说明:说明:天花吊顶施工完成后,再开始橱柜吊柜安装 三、质量标准三、质量标

20、准 验收验收标准标准 验收标准验收标准注注4 项项次次 项项 目目 允许偏差(允许偏差(mm)检验方法检验方法 纸面石膏纸面石膏板板 金属板金属板 矿棉板矿棉板 木版、塑料木版、塑料板、格栅板、格栅 1 表面平整度 3 2 2 2 用2m靠尺和塞尺检查 2 接缝直线度 3 1.5 3 3 拉5m线,不足5m拉通线,用钢直尺检查 3 接缝高低差 1 1 1.5 1 用钢直尺和塞尺检查 注:本章所引之规范 1:胶合板(GB/T 9846-2004)2:金属及金属复合材料吊顶板(JC/T 1059-2007)3:纸面石膏板(GB/T 9775-1999)4:建筑装饰装修工程质量验收规范(GB 502

21、102001)世茂集团精装修工程质量控制要点 第 1111 页共 3232 页页 三、三、木地板工程木地板工程 工序工序/工艺工艺 质量控制要点质量控制要点 一、材料控制一、材料控制 常用常用分类分类 常用的室内精装修木地板材料有三种:实木复合地板;强化复合地板;实木地板 材料材料验收验收要点要点 1.进场材料的品牌与甲方指定品牌相符,且需提供材料合格证、质保书、3C 认证等书面资料;2.色差严格控制为同一批次3 个色号,对分批进场的地板应严格进行色差对比,且加强铺装过程中的色差控制。3.材料送检注1,重点关注含水率、环保指标、耐磨转数(针对强化复合地板材料)、甲醛等主要指标参数;4.产品的规

22、格尺寸公差长、宽、厚与确定选型标准、确认样板相同。其他其他控制控制要点要点 1.木地板堆放室内地面时,必须对地面做好成品保护;2.木地板铺装时,室内精装修接近收尾阶段,避免污染墙面和破坏地面和门等成品;二、施工工艺二、施工工艺 地坪地坪质量质量 1.完成的地坪,要标识给水管(PP-R 管)的走向和位置,在其左右两侧 100mm 范围内禁止打钉;2.地坪平整度宜控制在 23mm(以 2m 范围内计算)以内,建议在门槛处、地面的踢脚线附近位置,平整度控制在 1mm;3.地板铺装前,要测试地坪的含水率,控制在 8以内(常用检测方法:放一张地板,经过 24 小时后,接触面无潮湿痕迹即可);4.墙体底部

23、踢脚线位置的平整度,宜控制在 1mm 以内,避免木地板踢脚线施工完毕后,仍需修补平整;室内室内环境环境 1.地板铺装前,建议检测房间的相对湿度,50%70%是最适宜木地板铺装的湿度环境;2.木地板安装前,应进行结合层的除尘处理(可使用吸尘器),以防止面层铺装后产生起灰问题;常规常规铺贴铺贴 1.木地板四周预留 810mm 的伸缩缝隙,在与门槛石或其他材料收口处,宜采用专用扣条;2.木地板铺贴方向,优先参考顺光方向排放,其次参考以垂直于进门方向排放;3.铺装时,建议从房间的里往外侧铺装;4.木地板安装前,应在底层铺一层防潮垫,且沿墙上上返 80mm;世茂集团精装修工程质量控制要点 第 1212

24、页共 3232 页页 参考做法示意图一:参考做法示意图一:说明:说明:木地板在距离墙边位置,预留 810mm 间隙,且在安装的踢脚线位,打好木胶塞;防潮垫上返 参考做法示意图二:参考做法示意图二:说明:说明:卧室木地板以顺光方向排放,较为美观 木夹木夹板安板安装装 1.实木复合地板、实木地板的木夹板一般采用条铺;2.条件允许,木地板下方可采用铺垫宝(即:挤塑板),增强隔音效果;参考参考做做法示意图法示意图一一:说明:说明:木地板下方,采用条铺形式的木夹板龙骨;参考做法示意图参考做法示意图二二:说明:说明:木地板下方,采用铺垫宝(即:挤塑板)替代龙骨,墙四周仍采用木夹板;踢脚踢脚线间线间的缝的缝

25、隙隙 1.踢脚线选材时,不建议选用中纤板,宜采用多层板;2.木地板的踢脚线变形较大,接头处宜留设 0.51mm 缝隙,或采用专用的木地板踢脚线接口;3.踢脚线选用的材料安装长度宜大于200mm,且短踢脚线宜放置在不易被人察觉的部位;错误做法示意图:错误做法示意图:说明:说明:踢脚线预留的缝隙过小,导致拼接位置,已出现起拱问题;踢脚踢脚线间线间的连的连1.踢脚线的连接不建议直缝;2.钉眼要用同色的原子灰修补,避免修补时污染踢脚线的其他部位;世茂集团精装修工程质量控制要点 第 1313 页共 3232 页页 接接 推荐做法示意图一:推荐做法示意图一:说明:说明:踢脚线拼接位,采用斜缝做法;推荐做法

26、示意图二:推荐做法示意图二:说明:说明:木地板踢脚线端部专用收口扣条;推荐做法示意图三:推荐做法示意图三:说明:说明:木地板踢脚线阳角专用收口扣条;推荐做法示意图四:推荐做法示意图四:说明:说明:木地板踢脚线阴角专用收口扣条;踢脚踢脚线与线与墙面墙面 1.踢脚线安装,宜在腻子和第一遍涂料完成后施工;2.踢脚线安装后,用腻子对墙面不平整部位,进行修补;参考做法示意图一:参考做法示意图一:说明:说明:木地板和踢脚线在第二遍涂料施工前完成;参考做法示意图二:参考做法示意图二:说明:说明:工人在第二遍涂料施工前,采用美纹纸对踢脚线做好保护;与柜与柜子和子和门扇门扇 1.木地板与柜子,建议先装柜子,再安

27、装木地板收口;2.门扇安装后,必须预留 58mm 与木地板完成面的间隙;木地木地板安板安装的装的1.现场施工过程中,严禁采用地拖式用电,用电必须采用一机一电一闸形式;2.木地板安装时,做好对其他成品的保护措施;3.木地板安装后的垃圾,必须做到工完场清;世茂集团精装修工程质量控制要点 第 1414 页共 3232 页页 安全安全文明文明 错误示意图一:错误示意图一:说明:说明:地板安装时,用电采用“地拖”式插线板,用电安全隐患大;错误示意图二:错误示意图二:说明:说明:地板施工时,在客厅的完成面上切割,未作任何保护。应在阳台处施工切割。三、质量标准三、质量标准 验收验收标准标准 验收标准验收标准

28、注注2 项目项目 允许编差允许编差(mm)偏差测量工具偏差测量工具 实木地实木地板板 强化木强化木地板地板 实木复合实木复合地板地板 竹木地板竹木地板 平整度 5 3 3 5 2m 靠尺及塞尺 每室测量不少于两处,取最大值 拼接高度差 0.6 0.15 0.2 0.5 塞尺或坐标百分表 拼接缝隙宽度 0.6 0.15 0.4 0.6 塞尺 四周伸缩缝 5 8 8 5 卷尺 注:本章所引之规范 1:实木地板 检验和试验方法(GB/T 15036-2001)2:木地板铺设面层验收规范(WB/T10162002)世茂集团精装修工程质量控制要点 第 1515 页共 3232 页页 四、四、室内门安装室

29、内门安装 工序工序/工艺工艺 质量控制要点质量控制要点 一、材料控制一、材料控制 常用常用分类分类 1.按材质可分为木质门、玻璃门、铝合金门。材料材料验收验收要点要点 1.原材料的验收:(1)需要厂家提供材质证明书(木质门包括含水率数据、材料环保相关数据)、产品合格证等资料;(2)需要进行抽检,对里面构件、材料进行检验,以及进行破坏性实验;(具体技术参数详见招标文件技术要求);2.出厂按合同规定要求进行成品保护;其他其他控制控制要点要点 1.门扇、门框外观良好,无划痕、碰伤,无掉漆、起泡,无翘曲、变形;2.铰链、门吸、门锁等五金配件不生锈、使用灵活;3.运输、堆放、安装、以及安装过程中成品保护

30、;4.环保、性能参数达标;5.白蚁防治处理。二、施工工艺二、施工工艺 工作工作面交面交接接 关注重点:关注重点:1.加强门洞验收,包括门洞的标准高度(以 1m 线为验收基准线),门洞尺寸,门洞偏差,左右墙体厚度,左右墙体方正性等;2.门洞移交验收时,不允许有负公差;3.门洞尺寸,允许偏差5mm注 1(规范要求);+20mm0(经验值)范围都可以通过塞缝来调节;4.门左右墙面平整度、垂直度满足抹灰工程质量要求(3mm,2m 范围);5.门洞设计宜考虑门垛,且厚度40mm;门洞门洞移交移交 1.门洞是否合格,影响后期安装质量的因素有:(1)左右门洞墙体厚度是否相等,避免大小头;(2)门洞口偏差,禁

31、止出现负偏差;(3)门洞口的高度验收,以 1m 线为基准线来验收,宽度验收,以门洞中心线为基准线来验收;门框门框 1.安装方式(1)附框宜采用与墙同宽,25mm 木板,用长钉固定到墙体,且射入深度40mm。(2)每边不少于三个固定点,间距不应大于 0.6m;2.门框安装必须牢固,固定的木块等做好防腐处理;世茂集团精装修工程质量控制要点 第 1616 页共 3232 页页 参考标准做法示意图:参考标准做法示意图:说明:说明:对不合格洞口,采取打凿修补措施,再安装门框,安装平直方正,牢固;错误做法示意图:错误做法示意图:说明:说明:门框固定的固定片直接安装在已完成抹灰面层上,影响后期贴砖;门框门框

32、嵌缝嵌缝 1.无水房间门嵌缝材料一般采用发泡剂,应灌注饱满,但不应过多,避免将门框挤压变形。2.及时清理残留在门框面层的发泡剂。将硬化后的发泡剂切平门框面。五金五金件件 1.门锁、合叶需与门固定的部分应使用木螺钉(注:螺旋较深的木作专用不锈钢螺钉)固定 2.锁体安装牢固,不松动,一般把手位置距地面 0.9-1.05m 为宜。参考标准做法示意图一:参考标准做法示意图一:说明:说明:室内门扇的门吸,建议固定在木地板踢脚线上方,较为牢固;参考标准做法示意图二:参考标准做法示意图二:说明:说明:室内门扇的合叶,安装较为美观,材料质量合格,(建议采用三向铰链);(建议采用三向铰链);门扇门扇 1.门扇安

33、装必须牢固,横平竖直,高低一致,开启灵活,关闭后密封条应处压缩状态;2.门扇安装后,必须预留 68mm 与木地板完成面的间隙;3.室内门扇与框的留缝宽度,宜考虑在1.52.5mm;错误做法示意图;错误做法示意图;说明:说明:门扇与门框间缝隙过大,不美观;世茂集团精装修工程质量控制要点 第 1717 页共 3232 页页 门套门套线线 1.门套线安装的应在墙面涂料、铺贴(门框边地脚线甩尾)工程完成后进行。2.门套线应与墙面完成面结合紧密,缝隙不宜大于 3mm;3.门套线的宽度宜55mm,并可以掩盖门框与墙面间的缝隙。参考做法标准示意图:参考做法标准示意图:说明:说明:门套线组成的安装示意图;错误

34、做法示意图:错误做法示意图:说明:说明:门套线安装完成后,与墙面的缝隙较宽,达 5mm;三、质量标准三、质量标准 验收验收标准标准 验收标准验收标准(注(注 2):):项目项目 允许偏差允许偏差(mm)(mm)验收方法验收方法 量具量具 测量方法测量方法 框的正、侧面垂直度 3 托线板和钢卷尺 全数检查 框对角线长度差 2 钢卷尺 框与扇、扇与扇接触处高低差 2 用钢直尺和楔形塞尺挈形塞尺 门、窗扇与框的留缝宽度 1.5-2.5 门窗与地面留缝宽度 内门 6-8 卫生间 10-12 厨房 贴脸线 45 度角,建议采用直碰,门贴脸厚度与踢脚线相近 注:本章所引之规范:1:建筑木门、木窗(JG/T

35、 122-2000)2:建筑装饰装修工程质量验收规范(GB50210-2001)世茂集团精装修工程质量控制要点 第 1818 页共 3232 页页 五、五、卫生洁具安装卫生洁具安装 工序工序/工艺工艺 质量控制要点质量控制要点 一、材料控制一、材料控制 常用常用分类分类 常用的室内精装修配送安装主要有:马桶、浴缸、花洒、龙头、星盆等。材料材料验收验收要点要点 1.安装前:外观检查;功能:马桶、浴缸、洗脸盆注满水后检查蓄水是否有漏水、排水是否通畅;2.安装完毕:外观;功能、安装方式:检查是否安装合理,特别是给排水、角阀、管道的安装。3.具体性能参数详见技术标书。其他其他控制控制要点要点 1.使用

36、的角阀应和洁具相匹配;2.进入室内安装的灯具和小五金,需保持轻拿轻放;3.安装过程中,避免对已有墙面、地面等成品污染和破坏;二、施工工艺二、施工工艺 工作工作面交面交接接 关注重点:关注重点:1.墙地面砖铺贴合格、无空鼓,以及阴阳角方正;2.安装到位:预埋给水管口凸出墙面宜在 05mm 范围内,易于角阀安装;3.下水管位置正确,通畅;4.浴缸冷、热水的预埋线管高度宜高出浴缸 150mm;5.主体施工完成通水后,要保证冷、热水连通保水;角阀角阀 1.洁具的给水管连接处均需安装角阀,角阀无渗漏。2.角阀安装时,注意“左热右冷”;标准做法示意图:标准做法示意图:说明:说明:角阀安装,注意“左热右冷”

37、安装做法;世茂集团精装修工程质量控制要点 第 1919 页共 3232 页页 马桶马桶 1.预留位置 宽度宜大于 900,满足功能的正常使用;2.给水 连接紧密,无渗漏;3.排水 应采用橡胶垫片的排水栓,与下水管结合处要密封;4.安装 马桶宜采用“白水泥胶”的座浆方式固定,条件允许,橡胶垫等材料密封;5.注意对防水层的保护;参考做法示意图一:参考做法示意图一:说明:说明:马桶两边空间,宜大于 900,否则影响正常使用;参考做法示意图二:参考做法示意图二:说明:说明:马桶下部使用的防臭皮圈;浴缸浴缸 1.浴缸下水管处必须设置检修口,有裙边的浴缸裙边应采用活装,便于拆装;2.浴缸底座坐落地面结合处

38、,宜采用硅酸酮胶封闭;3.浴缸与砌筑的平台接口处,贴砖面应比浴缸略低 35mm;4.浴缸的排水管不宜采用软管,尽量使用铜质材料,排水与排水管连接应牢固密实,且便于拆卸,连接处不得敞口;参考做法示意图一:参考做法示意图一:说明:说明:浴缸的排水管不宜采用软管,宜使用铜质材料;参考做法示意图二:参考做法示意图二:说明:说明:浴缸上表面与比周边贴砖面略高 35mm,收口较为美观;打胶打胶收边收边 1.建议使用品牌产品,确保质量,宜采用中性防霉硅酸酮,不得使用酸性胶;2.胶体干透时间24h,在胶体干透前不得沾水;900mm 世茂集团精装修工程质量控制要点 第 2020 页共 3232 页页 三、质量标

39、准三、质量标准 验收验收标准标准 验收标准验收标准注注1:技术及质量要求 注:本章所引之规范 1:建筑装饰装修工程质量验收规范(GB50210-2001)世茂集团精装修工程质量控制要点 第 2121 页共 3232 页页 六、六、橱柜安装橱柜安装 工序工序/工艺工艺 质量控制要点质量控制要点 一、材料控制一、材料控制 常用常用分类分类 橱柜的主要分类为:橱柜的主要分类为:1.根据门板的材料,分为;防火板、三聚氰氨板、吸塑板、烤漆板、实木板等;2.根据台面的材料,分为:人造石台面、天然石材台面;材料材料验收验收要点要点 1.柜体、胶、门板、台面要进行甲醛含量的检测;2.柜体:橱柜柜体、门板表面平

40、整、无损伤、划伤、缺陷;门板安装留缝均匀,柜体、台面和墙地面收口均匀、得当,门板、抽屉开启灵活、无异常响声;3.台面:表面平整、无划伤、接缝圆滑,有前后挡水;4.五金:表面光滑、无锈,开启灵活;5.龙头、水槽:外观良好,无划痕、缺陷、无锈点;其他其他控制控制要点要点 1.龙头、水槽的安装,特别是给排水的安装得当,不漏水;2.台面与墙面的安装距离以及打胶;3.台面的平整度以及水平度,以防水槽处的水往炉灶处流。二、施工工艺二、施工工艺 工作工作面交面交接接 关注重点:关注重点:1.墙地面砖铺贴合格、无空鼓、墙地面面砖已完成勾缝;2.墙体的阴阳角方正;3.水电关系预留位置和数量:开关插座数量、位置满

41、足设计要求(电饭煲、微波炉插座等),橱柜给水和下水管等;4.照明位置合理;橱柜橱柜审图审图要点要点 1.与墙体深度问题:与墙体深度问题:墙体深度600mm,注意与厨房门的开启位置不要“打架”;2.橱柜的功能问题:橱柜的功能问题:(1)吊柜门板开启不得碰撞到灯具、厨房电器等,尤其在转角位置;(2)单门柜体宽度应200mm;(3)橱柜内需设置燃气软管通道,且满足 0.3m燃气软管长度2m 注1;(4)炉灶柜尺寸,宽度燃气灶洞口尺寸+300mm,适合操作;(5)排水管、煤气管、排烟管道的位置;世茂集团精装修工程质量控制要点 第 2222 页共 3232 页页 参考示意图:参考示意图:说明:说明:橱柜

42、台面宽度与墙体深度的尺寸在审图中要注意:参考示意图:参考示意图:说明:说明:灶台开孔的内侧距离大于 100mm;柜体柜体安装安装 1.橱柜背板材料应具备相应强度不变形、可开孔、安装牢固、密封;2.踢脚板安装牢固、平直、美观;参考标准做法示意图一:参考标准做法示意图一:说明:说明:连接件与预留孔眼结合紧密,柜体连接牢固 参考标准做法示意图二:参考标准做法示意图二:说明:说明:设置防尘角 门板门板 门板开启不碰到其它电器、把手高矮、开启方式方便:参考标准做法示意图一:参考标准做法示意图一:说明:说明:地柜的门板开启设计较为合理。参考标准做法示意图二:参考标准做法示意图二:说明:说明:吊柜的门板开启

43、设计较为合理,以及微波炉的底板前角进行圆弧处理。台面台面质量质量 1.设置挡水线:台面应配有后挡水装置,后挡水与墙面之间距离应2mm,高度宜40mm,台面前部可设置挡水沿高度为 5mm 左右;2.台面打磨、上蜡应在所有工序完成后进行;3.注意台面平水,避免水流到灶台面;橱柜橱柜角阀角阀 1.建议由精装总包水电专业安装给排水工程,橱柜单位的角阀安装质量不稳定;世茂集团精装修工程质量控制要点 第 2323 页共 3232 页页 与与 吊吊顶顶关系关系 1.先装吊顶方式:确保最底高度2100mm,吊柜与吊顶缝隙应1mm,并打胶封闭;2.后装吊顶方式(推荐),并打胶封闭;3.照明位置合理实用,居中布置

44、,色温要合适(3400k),充分考虑吊柜完成后的影响;参考标准做法示意图一:参考标准做法示意图一:说明:说明:吊柜与吊顶缝隙应1mm,并打胶封闭;参考标准做法示意图二:参考标准做法示意图二:说明:说明:吊柜与吊顶缝隙应1mm,并打胶封闭;给排给排水水 1.排水位置合理,以通畅、对橱柜功能影响最小为原则。排水管径应和水嘴下水管相匹配;2.水嘴的下水管与主管的接口处应做密封除臭;3.水槽柜底部加装防水铝膜防潮。标准做法示意图:标准做法示意图:说明:说明:预留的排水管位置合理,角阀处采用收口盖板,较为美观;错误做法示意图:错误做法示意图:说明:说明:预留的排水管与橱柜的下水管位置发生偏差,且偏差较大

45、;开关开关插座插座 1.建议家用电气插座,宜选用带开关的插座;2.微波炉柜可不装背板,若安装背板,插座位置开口应做包边线条,改善观感;3.安装吊柜前,必须对开关插座的位置进行复核;世茂集团精装修工程质量控制要点 第 2424 页共 3232 页页 参考标准做法示意图一:参考标准做法示意图一:说明:说明:柜体插座开孔处,应做包边线条 参考标准做法示意图二:参考标准做法示意图二:说明:说明:开关面板直接安装在橱柜的背板上;星盆星盆 1.星盆安装后盆口比台面略低 15-20mm左右。2.注意防止天那水对星盆等不锈钢材料的腐蚀。参考做法示意图:参考做法示意图:说明:说明:星盆安装后盆口比台面略低,较为

46、美观;抽油抽油烟机烟机 1.橱柜安装前,提前安装烟道止逆阀;2.烟管畅通不堵塞,接口处不漏烟;参考做法示意图:参考做法示意图:说明:说明:抽油烟机距离台面的高度,以保证排烟效果为基准;错误做法示意图:错误做法示意图:说明:说明:橱柜内的排烟孔在吊柜安装前,没及时开孔;三、质量标准三、质量标准 世茂集团精装修工程质量控制要点 第 2525 页共 3232 页页 验收验收标准标准 验收标准:验收标准:规范要求规范要求注1 项次项次 项目项目 允许偏差(允许偏差(mm)检验方法检验方法 1 外型尺寸 3 用尺量检查 2 两端高低差 2 用水准仪或尺量检查 3 立面垂直度 2 用 1m 垂直检测尺检查

47、 4 上、下口平直度 2 拉线、尺量检查 参考要求参考要求注2 5 柜门与口框错台 2 用尺量检查 6 柜门与上框间隙 留缝限值(mm)0.7 用塞尺检查 7 柜门并缝或与两边框间隙 1 8 柜门与下框间隙 1.5 注:本章所引之规范 1:建筑装饰装修工程质量验收规范(GB50210-2001)2:中华人民共和国国家标准家用厨房设备(讨论稿)世茂集团精装修工程质量控制要点 第 2626 页共 3232 页页 七、七、涂料工程涂料工程 工序工序/工艺工艺 质量控制要点质量控制要点 一、材料控制一、材料控制 常用常用分类分类 室内精装修使用的涂料一般有水性涂料、溶剂型涂料(限制大批量使用)(限制大

48、批量使用)和美术涂料等,批量精装修楼盘使用的大多数是水性涂料。材料材料验收验收要点要点 1.进场材料的品牌与甲方指定品牌、色卡样板相符,且需提供材料合格证、质保书、3C认证等书面资料;2.材料送检注 1:重点关注涂料的环保指标、防水、防霉、耐碱性、耐洗刷次数、耐老化等性能指标;其他其他控制控制要点要点 1.室内涂料材料集中堆放处,要求做好防火措施;2.室内墙面若采用非白色涂料时,一定要根据样板的“色卡”进行电子调色,且同一批次的有色涂料,易在同一房间内使用;二、施工工艺二、施工工艺 墙面墙面基层基层 1.土建施工单位移交精装单位前,建议不施工腻子,否则影响后期精装修施工;2.墙面内墙抹灰建议达

49、到高级抹灰标准,重点关注天棚、门窗处的阴阳角线的抹灰质量;3.墙面空鼓、开裂、露钢丝网、墙面返锈、顶篷的铁钉、钢筋,窗边固定片等问题须处理;腻子腻子材料材料使用使用 批量精装修施工过程中,可使用现场调兑的腻子和专用成品拟制:1.满刮现场调制腻子或专用成品腻子(缺陷:过硬、表面粗糙);2.腻子的施工控制:对阴阳角及垂直平整度误差大的地方进行局部第三遍腻子修补,腻子干透后用砂纸打磨。3.单遍腻子不宜超过 2mm,累计厚度不宜超过 5mm;阴阳阴阳角腻角腻子施子施工工 1.先用腻子对阳角修整,阳角采用刮白水泥108 胶修整,完成后再施工大面墙面腻子、底漆和面漆等工序;2.每完成满刮腻子一遍后,所有阴

50、角部位必须弹出控制线,以便对其阴阳角进行修补调直;3.阳角位置的腻子打磨,可用 2m 长靠尺,贴边进行砂纸打磨;世茂集团精装修工程质量控制要点 第 2727 页共 3232 页页 阴角标准做法示意图:阴角标准做法示意图:说明说明:腻子完成后,对其阴角部位进行修直;阳角标准做法示意图:阳角标准做法示意图:说明:说明:腻子完成后,用 2m 靠尺,采取砂纸进行阳角部位的打磨;滚滚涂涂工艺工艺 1.在清理干净的腻子上满涂一遍底漆;2.若底漆刷涂后显露的裂纹、刮花用腻子修补后,再补刷底漆一道;说明:说明:刮花处需按工序要求处理 1.底漆干透后,进行第一遍面漆的施工;2.先边角后大面,阴角部位和开关面板等

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 工程造价

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
