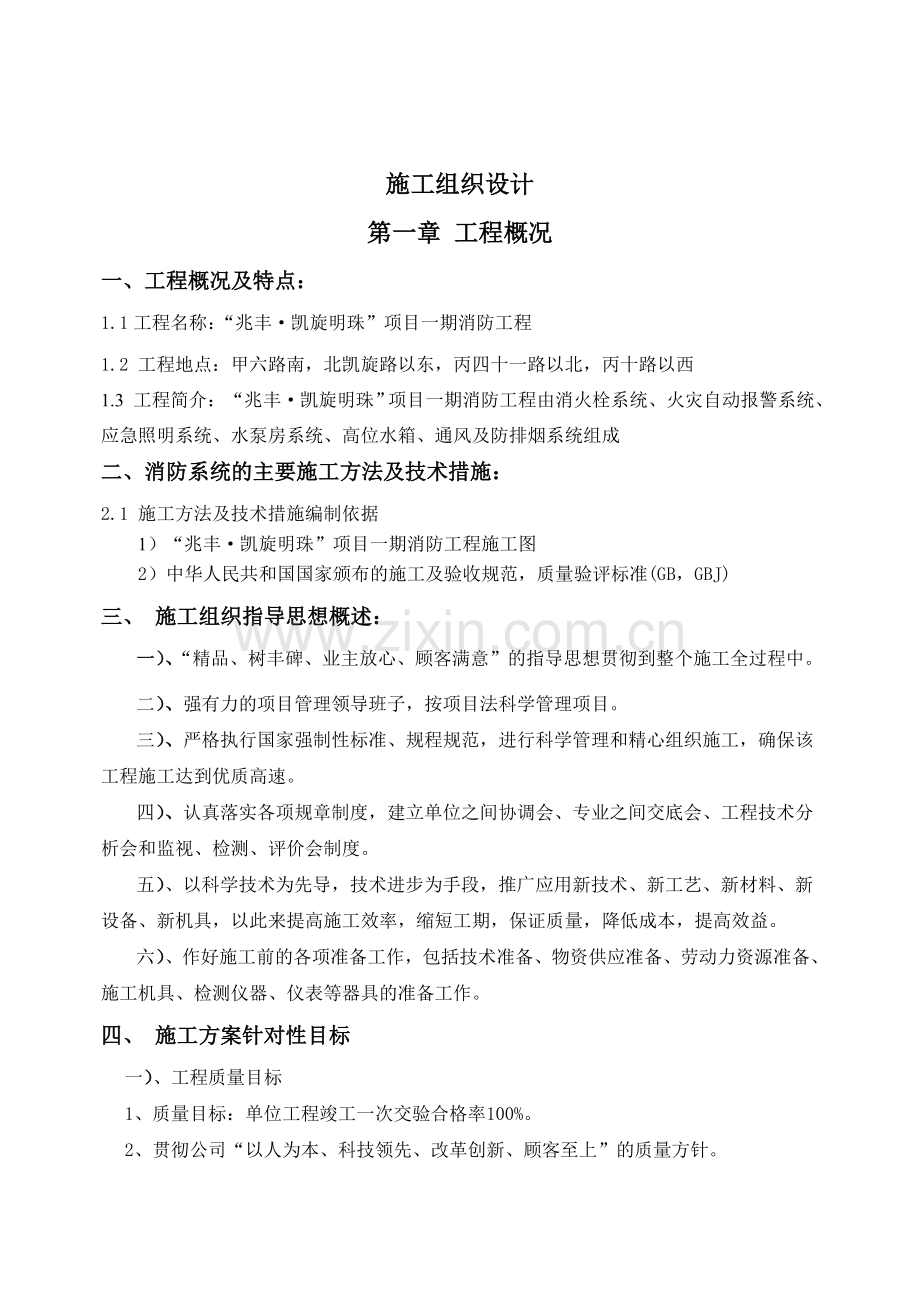

1、 “兆丰凯旋明珠”项目一期消防工程施工组织设计施工组织设计第一章 工程概况一、工程概况及特点:1.1工程名称:“兆丰凯旋明珠”项目一期消防工程1.2 工程地点:甲六路南,北凯旋路以东,丙四十一路以北,丙十路以西1.3 工程简介:“兆丰凯旋明珠”项目一期消防工程由消火栓系统、火灾自动报警系统、应急照明系统、水泵房系统、高位水箱、通风及防排烟系统组成二、消防系统的主要施工方法及技术措施:2.1 施工方法及技术措施编制依据1)“兆丰凯旋明珠”项目一期消防工程施工图2)中华人民共和国国家颁布的施工及验收规范,质量验评标准(GB,GBJ)三、 施工组织指导思想概述:一)、“精品、树丰碑、业主放心、顾客满
2、意”的指导思想贯彻到整个施工全过程中。二)、强有力的项目管理领导班子,按项目法科学管理项目。三)、严格执行国家强制性标准、规程规范,进行科学管理和精心组织施工,确保该工程施工达到优质高速。四)、认真落实各项规章制度,建立单位之间协调会、专业之间交底会、工程技术分析会和监视、检测、评价会制度。五)、以科学技术为先导,技术进步为手段,推广应用新技术、新工艺、新材料、新设备、新机具,以此来提高施工效率,缩短工期,保证质量,降低成本,提高效益。六)、作好施工前的各项准备工作,包括技术准备、物资供应准备、劳动力资源准备、施工机具、检测仪器、仪表等器具的准备工作。四、 施工方案针对性目标一)、工程质量目标
3、1、质量目标:单位工程竣工一次交验合格率100%。2、贯彻公司“以人为本、科技领先、改革创新、顾客至上”的质量方针。3、认真执行三层次作业指导书,即规程、规范、技术方案等。4、优化组织,采取各项有力措施,确保资源合理配置,工程高效、安全文明施工。二)、工程工期目标1、施工期我公司可根据总包方施工进度确定,绝对不影响主体工程的进度以及验收工作的正常进行。2、结合工程特点,考虑业主要求,科学合理利用企业施工优势,缩短工期,降低投入。三)工程安全目标1、杜绝死亡及重伤事故。2、杜绝重大设备、火灾事故。3、一般轻伤事故损失控制在500 元以下。4、按照建筑施工安全检查评分标准(JGJ59-99)的规定
4、,实现现场达标。5、按照建筑施工安全工会检查评分标准加强对现场安全管理,做好职工保障工作。6、加强安全、环境管理工作,积累宝贵经验和相关资料。四)、文明施工目标1、创文明施工现场。2、创标准化施工现场。3、贯彻建设部建筑工程施工现场管理规定。4、落实公司安全文明施工管理办法。5、强化施工现场管理,建设文明班组,标准化施工现场。五、 施工总体部署一、为了搞好与其他专业配合密切,为了做到高效、优质、安全按期完工,必须对施工进行总体部署,以确保施工各项任务顺利完成,通过消防验收。二、贯彻项目经理负责制,在项目经理的直接指挥下,协调好项目部内外的关系,做到事事有人管,事事有交待,处理问题不过夜,把职责
5、和指标落实到各责任人,出现问题不相互推诿,搞好相互协作。三、做好施工前的准备,包括组织准备、技术准备、物料准备和施工现场准备,做到不打无准备之仗,尽量做到连续作业,不停工待料。四、服从甲方和监理公司的领导,积极认真地参加甲方、监理组织的各种会议,本着认真负责的精神,主动积极向甲方和监理请示汇报问题,一定“先奏后斩”,不盲目施工,做到“零返工”。五、搞好与设计师的关系,认真熟悉消化图纸资料,认真参加图纸会审,积极主动提出问题,与设计师商量,没有设计变更和修改前严格按图施工。六、作好施工安全,严格按规程施工,对违反安全规程施工的应给予教育,严重者要进行处理,直到停止工作。把安全工作落实到班组、每个
6、施工人员,不留安全隐患,出现安全隐患应及时排除。七、搞好文明施工,特别是要保护好工程的成品,包括本公司施工的和其他公司施工的成品和半成品,发现有违反文明施工的行为,应制止,或向有关领导反应。总之,要做好工程首先要管好人,管好物,严格施工纪律,是工程能否成功的重要因素,我们将严格控制工程质量,施工安全和工期,交给甲方一个满意的工程。八、确保工程质量的技术组织措施)施工主要法规序号法律名称1中华人民共和国建筑法2中华人民共和国安全生产法3中华人民共和国环境保护法4中华人民共和国消防法5建设工程质量管理条例2)主要规程、规范序号名称编号1.建筑工程施工质量验收统一标准GB50300-20012.建筑
7、电气工程施工质量验收规范GB50303-20023.建筑安装工程资料管理规程DBJ01-51-20034.建筑设计防火规范GB50016-20055.火灾自动报警系统设计规范GB50116-986.火灾自动报警系统施工及验收规范GB50166-92 7.火灾报警控制器通用技术条件GB4717-938.消防联动控制设备通用技术条件GB16806-19979.智能建筑工程质量验收规范GB50339-200310.自动喷水灭火系统施工及验收规范GB50261-200511.大空间智能型主动喷水灭火系统设计规范DBJ1534200412.机械设备安装工程施工及验收通用规范GB502319813.施工现
8、场临时用电安全技术规程JGJ46-200514.建筑施工安全检查标准JGJ599915.电气装置工程施工及验收规范GBJ232-82 16.机械设备安装工程施工及验收通用规范GB 50231-98第二章 总体施工方案一、 消防工程安装的通用要求1 范围本工艺标准适用于工业与民用建筑消防设备安装工程。2 施工准备2.1 建筑工程的消防设计图纸的设计,必须是有相应的设计资格证书的设计单位设计。由建设单位将图纸和资料送公安消防监督机构审核,经审核批准后方可施工。 从事消防设施施工的单位,应当具有相应的资质等级,其资质等级由公安消防机构会同有关部门共同审定,发给消防工程施工企业资质证书。 建筑工程施工
9、现场的消防安全由施工单位负责。施工单位开工前必须向公安消防机构申报,经公安消防机构核发施工现场消防安全许可证后方可施工。 施工单位必须按照已批准的消防设计图纸施工,不得擅自改动。 安装的消防产品、机电产品和材料要符合下列条件: 本市的消防厂家,应具有国家颁发的生产许可证。外地或外国在本市销售的消防产品,要具有有效期内的进京销售审验证书。选用时要审明证书中所列产品是否与所需产品相符。 固定灭火系统和耐火构件及耐火涂料应有有效的国家质量检测中心的检测合格报告。 消防电子产品要具有有效的国家消防电子产品质量检测合格报告。 选用的高低压柜及各类箱屏必须采用机械部和电力部认可的定点厂生产的产品;进口的电
10、气产品必须有国家商检局检定合格证明,具有合格证,设备上有铭牌。 建筑电气施工中使用的产品如电线电缆、开关等,应符合中国电工认证委员会的安全认证要求,其电气产品上应带有安全认证委员会的安全认证要求,其电气产品上应带有安全认证标志(长城标志),并具有合格证,设备上有铭牌。 选用的各类钢材,应符合有关标准和设计要求,厂家要出具材质证明和合格证。 各种主要辅料、管件、油漆等应有合格证。 选用的机具必须符合施工现场的技术要求,使用强检和非强检的计量器具应按国家计量法的要求进行管理。 工程施工中应接受公安消防监督机构和质量监督机关等上级单位的检查指导,以确保工程质量。 施工中应严格按已批准的设计图纸施工,
11、认真执行有关的消防设计规范、施工验收规范、施工工艺及有关的图集、厂方资料等施工要求。 施工工程记录和资料的收集整理与填写,应作到与工程同步,工程竣工验收交付使用时应交给建设单位一套完整的工程资料,并按合同要求,绘制竣工图。 消防工程安装调试全部完成后,施工单位应先进行自验,合格后再请建设单位(监理)、设计单位进行竣工验收,办理竣工验收单。建设单位或施工单位应委托有资格的建筑消防设施检测单位进行技术测试,并提交技术测试报告。 建设单位应向公安消防监督机构提交验收申请,送交有关资料,请公安消防监督机构进行消防工程验收,经检验合格后发给消防设施验收合格证,才准许使用,否则,验收不合格或未经验收均不准
12、使用。以上要求,我公司当严格遵守,敬请业主单位监督!2.2施工技术主要工作流程图纸会审参加设计交底深化设计编制施工组织设计审批设计师确认质量评定竣工工程评定甲、乙方联合验收送交资料和竣工交付使用回访维修资料审核中间验收分部工程评定技术复核隐蔽验收工程物料确认进场验收技术交底确认工程总标高和定位2.3 消火栓系统施工方法消火栓系统安装工艺1 范围本工艺针对室内消火栓系统安装。2 施工准备2.1 主要材料:2.1.2 消火栓箱体的规格类型应符合设计要求,箱体表面平整、光洁。金属箱体无锈蚀,划伤,箱门开启灵活。箱体方正,箱内配件齐全。栓阀外型规矩,无裂纹,启闭灵活,关闭严密,密封填料完好,有产品出厂
13、合格证。2.2 主要机具:套丝机,压槽机、开孔机、砂轮锯,台钻,电锤,手电钻,电焊机。套丝板,管钳,压力钳,手锤,扳手,射钉枪,电气焊等工具。2.3 作业条件:2.3.1 施工图纸及有关技术文件应齐全,现场水、电、应满足连续施工要求,系统设备材料能保证正常施工。3 操作工艺3.1 工艺流程:安装准备 箱体拆除及支管安装 箱体配件安装 通水调试3.2 安装准备:3.4.1 消火栓箱体要符合设计要求,栓阀有单出口和双出口双控等。产品均应有消防部门的制造许可证及合格证方可使用。3.4.2 消火栓支管要以栓阀的坐标,标高定位甩口,核定后再稳固消火栓箱,箱体找正稳固后再把栓阀安装好,栓阀侧装在箱内时应在
14、箱门开启的一侧,箱门开后应灵活。3.4.3 消火栓箱体安装在轻体隔墙上应有加固措施。3.4.5 消火栓系统管道试压完可连续作冲洗工作,冲洗时管内水流量应满足设计要求,进出水口水质一致时方可结束。有电控按钮时,应注意与电器专业配合施工。3.6 通水调试:3.6.1 通水调试前消防设备包括水泵、结合器、节流装置等应安装完,其中水泵做完单机调试工作。3.6.2 系统通水达到工作压力,选系统最不利点消火栓做试验,通过水泵结合器及消防水泵加压,消防栓喷放压力均应满足设计要求。4 质量标准4.1 保证项目:消火栓系统试压,冲洗必须符合设计及规范要求。4.2 基本项目:箱式消火栓的安装应栓口朝外,阀门距地面
15、、箱壁的尺寸符合施工规范规定。水龙带与消火栓和快速接头的绑扎紧密,并卷折,挂在托盘或支架上。4.3 允许偏差项目:消火栓阀门中心距地面为1.1m,允许偏差20mm。阀门距箱侧面140mm,距箱后内表面为100mm,允许偏差5mm。5 成品保护消火栓箱配件安装前,施工现场应达到保护条件。系统通水后,应采取保护措施,防止碰动跑水,损坏装修成品。6 应注意的质量问题6.1 消火栓箱门关闭不严;由于安装未找正或箱门强度不够变形造成。6.2 消火栓阀门关闭不严:由于管道未冲洗干净,阀座有杂物造成。7 质量记录7.1 材质证明、产品合格证、主要系统组件检测报告。7.2 进场设备材料检验记录。7.3 施工试
16、验记录7.3.1 阀门试验记录。7.3.2 强度严密性试验记录。7.3.3 冲(吹)洗试验记录。7.3.4 灌水试验记录。7.3.5 通水试验记录。7.3.6 水泵单机试运转记录。7.3.7 调试报告。7.4 施工记录7.4.1 施工日志。7.4.2 自、互检记录。7.5 预检记录7.6 隐蔽工程验收记录7.7 施工方案7.8 技术交底方案7.9 工程质量检验评定7.9.1 室内给水管道安装分项评定。7.9.2 室内给水管道附件安装分项评定。7.9.3 室内给水管道附属设备分项评定。7.9.4 暖卫工程分部质量评定。7.9.5 暖卫工程观感质量评定。7.10 施工验收资料7.10.1 中间验收
17、记录。7.10.2 单位工程验收记录。7.10.3 消防监督机构核验合格证。7.10.4 质量监督机构核验单。7.11 设计变更、洽商记录7.12 施工图8 参考资料8.1 建筑设备安装分项工程施工工艺标准。8.2 给水工程通用图集2.4、 消防电气(火灾自动报警系统及消防联动控制系统)系统施工方法安装的准备图纸会审及技术交底线路绝缘测试回路线号标记系统干线敷设接地处理主控制安装及接校线设备的开箱检标查联动逻辑关系编程系统分项调试系统整体调试消防检测中心检测交工验收现场设备安装系统线路敷设工艺流程图:2.5.1消防系统调试2.5.2.1、一般规定1) 系统调试应在系统施工完成后进行。2) 系统
18、调试应具备下列条件:A、消防水池、消防水箱已储备设计要求的水量;B、系统供电正常;C、消防气压给水设备的水位、气压符合设计要求;D、与系统配套的火灾自动报警系统处于工作状态。3)调试内容和要求:A、水源测试;B、消防水泵调试;C、稳压泵调试;D、排水装置调试;E、联动试验。4)水源测试应符合下列要求:A、按设计要求核实消防水箱的容积、设置高度及消防储水不作它用的技术措施;B、按设计要求核实消防水泵接合器的数量和供水能力,并通过移动式消防水泵做供水试验进行验证。5) 消防水泵调试应符合下列要求:A、以自动或手动方式启动消防水泵时,消防水泵应在5min内投入正常运行;B、以备用电源切换时,消防水泵
19、应在1.5min内投入正常运行。2.4稳压泵调试时,模拟设计启动条件,稳压泵应立即启动;当达到系统设计压力时,稳压泵应自动停止运行。) 排水装置调试应符合下列要求:A、开启排水装置的主排水阀,应按系统最大设计灭火水量做排水试验,并使压力达到稳定;B、试验过程中,从系统排出的水应全部从室内排水系统排走。8)联动试验应符合下列要求,并按火灾自动报警系统施工及验收规范附录C进行记录:A、采用专用测试仪表或其它方式,对火灾自动报警系统的各种探测器输入模拟火灾信号,火灾自动报警控制器应发出声光报警信号并启动自动喷水消防水炮灭火系统;2.5.3系统调试步骤:单体调试 、外观检查:检查被调设备是否外观及封印
20、完好,附件齐全,设备内部零件无脱落和损坏,型号、规格及材质符合设计规定。、性能试验:控制器在通电前应检查其通电开关的操作是否灵活可靠,电器线路的绝缘电阻值,应符合国家规范标准或使用说明书的规定。、灵敏度测试:现场探测器及手动报警按钮应进行抽验,并对灵敏度进行调整。、调试记录:清晰、完整。系统调试:、系统调试应在控制器运行前,现场设备安装完毕后,电缆(线)绝缘检查合格,电源符合运行要求的情况下进行。、在系统的信号发生端(探测器、手动报警按钮等)加入相应的模拟量信号(烟、压力等),检查系统的灵敏度及误差。误差值不应超过各部件的允许值,如超过允许值,应单独调校各部件及检查线路。、火灾自动报警系统的调
21、试:对系统内的部件(探测器、手动报警按钮等 )按设计规定的阈值进行调整。在信号发生端加入相应的模拟量信号(烟、压力等),检查其音响和光信号是否符合设计规定。、联动系统的调试:除上述调试内容外,应进行整套联动系统的试验,并对其他施工单位的部件进行检查、修理(由其他施工单位配合)。 消防泵联动的调试:现场内任意一个消火栓按钮被按下,报警信号应传送至消防控制中心,经过确认信号后应启动消防泵。并有启泵回答信号送至消防控制中心。 控制器的调试在调试开通过程中,单机接入系统通电后,应对报警控制器做火灾报警自检功能、消音、复位功能、故障报警功能、火警优先功能、报警记忆功能、电源自动转换和备用电源的自动充电功
22、能、备用电源的欠压和过压报警功能等功能检查。u 对电源的调试应进行主电源和备用电源的自动转换试验,主、备电源应能自动转换,在备用电源连续3次充放电后,主电源和备用电源应能自动转换。u 探测器的调试使用专用加烟和加温等试验器对安装的每只探测器进行加烟或加温试验,动作无误后方可投入运行。2.6.1、一般规定2.6.1.1火灾自动报警系统的施工应按设计图纸进行,不得随意更改。2.6.1.2火灾自动报警系统施工前,应具备设备布置平面图、接线图、安装图、系统图以及其它必要的技术文件。2.6.1.3火灾自动报警系统竣工时,施工单位应提交下列文件:A、竣工图;B、设计变更文字记录;C、施工记录(包括隐蔽工程
23、验收记录);D、检验记录(包括绝缘电阻、接地电阻的测试记录);E、竣工报告。2.6.2、布 线2.6.2.1火灾自动报警系统的布线,应符合现行国家标准电气装置工程施工及验收规范的规定。2.6.2.2火灾自动报警系统布线时,应根据现行国家标准火灾自动报警系统设计规范的规定,对导线的种类、电压等级进行检查。2.6.2.3在管内或线槽内的穿线,应在建筑抹灰及地面工程结束后进行。在穿线前,应将管内或线槽内的积水及杂物清除干净。2.5.2.4不同系统、不同电压等级、不同电流类别的线路,不应穿在同一管内或线槽的同一槽孔内。2.6.2.5导线在管内或线槽内,不应有接头或扭结。导线的接头,应在接线盒内焊接或用
24、端子连接。2.6.2.6敷设在多尘或潮湿场所管路的管口和管子连接处,均应作密封处理。2.6.2.7管路超过下列长度时,应在便于接线处装设接线盒:A、管子长度每超过45m,无弯曲时;B、管子长度每超过30m,有1个弯曲时;C、管子长度每超过20m,有2个弯曲时;D、管子长度每超过12m,有3个弯曲时。2.6.2.8管子入盒、箱时,外侧应套锁母,内侧应装护口,在吊顶内敷设时,盒的内外侧均应套锁母。管进盒、箱安装:盒、箱开孔应整齐并与管径相吻合,要求一管一孔,不得开长孔。铁制盒、箱严禁用电、气焊开孔,并应刷防锈漆。如用定型盒、箱,其敲落孔大而管径小时,可用铁皮垫圈垫严或用砂浆加石膏补平齐,不得露洞。
25、管口入盒、箱,暗配管可用跨接地线焊接固定盒棱边上,管口不宜与敲落孔焊接,管口露出盒、箱应小于5mm。有锁紧螺母者与锁紧螺母平,露出锁紧螺母的丝扣2-3扣。两根以上管入盒、箱要长短一致,间距均匀,排列整齐。见下图接线盒开孔用开孔器,禁止用电汽焊切割,管口与接线盒接地保证牢固。管路敷设完毕,金属管路、箱盒及支架等应做整体接地连接。穿过建筑物变形缝时,应有接地补偿装置,采用跨接方法连接。焊接:跨接地线两端双面焊接,焊接面不得小于该跨接线截面的6倍,焊缝均匀牢固,焊接处要清除药皮。2.6.2.9在吊顶内敷设各类管路和线槽时,宜采用单独的卡具吊装或支撑物固定。2.6.2.10线槽的直线段每隔1.01.5
26、m设置吊点或支点,在下列部位也应设置吊点或支点:A、线槽接头处;B、距接线盒0.2m处;C、线槽走向改变或转角处。2.6.2.11吊装线槽的吊杆直径,不应小于6mm。2.6.2.12管线经过建筑物的变形缝(包括沉降缝、伸缩缝、抗震缝等)处,应采取补偿措施,导线跨越变形缝的两侧应固定,并留有适当余量。2.6.2.13火灾自动报警系统导线敷设后,应对每回路的导线用500V的兆欧表测量绝缘电阻,其对地绝缘电阻值不应小于20M。2.6.2.14金属软管引入设备时,应符合下列要求:a金属软管与钢管或设备连接时,应采用金属软管接头连接,长度不应超过1.2m。b 金属软管用管卡固定,其固定间距不应大于1m。
27、c 金属软管不应退绞、松散;中间不应有接头;与设备、器具连接时,应采用专用接头;连接处应密封可靠;防水型金属软管的连接处应密封良好。d 不得利用金属软管作为接地导体。e 跨接地线连接采用专用卡具。2.6.3、设备安装2.6.3.1火灾探测器的安装A、火灾探测器的安装位置,应符合下列规定:(a)探测器至墙壁、梁边的水平距离,不应小于0.5m。(b)探测器周围0.5m内,不应有遮挡物。(c)探测器至空调送风口边的水平距离,不应小于1.5m;至多孔送风顶棚孔口的水平距离,不应小于0.5m。(e)探测器宜水平安装,当必须倾斜安装时,倾斜角不应大于450。B、探测器的底座应固定牢靠,其导线连接必须可靠压
28、接或焊接。当采用焊接时,不得使用带腐蚀性的助焊剂。C、按测器的“+”线应为红色,“-”线应为蓝色,其余线应根据不同用途采用其它颜色区分。但同一工程中相同用途的导线颜色应一致。D、探测器底座的外接导线,应留有不小于15cm的余量,入端处应有明显标志。E、探测器底座的穿线孔宜封堵,安装完毕后的探测器底座应采取保护措施。F、探测器的确认灯,应面向便于人员观察的主要入口方向。G、探测器在即将调试时方可安装,在安装前应妥善保管,并应采取防尘、防潮、防腐蚀措施。2.6.3.2手动火灾报警按钮的安装A、手动火灾报警按钮,应安装在墙上距地(楼)面高度1.5m处。B、手动火灾报警按钮,应安装牢固,并不得倾斜。C
29、、手动火灾报警按钮的外接导线,应留有不小于10cm的余量,且在其端部应有明显标志。2.6.3.3火灾报警控制器的安装A、火灾报警控制器(以下简称控制器)在墙上安装时,其底边距地(楼)面高度不应小于1.5m;落地安装时,其底宜高出地坪0.10.2m。B、控制器应安装牢固,不得倾斜。安装在轻质墙上时,应采取加固措施。C、引入控制器的电缆或导线,应符合下列要求:(a)配线应整齐,避免交叉,并应固定牢靠;(b)电缆芯线和所配导线的端部,均应标明编号,并与图纸一致,字迹清晰不易退色;(c)端子板的每个接线端,接线不得超过2根;(d)电缆芯和导线,应留有不小于20cm的余量;(e)导线应绑扎成束;(f)导
30、线引入线穿线后,在进线管处应封堵。D、控制器的主电源引入线,应直接与消防电源连接,严禁使用电源插头。主电源应有明显标志。E、控制器的接地,应牢固,并有明显标志。2.6.3.4消防控制设备的安装A、消防控制设备在安装前,应进行功能检查,不合格者,不得安装。B、消防控制设备的外接导线,当采用金属软管作套管时,其长度不宜大于2m,且应采用管卡固定,其固定点间距不应大于0.5m。金属软管与消防控制设备的接线盒(箱),应采用锁母固定,并应根据配管规定接地。C、消防控制设备外接导线的端部,应有明显标志。D、消防控制设备盘(柜)内不同电压等级、不同电流类别的端子,应分开,并有明显标志。2.6.3.5系统接地
31、装置的安装A、工作接地线工作接地采用25m2铜芯绝缘导线;联合接地电阻值不大于4,单独接地电阻值不大于1。B、由消防控制室引至接地体的工作接地线,在通过墙壁时,应穿入钢管或其它坚固的保护管。C、工作接地线与保护接地线,必须分开,保护接地导体不得利用金属软管。D、接地装置施工完毕后,应及时作隐蔽工程验收。验收应包括下列内容:(a)测量接地电阻,并作记录;(b)查验应提交的技术文件;(c)审查施工质量。2.7调试方案及流程图 本工程调试工作范围包括本标所有设备(火灾自动报警及联动系统及报警联动的外控设备)的调试工作。我方在调试过程中应负责组织各供货设备厂商与安装人员,在监理工程师和业主代表及各有关
32、施工方在场的情况下,对设备进行开箱验收,并通过试验证明安装的设备及系统已达到合同规定和厂商的要求。证明确认设备及系统达到所规定的性能要求。施工调试图调试人员组织熟悉图纸及技术交底人员进场、仪器仪表准备安装、调试工序交接清理现场核对记录报警设备单调联动系统单调根据规范编写逻辑关系各子系统功能调试消防报警及联动系统功能调试系统试运行交工验收火灾自动报警系统安装工艺1 范围本工艺主要针对“兆丰凯旋明珠”项目一期消防工程编写。 2 施工准备2.1 接到施工任务后,首先应对图纸进行会审,同时熟悉结构图、其它专业的有关图纸,找到影响施工的设计问题组织设计交底,解决设计施工方面存在的问题,办理好技术变更洽商
33、,确定施工方法和配备相应的劳动力、设备、材料、机具等。同时配备配套的生活、生产临时设施。2.2 主要设备材料:2.2.1 一般火灾自动报警系统的主要设备材料选用应符合 “消防工程安装的通用要求”的有关内容。2.2.2 主要设备消防中心控制设备;消防备用电源;火灾探测器(感烟等);手动火灾报警按钮;声光显示报警器;消防广播设备。2.2.3 主要需要的材料:管材、型钢、电线、电缆、金属软管、接线盒、 管卡子、钢丝、铅丝、防锈漆、膨胀螺栓、成套螺丝、焊油、电池、记号笔等。2.3 主要机具:电焊机、台钻、手电钻、电锤、开孔器、压线钳子、手锤、活扳手、钢卷尺、压力钳子、电工工具、工具箱、万能表、对讲电话
34、等机具。2.4 劳动力配备:根据工程工期要求,合理安排施工进度和劳动力计划,作到保工期、保质量、保安全、配备的施工员、电工、焊工等应持证上岗。 2.5 编写施工方案和技术交底,组织施工人员根据工程特点进行交底和培训,使每个操作者应熟知技术、质量、安全消防的要求。2.6 应按设计要求,在施工现场配备使用的规程规范、图册、工艺要求、质量记录、表格及各种有关文件。3 施工工艺3.1 工艺流程:钢管内导线敷设线火灾自动报警设备安装调试 检测验收交付使用。3.2钢管内绝缘导线敷设要求:3.2.1 进场的绝缘导线和控制电缆的规格型号、数量、合格证等应符合设计要求,并及时填写进场材料检查记录。3.2.2 火
35、灾自动报警系统传输线路,应采用铜芯绝缘线或铜芯电缆,其电压等级不应低于交流250V,最好选用500V,以提高绝缘和抗干扰能力。3.2.3 为满足导线和电缆的机械强度要求,穿管敷设的绝缘导线,线芯截面最小不应小于1mm2;线槽内敷设的绝缘导线最小截面不应小于0.75mm2;多芯电缆线芯最小截面不应小于0.5mm2。3.2.4 穿管绝缘导线或电缆的总面积不应超过管内截面积的40%,敷设于封闭式线槽内的绝缘导线或电缆的总面积不应大于线槽的净截面积的50%。3.2.5 导线在管内或线槽内,不应有接头或扭结。导线的接头应在接线盒内焊接或压接。3.2.6 不同系统、不同电压、不同电流类别的线路不应穿在同一
36、根管内或线糟的同一槽孔内。3.2.7 横向敷设的报警系统传输线路如果采用穿管布线时,不同防火分区的线路不宜穿入同一根管内。采用总线制不受此限制。3.2.8 火灾报警器的传输线路应选择不同颜色的绝缘导线,探测器的“+”线为红色,“-”线应为蓝色,其余线应根据不同用途采用其它颜色区分。但同一工程中相同用途的导线颜色应一致,接线端子应有标号。3.2.9 导线或电缆在接线盒、伸缩缝、消防设备等处应留有足够的余量。3.2.10 在管内穿线应在建筑物抹灰及地面工程结束后进行。在穿线前应将管内或线槽内的积水及杂物清除干净,管口带上护口。3.2.11 敷设于垂直管路中的导线,截面积为50mm2以下时,长度每超
37、过30m应在接线盒处进行固定。3.2.12 目前我国的消防事业发展很快,使用总线制线路控制的很多,对线路敷设长度,线路电阻均有要求,施工时应严格按厂家技术资料要求来敷设线路和接线。3.2.13 导线连接的接头不应增加电阻值,受力导线不应降低原机械强度,亦不能降低原绝缘强度,为满足上述要求,导线连接时应采取下述方法:3.2.13.1 塑料导线4mm2以下时一般应使用剥削钳剥削掉导线绝缘层,如有编织的导线应用电工刀剥去外层编织层,并留有约12mm的绝缘台,线芯长度随接线方法和要求的机械强度而定。3.2.13.2 导线绝缘台并齐合拢,在距绝缘台约12mm处用其中一根线芯在另一根线芯缠绕57圈后剪断,
38、把余头并齐折回压在缠绕线上,并进行涮锡处理。3.2.13.3 LC安全型压线帽:是铜线压线帽,分为黄、白、红三色,分别适用于1.0 mm2、 1.5 mm2、2.5 mm2、4 mm2的24根导线的连接。其操作方法是:将导线绝缘层剥去10 13mm(按帽的型号决定),清除氧化物,按规定选用适当的压线帽,将线芯插入压线帽的压接管内,若填不实,可将线芯折回头(剥长加倍),填满为止。线芯插到底后,导线绝缘层应与压接管的管口平齐,并包在帽壳内,然后用专用压接钳压实即可。3.2.13.4 多股铜芯软线用螺丝压接时,应将软线芯扭紧做成眼圈状,或采用小铜鼻子压接,涮锡涂净后将其压平再用螺丝加垫紧牢固。3.2
39、.13.5 铜单股导线与针孔式接线桩连接(压接),要把连接的导线的线芯插入接线桩头针孔内,导线裸露出针孔l2mm,针孔大于线芯直径1倍时,需要折回头插入压接。如果是多股软铜丝,应扭紧涮锡,擦干净再压接。3.2.13.6 导线连接的包扎:选用橡胶(或塑料)绝缘带从导线接头始端的完好绝缘层开始,缠绕l2个绝缘带幅宽度,再以半幅度重叠进行缠绕。在包扎过程中应尽可能的收紧绝缘带。最后在绝缘层上缠绕l2圈后,再进行回缠。然后再用黑胶布包扎,包扎时要衔接好,以半幅宽度过压边进行缠绕,同时在包扎过程中收紧胶布,导线接头处两端用黑胶布封严密。3.2.14 导线敷设连接完成后,应进行检查,无误后采用500V、量
40、程为0500M的兆欧表,对导线之间、 线对地、线对屏蔽层等进行摇测,其绝缘电阻值不应低20M。注意不能带着消防设备进行摇测。摇动速度应保持在120r/min左右,读数时应采用1分钟后的读数为宜。3.3 火灾自动报警设备安装要求:3.3.1 进厂火灾自动报警设备应根据设计图纸的要求,对型号、数量、规格、品种、外观等进行检查,并提供给国家消防电子产品,质量监督检测中心有效的检测检验合格的报告,及其它有关安装接线要求的资料,同时与提供设备的单位办理进厂设备检查手续。3.3.2 点型火灾探测器、红外光束火灾探测器的安装要求:3.3.2.1 感烟感温探测器的保护面积和保护半径应符合要求。3.4.2.2
41、感烟感温探测器的安装间距不应超过极限曲线所规定的范围,并由探测器的保护面积A和保护半径R确定探测器的安装间距的极限曲线。3.3.2.3 一个探测器区内需设置的探测器数量应按下式计算:N=S/K*A3.3.2.4 在顶棚上设置感烟、感温探测器时,梁的高度对探测器安装数量影响。a 梁突出顶棚高度小于400mm的顶棚上设置感烟、感温探测器时,可不考虑对探测器保护面积的影响。b 当梁突出顶棚的高度在400mm600 m m时,应按图6-6和表6-4来确定梁的影响和一只探测器能保护的梁间区域的个数。c 当梁突出顶棚的高度超过600mm,被梁隔断的每个梁间区域应至少设置一只探测器。d 当被梁隔断区域面积超
42、过一只探测器的保护面积时,应视为一个探测区域,计算探测器的设置数量。3.3.2.5 当房屋顶部有热屏障时,感烟探测器下表面至顶棚距离应符合设计规范的规定。锯齿型屋顶和坡度大于15的人字型屋顶,应在每个屋脊处设置一排探测器,探测器下表面距屋顶最高处的距离应符合表6-5的规定。感烟探测器下表面距顶棚(或屋顶)的距离 表6-5感烟探测器下表面距顶棚 (或屋顶) 的距离d (mm)探测器的安装、高度h(m)顶棚 (或屋顶) 坡度151530最 小最 大最 小最 大最 小最大h6302002003003005006 h8702502504004006008 h1010030030050050070010
43、 h121503503506006008003.3.2.6 探测器宜水平安装,如必须倾斜安装时,倾斜角不应大于45。3.3.2.7 房间被书架、设备或隔断等分隔,其顶部至顶棚或梁的距离小于房间净高的5%时,则每个被隔开的部分应设置探测器。3.3.2.8 探测器周围0.5m内,不应有遮挡物,探测器至墙壁、梁边的水平距离,不应小于0.5m。3.3.2.9 探测器至空调送风口边的水平距离不应小于1.5m,见图6-8,至多孔送风顶棚孔口的水平距离不应小于0.5m。(是指在距离探测器中心半径为0.5m范围内的孔洞用非燃烧材料填实,或采取类似的挡风措施)。3.3.2.10 在宽度小于3m的走道顶棚上设置探
44、测器时,宜从中布置。感温探测器的安装间距不应超过10m,感烟探测器安装间距不应超过15m,探测器至端墙的距离,不应大于探测器安装间距的一半。3.3.2.11 在电梯井、升降机井设置探测器时其位置宜在井道上方的机房顶棚上。3.3.2.12 下列场所可不设火灾探测器:a 厕所、浴室等潮湿场所b 不能有效探测火灾的场所c 不便于使用、维修的场所(重点部位除外)3.3.2.13探测器的底座应固定可靠,在吊顶上安装时应先把盒子固定在主龙骨上或在顶棚上生根作支架,其连接导线必须可靠压接或焊接,当采用焊接时不得使用带腐蚀性的助焊剂,外接导线应有0.15m的余量,入端处应有明显标志。3.3.2.14 探测器确
45、认灯应面向便于人员观察的主要入口方向。3.3.2.15探测器底座的穿线孔宜封堵,安装时应采取保护措施(如装上防护罩)。3.3.2.16 探测器的接线应按设计和厂家要求接线,但“+”线应为红色,“-”线应为兰色,其余线根据不同用途采用其它颜色区分,但同一工程中相同的导线颜色应一致。3.3.217 探测器的头在即将调试时方可安装,安装前应妥善保管,并应采取防尘、防潮、防腐蚀等措施。3.3.3 手动火灾报警按钮的安装。3.3.3.1 报警区内的每个防火分区应至少设置一只手动报警按扭,从一个防火分区内的任何位置到最近一个手动火灾报警按扭的步行距离不应大于30m。3.3.3.2 手动火灾报警按钮应安装在明显和便于操作的墙上,距地高度1.5m,安装牢固并不应倾斜。3.3.3.3 手动火灾报警按钮外接导线应留有0.10m的余量,且在端部应有明显标志。3.3.4 端子箱和模块箱安装。3.3.4.1 端子箱和模块箱一般设置在专用的竖井内,应根据设计要求的高度用金属膨胀螺栓固定在墙壁上明装,且安装时应端正牢固,不得倾斜。3.3.4.2 用对线器进行对线编号,然后将导线留有一定的余量,把控制中心来的干线和
