建设安装工程施工合同
第一部分 协议书
发包人(甲方)(全称):
承包人(乙方)(全称):
依照《中华人民共和国合同法》、《中华人民共和国质量地》及其他有关法律、行政法规、遵循平等、自愿、公平和诚实信用的原则,双方就本建设工程施工事项协商一致,订立本合同。
一、工程概况
工程名称:
工程地点:
工程内容:
二、工程承包范围
承包范围:
三、合同工期

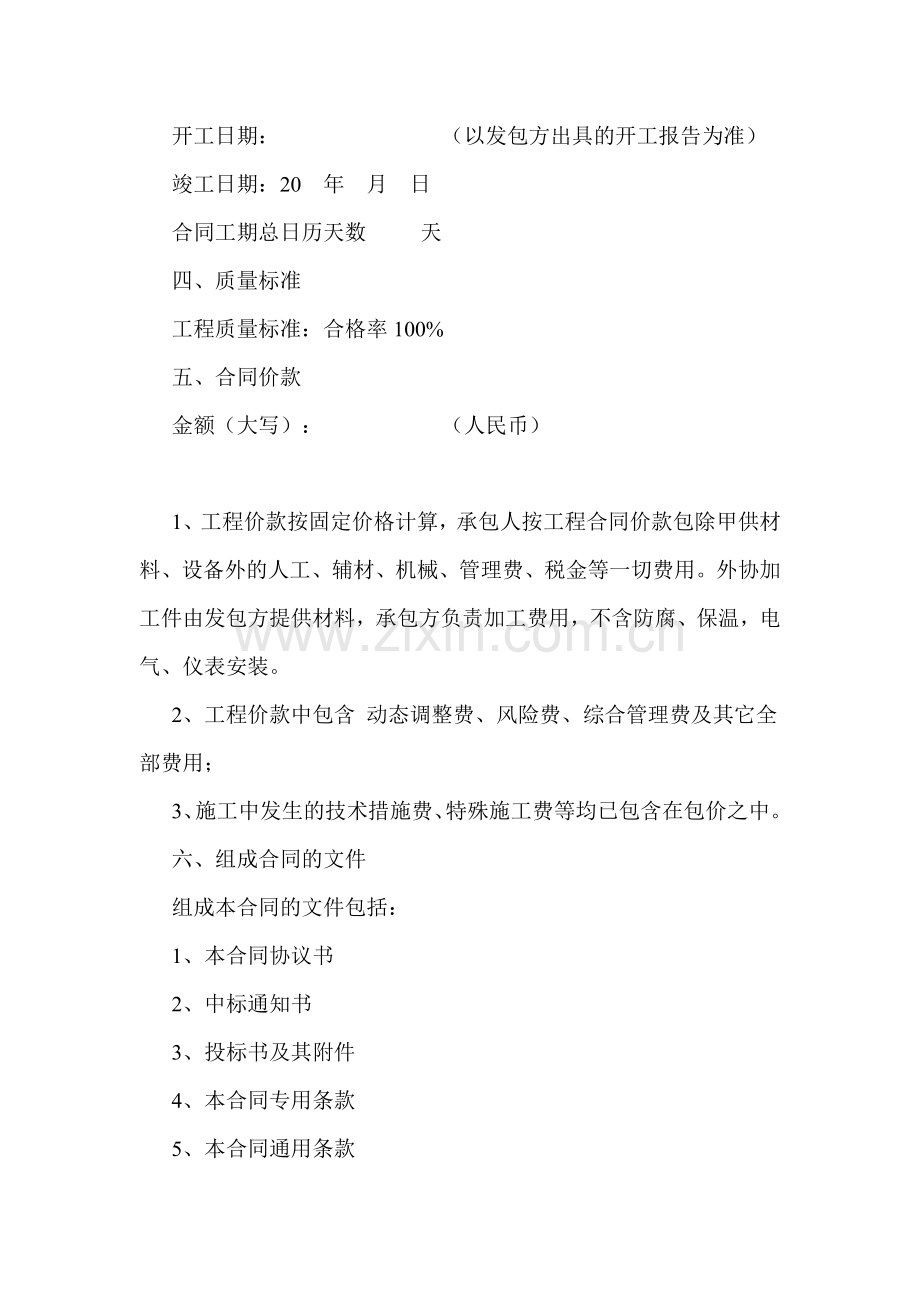

开工日期: (以发包方出具的开工报告为准)
竣工日期:20 年 月 日
合同工期总日历天数 天
四、质量标准
工程质量标准:合格率100%
五、合同价款
金额(大写): (人民币)
1、工程价款按固定价格计算,承包人按工程合同价款包除甲供材料、设备外的人工、辅材、机械、管理费、税金等一切费用。外协加工件由发包方提供材料,承包方负责加工费用,不含防腐、保温,电气、仪表安装。
2、工程价款中包含 动态调整费、风险费、综合管理费及其它全部费用;
3、施工中发生的技术措施费、特殊施工费等均已包含在包价之中。
六、组成合同的文件
组成本合同的文件包括:
1、本合同协议书
2、中标通知书
3、投标书及其附件
4、本合同专用条款
5、本合同通用条款
6、标准、规范及有关技术文件
7、图纸及工程项目所有设备安装使用说明书。
8、工程量清单
9、工程报价单或预算书
双方有关工程的洽商、变更等方面协议或文件视为本合同的组成部分。
七、承包人向发包人承诺按照合同约定进行施工、竣工并在质量保修期内承担工程质量保修责任。
八、发包人向承包承诺按照合同约定的期限和方式支付合同价款及其他应当支付的款项。
九、合同生效
合同订立时间:20 年 月 日
合同订立地点:
本合同双方约定合同双方签字盖章后生效。
包人: 承包人:
住所: 住 所:
法定代表人: 法定代表人:
委托代理人: 委托代理人:
电话: 电话:
第二部分 通用条款
按中华人民共和国建设部和国家工商行政管理局制定的《建设工程施工合同》(GF-1999-0201)通用条款执行。
第三部分 专用条款
一、词语定义及合同文件
1、合同文件及解释顺序
合同文件组成及解释顺序:执行通用条款。
2、语言文字和适用法律、标准及规范
2.1本合同除使用汉语外,还使用 语言文字。
2.2适用法律和法规
需要明示的法律、行政法规:《中华人民共和国合同法》、《中华人民共和国质量法》及其它相关法律法规。
2.3适用标准、规范
适用标准、规范的名称:
(1)《工业设备安装验收规范》、及图纸资料所提供的技术标准及规范。在施工工期内,如国家另有新的标准、规范出台,执行新标准、新规范。
(2)发包人提供标准、规范的时间:本工程所需的标准、规范,由承包人自行准备。
国内没有相应标准、规范时的约定:
3.图纸
发包人向承包人提供图纸套数:共计叁份
发包人对图纸的保密要求:扫行通用条款4.2和4.3
使用国外图纸的要求及费用承担:
二、双方一般权利和义务
1.工程师
1.1监理单位委派的工程师
姓名: 职务:
发包人委托的职权:
需要取得发包人批准才能行使的职权:
1.2发包人派驻的工程师
姓名: 职务:
职权:(1)审定承包人提交的开工报告、施工组织设计、技术方案、进度计划;(2)审核、签署承包人的申请、支付证书和竣工结算;(3)审查和处理工程变更;(4)主持工程质量事故的调查;(5)审批工程延期;(6)审核签认部分工程和单位工程的质量检验评定资料,审查承包人的竣工申请;(7)审核进场工程材料、设备、构配件的原始凭证、检测报告等质量证明文件及其质量情况,根据实际情况认为有必要时,对进场材料、设备、构配件进行平行检验,合格时予以签认,并批准价格;(8)审定工程计量的数据和原始凭证。
2.项目经理
姓名: 职务:
3.发包人工作
3.1发包人应按约定的时间和要求完成以下工作:
(1)施工场地具备施工条件的要求及完成的时间:于 年月日完成。
(2)将施工所需的水、电接口交待给承包方使用,计算费用,但承包方必须遵守发包方相关的管理制度。施工方所需的生活用水、电也必须节约使用。
(3)施工场地与公共道路的通道开通时间和要求: 年月日前完成,满足施工运输需要,保证施工期间畅通。
(4)工程地质和地下管线资料的提供时间:年月日完成
(5)由发包人办理的施工所需证件、批件的名称和完成时间:批准文件已完成。
(6)水准点与坐标控制点交验要求:开工前以书面形式现场交承包人。
(7)图纸会审和设计交底时间:开工前运行。
(8)协调处理施工场地周围地下管线和邻近建筑物、构筑物(含文物保护建筑)、古树名木的保护工作:执行通用条款。
(9)双方约定发包人应做的其他工作:
3.2发包人委托承包人办理的工作:
4.承包人工作
承包人应按约定时间和要求,完成以下工作:
1.需由设计资质等级和业务范围允许的承包人完成的设计文件提交时间:
2.应提供计划、报表的名称及完成时间:每周一提供下一周工作计划(含作业内容,技术方案及所需材料);每月23日提供当月统计报表和下月的施工计划及材料、设备的进场计划一式四份,工程师7天内签字批准后返承包人1份。
3.承担施工安全保卫工作及施工照明的责任和要求:执行通用条款
4.向发包人提供的办公和生活房屋及设施的要求:
5.需承包人办理的有关施工场地交通、环卫和施工噪音管理等手续:
6.已完工程成品保护的特殊要求及费用承担:竣工验收前的一切保护及费用均由承包方承担,施工验收合格后的一切保护均由发包方负责。
7.施工场地周围地下管线和邻近建筑物、构筑物(含文物保护建筑)、古树名木的保护要求及费用承担:
8.施工场地清洁卫生的要求:
文明施工,承包人须设立标准公用厕所并清扫,维护临时用水、用电设施,否则产生的损失发包人有权给予承包方进行处罚,并由承包方自行承担其责任;
9.双方约定承包人应做的其他工作:接受发包方工程技术人员的质量监督,严格按图纸及施工方案施工,参加发包方工程进度调度会,参与工程质量事故分析会。
三、施工组织设计和工期
1.进度计划
(1)承包人提供施工组织设计(施工方案)和进度计划的时间: 工程总计划在工程施工前提供,月计划在每月23日前提供下月的施工方案,周计划在每周一提供下周的施工方案。
工程师确认的时间:
(2)群体工程中有关进度计划的要求:
2.工期延误
双方约定工期顺延的情况:
(1)发包人不能按时提供约定的设备及材料;(2)资金不到位两个月以上;(3)遇到不可抗力的原因,如战争、强烈地震等。
四、质量与验收
1.隐蔽工程和中间验收
双方约定中间验收部位:按国家规范标准的要求。
2.工程试车
试车费用的承包:除执行通用条款外,负荷动力,燃料、润滑油等易耗品由发包人承担。
五、安全施工
除执行通用条款外,施工过程中发生的机械设备损坏和人员伤亡事故等一切费用由承包方承包。
六、合同价款与支付
1.合同价款及调整
(1)本合同价款采用固定价格,承包人按工程合同价款包除甲供材料、设备外的人工、辅材、机械、管理费、税金等一切费用。
(2)采用固定价格合同,合同价款中包括的风险范围:
技术措施费用、特殊施工增加费、政策性调整、大型机具、人员进出场费等,无论任何理由均不再作调整,一律按本工程协议第五条合同总值执行。
风险费用的计算方法:
风险范围以外合同价款调整方法:
(3)采用可调价格合同,合同价款调整方法:
(4)采用成本加酬金合同,有关成本和酬金的约定:
(5)双方约定合同价款的其他调整因素:
①界区内发生的设计变更不计取费用。
2.工程款支付
发包人向承包人预付工程款的时间和金额或占合同价值总额的比例:
发包人在承包人施工队伍和机械设备进入现场后,按合同总价的10%向承包人预付工程款。工程进度按进度付60%,验收后付25%,留5%质保金,一年后无质量问题付清。
3.工程量确认
承包人向工程师提交已完工程量报告的时间:
每月23日前提交上月20日至本月20日期间完成的工程量报告。
七、材料设备供应
承包人采购材料设备
承包人采购材料设备的约定:
除约定由发包人采购的材料、设备外,其余材料、设备全部由承包人采购。焊接材料应符合设计要求,并接受发包方审查。
1、甲供材料领用的材料损耗系数:按国家2005定额执行(其中钢结构及非标设备部分甲供钢材损耗按4.5%执行,不含管道)。
2、承包人报甲供材料、设备的领用计划(含数量及时间),材料设计数量在损耗范围内;
3、材料领用超过合同规范损耗范围,超领部分按当时采购价格金额在合同结算中扣除;
4、施工过程中资料必须按国家规范执行;
5、承包人按合同约定邻取材料、设备,超领部分按采购价金额进行赔偿。
八、竣工验收与结算
竣工验收
1.承包人提供竣工图的约定:提供竣工资料(含施工图3份)。
2.中间交工工程的范围和竣工时间:
九、其他
1.不可抗力
双方关于不可抗力的约定:遇到不可抗力的原因,如战备、强烈地震等,工期可顺延。
2.合同份数
双方约定合同副本份数:
伍份
3.补充条款
(1)工程结束验收合格后,发包人和承包人签署交工验收证书。双方在工程竣工验收证书批准后28日内须共同办理竣工结算。
(2)非承包人原因造成停电,如出现连续8小时停供电,工期顺延,但不计取任何费用。
(3)承包人要及时编制和填写施工方案、施工总进度计划及材料、设备等进场计划、开竣工报告、隐蔽工程验收报告,送发包人审批。
(4)在所承包工程界区内发生的交叉施工由承包人自行调整,不得因配合不当延误工期,所发生的费用自理。若出现与其他施工单位交的叉施工,由发包方工程指挥部统一协调,不得顺延工期,费用由各施工单位自理。
(5)发包人供应的材料、设备移交承包人后,由承包人参加清点验收并妥善保管。因承包人保管不当发生丢失、损坏的,由承包人负责赔偿(材料、设备原值加运费及其他费用计算), 工期不予顺处。
(6)承包人需要使用供用材料时,应经发包人工程师认可后才能使用。
(7)除本合同《通用条款》第34条外,发包人承包人履行完合同全部义务,承包人向发包交付竣工工程,施工结算价款支付完毕后,本合同即告终止。
(8)因承包方原因造成施工返工,所发生的甲供材料、设备的费用由承包方负责,并按当时采购价格赔偿。
(9)承包方按合同约定施工日期竣工,如提前工期一天奖3000元,若每推迟工期一天,承包人承担违约金每天3000元。
(10)附一条线制作安装内容。
附件一:
制作安装工程质量保修书
发包人(全称):汝州市恒生科技发展有限公司
承包人(全称):山西省交城县灵通机械厂
承包人、承包人经协商一致,对汝州市恒生科技发展有限公司炭黑工程1、线装位置(工程全称)签定工程质量保修书。
一、工程质量保修范围和内容
承包人在质量保修期内,按照有关法律、法规、规章的管理规定和双方约定,承担本工程质量保修责任。
质量保修范围包括自制非标设备、管线,成套设备安装,以及双方约定的其他项目。具体保修的保修内容,双方约定如下:由承包人所承建工程的全部内容。
二、质量保修期
双方根据《建设工程质量管理条件》及有关规定,约定工程的质量保修期如下:
合同全部工程为1年;
三、质量保修责任
1、属于保修范围、内容的项目,承包人应当在接到保修通知之日起24小时内派人保修。承包人不在约定期限内派人保修的,发包人可以委托他人修理。
2、发生紧急抢修事故的,承包人在接到事故通知后,应当立即到达事故现场抢修。
3、质量保修完成后,由发包人组织验收。
四、保修费用
保修费用由承包方承担,(甲方所购材料、设备除外)。
五、本合同在履行过程中若发生纠纷,由双方协商解决,协商不成,由工程所在地人民法院解决。
六、其他
对方约定的其他工程质量保修事项:
本工程质量保修书,由施工合同发包人、承包人双方在竣工验收前共同签署,作为施工合同附件,其有效期限至保修期满。
发包人:汝州市恒生科技发展有限公司承包人:山西省交城县灵通机械厂
法定代表人(签字): 法定代表人(签字):
委托代理人(签字): 委托代理人(签字):
年月日年月日
附件二:
一条线制作安装内容
一、2万吨硬 质线制作安装内容
1、1000m3油罐2个加伴热管,包含工艺管道、阀门、油泵、蒸汽管、管架、过路天桥;
2、反应炉一套,煤气加压风机2台,油管、水管、添加剂系统、计量泵、蒸汽管、阀门、煤气管道,贮水罐的制作安装、过滤器制作安装;
3、高温空气预热器安装,预热器护架制作安装、管道制作安装、热风管、冷风管;
4、余热锅炉安装,平台制作安装,水泵安装,管道管架制作安装,分气缸安装,管道安装,原料油预热器安装进出管。原油枪软水系统(包含软化水泵、管道及阀门安装)。
5、主袋滤器制作安装,管架、平台、下料管、气密阀、钢梯护栏、走台、烟气管、烟囱、阀门;
6、脉冲袋滤器安装,平台、管架、下料管、气密管、烟囱、钢梯护栏、走台制安;
7、微米粉碎机安装,风送风机和回流风机、管道、阀门;
8、主供风机安装,平台、孔板流量计、阀门、消音器、梯子平台;
9、收集旋风分离器制安,输送管道;
10、粉状储罐、称量装置、搅拌装置连接安装,下料泵安装,梯子平台制安;
11、输送绞龙安装,出入口管道;
12、造粒机安装,水管、粘结剂制作安装,平台制作安装,计算泵安装、阀门、梯子平台、护栏、走台制安;
13、干燥机安装、调试,风机安装,管道、阀门;
14、火箱安装,烟囱制作安装,护架制作安装、平台、阀门、梯子;
15、尾气燃烧炉安装,管道,平台、供风机、阀门、尾气管、煤气管、风管、蒸气管;
16、提升机安装;
17、各型号行车、固定吊安装、固定架制作安装;
18、筛选机安装,管道安装;
19、三通阀安装、调试,管道安装;
20、不合格品贮罐制作安装,气密阀、吸尘风机、管道、回收漏斗、架子;
21、成品贮罐700m3制作安装;
22、成品绞龙安装,转向绞龙安装;
23、分配器制作安装;
24、大小包装机安装;
25、除尘风机安装,管道、管架;
26、管廊制作安装;
27、装置区的天架连接;
28、软化设备,消除装置及泵、管道、管架;
29、尾气加压风机安装,进出口管至1线尾气总管道,含1线尾气管道,1线装置区界内;
30、装置区配套水泵、风机安装调试:
