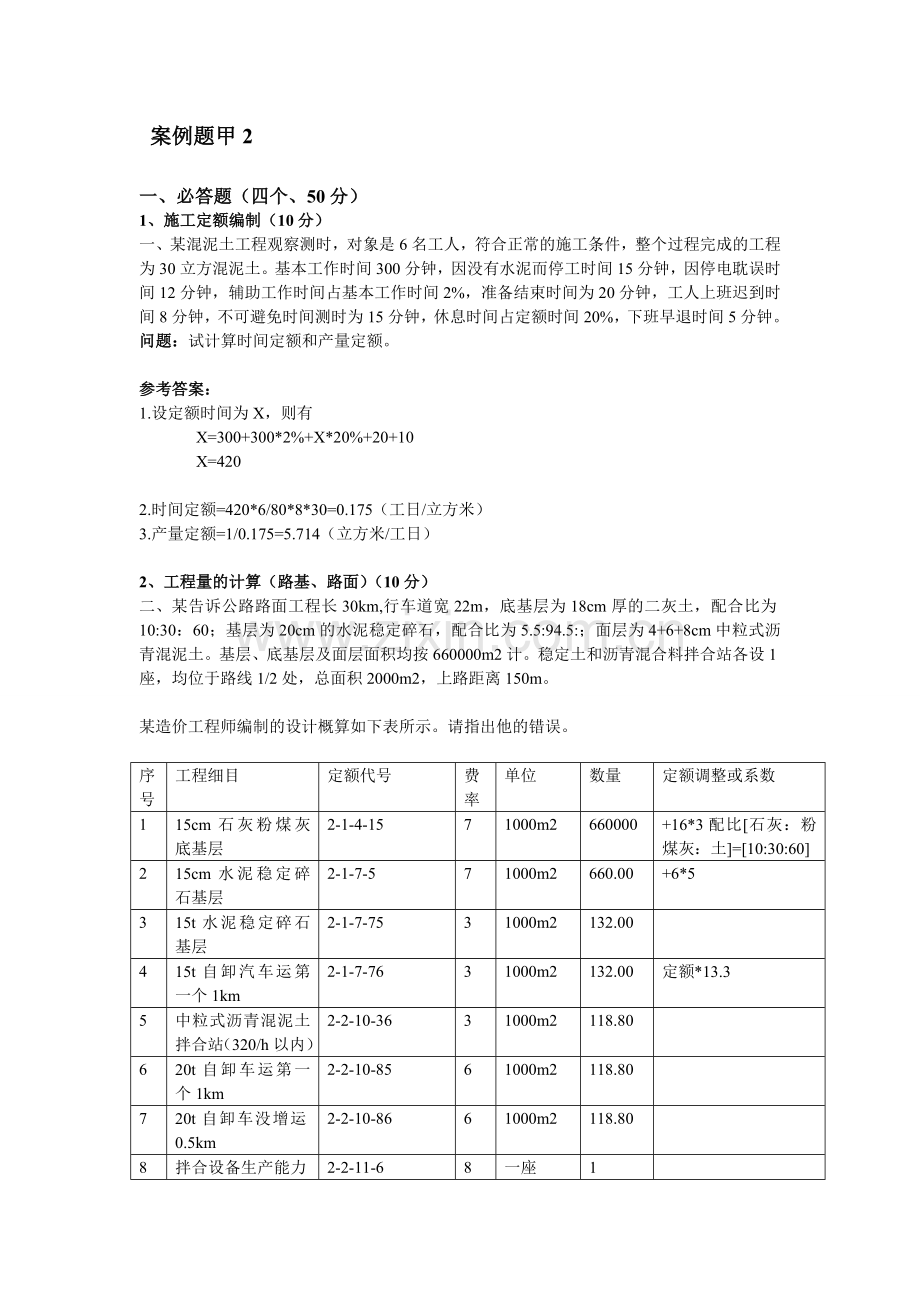

案例题甲2
一、 必答题(四个、50分)
1、 施工定额编制(10分)
一、 某混泥土工程观察测时,对象是6名工人,符合正常的施工条件,整个过程完成的工程为30立方混泥土。基本工作时间300分钟,因没有水泥而停工时间15分钟,因停电耽误时间12分钟,辅助工作时间占基本工作时间2%,准备结束时间为20分钟,工人上班迟到时间8分钟,不可避免时间测时为15分钟,休息时间占定额时间20%,下班早退时间5分钟。
问题:试计算时间定额和产量定额。
参考答案:
1. 设定额时间为X,则有
X=300+300*2%+X*20%+20+10
X=420
2. 时间定额=420*6/80*8*30=0.175(工日/立方米)
3. 产量定额=1/0.175=5.714(立方米/工日)
2、工程量的计算(路基、路面)(10分)
二、 某告诉公路路面工程长30km,行车道宽22m,底基层为18cm厚的二灰土,配合比为10:30:60;基层为20cm的水泥稳定碎石,配合比为5.5:94.5:;面层为4+6+8cm中粒式沥青混泥土。基层、底基层及面层面积均按660000m2计。稳定土和沥青混合料拌合站各设1座,均位于路线1/2处,总面积2000m2,上路距离150m。
某造价工程师编制的设计概算如下表所示。请指出他的错误。
序号
工程细目
定额代号
费率
单位
数量
定额调整或系数
1
15cm石灰粉煤灰底基层
2-1-4-15
7
1000m2
660000
+16*3配比[石灰:粉煤灰:土]=[10:30:60]
2
15cm水泥稳定碎石基层
2-1-7-5
7
1000m2
660.00
+6*5
3
15t水泥稳定碎石基层
2-1-7-75
3
1000m2
132.00
4
15t自卸汽车运第一个1km
2-1-7-76
3
1000m2
132.00
定额*13.3
5
中粒式沥青混泥土拌合站(320/h以内)
2-2-10-36
3
1000m2
118.80
6
20t自卸车运第一个1km
2-2-10-85
6
1000m2
118.80
7
20t自卸车没增运0.5km
2-2-10-86
6
1000m2
118.80
8
拌合设备生产能力320t/h以内
2-2-11-6
8
一座
1
9
稳定土拌合站设备生产能力300t/h以内
2-1-8-4
8
一座
1
10
推土机平整场地
08预 4-11-1-3
8
1000m2
20
3、 材料、机械台班预算单价(材料、机械台班)(10分)
三、某液压夯实机台背补强机械设备原价70万元,运杂费3万元。折旧按6年进行平均折旧,大修理费按折旧费10%计算,参照装载机的经常修理费率2.85。由于天气等原因,该机械的年有效工作时间为200个工作台班计算。每个台班的安装拆卸及辅助设施费为30元。
每台班柴油用量为200kg,人工数为3个。柴油单价为8.76元/kg,人工单价按57.59元/每工日计。问该机械台班单价为多少?
答:1、不变费用
① 折旧费
设备原价=70+3=73万元
折旧费=73/6*10000=121600元
② 大修理费
大修理费按折旧费的10%计算=121600*10%=12160元
③ 经常修理费
经常修理费=大修理费*经常修理费率=12160*2.85=34656元
④ 安装拆卸及辅助设施费
每个台班的安装拆卸及辅助设施费取30元
⑤ 年工作台班的不变费用
(121600+12160+34656)/200+30=872.08元
2、可变费用
① 油燃料费
每台班柴油用量*油料单位=200*8.76=1752元
② 人工费
没台班人工数*人工单价=57.59*3=172.77元
③ 养路费及车船使用税
参照装载机的养路费及车船使用税2.29元
则可变费用=1752+172.77+2.29=1927.06元
3、 台班单价
每台班的单价费用为
872.08+1927.06=2799.14元
4、 设计与施工方案技术经济分析(15分)
四、 在xx公路桥梁的设计中,根据目前交通量情况只需二车道桥,但根据今后交通量的增加可能需要四车道桥,现提出两种设计方案。方案A:现时只只修建二车道桥,需投资5000万元,今后再加宽两车道,需再投资1000万元;方案B:现时就修四车道桥,需投资10000万元。
问题:根据当地交通量的发展情况,可能在第十年末就需要四车道桥梁,请问应该选择哪一设计方案(设年利率为9%)? (按两种方案的现值作平衡点分析,求平衡点年数确定方案)
已知:(P/F, 0.09, 10)=0.4224, (F/P, 0.09, 10)=2.36736
参考答案:
方案B:PVb=f2(x)=10000万元
PVa<PVb
因此,应选择A方案。
二、选答题(四选二,每题25分)
1、建设项目投资方案经济分析
五、某公路设计有A、B两个方案,两条路线的交通量预测结果均为日平均流量5000辆。假设该公路营运年限为20年,残值为0,期间不进行大修,基准收益率10%,其他数据如下表:
项目
方案A
方案B
里程(km)
20
15
初期建设投资(万元)
100000
120000
年维护运行费(万元/公路年
1
1.3
运输时间费用节约(车辆)
2.5
4.0
问题:
请从项目全寿命周期的角度比较两个方案的优劣。(计算结果均取两位小数)
参考答案:
按现值法计算:
1.计算项目生命周期成本,包括初期建设成本和运营期维护运行和养护费用
A方案初期建设成本:100000万元
A方案年维护运行费:1*20=(万元/年)
A方案维护运行费现值:
20*(1+10%)20 -1/10%*(1+10%)20=170.275
A方案生命周期成本现值:100000+170.275=10170.275(万元)
B方案初期建设成本:120000万元
B方案年维护运行费:1.3*15=19.5(万元/年)
B方案维护运行费现值:19.5*(1+10%)20 -1/10%*(1+10%)20=166.01(万元)
B方案生命周期成本现值:120000+166.01=120166.01(万元)
2、计算各方案效益(即运输时间节约费用)
A方案年运输时间节约费用:365*5000*2.5÷10000=456.25(万元/年)
A方案效益费用现值:456.25*(1+10%)20 -1/10%*(1+10%)20=3884.31
B方案年运输时间节约费用:365*5000*4÷10000=730(万元/年)
B方案效益费用现值:730*(1+10%)20 -1/10%*(1+10%)20=6214.49(万元)
3、设计两个方案的成本效益合计(成本-效益)
A方案:10170.25—3884.31=6285.94(万元)
B方案:12166.01—6214.49=5951.52(万元)
4、确合理方案定
由于6285.94<5951.52万元,A方案成本效益合计小于B方案,因此A方案由于B方案。
2、造价文件的编制和审查(桥梁和隧道)
六、某特长隧道(单洞),隧道总长6300米,围岩类别全部为Ⅳ级,施工招标分为两个合同段,A合同段长4400米、洞身开挖数量为440000m3,弃渣场至洞门的运距为2800米。 B段合同长1900米、洞身开挖数量为190000m3,弃渣至洞门的运距为2700米。洞身开挖按全段面机械开挖、汽车运输计算,不考虑辅助坑道开挖机通风、照明费用。
问题:
分别列出A、B合同段隧道洞身开挖的预算定额代号、定额工程量、取费类别、定额调整说明等相关内容填写到下表中。
合同段
项目名称
定额代号
定额单位
定额工程量
取费类别
定额调整说明
A
B
.参考答案:
合同段
项目名称
定额代号
定额单位
定额工程量
取费类别
定额调整说明
A
隧道洞身开挖
3-1-3-22
100m3
4400
隧道
5
3-1-3-28
100m3
4400
隧道
出渣
3-1-3-46
100m3
4400
汽车运输
3-1-3-49
100m3
4400
汽车运输
5
弃渣调整外运输
1-1-11-46
1000m3
4400
汽车运输
5(增运2.5km)
B
隧道洞身开挖
3-1-3-21
100m3
1900
隧道
出渣
3-1-3-46
100m3
1900
汽车运输
弃渣调整外运输
1-1-11-46
1000m3
1900
汽车运输
4(增运2km)
3、 合同管理(计量支付、工程索赔、工程价款结算)
七、 xx公路工程业主与承包人签订了工程承包合同,合同约定工程期600天,每天前一天奖励0.5万,每推迟一天罚款0.7万元,当施工到120天时,监理工程师对某种工程材料检验,发现材料质量不合格,由此造成承包人整个工程停工10天,此后工程进行到200天时,业主提出变更设计,又造成承包人部分工程停工20天。全部工程停工一天损失3万元,部分工程停工一天损失1.2万元。经承包人加班加点赶工,最终工期607天。
问题:根据上述背景情况分析说明承包人在何种合同规定下,通过何种办法,能够争取到多少补偿。
参考答案:
根据建设工程一般施工合同条件的规定,由于材料不合格造成的停工所发生的费用,不予补偿。由于业主提出设计变更造成部分工程停工所发生的费用应予补偿,最终竣工工期比合同约定工期提前三天,应按合同规定给予奖励。因此,承包人可得到的补偿为:
20*1.2—7*0.7=19.1(万元)
4、 工程量清单编制(15分)
八、 某桥梁工程招标文件图纸的桥梁上部工程数量表内容如下:
结构名称
预制C50混泥土
横梁现浇C50整体化混泥土
C50现浇整体化混泥土
R235钢筋
HR335钢筋
R235定位钢筋
单位
(m3)
(m3)
(m3)
kg
kg
kg
数量
281.5
7.824
4.5
7808
28534
696
招标文件技术规范为《公路工程国内招标文件规范》2009年版,工程量清单格式如下:
子目编号
子目名称
单价
数量
单价
合价
403-3
上部结构钢筋
-a
光圆钢筋(HPB235、HPB300)
kg
-b
带肋钢筋(HRB335、HRB400)
kg
403-4
附属结构钢筋
-a
光圆钢筋(HPB235、HPB300)
kg
-b
带肋钢筋(HRB335、HRB400)
kg
............
410-3
上部结构混泥土
-e
C50预制混泥土
m3
410-5
上部结构现浇整体化混泥土
-d
C50现浇整体化混泥土
m3
问题:请按桥梁上部上部结构数量表标注的工程量填写《公路工程标准施工招标文件》(2009年版)中的清单中的工程量。
参考答案:
子目编号
子目名称
单价
数量
单价
合价
403-3
上部结构钢筋
7808
-a
光圆钢筋(HPB235、HPB300)
kg
28534
-b
带肋钢筋(HRB335、HRB400)
kg
403-4
附属结构钢筋
-a
光圆钢筋(HPB235、HPB300)
kg
-b
带肋钢筋(HRB335、HRB400)
kg
............
410-3
上部结构混泥土
-e
C50预制混泥土
m3
410-5
上部结构现浇整体化混泥土
281.5
-d
C50现浇整体化混泥土
m3
12.324
5、 施工管理可考虑项目标后预算、成本预算的编制
九、 某地区有一山岭重丘区高速公路,路基土方挖方土质为普通土,平均运距为30m的有1000000m3,平均运距50m的有1000000m3,平均运距200m的有2000000m3,平均运距3000m的有1500000m3。
问题:
1.计算挖土方的平均运距
2.提出全部合理的机械化施工方式
3.提出不同机械施工方式的预算定额工程细目名称、单位、定额表号、数量、定额调整内容
分析要点:
本案例主要考核关于土、石方工程机械的经济运距,以及机械规格型号的选择。一般讲,工程量较大的土、石方施工应选择大功率或大吨位的施工机械,工程量小的土、石方施工应选择小功率或小吨位的施工机械。因此,本案例推土机以135KW—240KW均属正确;铲运机以10m3—12m3均属正确;自卸车以12t—15t均属正确。
参考答案:
1. 挖土方平均运距
(30*1000000+50*1000000+200*2000000+3000*1500000)÷5500000=905.45m
2. 合理的机械化施工方式
平均运距30m和50m的采用推土机施工
平均运距200m的采用铲运机施工
平均运距3000m的采用推土机集土、装载机装土、自卸汽车运输施工或采用挖掘机挖装、自卸汽车运输
3.不同施工方式的预算定额工程细目名称、单位、定额表号、数量、定额调整
施工方式
预算定额细目名称
定额表号
单位
数量
调整系数
推土机施工
135KW以内推土机推土
第一个20m
1-1-12-14
1000m3
2000
—
每增加10m
1-1-12-16
1000m3
4000
—
铲运机施工
165KW以内推土机推松集土
第一个100m
1-1--13-6
1000m3
2000
—
每增加50m
1-1-13-8
1000m3
2000
2
装载机配合自卸汽车施工
165KW以内推土机推松集土
1-1--10-3
1000m3
1500
1000m3
3m3以内装载机装土
1-1-11-21
1000m3
1500
1000m3
15t以内自卸汽车运土
第一个1km
1-1-11-21
1000m3
1500
—
每增加0.5km
1-1-11-22
1000m3
1500
4
