收藏 分销(赏)

干河整治(一期)工程施工组织设计.doc

上传人:精*** 文档编号:2171751 上传时间:2024-05-21 格式:DOC 页数:99 大小:371KB
下载 相关 举报

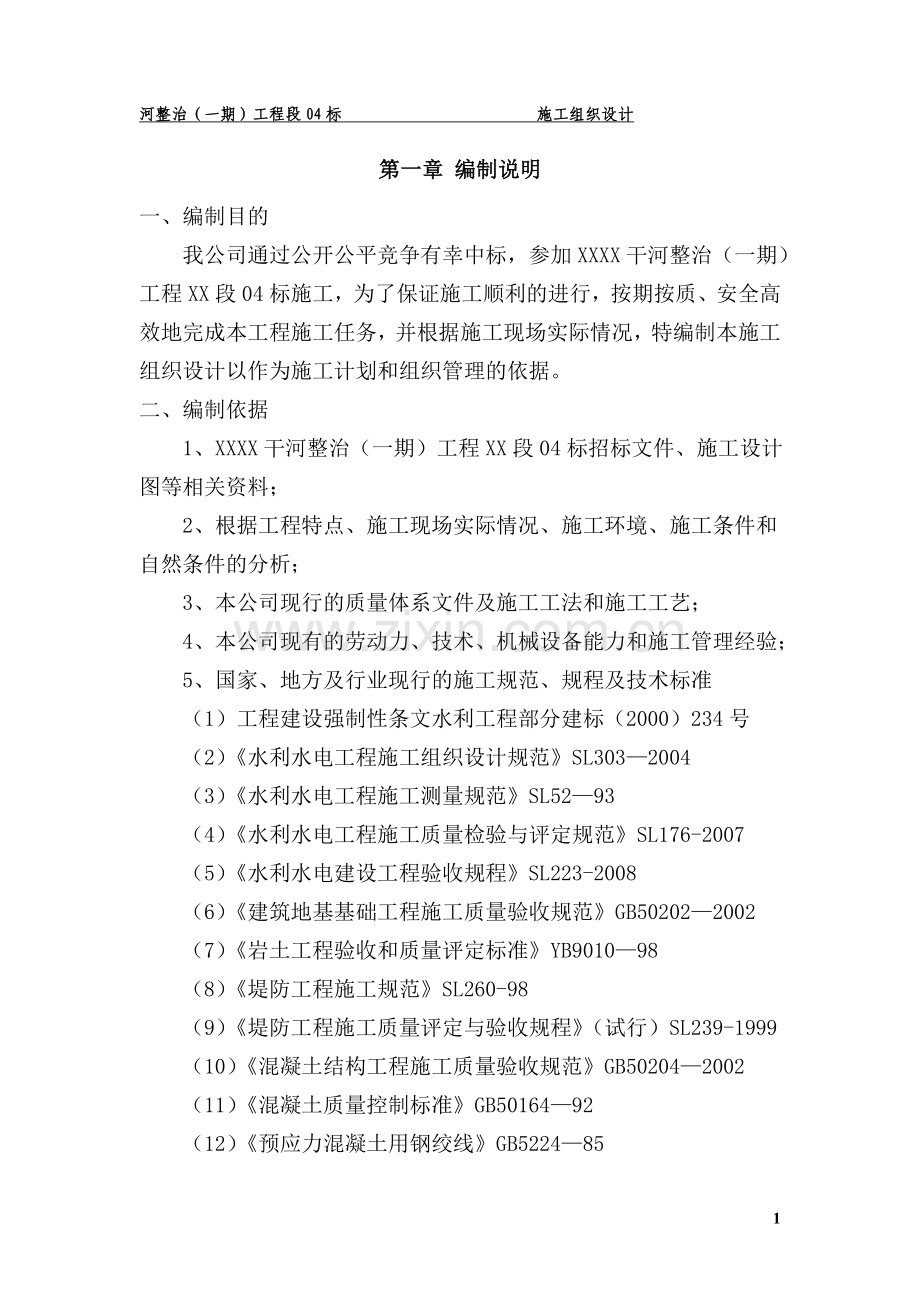

干河整治(一期)工程施工组织设计.doc_第1页
第1页 / 共99页

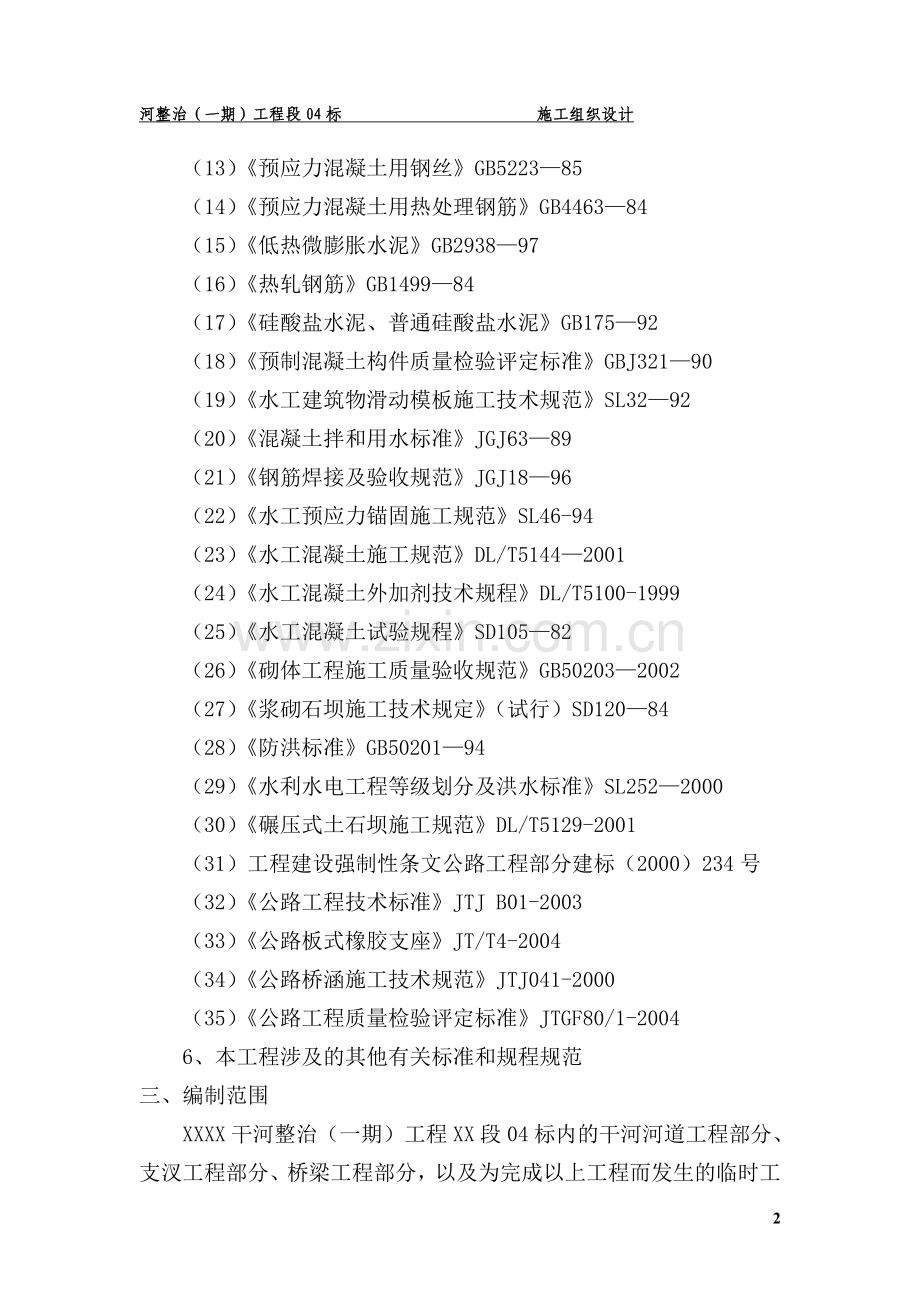

干河整治(一期)工程施工组织设计.doc_第2页
第2页 / 共99页
干河整治(一期)工程施工组织设计.doc_第3页
第3页 / 共99页
干河整治(一期)工程施工组织设计.doc_第4页
第4页 / 共99页
干河整治(一期)工程施工组织设计.doc_第5页
第5页 / 共99页
点击查看更多>>
资源描述

1、河整治(一期)工程段04标 施工组织设计 第一章 编制说明一、编制目的 我公司通过公开公平竞争有幸中标,参加XXXX干河整治(一期)工程XX段04标施工,为了保证施工顺利的进行,按期按质、安全高效地完成本工程施工任务,并根据施工现场实际情况,特编制本施工组织设计以作为施工计划和组织管理的依据。二、编制依据 1、XXXX干河整治(一期)工程XX段04标招标文件、施工设计图等相关资料; 2、根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件的分析; 3、本公司现行的质量体系文件及施工工法和施工工艺; 4、本公司现有的劳动力、技术、机械设备能力和施工管理经验; 5、国家、地方及行业现行的施

2、工规范、规程及技术标准 (1)工程建设强制性条文水利工程部分建标(2000)234号 (2)水利水电工程施工组织设计规范SL3032004 (3)水利水电工程施工测量规范SL5293 (4)水利水电工程施工质量检验与评定规范SL176-2007 (5)水利水电建设工程验收规程SL223-2008 (6)建筑地基基础工程施工质量验收规范GB502022002 (7)岩土工程验收和质量评定标准YB901098 (8)堤防工程施工规范SL260-98 (9)堤防工程施工质量评定与验收规程(试行)SL239-1999 (10)混凝土结构工程施工质量验收规范GB502042002 (11)混凝土质量控制

3、标准GB5016492 (12)预应力混凝土用钢绞线GB522485 (13)预应力混凝土用钢丝GB522385 (14)预应力混凝土用热处理钢筋GB446384 (15)低热微膨胀水泥GB293897 (16)热轧钢筋GB149984 (17)硅酸盐水泥、普通硅酸盐水泥GB17592 (18)预制混凝土构件质量检验评定标准GBJ32190 (19)水工建筑物滑动模板施工技术规范SL3292 (20)混凝土拌和用水标准JGJ6389 (21)钢筋焊接及验收规范JGJ1896 (22)水工预应力锚固施工规范SL46-94 (23)水工混凝土施工规范DL/T51442001 (24)水工混凝土外加

4、剂技术规程DL/T5100-1999 (25)水工混凝土试验规程SD10582 (26)砌体工程施工质量验收规范GB502032002 (27)浆砌石坝施工技术规定(试行)SD12084 (28)防洪标准GB5020194 (29)水利水电工程等级划分及洪水标准SL2522000 (30)碾压式土石坝施工规范DL/T5129-2001 (31)工程建设强制性条文公路工程部分建标(2000)234号 (32)公路工程技术标准JTJ B01-2003 (33)公路板式橡胶支座JT/T4-2004 (34)公路桥涵施工技术规范JTJ041-2000 (35)公路工程质量检验评定标准JTGF80/1-

5、2004 6、本工程涉及的其他有关标准和规程规范三、编制范围 XXXX干河整治(一期)工程XX段04标内的干河河道工程部分、支汊工程部分、桥梁工程部分,以及为完成以上工程而发生的临时工程。四、编制原则 1、遵循招标文件、设计图纸、施工技术规范、规程及验收标准的条款,满足合同条款及业主提出的各项要求,特别是工程质量、施工进度、现场布置、安全生产、环境保护等方面的要求。 2、在现场踏勘的基础上,根据施工现场具体情况及质量要求高、工期较紧的特点,制定切实可行的施工方案和措施。 3、根据本工程特点,突出重点项目的施工方案及技术保证措施,合理组织,科学管理,确保优质、高效地完成本工程的施工任务。第二章

6、工程概况一、工程简介 XXXX干河工程位于宁波市XX平原,该河自横溪水库下游通过前塘河、长山江、环湖河、高钱河并纳XX来水,入后塘河后接三溪浦水库下泄的洪水,向北经界牌碶河排入甬江,为XX平原的防洪、排涝提供了有利条件。河道全长约29.7km。工程由南向北经过的行政区有鄞州区横溪镇、云龙镇、XX旅游度假区、鄞州区五乡镇以及宁波国家高新区、北仑区。 XXXX干河一期工程(XX段)(0+0005+900),全长5.9km,分4个标段。本项目为标,标为(0+0001+300)以及钱湖人家1号桥、钱湖人家2号桥、大通桥、莫高桥4座跨江桥梁。 本工程为中型工程,等级为等,主要建筑物的级别为3级,设计洪水

7、标准二十年一遇,本段河道设计洪水位为2.752.71m,常水位1.13m。 本工程合同主要工程量:主要项目工程量表项目编号项目名称单位合同工程量备注第一部分 干河河道工程1土方开挖、清淤开挖m380978.70 2弃土外运及重金属淤泥弃土m381222.00 3水泥搅拌桩m319312.00 4抛石挤淤m38516.00 5桐庐石t972.00 6C25砼底板m3623.92 7M7.5浆砌石挡墙及料石贴面m31024.40 8L型C25砼挡墙m321.38 9塘渣回填m36263.00 10黄土回填m31247.59 11土方回填m32736.00 12C20砼排水沟m3217.50 13侧

8、石100*12*30m1580.00 14C20砼压顶m31466.44 15堤顶30cm厚石渣垫层m3592.50 16堤顶10cm厚C10砼稳定层m3197.50 17堤顶采色路面砖m22022.00 18草皮绿化m25540.00 19道路50cm石渣垫层m3781.00 20道路20cm5%水泥碎石稳定层m31325.00 21道路20CMC25砼路面m3530.00 22仿木栏杆m97.25第二部分 支汊工程1DN500排水涵管工程m200.00 2排水井(含井盖)处16.00 3踏步工程座8.00 项目编号项目名称单位合同工程量备注第三部分 桥梁施工(一)桥梁部分1拆老桥座4.00

9、 2钻孔灌注桩m2760.00 3砼桥墩、台帽m31175.80 4砼桥梁板制安m32091.10 5上部现浇整体砼m3955.00 6上部砼附属结构m3237.90 7砼搭板m3201.80 8沥青砼铺装层m22813.00 9栏杆m618.00 (二)道路挡墙部分1松木桩根686.00 2片石基础m367.70 3C20砼基础m3150.60 4M7.5浆砌石挡墙m3671.04 5C20砼压顶m38.65 (三)路基部分1水泥双向搅拌桩m14104.00 2砂、砂砾石、碎石垫层m36984.00 3土工布、钢塑格栅m21855.80 4碎石层m31107.00 5水泥碎石稳定层m3224

10、.60 (四)路面部分1挖除旧路面m21880.00 2塘渣垫层m32293.483水泥稳定层、沥青砼路面m23083.00 4人行道板花岗岩铺砌m21320.10 二、水文、气象本工程地处浙东沿海,属亚热带季风气候。全区域年平均雨日160天左右,多年平均年降水量1510mm左右,其空间分布不均,变化范围一般在1420mm1600mm之间。降雨量在年内时空分布不均,呈两个高峰一个低谷,第一个高峰在6月份,时为冷暖气流在长江下游交绥的梅雨季;低谷出现在7月份,时为副热带高压控制的伏旱期;第二个高峰在89月份,主要是受台风活动影响,为全年雨量最大月份。多年平均水面蒸发量为1270mm(20cm蒸发

11、皿观测值),多年平均气温为16.2,极端最高气温41.2(2005年7月5日),极端最低气温-8.5(1973年12月26日),无霜期235天左右,平均相对湿度81%,平均水汽压17.1hPa,最大风速19.7m/s(1974年8月19日),多年平均最大风速为13.4m/s。三、工程地质本场区地震动地峰值加速度为0.05g 。河道土体为多元结构,表层填土性质变化较大,层粘土、粉质粘土性质一般,分布较为稳定,但厚度薄。层淤泥质土为高压缩性、低强度的软土,性质差,厚度大,是河道岸坡稳定的主要控制层。1层粉质粘土、2层粘土性质一般,3层粉质粘土性质稍好,但埋藏较深,对河道岸坡稳定影响不大。四、河道断

12、面XX干河河道断面型式为缓边坡生态断面:河道采用双坡式与直立墙式,双坡式河底高程为-1.37m,堤顶高程为2.90m,自堤顶1:3放坡至高程1.4m平台,平台宽2m并设桐庐石与本标段3.82m宽高程0.60m平台相衔接,河岸沿线每10m范围内应有1520块桐庐石,平均每米河岸沿线堆放桐庐石1.2t,平台下设1:4斜坡至-1.37m高程。堤顶路面设计宽度为5m, C25砼厚20cm,下垫20cm厚5%水泥碎石稳定层和50cm厚石渣层。直立墙式堤顶高程为2.9m,墙底高程为0.6m,墙外设平台,外接1:4斜坡至设计底高程。第三章 施工组织部署第一节 现场管理组织机构根据本工程特点和现场实际情况,我

13、公司立即组建本工程项目经理部,作为本工程驻现场的指挥机构。项目部设项目经理和技术负责人各一名,下设各职能部门,项目经理全面负责整个工程施工的各项事务,接受业主和监理工程师的指令并严格执行,全面履行合同,对工程施工进行组织、指挥管理,确保工程质量、安全、工期和文明施工总体目标的实现。该工程采用项目法施工,有关生产、技术、质量、经济、安全等各项工作实行项目经理负责制,我方将严格按本公司ISO9002质量体系文件,明确管理职责,进行动态管理,并切实做好以下工作:(一)工程项目部在公司领导下,对该工程的施工全过程进行全面管理,严格按照招标文件、设计图纸,有关规定、规范以及工程合同的要求组织施工。(二)

14、项目经理是工程的第一管理者和决策者,全面负责指挥项目部开展工作。项目部每周举行一次工程例会,由项目经理主持,技术负责人、各职能部门负责人及施工组负责人共同参加,检查一周来的生产情况,布置下周的施工工作,传达业主及监理指令,协调施工过程中出现的各种问题,确保工程顺利进展。(三)技术负责人在项目经理的领导下,全面负责本工程的技术管理工作,协调项目经理抓好本工程的施工生产。(四)项目部各部门配备足够的管理力量,岗位职责明确,各岗位人员必须严格履行各自的岗位职责,对项目负责,确保实现项目经理下达的各项施工任务。(五)项目经理定期组织有关人员对工程进度、工程质量、文明施工、安全生产、治安保卫、防汛抗台等

15、进行布置检查,并将检查结果与有关管理人员及作业人员的经济效益挂钩,促进工程的顺利进行。(六)在工程总体安排的指导下,合理安排施工进度,调配材料、机具,协调各工序的施工力量,促进工程均衡进展。(七)认真协调好各工序之间的先后顺序,做到流水作业;协调好各施工工序及各专业工种的配合关系。做到全体施工人员相互密切配合,减少和消除不利影响。(八)抓工程计划管理,在总进度计划的控制下,编制月、旬计划,把各项指标分解,具体落实到执行者,细化施工组织设计的有关项目,确保工程顺利进行。(九)协调好与建设单位、设计、监理等各方关系。现场施工管理机构网络图公司监理业主项目经理技术负责人资料员设备材料员安全员施工员质

16、量员试验员各施工队第二节 项目部主要人员职责(一)项目经理职责1、组织贯彻实施公司质量体系、质量方针、质量目标。2、负责实现合同质量和工期目标。 根据施工任务,统筹安排,注意各工序间的衔接;调配机具人员,选择正确的施工方法,掌握施工进度,保证施工按计划正常进行;监督工程的质量、安全和文明施工;支持项目部其他管理人员的工作,做好各工种间的协调,严格抓好内部管理及职工日常生活,提高生产效率。3、负责对项目部提出的“工程洽商记录”进行最终签字认可。4、负责组织工程的内部竣工验收及完工工程的支付。(二)技术负责人职责1、主持编制本项目的实施性施工组织设计和项目质量措施。2、根据本项目施工组织设计,对照

17、已完成的工程进度情况,制定施工月进度计划。3、负责对项目部采购材料的分供方进行评价选择,建立本项目部合格分供方名册。4、组织人员向施工队(班组)进行技术交底。参加隐蔽工程和分部分项工程质量验收,参加单位工程的竣工验收。5、负责对不合格品的处置,负责调查发生不合格或潜在不合格的原因,并组织人员实施纠正和预防措施。6、积极推广应用新技术、新工艺。(三)施工员职责1、参与编制实施性施工组织设计及重要部位施工方案。2、负责组织工程施工管理。做好施工准备,负责施工现场平面布置和管理;负责施工定位放样工作;熟悉图纸,处理设计变更,并参与向施工班组的技术交底;贯彻和调整工程施工作业计划,贯彻执行施工规范规程

18、;负责施工日记的记载,并整理存档。3、负责现场的文明施工与环境保护工作。4、负责对施工过程中产品防护的管理。(四)材料员职责1、做好对各种原材料的标识和可追溯性的管理。2、负责项目部采购的材料和提供材料设备进入现场的验证标识和管理。3、负责对物资贮存的控制和保管。项目部采购的材料应建立物资台帐,材料出入均应执行领用制度和有相应的记录。4、按设计要求,从合格分供方采购符合质量要求的材料,对主要原材料做到物证相符。(五)质量员职责1、严格执行技术规范、质量标准。2、组织人员对原材料进行检验验收,对不合格材料有权禁止使用,并及时通知技术负责人。3、负责工程过程质量的控制和管理,组织工程质量检查、验收

19、,对不合格工序或项目有权责令停工,并及时通知技术负责人。4、负责对原材料、过程产品、最终产品进行检验和试验状态的控制。5、负责质量事故调查和处理,必要时上报公司生产技术部。6、分析掌握工程质量动态,发现问题,及时处理。(六)安全员职责1、认真贯彻安全操作规程。2、做好对施工人员的安全教育工作3、组织安全交底,并做好交底记录。4、负责工程全过程安全生产管理。经常进行安全检查,研究解决施工生产不安全因素,制止违章作业,必要时有权责令停工。5、负责安全事故调查和处理,还要及时上报公司质安科。(七)试验员职责1、严格遵守有关操作规程和安全制度,严禁违章操作。2、在检测工作中坚持实事求是的科学态度,并对

20、本人提供的检测数据的准确性负责。3、负责对计量器具的使用、维修与送检进行管理。建立项目部检测、测量和试验设备台帐。4、负责对原材料、过程产品、最终产品的试验或送检工作。(八)资料员的职责1、负责项目部的技术文件和资料控制。建立项目部有效文件清单,收发文都应有相应记录。2、负责项目工程质量记录和质量体系运行记录的收集、整理、使其符合规定要求,及时报送存档。3、熟悉图纸,协助施工员做好各种管理工作。4、按照设计要求及规范规程,对各种材料的证明单及时保管整理存档。5、负责保管整理各种技术资料,做到各种资料齐全,实事求是。第三节 施工协调管理(一)与业主的工作协调1、在施工过程中,经常与业主保持联络,

21、加强沟通,及时向业主汇报工程的进展情况,反映工程施工过程中存在的问题,取得业主的帮助。2、尊重业主对工程的统一指挥,服从业主与各协作单位的协调。(二)与设计的工作协调1、在业主的配合下积极与设计单位联系,进一步了解设计意图及工程要求,根据设计意图确定实施方案。2、认真阅读施工图,对施工图上的疑问积极与设计联系、沟通、完善设计内容。3、施工过程中,若遇到地质等变化,及时与设计联系,并提出我方的解决办法,供设计参考,但最终按设计要求实施。(三)与监理工程师的协调1、尊重监理,积极配合现场监理的工作,在施工过程中严格按照监理工程师批准的施工实施方案进行施工。2、在施工过程中,接受监理工程师的验收和检

22、查,对监理工程师提出的质量问题,无条件地整改,在现场质量管理工作中维护监理工程师的权威性。3、在未经监理检查认可的情况下,不得进入下一道工序施工。4、配合监理工程师的事后监督,即监理工程师认可后,仍有权对正在实施或覆盖的工序提出检查要求。(四)对施工队(班组)的协调1、按总进度制定的控制节点,组织协调工作会议,检查计划实施情况,制定修正和调整工作计划。2、项目部按期召开生产会议,协调各施工队(班组)在施工中碰到的问题,合理安排生产。第四章 施工总平面布置及施工准备施工总平面布置,首先要保证施工的需要,有利于施工的展开,同时要方便车辆与机械设备的进出和职工的生活,主要的临时设施布置,尽量靠近施工

23、范围内现有主干道,但要注意交通安全和不污染不扰民,便利于进出场和水、电接线。第一节 施工总平面布置(一)施工道路本标段利用原有道路进场,修建一条到各施工点的临时施工道路,本标段长1.78km,道路宽均为7m,采用石渣回填,厚80cm,并在施工期间对施工道路进行维护,在施工结束后全部挖除。 (二)施工用水、电、通讯1、施工用水本标段生产用水和生活用水,在附近村庄自行联系接自来水,用镀锌管接至拌和场地和生活区。2、施工用电本标段施工用电、生活用电自行联系附近电网接送,配备50KW柴油发电机4台。3、通讯本标段项目部的项目经理和技术负责人及管理人员均配移动电话。可随时与公司、业主和监理工程师的联络,

24、接受他们的指令。另各外配备5对对讲机,方便工地现场联络。(三)现场生产设施1、混凝土拌和站本标段砼拌和场地布置在桩号0+100左岸、桩号0+450右岸、桩号0+700左岸和桩号1+050右岸附近空地上,包括砂石料堆场,配备4台JZ-500砼拌和机,每个拌和站一台拌和机,砼运输采用机动反斗车直接运输入仓。2、机修车间及停车场机修车间、停车场设在拌和场地附近空地上。3、综合仓库综合仓库设在拌和场地附近空地上。4、项目部办公室项目部办公室租用附近村庄民房。5、承包人驻地职工宿舍、食堂等租用附近村庄民房。详见施工总平面布置图及施工用地表。第二节 施工准备(一)工前准备1、建立工程项目的领导机构,设立现

25、场项目部,选择精干施工队伍,制定质量、安全目标及保证措施,健全项目部的各项管理制度,对项目部形象进行策划。2、组织部分管理人员及劳动力进场,了解现场详细情况,进行施工现场平面布置,如施工道路、水、电安装、砼拌和场地、施工棚搭设及职工宿舍租赁搭建等工作。3、根据工程需要及进度要求,制定劳动力进场计划、机械进场计划及材料进场计划等准备工作。4、办妥各项施工手续,做到有准备开工,按规范施工。(二)技术准备1、熟悉图纸、明确施工任务,编制详实的实施性施工组织设计,学习有关技术标准及施工规范,并会同业主、监理、设计院做好图纸会审工作。2、进一步摸清现场情况及周边环境,便于施工时采取保护措施并组织好交通,

26、避免发生意外事故。3、做好各种材料的原材料试验及级配试验工作,并报监理方审批同意后实施。(三)主要劳动力、设备及材料安排1、劳动力安排为优质高效地完成本工程,队伍主要工种人员配备如下(附表)2、主要设备安排(1)本承包人为优质快速建成本工程,计划配备设备表中的机械设备进场施工。(附表)(2)上述机械设备主要从本公司内调运,以保证工程施工需要,同时,我公司将根据以往的施工实践考虑不同程度的备用量,以确保工程顺利进行。(3)机械设备的进场根据工程实际施工需要情况一次性调入,设备的调入以合理、充分、相应提前为原则。3、主要材料安排本工程主要材料为水泥、钢筋、砂、碎石骨料、木材、块石等在市场上采购,要

27、作好计划,落实好正规的供料单位,保证及时供应。第五章 施工工期计划第一节 业主对施工计划的要求招标文件要求:总工期24个月。第二节 施工计划(一)施工计划编制原则1、响应业主的要求,信守合同工期2、适应当地水文、气象、地质地形情况的要求,服从度汛防台的需要。3、合理安排施工顺序,精心组织施工。本工程采取流水作业,上下道工序,紧密配合。(二)附施工进度计划横道图第三节 工期保证措施本公司在水利工程施工中积累了丰富的经验,为了确保工期,并按质、按量完成施工任务,拟采取以下保证措施:(一)从施工组织和人员落实上保证:1、抽调精干的工程技术人员和富有经验的项目经理组建项目经理部,项目负责人每月驻工地的

28、天数不少于20天。加强管理,统一指挥 ,协调整个工程的施工:选派技术力量较强、机械设备先进的施工队伍投入本工程施工,从人员落实和机械设备配备上保证工程按期完成。2、在科学合理进行施工安排的基础上,发扬艰苦奋斗的精神,最大限度地保证本工程的技术、管理前场施工人员的需要,并在规定的时间内组织到位,以优势的力量,抢时间、争速度,争取提前实现进度目标。(二)从施工机械设备安装落实上保证:本施工组织设计中所列的全部设备在规定的时间组织到位。施工过程中,要定期做好机械设备的维修保养,备好配件,提高机械设备的完好率,保证正常运转;避免因机械故障造成对工程施工影响,保证工作施工在任何情况下都正常运转。(三)从

29、落实责任制上保证:实行项目目标管理和分工负责的管理方法。制定责任目标,落实经济责任制,定期对工期、质量、安全等责任目标进行考核,对责任人重罚;加强施工人员的思想政治教育,教育施工人员正确对待工期与质量的关系,把工期、质量、责任有机结合起来,增强施工人员的事业心和工作责任心,团结一致,最大限度地调动施工人员的积极性。(四)从施工计划管理措施上保证:1、按照工期要求,分阶段制定施工计划和实施方案,重点工程和难点施工要作好切实可行的施工组织设计,合理安排各分项工程的施工顺序,充分利用本公司施工经验丰富的有利条件,缩短工序间的等待时间和流水作业的各流程时间,使工程形成平行作业和交叉作业,努力加快每个环

30、节的施工速度,以确保总体工程进度目标的实施。2、加强计划管理,实行流水作业,详细编制施工计划,并用文字、图表的方式把编制依据、工程特点、施工方法、工艺流程、材料设备、劳动力安排、施工质量和安全措施等内容传达到每个班组职工,使每个职工心中有数。在确保质量的前提下,快速施工、因地制宜,根据工程的实际情况发挥职工的积极性,集思广益,应用和研究新技术、新工艺,促进工程的顺利进展。3、施工现场专人组织调度,尽量减少施工干扰,提高劳动生产率,每月召开生产会议,每旬召开调度会,及时召开碰头会,随时检查执行情况发现问题及时采取措施。4、正确对待工期与质量的关系,把工期、质量、责任有机结合起来,奖罚分明,充分调

31、动职工积极性。(五)积极开展技术攻关根据以往施工中存在的问题,积极开展群众性的技术革新活动,人人动脑筋,尊重科学,在应用和研制新技术、新工艺、新设备方面依靠技术进步,为优质快速地建成本工程服务。(六)从材料供应上保证1、项目部统一安排材料采购、运输、保管,领导和协调材料供应。对工程中使用的各种材料要预先落实到位,确保工程需要。坚决杜绝停工待料现象的发生。工程所需的各种材料,视材料的性质和价格,分别采用外购和当地采购的办法予以解决,并作一定数量的储备。必须提前按质按量选择可靠供应商落实计划,如期供应,不误工期。2、砂石骨料、水泥等材料都需要预先取样检验测试和配料试验;合格材料要预先签定协议落实到

32、位,要有计划地组织材料物资到场,确保不因材料物资问题而贻误工程进度。(七)从安全生产上保证1、加强职工安全法规教育,增强安全生产意识。项目部成立安全生产小组,设专职安全员负责日常生产的安全检查、督促,保证施工的顺利进行。2、组建防汛组织机构,落实防汛责任制,备足防汛物资,制订具体的防汛措施,切实加以落实。有效保护好已完成的工程建筑物,防止工程事故,确保工程的顺利进度。3、做好冬季、雨季和炎热高温季节施工措施。落实专人与气象部门联系及时掌握天气变化情况,据此安排施工,并提前制订施工措施,准备好必要的物资。(八)从资金落实上保证在工程施工前期,本承包人将投入足够的资金,确保前期工作的顺利开展。对其

33、中业主支付的工程进度款,实行专款专用。业主支付给承包的人工程进度款项是材料周转和工程实施的重要保证,是广大职工生产斗志的有力保证,必须做到专款专用,不得挪作他用。(九)从后勤生活上保证加强机械设备和车辆的维修保养,保障施工机械的正常运转;搞好职工食堂,防病治病,保障职工身体健康,保证正常的出勤率,以确保工期。(十)加强与业主、监理的联系,尊重当地的风俗习惯,做好与当地政府和群众的协调工作,取得人民群众的支持,使得工程施工进度顺利。(十一)其他:施工中随时控制和调整施工进度,一旦发现人员或设备不能满足施工进度要求时,随时进行加强、补充、或是取二班、三班工作制。第六章 主要项目施工方法本标段为(0

34、+0001+300)以及钱湖人家1号桥、钱湖人家2号桥、大通桥、莫高桥4座跨江桥梁。第一节 主要施工工艺施工主要顺序为:测量放样 围堰排水至0.5m高程 0.5m高程以上陆地土方开挖 地基处理(水泥搅拌桩) 0.5m高程以下带水清淤河道 桐庐石安放 河道加水镇压至1.13m常水位高程 堤顶路面修筑 草皮护坡。第二节 施工测量放样(一)测量控制标准:根据设计图纸,严格按水利水电施工测量规范及堤防工程施工规范、测绘产品质量评定标准的有关要求进行测量放样。配备有丰富施工测量放样经验的人员组成测量组进行本工程的施工测量,测量仪器在进场使用前由法定检测单位检测合同,以充分发挥测量工作在施工全过程的精确、

35、先导作用。(二)测量工作程序1、根据设计或业主提供的河道堤防、轴线平面位置在现场标定,并在现场范围外确定的纵横中心线的延长线打设木桩,桩顶钉以小钉,并浇注砼固定。2、在地面上确定各建筑物轴线控制桩后,报监理工程师复核批准。3、根据各建筑物轴线控制桩和设计图纸进行施工放样,放样前先画出施工放样图,经校核后再实地放样,原始资料存档。(三)测量工作要点1、熟识施工图纸,掌握设计意图,严格按照规定的程序和标准精心施测。每一部分的放样均必须先画放样图,由第二人校核,现场放样做到准确无误。2、选用高精度的先进仪器,并要经常保养和校验,保证测量仪器的完好。3、施工放样做到“勤”“精”“复”“明”。“勤”:即

36、勤油,每一道工序开始时都要施测,认为必要时可重测或加密施测。“精”:施测要精确,技术要熟练,设计和规范的要求要精通,施测的方法要先进,措施要可靠。“复”:即所有施工测量工作做到有放必复,分别由专人负责,并对测量标志定期进行复测,测量内业工作人员有专人校核,确保测量准确无误。“明”:即所有的测量标志清楚明了,施工的人员可以一目了然。4、所有外业测量资料均应用墨水笔登记,每测量阶段完成后,需经监理工程师复核并签字认可。(四)测量人员组成测量放样工作是工程的灵魂,也是施工质量达到预期目标的关键环节,为此,工地必须建立专业测量小组,由具有理论与实际施工经验的测量工程师担任组长,并配备3名有实际经验的测

37、量技术人员组成,以充分发挥测量工作在施工全过程的精确先导作用。(五)测量仪器配备测量仪器配备见下表:序号仪器名称型号数量用途1水准仪S22高差测量2经纬仪DJ21角度测量3全站仪S3221平面测量4钢卷尺50m5距离测量(六)平面控制网由于本工程施工拟分区分段进行。采用全站仪定位测量,对施工部位进行精确控制,拟分三步进行:第一步,按设计提供的控制坐标点,设置三角控制网;第二步,进行堤坝中心线各设计坐标点测设并打设钢管桩,经监理复核后方可使用,每隔200m放出控制桩,并定期进行复测校对;第三步,在200m范围内按50m距离加密中心线桩及各部分工程的边线桩,并打设脚手架钢管或标上红铅油漆,以在钢管

38、上定点定位,控制桩位置应悬挂不同颜色标志,作为导标,以示显目。(七)高程控制为确保施工高程的精度,水准点引测到现场后,应按一定距离设固定点并予以砼保护。现场拟使用2个以上高程基准点,建立一条水准路线,以进行标高的严密控制。(八)执行的技术标准和规范规程水利水电施工测量规范 SL-93测绘产品检查验收规定 CH1002-95测绘产品质量评定标准 CH1003-95第三节 施工围堰及施工导流(一)本工程须在河道、桥梁设施工围堰及导流排水。(二)施工围堰的设置。1、围堰结构本工程围堰结构按设计要求分二种类型,本标段按一类型围堰共3座,按二类型围堰1座。(1)一类型河道围堰在迎水面采用塘渣抛填,顶部为

39、50cm石渣路面,顶高程2.00m,宽度7m,按内外坡1:1放坡,背水面铺300g/m2无纺土工布,外护闭气土方作止水土体,顶高程与石渣路面同,宽度为2m,边坡1:3,底部全铺设8t/m土工布。(2)二类型在本标段与中塘河相交处采用桩径12cm长6m桩距50cm的松木桩,间距为2m,木桩内壁铺设竹片和防水土工布,内填袋装土,顶高程2.00m,底高程-1.0m。背水侧采用抛石镇压,高程0.5m,边坡按1:1.5放坡。2、围堰施工(1)围堰填筑前应清除河底石块、淤泥、建筑垃圾,露出河底原状土,并将河底修理平整,确保堰基稳定。(2)河道塘渣抛填应分层填筑碾压密实,铺土工布时在塘渣坡面应整平,边铺土工

40、布边填闭气土方,土体分层碾压密实。(3)打木桩围堰:木桩打设应打深3m,打牢竖直,纵向木桩应用横木与木桩扎牢,两边木桩应用钢筋拉紧,使纵横向形成整体;竹片竖直挂牢,土工布竖向摊捕应挂牢;袋装土填筑袋土口扎紧,堆填时应错缝叠砌,每层间应填土,使土体饱满;内坡抛石应分层抛填,夯压密实。(4)围堰须经梅台汛期,必须符合安全度汛要求,必须认真施工,确保围堰质量,施工期间应落实专人管理,发现问题及时处理、修复加固。(三)施工导流排水1、围堰形成后进行堰内抽水,抽水期间应有专人管理,保证抽水正常进行,并应检查观测堰坝有无漏水,应及时堵流补强加固。2、堰内水抽到露出地面后,为确保基坑工作面无水,拟沿基坑四周

41、开挖临时排水沟,排水沟的开挖应离堰体坡脚1m以外,在坑内四角挖集水井,采用水泵将渗水集中排出堰外。3、围堰外河道水利用河网中的其它河道排水分流,并根据实际情况在洪水期到来前挖除施工围堰。第四节 土方工程(一)土方开挖本工程土方开挖主要有河道土方开挖、河道清淤开挖、桥梁基础土方开挖。河道土方开挖采用挖掘机开挖,自卸汽车运输。开挖的土方除部分回填外,其余弃土外运;清淤开挖采用小型挖泥船结合汽车转驳运土。土方开挖应严格按设计开挖坡度开挖,同时需采用分级开挖方案(每层1m左右)。回填土料应采用粘土,在老河道内局部回填采用塘渣混合料,30cm分层回填夯实,土方压实度0.90,塘渣相对压实度0.60,并要

42、求回填均匀上升,严格控制堆载速率,禁止一次性回填到位。临时堆土不宜超过1m,严禁过高堆载;施工车辆限制5吨自卸汽车。施工时需沿河道两岸设置位移、沉降观测桩。水平位移量控制在3mm/d以内,垂直沉降量控制在10mm/d以内。土方开挖程序与方法测量放样挖运(1)施工准备进场后先进行杂草清理,以人工配备机械清理方式施工,将施工区内的植物以及监理指定的需清理的物体清除干净,同时保护好测量控制点及其他需保留的保留物。(2)施工放样在开挖施工前,根据施工控制网测出边线、边坡线、高程等,并进行打桩标记,作为施工控制依据,避免发生超、欠挖和位置错误。在施工中,对以上桩号经常进行复核及检查,保证施工位置、标高、

43、边线的准确性。在每一开挖单项开工前7天,把放样成果报监理工程师进行复核,批准后开工。(3)施工方法坝体土方开挖采用1M3挖掘机和人工开挖,用汽车将可用土石料装运至坝体填筑,或备存适当位置用作墙后回填,余土汽车运往堆土场堆放。基础开挖到设计高程应预留20cm人工开挖,确保原土密实度。(4)雨季施工措施雨季对开挖施工的影响很大,及时掌握天气变化,根据预报安排施工。施工道路、施工现场应做好排水工作,及时将雨水排出,保证在天晴或小雨时均能及时生产。内坡脚做好排水沟,在四个角或其他适当位置挖集水井,安设水泵,专人值班,到一定水位后将基坑渗水排出。(5)开挖质量控制坚持质量第一的原则,做好质量管理工作。严

44、格执行工程质量三检制,即:班组初检、质检科和工程师终检,层层把关。充分了解与研究地质与水文资料,发现基础地基承载力不足,应根据设计提出的要求制定可靠的施工技术措施,并报监理工程师审批。开挖遵守“自上而下进行”的原则,禁止用自下而上的开挖方式,并根据设计深度,进行阶梯式开挖,同时应注意观察开挖壁面的稳定性,必要时应加大开挖坡比或采取相应的防护措施。随着开挖高程的下降,对坡面应及时进行测量检查,防止欠挖,避免在形成高边坡后再进行坡面处理。开挖边坡顶不可堆放重物,避免发生边坡坍塌。开挖边坡完成后,应及时对桩号、坐标、高程等作出醒目标记,为设计单位进行施工地质编录提供方便。(6)地上、地下设施保护措施首先协同业主调查地上、地下设施情况和所属单位,要求所属单位提供详细的地上、地下设施资料,并根据所属单位的有关资料进行复核。根据最后落实情况编制详细的保护设施方案,并尽早落实保护方案,并派专人监护。(二)河道淤泥开挖

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
