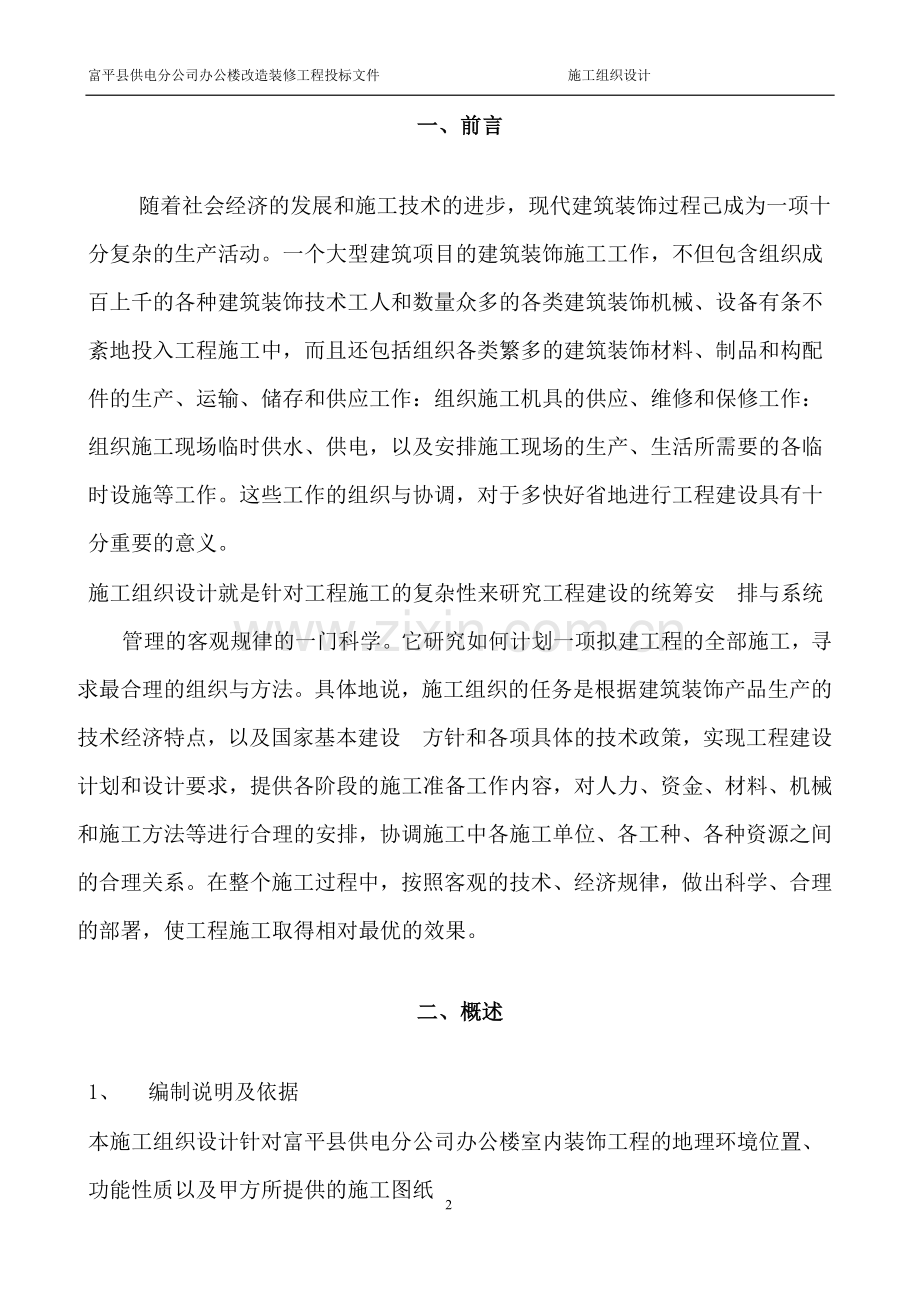

1、富平县供电分公司办公楼改造装修工程投标文件 施工组织设计目 录一、前言2二、概述2三、项目经理部组织机构和人员素质4四、施工方案12五、施工进度计划及措施28六、质量保证措施30七、主要材料用量计划32八、主要机具配备计划32九、劳动力安排计划32十、安全防火措施33十一、文明措施34一、前言随着社会经济的发展和施工技术的进步,现代建筑装饰过程己成为一项十分复杂的生产活动。一个大型建筑项目的建筑装饰施工工作,不但包含组织成百上千的各种建筑装饰技术工人和数量众多的各类建筑装饰机械、设备有条不紊地投入工程施工中,而且还包括组织各类繁多的建筑装饰材料、制品和构配件的生产、运输、储存和供应工作:组织施
2、工机具的供应、维修和保修工作:组织施工现场临时供水、供电,以及安排施工现场的生产、生活所需要的各临时设施等工作。这些工作的组织与协调,对于多快好省地进行工程建设具有十分重要的意义。施工组织设计就是针对工程施工的复杂性来研究工程建设的统筹安 排与系统管理的客观规律的一门科学。它研究如何计划一项拟建工程的全部施工,寻求最合理的组织与方法。具体地说,施工组织的任务是根据建筑装饰产品生产的技术经济特点,以及国家基本建设方针和各项具体的技术政策,实现工程建设计划和设计要求,提供各阶段的施工准备工作内容,对人力、资金、材料、机械和施工方法等进行合理的安排,协调施工中各施工单位、各工种、各种资源之间的合理关
3、系。在整个施工过程中,按照客观的技术、经济规律,做出科学、合理的部署,使工程施工取得相对最优的效果。二、概述1、 编制说明及依据本施工组织设计针对富平县供电分公司办公楼室内装饰工程的地理环境位置、功能性质以及甲方所提供的施工图纸文件,我公司明确了该工程的要求,针对该工程指定了详细的施工组织计划,并将严格按照ISO9000国际质量标准体系,严格控制施工质量,按时完成施工任务。制定本施工组织设计方案的主要依据:A、富平县供电分公司办公楼装饰工程施工招标文件B、富平县供电分公司办公楼装饰工程施工图纸;C、技术规范建筑工程施工验收规范建筑安装工程质量检验平定标准建筑装饰工程施工及验收规范室内装饰工程质
4、量规范电气装置安装工程施工及验收规范建筑内部装修设计防火规范施工现场临时用电安全技术规范2、 本工程拟实施的施工目标如果我公司有幸中标,我公司将充分利用我公司在人力组织、材料供应及机械设备上的优势和成熟的装饰施工工艺,迅速组织我公司有优秀业绩和丰富经验的管理人员组成高效精干的项目部,以优质服务,精心施工,确保实现以下目标:A、 工程质量目标该工程的施工将严格按照国家现行的施工规程,操作规程和工程质量检验评定标准,严格要求、精心施工,确保工程以高效、优质的目标不,在ISO9000管理体系下,按设计要求,按时、保质、保量完成,工程质量等级达到合格工程。B、 装饰效果及功能目标严格按照图纸施工,符合
5、设计要求。C、 施工工期目标根据招标文件要求,本次装饰工程的总工期在90天完成。D、 安全、文明施工目标本工程严格执行建筑施工安全检查标准(JGJ59-99)要求,采取有效措施,杜绝重大伤亡事故。三、项目经理部组织机构和人员素质1、项目经理部组织结构项目经理 预算负责人质安负责人材料负责人施工负责人质安负责人技术负责人2组织管理机构设置原则公司把本工程列为重点工程性能,本着“质量第一,用户至上,注重信誉,信守合同”,的宗旨。根据本项目工程施工技术、质量与工期要求较高的特点,组成一个强有力的现场施工管理机构。严格推行项目管理,充分调动员工的积极性,组织精干人员组成项目经理部。3、 项目管理制度项
6、目经理岗位责任制A、 办理施工许可证件B、 组织项目班子开展工作,填报报建情况及姓名班组人员名单表。C、 建设工地办公室。岗位责任、规章制度、进度计划张贴上墙,严格遵守。D、 对本项目的工程质量、安全、进度全面负责。执行本公司关于加强施工现场管理工作的通知,领导姓名班组各尽其职,搞好工程管理。E、 组织施工图会审和技术交底,按设计图纸、施工规范和作业指导书要求,保证质量,开展创优工程。F、 认真执行本公司的质量计划及各种技术措施。督促施工班组检查、互检、交接检,主持分部、分项和竣工验收的工程检查验评。掌握工程质量情况,及时采取预防和纠正措施,发生质量问题及时上报。G、 保证施工进度,按施工程序
7、组织施工,督促施工员填写施工日志、汇集质量原始记录等应具备的资料。H、 认真组织贯彻落实本公司安全生产管理暂行规定,完善施工用电、防火、临边洞口、高空作业等安全措施,自检评分达标。履行项目工程安全生产第一责任人的职责。I、 组织工人学习操作规程,进行安全技术交底,严格按章操作,及时整改隐患。发生安全事故积极采取有效措施,及时上报。J、 成立义务消防队。保持现场整洁,搞好文明生产。技术负责人岗位责任制A、 推行国家质量管理和ISO9000质量保证体系标准,对项目工程的技术、质量工作负责。B、 搞好施工图会审工作,编制施工组织设计和临时用电方案;提交设备材料和工器具计划。C、 向施工班组进行技术交
8、底,负责工序控制和不合格品的控制,提出预防和纠正措施。D、 处理施工技术问题,负责技术核定。E、 掌握工程质量情况,指导和督促质检员作好质量检验和评定工作,参加质量检查,认定质量验评。F、 组织学习、推广新技术、新工艺、新材料和先进的施工方法。G、 成立质量研究、处理班子,研究施工中的工艺技术疑难课题,解决施工中的实际技术难题。H、 总结施工过程中各种经验,按时向公司汇报。安全员岗位责任制A、 安全员是项目工程安全生产直接责任人,负责编制安全技术措施计划,参加审查施工组织设计,组织安全措施的实施。B、 按本公司安全生产管理暂行规定,逐项做好施工现场安全用电,安全防火和高处作业安全防护工作。、C
9、、 按装饰工程施工安全检查评分标准自检评分。解决生产中的安全问题,制止、违章指挥及违章作业,遇有严重问题时,有权责令停工正中下整顿。D、 张贴“五牌一图”,向装饰工程质量监督检验站申请质量监督检验,配合甲方完成工程质量验收。E、 对入场工人进行安全教育和书面安全技术交底并履行签字手续,检查特种工人是否持证上岗。F、 督促施工班组进行班前安全活动,每半月召开一次安全会议,填写安全会议记录本。G、 经常检查工地安全情况,发现不安全因素和隐患,及时填报事故隐患整改记录,向项目经理反映,及时出来,保证施工正常进行。H、 工伤事故进行统计,分析和及时上报,参加事故的分析调查及出来工作。I、 参加工程验收
10、,定期总结安全管理经验。质量检查员岗位责任制A、 做好检查记录,经常分析质量情况,掌握质量动态,及时纠正违反质量的做法,确保工程质量。B、 负责督促施工班组的质量自检、互检和班组间的交接检查。搜集整理质量资料,及时填报隐蔽工程质量记录,原材料检验记录等质量报表。C、 按质量标准及时对分部、分项工程质量进行验评、签署分部工程和中间交接工程验收证明书。对并不合格的工程,有权责令返工或停工,并对其经济损失如实上报。D、 验收分工程质量时要在自检合格的基础上进行。检查和确认出现的质量问题,填报专检记录,及时处理,发生质量事故及时如实上报。E、 进行质量检查和工程质量事故的分析、调查和处理,参加质量会议
11、,负责记录。验证纠正措施效果。F、 积极协助领导开展ISO9000质量管理体系和质量攻关小组活动。根据实际情况,提出质量研究课题。G、 负责竣工检验和评定,严格掌握质量标准,填报竣工验收交接记录。H、 坚持原则,正确反映质量情况,对隐蔽工程质量事故,有权越权反映。I、 配合工程监理单位共同抓好工程施工质量。施工员岗位责任制A、 根据设计图纸和工程质量,提交需要劳动计划和施工进度计划并付诸实施。对本项目工程进行负责。B、 协同甲方向行业高度重视部门报建和办理施工手续及开工报告等。C、 按计划下达施工任务单,并监督执行,及时协调和处理有关施工进度的各种问题,确保施工计划按期完成。D、 办理原材料进
12、场登记,通知质量检验员验证和标识,督促材料员隔离和处理不合格品。E、 办理工程施工联系单、现场签证单和加工委托单等手续。F、 填写施工日志,办理中间交工,分部工程验收证明书和竣工报告及竣工验收证明书。G、 督促施工班组完成质量自检、互检、交接检和填写检验记录。H、 管理和维护施工设备及工器具。工人岗位责任制A、 做到“三懂四会,三懂即懂机械性能,懂工程质量标准,懂操作规程,四会即会看图、会操作、会检测、会维修。严格按图施工并做好自检。B、 爱护建筑、装饰材料,注意保护好建筑、装饰成品,爱护各种机械设备,使其保持良好状态。C、 严把质量关,做到不合格的材料不使用,不合格工程不交接。凡不按图纸、规
13、范、技术交底施工面造成的返工要负责操作责任。自觉接受质检员、技术员的检查指导。D、 自觉遵守法律和政府各项政令,遵守集团公司的各项管理规定,做到文明施工。E、 自觉遵守各项安全生产规章制度及安全操作规程,不违章作业。F、 自觉遵守安全生产纪律,听从指挥。G、 爱护施工中的各项防护设施及个人防护用品。H、 如发生事故,应积极抢救,并如实反映情况。施工现场管理规定A、 全体施工人员进入施工现场后,要遵守甲乙双方的各项规章制度,服从管理。B、 严格按施工图施工,听从技术人员的技术指导,服从施工管理人员的工作安排。C、 做到文明施工,每日施工后现场要进行清理,垃圾杂物要及时清除,各种电动机具要摆放好,
14、保持现场清洁。D、 施工现场要注意安全防火,不得乱拉乱接电源线,禁止在施工场地内随地大小便和乱丢烟蒂,违者惩罚。E、 施工现场材料要分类堆放整齐,不得乱堆乱放,贵重材料和易燃易爆品要设有专门库房,并设有专人负责保管。F、 在现场施工时,不得大声喧哗、吵闹、打架和到处游串。严禁穿拖鞋作业,违者严肃处理。G、 施工人员在遇甲方领导及技术人员、监理单位对其工作进行指导时,态度要谦虚、有礼貌。有异议时,不得直接交涉,应及时向本公司工地负责人汇报、如实反映情况,使问题得到妥善解决。4、 项目施工管理体系A、 公司由一名一级项目经理作为本工程的项目经理,负责工程对内及对外各专业的协调工作。在公司决策层的领
15、导及只能部门的指挥下,项目经理部负责实施从工程项目开工到工程竣工交付使用全过程的施工承包经营管理。项目管理层由施工管理、质量检查、安全监督、材料管理、资料管理和后勤管理六大部分组成。在经理的领导下,全权组织生产施工要素,包括劳动组织,材料供给,对工程的工期质量、安全、成本实施全过程的动态管理。B、 项目部设六个职能部门:(1) 施工管理组:成立装饰、安装两个施工组,分别具体负责编制施工技术实施方案和作业指导书,并向操作人员交底,指导工人施工,负责进度计划的落实,检查施工质量等工作。工程经济书部由专业工程师组成。(2) 质量检查组:具体负责施工过程的质量检验、验收和评定,质量记录的搜集、整理工作
16、。(3) 安全监督组:负责现场施工安全教育、安全检查并做好记录,由安全主任主管。(4) 材料管理组:编制物资采购计划;负责进场物资的验收、保管、发放工作;负责机械设备安装、维修、保养工作。(5) 资料管理组:负责财务成本核算工作及编制预算、决算工作及工程、劳动工资核算工作。C、 组织一批高质量、高安全意识作业层人员。根据优良组合的原则,选用具有较高素质,有丰富施工经验和劳动技能的合同工,分工种编成工作班组,由技术过硬,思想素质好的专业组长带班,加强激励机制,提高作业层施工的战斗力和质量水平,所有投入工程施工的班组均青年项目部的要求,在项目管理人员的监督下,协调专业工种进行施工。确保质量管理、安
17、全管理落实到位,在总进度计划制下完成施工任务。D、 项目管理的主要内容(1) 确定施工方案,做好施工准备;a、 施工方案的技术经济比较,选定最佳方案;b、 选择使用的施工机械;c、 确定各工种工人、机具和材料的需要量。(2) 编制施工进度计划a、 编制施工进度计划;b、 建立检查进度计划的报表制度和计算机数据处理程序。c、 施工图纸供应情况的监督检查;d、 物资供应情况的监督检查;e、 劳动力调配的监督检查;f、 工程质量管理。(3) 合同与造价管理a、 编制投标报价方案;b、 与业主、分包商及设备、材料供应厂商签订合同;c、 检查合同执行情况,处理索赔事项;d、 工程中间验收及竣工验收,结算
18、工程款;控制工程成本;5、 项目部人员经验、学历、职称、业绩项目经理姓名:闫春水学历:大专职称:工程师闫春水获得国家颁发的项目经理证书,从事建筑装饰工程二十多年,具有较强的理论知识和丰富的施工经验。其负责施工的十多项大、中型装饰工程均获优良,得到了社会各方面的好评,其主要负责施工的装饰工程有:1、渭南公路局办公楼装饰工程 造价:210万2、开发区地税局办公楼装饰工程造价:155万3、华阴金隆宾馆装饰工程 造价:135万4、蒲城工行办公楼装饰工程 造价:296万5、铜川农行办公楼装饰工程造价:240万6、华山宾馆客房楼装饰工程 造价:142万其中多项工程已获省、市优良工程和样板工程奖,其本人的管
19、理能力完全能胜任本工程的施工管理要求。四、施工方案工程施工程序:从富平县供电分公司办公楼装饰工程功能区域划分来看,既有相对独立的室外空间,又有互相搭接的室内空间;既有开放式的空间形式,又有私秘式的空间形式等等。工程的施工程序就要结合功能分区的不同表现方式,按照先后顺序,进行程序排列。施工时就要考虑到如何使之搭接合理。为了避免工种之间发生磨擦,使之容易协调解决,故施工程序必须依照施工特点来展开。1、 施工程序拆除测量放线电气工程室内外装饰工程清洁收尾竣工验收施工程序要在保证工期的前提下,在总体上实现施工的连续性和均衡性,讲究施工流程和工艺流程,确保施工质量,降低工程成本。2、 室内装饰工程施工顺
20、序(1) 开工(拆除、准备材料、人工进场);(2) 现场测量、放线、定位、调差;(3) 电气配管线等隐蔽及半隐蔽工程;(4) 天花吊顶工程;(5) 木制作工程;(6) 墙饰面工程;(7) 外墙工程;(8) 木制作工程;(9) 油漆工程(含乳胶漆);(10) 地面工程;(11) 玻璃工程;(12) 灯具工程;(13) 清洁工程;(14) 竣工验收;主要施工方法、技术措施及目标控制措施:轻钢龙骨纸面石膏板吊顶1、 材料要求轻钢龙骨及吊挂件必须根据国家标准(GB1198-89)按设计要求的产品名称、代号、断面形状和标准号选用,在运输过程中,不允许扔摔、碰撞,龙骨要平放,以防变形,产品要存放在无腐蚀性
21、危害的场所并注意防潮。堆放高度不得超过1.8米。纸面石膏板应按设计要求的品牌规格,外观不应有气泡、起皮、皱纹、缺角、污垢、扭曲变形等缺陷,表面应平整,色泽应一致。安装龙骨用的紧固件及螺钉等应用镀锌制品,预埋件应做防腐处理。2、 施工准备(1) 检查施工情况:吊顶施工前,应检查结构尺寸,较核空间尺寸,解决结构需要处理的质量问题。(2) 检查设备安装情况:吊顶施工前,检查设备管道安装情况,如有交叉施工,因进行妥善安排。3、 施工工艺流程基础处理在墙上弹出标高线固定吊杆安装主龙骨 按标高线调整主龙骨主龙骨底脚弹线固定次龙骨整体校正安装罩面板。4、施工工艺和操作要点:(1) 安装龙骨前要与照明消防等专
22、业统一协商,解决有关标高、预留孔洞等问题。(2) 基层处理:在安装吊顶前应检查楼板有无蜂窝麻面、裂纹及强度不够的地方,若有问题,应及时处理。(3) 弹线定位:主要是弹好吊顶标高线,龙骨布置线和吊杆布置点。标高线一般弹至墙面或柱面,龙骨及吊杆的位置则弹到板上,同时也要把大中型灯位线弹出。A、 标高线的做法是,原地面加上饰面铺贴层作为地平基准线,并画在墙边上从地坪基准线为起点,在墙面上量出天花吊顶的高度,在该点画出高度线。用水平仪或水柱法测出各墙面上水平线。B、 确定吊点位置:平顶吊顶的吊点,一般按每平方米1个不止。要求吊点在天花上均匀分布,较大的灯具也应该安排吊点来吊挂。C、 吊件的固定:通过采
23、用与龙骨配套的标准配件,吊点应在楼板下均匀布,吊顶楼板下均匀分布置。吊顶间距为10001200mm,在吊点的位置用冲击打膨胀螺酸栓,然后同吊杆连接,吊杆同龙骨用吊线。吊杆同龙骨用吊挂件连接。D、 主龙骨的安装:用吊挂件将主龙骨连接在吊杆上,拧紧螺丝卡牢,然后以一个房间为单位,将主龙骨调整平直,临时固定,再按是十字和对角拉线,拧动吊杆螺栓,升降调平,调平时一般按照3/1000起拱。E、 次龙骨安装:将次龙骨垂直于主龙骨,在交叉点用次龙骨吊挂件将其固定在主龙骨上,吊挂件上端搭在主龙骨上,挂件U型腿用钳子卧入主龙骨内,次龙骨的间距因饰面板的缝隙安装要求而异。次龙骨中距应计算准确,并要翻样而定。次龙骨
24、安装程序,一般是按照预先弹好的位置,从一端依次安装到另一端。F、 横撑龙骨安装:应用次龙骨截取,安装时将截取的次龙骨的端头插入挂插件,扣在纵向龙骨和横撑龙骨底面要求水平。G、 安装罩面石膏板:安装前,应对预埋管道和有关器件采取加固措施,安装石膏板可使用镀锌自攻螺丝与U型中、小龙骨固定,螺钉与板边距离不小于15,板四周钉距150200,钉头嵌入石膏板内0.51,钉帽应刷防锈漆涂料,并用石膏腻子抹平。H、 纸面石膏板安装:长边(包封边)应沿纵向次龙骨铺设,使板的端边准确地落在次龙骨的中央部位,并用自攻螺丝固定,注意先从石膏板的中部开始固定,向两侧展开,板接缝处螺钉200间距对钉。4、 质量要求及验
25、收方法(1) 保证项目轻钢骨架和罩面板的材质、品种、式样、规格、颜色以及基层构造、固定方法,应符合设计要求。检验方法:观察,尺量检查,检验产品证书。轻钢骨架的龙骨安装位置正确,吊杆通直,连接牢固,无松动。检验方法:观察手板与尺量检查。(2) 基本项目罩面板的固定方法应符合设计与拼装图册要求,与龙骨连接紧密,表面平整,不得有污染、折裂、缺棱掉角、锤伤等缺陷。罩面板排列应在事前设计,朝向一致不透接缝,均匀、美观。钉眼用颜色相同的腻子封眼补平。轻钢骨架龙骨平直无弯曲、变形,吊拉杆及连接件符合产品组织要求。项次项目允许偏差(mm)检验方法1表面平整2用2m靠尺和楔形塞尺检验2接缝平直2拉5m线检查,不
26、足5m拉通线检查3压条平直1拉5m线检查,不足5m拉通线检查4接缝1用直尺和楔形塞尺检查5压条间距2用尺检查(3) 允许偏差项目轻钢龙骨铝扣板吊顶1、 材料要求轻钢LT型龙骨及吊挂件必须根据国家标准(GB11981-89)按设计要求的产品名称、代号、断面形状和标准号选用,在运输过程中,不允许扔摔、碰撞,龙骨要平放,以防变形,产品要存放在无腐蚀性危害的场所,并注意防潮。铝扣板的品种、材质、颜色、规格、平整度、防潮性能应符合设计要求,外观不应有缺陷、污垢、扭曲变形等缺陷,搬运或出储存期间应轻拿轻放。安装龙骨用的紧固件及螺钉等应用镀锌制品,预埋件应按规格要求做防腐处理。2、 施工准备(1) 检查施工
27、情况:吊顶施工前,应检查结构尺寸,较核空间尺寸,解决结构需要处理的质量问题。(2) 检查设备安装情况:吊顶施工前,检查设备管道安装情况,如有交叉施工,应进行妥善安排。3、 施工工艺流程基层处理弹线定位固定吊件安装龙骨安装面板4、 施工工艺和操作要点(1) 基层处理在未安装前,应对楼面进行检查,若施工质量不符合要求,应及时采取补救措施。(2) 弹线定位弹线定位包括吊顶标高线和龙骨布置分格定位线,吊顶标高线确定:标高线可用水柱法或水准仪标出吊顶平面位置,然后按位置弹出标高线,沿标高线固定角铝,角铝的底面与标高线齐平。角铝的固定方法可以水泥钉直接将其钉在墙柱面上。固定位置间隔为400600。龙骨分格
28、定位:需根据饰面板的尺寸和龙骨分格布置,为了安装方便,两龙骨中心线的间距一般大于饰面板尺寸2左右。安装时控制龙骨的间隔需要用模规,模规可用抛光的木方或铝合金条来制作,模规的两端要求平整,而尺寸准确,与要求的龙骨间隔一致。龙骨分格布置:龙骨分格布置,尽量保证龙骨分格的均匀性和完整性,以保证吊顶有规整的装饰效果。由于室内的吊顶面积一般都不可能按龙骨分格尺寸正好等分。所以吊顶上会出现与标准分格尺寸不等的分格,也称收边分格。收边分格的处理:收边分格方法有两种,一是把标准分格设置在吊顶中部,而分格收边在吊顶四周;二是将标准分格布置在人流动量大或较显眼的部位,而把收边分格置于不被人注意的次要位置。分格:先
29、按比例在纸上画出吊顶面积,再按龙骨布置的原则在纸上对吊顶龙骨进行分格安排,确定好安排位置后,再将定位的位置画在墙面上。(3)固定吊杆铝合金龙骨的吊顶的吊件,目前使用最多的是使用膨胀螺钉或射钉固定角钢块,通过角钢块上的孔,将吊挂龙骨用的镀锌铁丝绑牢在吊件上。镀锌铁丝不能太细,如使用双股,可用18号铁丝,如果用单股,应使用不小于14号铁丝。悬吊也可以用伸缩式吊杆,伸缩式吊杆的型式较多,用得较为普通的是8号铅丝,用一个带孔上午弹簧钢片将两根铅丝连接起来,调节与固定主要是靠弹簧钢片两端的孔中心重合,吊杆就可伸缩自由。当手松开后,孔中心错位,与吊杆产生剪刀,将吊杆固定。(4) 安装龙骨安装顺序:铝合金龙
30、骨一般有主龙骨与次(中)龙骨之分。安装时先将各条主龙骨吊起后,在稍高于标高线的位置上临时固定,如果吊顶面积较大,可分成几个部分吊装。然后在主龙骨之间安装次(中)龙骨,也就是横撑龙骨。横撑龙骨截取应使用模规来测量长度。安装时应用模规来测量龙骨间距。安装方法:在主龙骨的上部开半槽,在次龙骨的下部开出半槽,并在主龙骨半槽两侧各打出一个3的圆孔。安装时将主、次龙骨半槽上接起来,然后用22号细铁丝穿过主龙骨上的小孔,把次龙骨扎紧在主龙骨上。注意龙骨上的开槽间隔尺寸必须与龙骨架分格尺寸一致。(5)安装饰面板将饰面板平放在龙骨的肢上,用龙骨的四条肢支承住饰面板。5、 质量要求及检验方法(1) 保证项目A、
31、轻钢骨架和铝扣板的品种、颜色、规格、平整度、防潮性能应符合设计要求。检验方法:观察,尺量检查,检验产品合格证书。B、 轻钢骨架的龙骨安装位置正确、平整,与罩面板连接牢固、无松动。检验方法:观察与尺量检查。罩面板表面平整、无损伤、缺棱掉角,无污染。检验方法:观察检查。(2) 基本项目A、 铝扣板的固定方法、固定钉距及图案应符合设计要求,异形板块裁板时尺寸准确,不缺、不损,钉帽应嵌入板内12,表面用腻子刮平,砂纸磨光。B、 罩面板接缝合理,纵横要错逢、接缝必须在龙骨上或横撑龙骨上。当设计留缝时,线条清晰,缝宽一致。设计不留缝时,接缝应平直光滑无裂纹,顶棚周边应固定在靠墙龙骨上。C、 罩面板安装平整
32、、光滑、颜色一致,版面清洁无污,仰看无漏、透、翘角和裂缝。检验方法:观察检查。D、 按板块分格调整设备口和灯具的位置,设备口及灯具应在板块的中心位置。检验方法:观察、尺量拉线检查。(3) 允许偏差项目项次项目允许偏差检验方法1表面平整223用2m靠尺和楔形塞尺检验2接缝平直222拉5m线检查,不足5m拉通线检查项次项目允许偏差检验方法1表面垂直2用2m托线板检查2表面平整10用2m靠尺和楔形塞尺检验3阳角方正2用2000mm方尺检查4接缝平直0.5用5m线检查5接缝高低1用直尺和楔形塞尺检查6顶部平直2拉5m线检查乳胶乳胶漆工程(1) 施工工艺流程基层处理第一遍满刮腻子第二遍满刮腻子封底漆遍乳
33、胶漆第二遍乳胶漆第三遍乳胶漆清扫(2) 施工工艺和操作要点A、基层处理清除浮尘和油污,用腻子补表现缺陷。B、满乱腻子用防水腻子刮干,干后砂纸打磨,清除纤维缝隙,接缝处可用胶带或胶布贴上,确保基面质量。C、乳胶漆滚涂施工第一遍应稍稀,加水量根据生产厂家要求而定,然后将涂料倒入托盘,用涂料棍子蘸料涂刷,第一便施工完后,一般需干燥6小时以上,才能进行下一道磨光。磨光是用细砂纸打磨,打磨时用力要轻而匀,不得磨穿涂层,磨后将表面清扫干净。第二遍乳胶漆应比第一遍稠,施工方法与第一遍相同。为了遮盖质量好,还需打磨后再施涂第三遍。项次项目允许偏差检验方法1掉粉、起皮不允许观察及手摸检查2漏刷、透底不允许观察检
34、查3返碱、咬底不允许观察检查4流坠、疙瘩不允许观察及手摸检查5颜色、刷纹颜色一致、无砂眼、无刷纹观察检查6分色线平直偏差不大于1mm拉5m线检查,不足5m拉通线检查7门窗、玻璃、灯具洁净观察检查4、质量要求及检验方法电气施工方法施工顺序按主要工序分为三个施工阶段。第一阶段:做好电器配管、固定支架的预埋与接地的地下部分工作。第二阶段:配线工作完成后,控制器件的安装和照明灯具的安装。第三阶段:安装工作首尾,设备系统调试交工。所用电气安装施工开始前,施工图纸、资料应齐全,组织员工认真读图、熟悉图纸、学习规范、施工图纸、施工方案已经业主批准应做好工程施工记录,安排已批准的方案,精心组织施工,隐蔽工程在
35、施工过程中进行中间验收,并及时做好签证。电气配管技术要求1、 材料要求(1) PVC电线管壁厚均匀,无裂痕、砂眼、棱眼、棱刺和凹扁现象,有产品合格证和材质化验报告。(2) 管箍无裂痕,两端光滑无毛刺,有产品合格证。(3) 灯头盒、开关盒、接线盒抢救无效板材不小于1.2,面板安装孔与地线焊接脚齐全,有产品合格证。2、管路的敷设:(1) 所有管路选最近的线路敷设,应减少弯曲,埋入混凝土或墙体内,表面层保护不小于15。(2) 管路水平敷设超过下列长度应加装接线盒,其位置应便于穿线,无弯曲时45m,有一个弯时30m,有两个弯时20m,有三个弯时12m。管路垂直敷设时,据导线截面设置接线盒距离,并用卡箍
36、固定导线,502及以下30m,70952时20m,1202402时为18m。(3) 管与箱盒的连接。箱盒开孔应整齐,与管径相吻合,要求一管一孔,不得开长孔。铁制箱、盒严禁电、气焊开孔,度应刷防腐漆,定型的箱、盒敲落,大管径小,周边缝隙应用橡皮垫缝堵。管口入箱、盒,暗配管可用跨接地线焊接固定在盒、进入箱、盒的管口应小于5,用梳扣锁紧管口,管口丝扣露出24扣,两根以上管入箱,盒要长短一致,间距均匀,排列整齐。(4) 箱、盒定位。固定箱、盒要求平整牢固,坐标正确,现浇混凝土墙的箱、盒加支铁固定,将盒内管口及箱、盒封堵,以防砂浆进入。(5) 所有管道都应彻底清除所有的灰尘、毛刺及水分,管道行程中所有的
37、角度和弯曲都应在现场用弯曲机制成,不许有由于弯曲而造成的管道变形。(6) 变形缝的处理:变形缝两侧各预埋一个接线盒,先将管的一端固定在接线盒上,另一端将盒的底部垂直方向开长孔,其孔径的宽度尺寸不小于被接入管直径的2倍,两侧连接好补偿跨地线。3、质量要求:(1) 暗配管路弯曲过多,敷设管路时,应按设计图纸要求的现场情况,沿最近的路数敷设行,弯曲度可明显减少。(2) 暗配管路造成堵塞,摸板拆除后或砌完后,配管应及时吹扫,发现堵管,立即修复,配管后应及时将管口、箱、盒堵严密。(3) 电气配线1、 材料要求绝缘导线规格、型号必须符合设计要求,具有出厂合格书。选用管护口,一般塑料件阻燃。选用与导线根数和
38、总截成相应规格的接线端子。2、 施工工艺流程选择导线扫管穿带线放线及断线导线与带线的绑扎护口导线连接导线焊接导线包扎线路检查绝缘摇测。3、 施工工艺和操作要点(1) 子穿线前应将管中积水、杂物清除干净,管口毛刺打磨平滑。(2) 管内导线的总截面积(包括外护层)不超过管子截面积的40%,ZRBV1.52和ZRBV2.5MM2NF导线穿管,管内:13根导线穿PVC20(PVC15)46SVE根导线穿PVC25(PVC20)7根以上导线穿PVC32(PVC25)(3) 导线穿入PVC管后应在管口处装护套保护导线,导线从电线管口引到设备接线箱部分,需穿软管加以保护。(4) 导线在管内、线槽内不应有接头
39、或扭结。(5) 导线在垂直管路内敷设,距离超过2m时,为减少导线的下垂力,应在接线盒内加以固定。(6) 不同系统、不同电压等级,不同电流类别的线路,不应穿在同一管内或线槽内的同一槽孔内。(7) 导线在线槽内敷设时应按规定距离给予固定,并标注编号标记。(8) 铜芯导线的中间连接和分支连接应使用熔焊、线夹或压接法连接。(9) 超过2.5mm2多股铜芯线终端应焊接或压接接线端子后再与电器设备的接线端子连接(10) 接地线应采用黄、绿二色的双色绝缘多股铜芯线作为接地线。(11) 实行导线分色法施工,L1项为黄色,L2相为绿色,L3相为绿色,N线为淡蓝色,PE保护线为黄绿双色。严格按指定的色别用线,使整
40、个工程的相线、零线、地线的色别始终保持一致。4、 质量要求及检验方法(1) 线路检查:接、焊、包全部完成后,应进行自检和互检,检查导线接、焊、包是否符合设计要求及有关施工验收规范及质量、检验、评定标准的规定,不符合时应立即纠正,检查无误后再进行摇测。(2) 绝缘摇测:照明线路的绝缘摇测一般选用500V量程为0500M,的欧表,照明线路的绝缘电阻值不小于0.5m,动力线路的绝缘电阻不小于1m。5、 工程施工中应注意的质量问题:(1) 在施工中存在护口遗漏、脱落、破损及与管径不符等现象,因操作不慎而使护口遗漏或脱落者应及时补齐,护口破损与管径不符者应及时更换。(2) 铜导线连接时,导线的缠绕圈数不
41、足5圈,没按工艺要求连接的接头均应拆除重新连接,密绕压紧,保证接触可靠。(3) 导线连接处的焊缝不饱满,出现虚焊、夹渣等现象,焊锡的温度要适当,刷锡要均匀,刷锡后应用布条及时擦去多余的焊锡,保持接头部分的洁净。(4) 导线线芯手损是由于用力过猛和剥线钳使用不当而造成的,剥线时应根据线径选用剥线钳相应的刀口。(5) 多股软钢线刷锡遗漏,应及时进行补焊。(6) 接头部分包扎的不平衡、不严密,应按工艺要求重新进行包扎。(7) 螺旋接线纽松动和线芯外露。界限纽不合格及线芯剪得余量过短都会造成其松动,线芯剪得太长,就会造成线芯外露,应选用与导线截面和导线根数相应的合格产品,同时线芯的预留长度取1.2为宜
42、。(8) 套管压接后,压模的位置不在中心线上,压模不配套和深度不够,应选用合格的压模进行压接。(9) 线路的绝缘电阻值偏低。管路内可能进水或者绝缘层受损都将造成线路的绝缘电阻值偏低,应将管路中的泥水及时清干净或更换导线。(10) 截面为10mm2及以下的单股铜芯线,截面在2.5mm2以下的多股铜芯线和单股铝芯线与电气器具的接线端子可直接连接,铜芯应先拧紧,搪锡后再连接。四、开关、插座安装a) 材料要求选择的开关、插座的规格、型号必须符合设计要求,并用产品合格证。b) 施工工艺流程清理接线安装(1)清理用錾子请请地将盒子内残存的灰块剔掉,同时将其它杂物一并清出盒外,再用湿布将盒内灰尘擦净,表面清
43、洁不变形,盖板紧贴建筑物的表面。(2)接线开关接线:同一场所的开关切断位置一致,且操作灵活,接点接触可靠,电器灯具的相线应经开关控制。插座接线单相两孔插座有横装和竖装两种。横装时,两对插座的右极接相线,左极接零线;竖装时,两对插座的上极接相线,下极接零线,单相二孔的接地均应在上访方,左零右火。(3)安装将盒内甩出的导线与开关、插座的面板连接好,将开关和插座推入盒内(如果盒子较深,大于2.5时,应加装套盒)对正盒眼,用扣螺丝固定牢固,固定时要使面板端正,并与墙成平齐。c) 产品保护a) 安装开关、插座时,不得碰坏墙面,要保持墙面的清洁;b) 开关、插座安装完毕后,不得再次进行喷浆,以保持板面的清
44、洁;c) 其它工种在施工时,不要碰坏和碰歪开关、插座。d) 施工中应注意的质量问题:(1) 开关末断相线,插座的相线、零线及地线压接混乱,应按要求进行改正。(2) 同一房间的开关、插座的安装高度之差超出允偏差范围,应及时更正。(3) 本工程安装高度:墙地、壁开关1.4m,地下插座1.3m,电度表下沿距地1.6m,户终端箱2m,空调插座2m,一般插座0.3m,动力控制箱1.6m。五、施工进度计划及措施总工期:90日历天根据施工方案,遵循施工顺序和施工工艺流程,计算分项的持续时间和分析工序搭接关系,对施工进度计划进行了合理安排(见附表一)控制进度,保证工期的措施是:1、 工程项目实行计算机管理,明
45、确施工过程中所有各工序之间的逻辑关系和彼此之间的关系,把计划变成一个有机整体,同时管理工作应抓住的关键工序和特殊过程,更好运用和调配各生产要素,及时对出现的问题进行计算,调整优化2、 运用“时效控制”手段:强制开工,强制中断,强制完成。3、 根据总进度计划要求,编制施工作业计划,特点是:计划期较短,计划较高,明确月旬周(或特殊情况下的月作业计划)目标、责任和要求,把施工任务层层落实,各工程,各专业,甚至个人落实,及时解决施工中出现的问题,使各工种间协调配合,确保施工作业计划的实现,即形象进度达到预期的要求。4、 对重要分项工程,特殊结构和构造工程,影响工期的关键工序,编制施工任务书。将计划执行与技术管理、质量管理、资源管理,原始记录等融合在一起,便于及时检查,及时发现问题。及时解决问题,对掌握施工情况心中有数,清楚明了。5、 组织施工流水作业:使各工种有可能在一个分部工程的不同部位同理施工,组织立体交叉,平行作业,多条流水施工,互相配合,分工协作,使工程施工做到连续性和均衡性,以实现高效率,短工期,高质量的目的。6、 抓好目标控制,主要措施是:精心组织,抓好劳动生产率,(增加劳动力,增加弹性工作时间)提高工作效率
