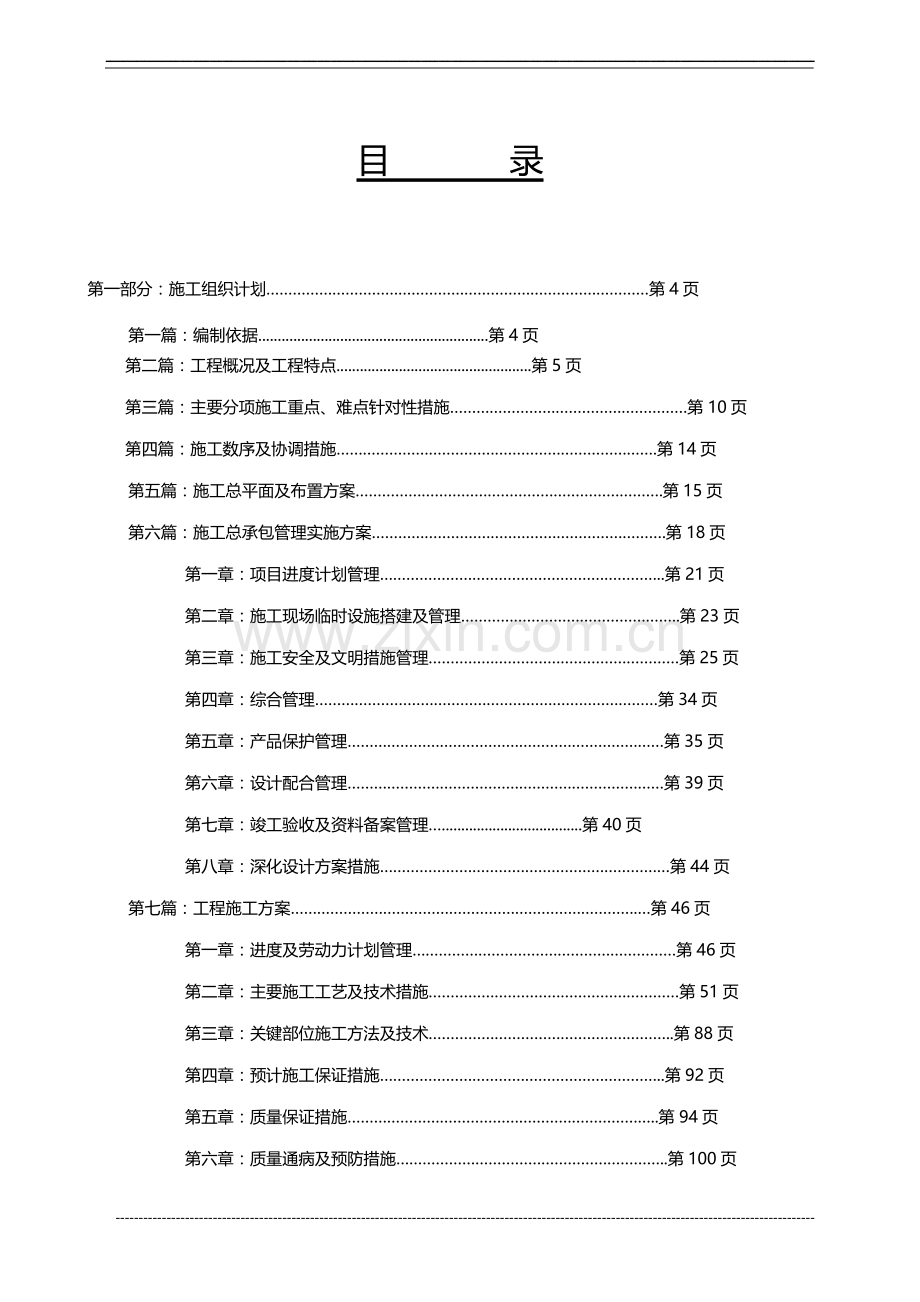

1、-施工投标文件工 程 名 称:投标文件内容: 施工组织计划 法定代表人或委 托 代理人: 投 标 人: 日 期: 2009 年 12 月 15 日目 录第一部分:施工组织计划第4页第一篇:编制依据.第4页第二篇:工程概况及工程特点.第5页第三篇:主要分项施工重点、难点针对性措施第10页第四篇:施工数序及协调措施.第14页第五篇:施工总平面及布置方案.第15页第六篇:施工总承包管理实施方案.第18页第一章:项目进度计划管理.第21页第二章:施工现场临时设施搭建及管理.第23页第三章:施工安全及文明措施管理第25页第四章:综合管理第34页第五章:产品保护管理第35页第六章:设计配合管理第39页第七

2、章:竣工验收及资料备案管理.第40页第八章:深化设计方案措施第44页第七篇:工程施工方案.第46页第一章:进度及劳动力计划管理第46页第二章:主要施工工艺及技术措施第51页第三章:关键部位施工方法及技术.第88页第四章:预计施工保证措施.第92页第五章:质量保证措施.第94页第六章:质量通病及预防措施.第100页第七章:质量回访及保修措施.第108页第八篇:配合实施方案第110页第九篇:承诺书.第115页 第一章:投标承诺书.第116页第二章:工期承诺书.第117页第三章:履行总承包管理及配合协议书.第118页第四章:材料设备投入承诺书.第119页第五章:施工组织设计承诺书.第120页第六章:

3、对质量、安全生产目标的承诺书.第120页第七章:对文明施工管理承诺书.第121页第八章:对保证不拖欠民工工资的承诺书.第121页第九章:售后服务及承诺.第122页第十章:其它承诺表.第123页第二部分:项目管理机构配备.第124页第一章:施工组织机构及机构框架图第125页第二章:项目部主要人员名单及担任职务情况第126页第三章:项目管理机构配备情况表第127页第四章:各部门及主要人员职责.第128页第五章:主要管理人员简历第129页第六章:项目管理机构配备情况辅助说明资料.第132页第三部分:适合本工程的机械设备投入情况.第133页 第一章:拟投入的施工机械设备表第133页 附表:施工进度计划

4、横道图.第134页-第一部分:施工组织计划第一篇:编制依据一、施工组织设计编制说明根据安徽*国际大酒店一、二层公共区域精装修工程项目施工招标文件和工程承包合同、施工图纸、及答疑纪要,我公司对施工组织设计的编制要求和内容进行了认真的研究,编制了本施工组织设计。编制本施工组织设计大纲编制的目的是安徽*国际大酒店一、二层公共区域精装修工程(第一标段)施工阶段完整的纲领性文件,本施工组织设计是我们的施工与管理,确保优质、高速、安全、文明地完成工程的建设任务的可靠保证。二、施工组织设计编制依据2、1、甲方提供的*国际大酒店一二层公共区域精装修工程装饰工程招标文件及招标文件的补充要求、答疑纪要;2、2、甲

5、方提供的*国际大酒店一二层公共区域精装修图纸;2、3、以下国家及地区装修施工管理规范及规定:建筑工程施工质量验收规范(GB50300-2001);建筑装饰装修工程质量验收规范(GB50210-2001);砌体工程施工及验收规范(GB50203-2002);建筑工程项目管理规范(GB/T50382-2001);建筑工程文件归档整理规范(GB/T50382-2001);建筑与建筑群综合布线系统工程设计规范(GB503112000)建筑与建筑群综合布线系统工程验收规范(GB503122000)民用建筑工程室内环境污染控制规范(GB50325-2001);建筑内部装修设计防火规范(GB50222-95

6、);金属与石材幕墙工程技术规范(JGJ133-2001)建筑施工工程安全技术规程(国务院)建筑工程施工现场管理规定(建设部15号令)建筑机械使用安全技术规程(JGB33-86)建筑安全监督管理规定(建设部13号令)建筑装饰工程施工及验收规程(GBJGJ-73-91);建筑安装分项工程施工工艺规程(DBJ01-26-96);建筑地面工程施工及验收规范(GB50209-2002);建筑防腐工程质量检验评定标准(GB50224-95);高级建筑装饰工程质量检验评定标准(DBJ01-27-96);硅酸盐水泥、普通硅酸盐水泥(GB175-1999);建筑装饰装修工程质量检收规范(GB50210-2001

7、);住宅装饰装修工程施工规范(GB50327-2001);室内装饰装修材料 人造板及其制品中甲醛释放限量(GB18580-2001);室内装饰装修材料 溶剂型木器涂料中有害物质限量(GB18581-2001);室内装饰装修材料 内墙涂料中有害物质限量(GB18582-2001);室内装饰装修材料 胶粘剂中有害物质限量(GB18583-2001);室内装饰装修材料 聚氯乙烯卷材地板中有害物质限量(GB18586-2001);建筑材料放射性核素限量(GB6566-2001)。2、4、本公司的技术标准、工作标准、管理标准以及公司为贯彻IS09001质量体系标准而编制的质量手册、程序文件。2、5、深圳

8、市建设工程施工招标文件范本GZZB200612-001。第二篇:工程概况及工程特点一、工程概况工程名称:安徽*国际大酒店一、二层公共区域精装修工程建设地点:工程工期:工程工期:150日历天工程质量:符合本项目招标图纸及工程施工质量验收规范优良标准承包方式:包工、部分包料、包工期、包质量、包安全、包文明施工。招标范围:一二区公共区域室内精装饰工程(甲方确定的另行招标局部区域除外)二、分部项目建筑结构及装修概况:1、装饰装修工程施工技术标准(1)轻钢龙骨石膏板天花(不上人吊顶):1)通常采用U型或C型龙骨系列,分主龙骨次龙骨,部分需要设小龙骨,主龙骨吊杆直径8间距不少于1m*1m不大于1.2m*1

9、.2m;主龙骨间距不少于0.8m*0.8m不大于1.2m*1.2m。2)石膏板拼接间缝3mm-5mm,自攻螺丝间距150mm-170mm。(2)木质作业:1)天花类:15mm*30mm或20mm*40mm木方龙骨,须作防火防虫处理,造型骨架可采用15mm夹板。2)门窗类:通常用18mm板做门窗的框料靠外墙,潮湿地,及埋在地下部分应做防潮防腐处理;门扇底边应距装饰完成后地面5mm,门扇顶边与门上框留2mm缝,门扇垂直边与门框留2mm缝。3)家俱类:各柜的基础竖隔板,横格板均采用18mm;横格板跨度大于1500mm时,应叠加12mm或9mm板。4)墙面类:可采用20mm*40mm木龙骨,或18mm

10、、12mm夹板木龙骨,均作防火防虫处理。A、饰面为玻璃,使用15mm厚的夹板作底板B、墙身饰面为木饰面板,使用20*30难燃木方再扫防火漆作平整,9mm厚夹板作底板。C、饰面为铝塑板,使用15mm厚的夹板作底板。5)木地板类:地面作防潮处理;木龙骨间距通常300*300mm,或以木地板的长度为准,木龙骨与墙面留30mm间隙;实铺地板不采用木龙骨。(4)石材、面砖铺贴工程:1)地面石材铺贴:清洗基层地面,原地面压光的要凿毛;砂浆接合层不少于30mm厚;养护期不准踩踏石面和在石面上置放重物。2)室内墙面石材湿贴:清理原墙面基层,弹线定位,膨胀螺栓入墙,没有特殊磨边的阳角须打磨1-2mm的45度光角

11、面,1:3砂浆结合层不少于30mm厚。3)墙面石材干挂:墙面固定角钢龙骨架,刷红丹二遍,膨胀螺栓,连接片;干挂石材板的厚度不得少于25mm,固定点位的切口应居于石板截面中心。(5)陶瓷面砖工程:1)基础面必须是刚性基底,木质基底胶贴面砖仅可作为局部处理;剔平基底或批荡补平基底,光滑基底面应凿毛5mm-15mm,刷清残留尘土砂石。2)镶贴方法可采用1:2水泥砂浆,也可采用聚合物水泥砂浆或粘结剂等工艺。(6)玻璃隔断:室内玻璃隔断墙面天地基础必须牢固;公共区域必须采用钢化玻璃。(7)玻璃门、窗:各种规格的全玻门均采用钢化玻璃;置于全玻璃面的无框玻璃门及采用豆腐块门夹的,要充分考虑玻璃墙面的受力程序

12、,加设水平肋筋或T型或十字肋筋。2、装饰装修工程施工方法及要求(1)石材楼地面:1)地面铺贴西班牙米黄大理石(20mm厚)2)找平层:楼地面1:3水泥砂浆混凝土或硬基层上20mm3)大理石底面刷养护液4)大理石表面刷保护液(2)楼地面地毯1)地面铺设地毯2)地毯专用地胶铺装3)找平层:1:3水泥砂浆混凝土或硬基层上20mm(3)天棚吊顶1)装配式U型轻钢天棚龙骨(不上人型) 2)基层:无石棉水泥纤维板、石膏板(4)天棚吊顶1)装配式T型铝合金天棚龙骨(不上人型)2)面层:方型铝扣板600600(300300)(5)顶棚抹灰面油漆1)抹灰面油漆:刮双飞粉腻子二遍天棚面2)乳胶漆:底油二遍面油二遍

13、石膏板面天棚面(6)抹灰面油漆、墙身油乳胶漆1)抹灰面油漆:刮双飞粉腻子二遍墙柱面2)乳胶漆:底油二遍面油二遍抹灰面墙柱面(7)墙面一般抹灰各种墙面1:2:8水泥石灰砂浆底水泥砂浆面15+5mm(8)玻璃、镜子装饰板墙面1)饰面层2)龙骨上钉难燃防腐胶合板9基层 3)龙骨:断面7.5c内难燃杉木枋材木龙骨平均中距(300mm以内)4)木材面油漆:亚光面漆底油、刮腻子、漆片二遍、聚氨酯清漆二遍、亚光面漆三遍其它木材面(9)装饰板墙面1)裱糊:墙面贴装饰纸墙纸2)龙骨上钉胶合板基层/换:难燃防腐胶合板153)龙骨:断面7.5c内木龙骨平均中距(300mm以内)(10)墙纸裱糊1)抹灰面油漆 刮双飞

14、粉腻子二遍墙柱面2)裱糊:墙面贴装饰纸墙纸(11)石材墙面1)镶贴大理石(水泥砂浆镶贴)墙面黄金米黄大理石(20mm厚)2)墙、柱面钉(挂)钢(铁)网钢板网3)大理石钢骨架4)底层抹灰:水泥石灰砂浆1:1:6各种墙面15mm5)大理石底面刷养护液6)大理石表面刷保护液(12)墙面涂膜防水1)涂膜防水材料2)底层抹灰:水泥石灰砂浆1:1:6各种墙面15mm3)各种墙面水泥石灰砂浆底水泥砂浆面15+5mm(13)隔断隔墙、隔断钢化玻璃、全玻璃隔断(14)固定家具、固定装置:各种矮柜、电视柜、衣柜等;包括木作、油漆、挂衣杆、铰链、拉手、防火、防腐、防虫等。(15)实心砖墙轻质砖内墙墙体厚度3/4砖,

15、M5水泥石灰砂浆。(16)块料楼地面1)楼地面瓷质耐磨砖400400 1:2水泥砂浆铺贴2)楼地面1:3水泥砂浆混凝土或硬基层上20mm3、给排水安装工程施工技术标准(1)给排水说明:1)生活给水工程:A、生活给水管道上的阀门,DN50时用截止阀,DN50时用不锈钢闸阀或蝶阀。阀门工作压力按1.6Mpa选取。B、室外埋地给水管采用给水球墨铸铁管,承插式胶圈接口。C、室内生活冷水管采用薄壁不锈钢管,DN100采用卡压或环压连接,DN100采用沟槽或卡箍法兰连接。游泳池循环管采用CPVC给水管,采用溶剂粘接。D、室内生活热水给水管采用进口薄壁紫铜管,DN40时采用扩口接头铜墙铁壁焊条焊接;DN40

16、自带保温套,采用揸揽连接。E、热水管道全系统保温,DN40时采用50mm外包铝壳0.6mm厚保护,DN40自带保温层。2)排水工程:A、室内重力流排水管采用离心浇铸排水铸铁管,法兰式全承插接口;雨水管采用内涂塑加厚钢管,DN100丝扣连接;DN100沟槽连接。B、室外排水管采用HDPE双壁波纹管,热熔连接。C、排水管道的横管与横管,立管与横管之间的连接,宜采用45度三通或45四通和90度斜三通或90度斜四通。D、埋地铸铁管、热镀锌钢管刷热沥青两遍,室内排水铸铁管应刷红丹二度,刷银粉两遍。4、电气、给排水安装工程施工方法及要求(1)给排水系统:包括热水用PPR管热熔焊接、螺纹截止阀、PVC-U复

17、合排水管、地漏、连体水箱坐便器、洗脸盘等的安装。(2)电气照明:包括配电柜箱、铜芯电力电缆穿镀锌钢管,沿桥架敷设、电缆桥架、线槽支吊架、镀锌线管电气配管、暗藏灯管、石英射灯、落地灯等及各种插座、开关的安装。(3)弱电:包括网络、电话、电视插座、镀锌线管电气配管等安装。二、工程特点与施工条件1、工程特点:(1)施工工期较短,施工任务重,工程范围及工作量大。(2)本工程具有设计标准高、技术复杂及施工难度较大。(3)本工程交叉作业项目多,协调工作面广。(4)由于是九华山风景区五星级大酒店,文明施工要求高、标准严,现场施工规划实施严密,人员、机具安排施工难度较大。(5)有多个工种几乎同时进场,这在安排

18、流水作业时,难度很大,尤其是门厅和走廊是各工种必经之处,各工种的放样、施工、检查、调试、整修将影响地面的铺砌、保养。施工时必须拿出可行的作业计划及成品保护措施。(6)吊顶多。在建筑面积里吊顶面积就占较大比例,隐蔽工程验收是施工的一大特点,吊顶内的水、电、消防等器材的整体测试和整体验收环节多,影响装饰工程的流水作业。(7)地面铺设工作量多:该工程地面、楼梯铺贴量大。(8)天气正逢冬春季,潮湿、多雨将直接影响施工进度和施工工期,且施工跨越三个季度,对投入的人力及机械设备较多,工程施工难度较大。因此,必须引起高度的重视,在建设单位及总监理单位的统一协调指挥下,集中优势力量,将优秀的设计与先进的施工技

19、术实现最佳的组合,以便优质、高效、低成本完成本工程,把本工程建成一流的建筑精品工程。2、现场情况及要求(1)工程分两层同步同期进行施工,施工期间实施全封闭式。(2)施工临电在每层设两个接驳口,允许功率250安,每层可分别接出临时动力和临时照明,同时需分别接上电表。(3)施工临水在每层各设两个管径3寸的接驳口供施工使用;同时需分别接上水表。(4)材料周转临时堆放场地由招标人统一指定。(5)施工现场使用的临时洗手间可利用现有的卫生间和部分改建的临时洗手间。(6)施工现场办公等临设按招标人提供的场地统一搭设。第三篇:主要分项施工重点、难点针对性措施一、门窗工程1、有贴面的门框安装后与抹灰面不平:主要

20、原因是立口时没掌握好抹灰层的厚度。2、门窗洞口预留尺寸不准:安装门框、窗框后四周的缝隙过大或过小,主要原因是砌筑时门窗洞口尺寸留设不准。留的余量大小不均,或砌筑时拉线找规矩差,偏位较多。3、一般情况下安装门窗框上皮应低于门窗过梁1015mm。窗框下皮应比窗台上皮高5mm。4、门窗框安装不牢:主要原因是砌筑时预留的木砖数量少或木砖砌的不牢;砌半砖墙或轻质墙未设置带木砖的混凝土块,而是直接使用木砖,灰干后木砖收缩活动;木砖的设置一定要满足数量和间距的要求。5、合页不平,螺丝松动,螺帽斜露,缺少螺丝:合页槽深浅不一,安装时螺丝钉人太长,或倾斜拧人。要求安装时螺丝应钉入13.拧入23,拧时不能倾斜;安

21、装时如遇木节,应在木节处钻眼,重新塞人木塞后再拧螺丝,同时应注意每个孔都拧好螺丝,不可遗漏。6、上下层门窗不顺直,左右安装不符线:洞口预留偏位,安装前没按规定的要求先弹线找规矩,没吊好垂直立线,没找好窗上下水平线。为解决此问题,要求施工人尽必须按工艺标准操作,安装前必须要弹线找规矩,做好准备工作后再干。7、纱扇压条不顺直,钉帽外面,纱边毛刺:主要原因施工人员不认真,压条质量太差,没提前将钉帽砸扁。8、门窗缺五金,五金安装位置不对,影响使用:亮子无挺钩、壁柜、吊柜门窗缺碰珠或插销,双扇门无地插销或无插销孔。双扇门插销安装在盖扇上,厨房插销安装在室内。9、门窗扇翘曲:即门宙扇“皮楞”。对翘曲超过了

22、3mm 的,应经过处置后再使用。也可通过五金位置的调整解决扇的翅曲。二、防水工程1、防水层空鼓、起泡:由于施工前未进行含水率检查,找平层潮湿,含水率超过9%,基层清理干净等造成空鼓、起泡。因此在涂刷防水层之前,必须检测含水率,将基层清理干净。2、地面面层做完后有渗漏现象:防水层地面做完之后,必须认真进行蓄水试验,时间不得少于24h,蓄水高度不得低于20mm,面层施工时要做好13 水泥砂浆保护,不得破坏涂膜层,面层施工完后应做蓄水试验,并且填好蓄水检查记录。3、地面排水不畅:由于做找平层及贴面层时没有按设计要求找坡,造成倒坡而存水,因此,在做找平层和贴面层时一定要按要求进行坡度施工。4、防水涂料

23、计量不准:由于防水涂料属化学反应,在计量时要严格按比例进行配制,且要充分搅拌均匀,不同组份的容器、机具,在取料时不得混用,以免产生凝胶。三、内墙(柱)刷工程1、抹灰前应将基层清理干净,充分浇水湿润,砂浆制备应严格按要求进行,并应分层抹灰,每次抹灰厚度不宜太厚,粉刷后应及时养护,否则会导致脱层空鼓等缺陷。(1)严格按操作规程进行施工,抹灰前清理掉混凝土面残留物质,若出现有油污现象应用10%水碱溶液清理晾干后再进行粉刷。(2)粉刷前一天应对混凝土面及砌体表面进行浇水、湿润,但粉刷时基体表面不得有凝结水。(3)砂浆制备不能超出配合比要求,应严格控制,每罐均要过磅,一次拌制砂浆应掌握在3h 内用完,超

24、过初凝期的砂浆,必须报废。(4)粉刷时要严格按高级粉刷要求进行分层施工,每层施工时间应间隔一致,每层抹灰厚度不宜超过10mm,门窗框周围填塞严实。(5)最后一遍粉刷后应根据气温情况及时浇水进行养护。2、底层不能太干燥,压光不能太早,否则将会导致抹纹、起泡等缺陷。(1)底层粉刷后时间间隔太长应浇水湿润,否则抹灰后水份很快被吸收压光困难,若浇水过多,抹灰后水份存留于表面,压光后又出现抹纹。(2)压光不能太早,太早灰浆没有收水,压光后的余水气化后出现起泡现象。(3)抹灰不平整,阴阳角不垂直、方正。抹灰前应认真拉线做好灰饼,粉刷时要严格控制,层层把关,在最后一次抹灰前应严格检查,修整后再进行最后一次抹

25、灰,管道背后抹灰应用长抹子进行操作。(4)面层接槎不平,颜色不一致:留槎时应规矩留平,留槎尽量留在不显眼部位,罩面时严格用水泥浆压光,且施工前应浇透,便于操作,避免压光困难将表面压黑,造成颜色不均。(5)门窗洞口周围不顺直,压框尺寸不准:门窗洞口粉刷时用较短刮杠进行刮平,门窗粉刷时应将框周边填塞密实,窗户粉刷层应将窗框压710mm,使框外露1518mm,木门框外露45mm 左右,防盗门框内外外露均不同,施工时用模板作一个模型用以检查,门窗洞周边内粉刷,必须严格做到粘结密实不空裂。四、楼地面工程1、地板砖工程难点分析(1)面料与基层空鼓:主要是由于基层清理不够干净,不够湿润;水泥浆涂刷不均匀或结

26、合层完成后放置时间过久,铺贴块料时没有洒水湿润;釉面砖铺贴前没有浸水润湿;水泥膏抹涂不均匀等。(2)错缝:面料尺尺寸规格不一,事前没有认真挑选分类使用;铺贴时没有认真严格按拉线标准对好缝子。(3)相邻两板高低不平(剪口大):由于块料本身不平正;铺贴操作不当;铺贴后过早上人行踩踏或堆放物品(有时还出现松动现象);施工前要进行选料筛出不合格品,施工中要搞好成品保护。(4)踢脚板出墙厚度不一致:由于墙体粉刷垂直度、平整度超出允许偏差,踢脚板铺贴时按水平线控制,所以踢脚板铺贴时应认真检查墙面粉刷质量,且拒绝不粉刷而直接铺贴踢脚板。(5)厨房、卫生间地面倒坡:铺贴地砖时未找好标高、弹好坡度线,施工时应按

27、标高及坡度线抹灰饼、抹泛水。2、水泥砂浆地面难点分析(1)空鼓、裂缝基层清理不彻底、不认真:在抹水泥砂浆之前必须将基层上的粘结物、灰尘、油污彻底处理干净,并认真进行清洗湿润,这是保证面层与基层结合牢固、防止空鼓裂缝的一道关键性工序,如果不仔细认真清除,使面层与基层之间形成一层隔离层,致使上下结合不牢,就会造成面层空鼓裂缝。1)涂刷水泥浆结合层不符合要求:在已处理洁净的基层上刷一遍水泥浆,目的是要增强面层与基层的粘结力,因此这是一项重要的工序,涂刷水泥浆稠度要适宜(一般0.50.65)的水灰比),涂刷时要均匀不得漏刷,面积不要过大,砂浆铺多少刷多少。一般往往是先涂刷一大片,而铺砂浆速度较慢,已刷

28、上去的水泥浆很快干燥,这样不但不起粘结作用,相反起到隔南作用。另外一定要用刷子涂刷已拌好的水泥浆,不自能用干撒水泥面后,再浇水用扫帚采回扫的办法,由于浇水不匀,水泥浆干稀不匀,也影响面层与基层的粘结质量。2)在预制混凝土楼板上及首层暖气沟盖上做水泥砂浆面层也易产生空鼓、裂缝,预制板的横、竖缝必须按结构设计要求用C20 o 细石混凝土填塞振捣、密实,由于预制楼板安装完之后,上表面标高不能完全平整一致;高差较大,铺设水泥砂浆时厚薄不均,容易产生裂缝,因此一般是采用细石混凝土面层。首层暖气沟盖板与地面混凝土垫层之间由于沉降不匀,也易造成此处裂缝,因此要采取防裂措施。(2)地面起砂1)护时间不够,过早

29、上人:水泥硬化初期。在水中或潮湿环境中养护,能使水泥颗粒充分水化,提高水泥砂浆面层强度。如果在养护时间短强度很低的情况下,过早上人使用,就会对刚刚硬化的表面层造成损伤和破坏,:致使面层起砂、出现麻坑。因此,水泥地面完工后,养护工作的好坏对地面质量的影响很大,必须要重视,当面层抗压强度达5MPa时才能上人操作。2)用过期、强度等级不够的水泥、水泥砂浆搅拌不均匀、操作过程中抹压遍数不够等,都是造成起砂现象。(3)有地漏的房间倒泛水在铺设面层砂浆时先检查垫层的坡度是否符合要求,设有垫层的地面,在铺设砂浆前抹灰饼和标筋时,按设计要求抹好坡度。(4)面层不光、有抹纹:必须认真按前面所述的操作工艺要求,用

30、铁抹子抹压的遍数去操作,最后在水泥终凝前用力抹压不得漏压,直到将前遍的抹纹压平、压光为止。五、吊顶工程1、吊顶不平:主龙骨安装时吊杆调平不认真,造成各吊杆点的标高不一致;施工时应认真操作,检查各吊点的紧挂程度,并拉通线检查标高与平整度是否符合设计要求和规范标准的规定。2、轻钢骨架局部节点构造不全理:吊顶轻钢骨架在留洞、灯具口、通风口等处,应按图纸上的相应节点构造设置龙骨连接件,使构造符合图纸上的要求,保证吊挂的刚度。3、轻钢骨架固定不牢:顶棚的轻钢骨架应吊在主体结构上,并应拧紧吊杆螺母,以控制固定设计标高;顶棚内的管线、设备件不得吊固在轻钢骨架上。4、面板分块间隙缝不直:罩面板规格有偏差,安装

31、不正;施工时注意板块规格,拉线找正,安装固定时保证平整对直。5、压缝条、压边条不严密不平直:加工条材规格不一致;使用时应经选择,操作拉线找正后固定、压粘。六、涂料工程1、粉化:选用涂料脂太差,墙体表面未处理,涂刷对温度太低或掺水太多引起,施工过程中应避免这些问题。2、起皱纹:底层涂膜太厚,底层未干而表面已干收缩所致,施工过程应严格检查上一道工序。3、起皮及剥落:底层太潮,底层不坚固,涂刷方法不正确,出现问题后应在有毛病的表面补上耐久性强的腻子再涂面层。七、管道工程1、所有给水管道应横平竖直,排水管道安设计要求。2、管道均匀,应刷防锈漆银粉。3、管道焊接后应除渣和打磨。八、电气工程1、各种插座和

32、开关面板标高一致,在面砖上设的插座和开关面安装要与面砖排砖相吻合。2、箱底和后背墙体抹灰,应加钢丝网片,防止开裂。3、配电柜应垂直,与地面采用螺栓固定。第四篇:施工顺序及协调措施一、总体部署方法及原则1、总体施工方法及原则以确保质量工期为原则,充分估计可能出现的各种困难,各专业穿插施工带来的影响以及难以预测的因素,因此,在施工安排中要立足一切向前赶,采取装修“空间占满”做法:在施工的平面和立面流向上,同时展开施工,尽可能利用施工空间,时间上统一协调,合理安排加班以保证工程如期完成。2、主要分部工程的施工顺序(1)在室内,原则上按先上后下,先内后外的施工顺序,每道工序完成后,必须经专业人员按验收

33、标准严格检查验收后,才能转到下一道工序施工。(2)在施工中每层每个区域都要提供,标高线(50cm 线)和十字中心线。(十字中心线既弹在地板上,又弹到顶棚上,十字线上下一致)以供土建、装饰和机电安装等专业共同使用,方便施工。(3)装修施工顺序:放线穿套管安电器管线盒顶棚吊顶设备、开关安装墙面饰面地面饰面板施工。(4)卫生间装修施工顺序:放线机电管线墙、地面孔洞修整(第一次灌水实验)地面防水(第二次灌水实验)防水保护层地面砖(第三次灌水试验)墙面瓷砖卫生洁具电气安装五金配件门油漆。3、总体施工顺序从安徽*国际大酒店室内装修工程的施工程序就要结合功能分区的不同表现方式,按照先后顺序,进行程序排列。施

34、工时就要考虑到如何使之搭接合理。(1)施工程序为:原有建筑测量放线给排水、电气系统工程室内装饰工程清洁收尾竣工验收施工程序要在保证工期的前提下,在总体上实现施工的连续性和均衡性,讲究施工流程和工艺流程,确保施工质量,降低工程成本,通常情况下应做到:1)统筹安排各类项目施工,做到各工种之间不相互干扰;2)工程量大、施工难度大、工期长的项目要安排先行;3)按照施工工艺要求,须先期投入施工或起主导作用的工程项目优先进行;4)基础部分以及隐蔽工程项目先做,通过规范的验收后,再进行饰面工程;5)基层必须防水、防潮、防腐、防虫、防火的部位要严格按照相关规范进行;6)要充分考虑到季节对工程的影响,尤其是雨季

35、施工,要采取相应的防范措施;7)上下工序的交接要分清责任,不可出现两不管地段;8)确保工艺流程的合理性,通常应按照先下后上、先里后外的次序进行排列;9)注意已完工的成品、半成品保护,且保护方法要科学合理。(2)总体划分:本工程为一、二层公共区域装修、机电系统工程施工,将同步同期进行施工。二、主要工序交叉施工原则及措施1、安装与安全防护设施方面的交叉部分防护设施可能会妨碍在粗装修的正常施工,在确保安全的情况下可临时拆除,施工完后马上恢复。严禁私自拆除必要的防护设施,以保证结构施工安全的原则。2、装修与水电安装之间的交叉施工装修与水暖电通风之间的交叉施工较多,交叉工作面大,内容复杂,如处理不当将出

36、现相互制约,相互破坏的不利局面,土建与水电的交叉问题必须重点解决。解决的原则为:(1)在技术准备阶段就把土建、安装的协调图绘好,如卫生间、厨房、屋面等协调图,各专业根据该图纸安排施工,不得打乱施工顺序抢先施工,造成双重破坏,留下质量隐患,每个分项工程的协调图不仅应包括水、通风、暖、电等安装专业还应包括土建有关工作,协调图绘好后,应按文件控制程序执行。进行审批、修改与分发工作,使各专业有关人员做到心中有数。(2)各专业人员根据协调图进行施工。每天上午8:30 开碰头协调会,安排同一工作面上有关专业的施工顺序问题,并形成会审纪要,每个专业进入工作面上施工,必须有上道工序传来的专业会签单,和项目部的

37、“施工许可证”方可进行施工。(3)做好总进度控制计划。水电安装应根据计划合理进行穿插作业,要在统一的协调指挥下施工,使整个工程形成一盘棋。(4)明确责任,划分利益关系,建立固定的协调制度。(5)一切从大局出发互谅互让,水、暖、电、安装各专业要尽可能为对方创造施工条件,并注意保护对方成品和半成品。第五篇:施工总平面布置方案工程施工阶段是各个工种交叉最频繁、联系最紧密的阶段,工程施工现场总平面图是指导现场文明施工,进行施工组织和管理的有效工具。因此充分利用空间,扩大作业点,增加装饰施工范围,合理处理施工现场与仓库、垂直运输通道等设施之间的空间关系,是这一阶段施工平面布置的主导思想。在具体工作安排上

38、,力求做到:非关键线路施工让位于关键线路施工。一、施工现场平面布置1、材料堆放:拟在本栋建筑暂不施工的位置进行布置,包括装修、机电、板材等材料堆放;且每层楼内进行部分重要五金的堆放,便于施工,减少运送。 2、加工及搅拌区:由于施工层数较多,工程量大,计划在每层室内各设木工加区点及操作间各一个,主要便于施工的需要。砂浆搅拌考虑在每层室内进行。3、运输设置:一期工程施工期间主要材料均由楼梯运输使用4、现场办公室:计划在二层暂不施工区域设置临时办公室,总面积待定。5、消防灭火设置在每层楼内设消防灭火器,以现有走廊作为消防通道使用。二、现场总平面管理1、现场主要入口处设置出入制度、场容管理制度、工程简

39、介、安全管理制度。2、凡进入现场的设备、材料必须按平面布置图的位置堆放整齐,不得任意堆放。3、施工现场的水准点、轴线控制点、埋地电缆、架空电线应有醒目的标志,并加以保护,任何人不得损坏、移动。4、现场设置警卫,工地范围内禁止打架运输斗殴等流氓行为发生。三、现场仓库使用管理1、仓库管理本工程的仓库用途面积、位置详见业主安排的施工现场总平面布置图。易燃易爆物品单独堆放。(1)装饰材料的堆放方式:1)箱形堆放适用箱形立方体物品2)三角形堆放适用圆形或管状物品3)阶梯堆放适用方形物品4)梅花形堆放适用桶形物品5)纵横交叠式适用需保持干燥长方形物品6)错叠式适用便于计数,且呈平板形物品7)平面堆放适用平

40、板形物体8)箱内存放适用于圆球形等小单件物品9)多层台架式适用利用空间增加堆放高度10)各类货架式适用规格繁多的小件物品(2)施工现场的材料保管,应依据材料性能采取必要的防潮、防晒、防火、防爆和防损坏等措施。贵重物品,易燃、易爆有毒物品等应及时入库,专库专管,加设明显标志,并建立严格的领退料手续。2、限额领料制度:(1)签发:采用限额单,根据工程项目工程量,计算限额用料的品种和数量。(2)下达:将限额单下达到队组并进行用料交底(3)应用:施工队组凭限额单到指定部门领用,管料部门在限额内发料。每次领发数量、时间作好记录,并互相签认。(4)检查:在用料过程中,管料部门要对影响用料的因素进行检查。帮

41、助班组正确执行定额、合理使用材料。(5)验收:施工队组在完成任务后,由工长及有关人员对班组实际完成工程量和用料量情况进行测定和验收,作为估算用工、用料的依据。(6)结算:根据施工队组实际完成的工程量核对和调整应用材料数量并与实耗数量进行对比,结算班组用料的节约和超耗。(7)分析:查找用料节超的原因,总结经验,吸取教训。(8)奖罚:把用料结果与施工组的利益结合起来,及时兑现。3、采购、仓管人员职责:收集所有材料的合格证、产品检测报告等材料、设备资料和原始记录资料,并按规定的要求整理交资料组保存;供应商评价资料;材料采购资料,材料仓库管理资料,保管按规定由采购员,库管员保管的文件资料。四、施工临时用水计划1、按业主提供的临时用水情况,在1楼和2楼各有两个管径3寸的接驳口可供施工使用。2、配水管网的布置:采用枝状布置,给水管采用镀锌钢管明敷。3、工程开工前应编制专题临时用水方案,依据各用水设备的参数进行临水管道设计。五、施工临

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
