1、大型体育场馆 施工组织设计大型体育场馆工程施工组织设计目 录第一节 编制依据4第二节 招标内容8第二章 工程说明10第一节 工程关系10第二节 建筑概况10第三节 结构概况12第四节 给排水专业设计概况14第五节 电气工程设计概况14第六节 暖通工程设计概况15第七节 现状概况16第三章 工程目标17第一节 质量目标17第二节 工期目标17第三节 安全、文明施工及职业健康目标17第四节 环境保护及可持续发展目标18第五节 技术创新目标18第六节 培训和教育目标18第七节 团结合作目标18第四章 工程特点、重点、难点及相应对策20第一节 工程特点、重点、难点20第二节 施工总体安排20第三节 施

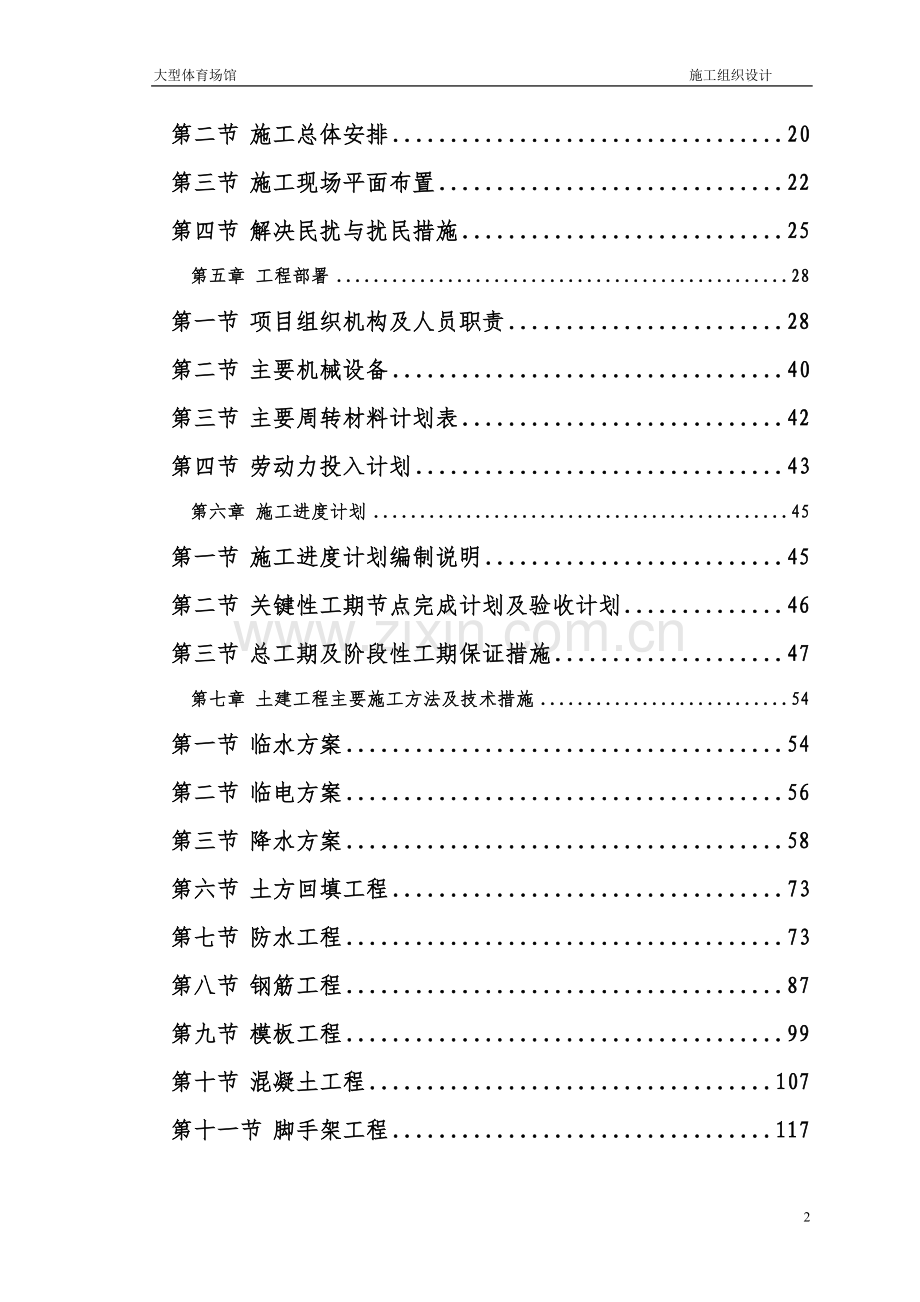

2、工现场平面布置22第四节 解决民扰与扰民措施25第五章 工程部署28第一节 项目组织机构及人员职责28第二节 主要机械设备40第三节 主要周转材料计划表42第四节 劳动力投入计划43第六章 施工进度计划45第一节 施工进度计划编制说明45第二节 关键性工期节点完成计划及验收计划46第三节 总工期及阶段性工期保证措施47第七章 土建工程主要施工方法及技术措施54第一节 临水方案54第二节 临电方案56第三节 降水方案58第六节 土方回填工程73第七节 防水工程73第八节 钢筋工程87第九节 模板工程99第十节 混凝土工程107第十一节 脚手架工程117第十二节 砌筑工程121第十三节 装修工程1

3、24第八章 机电安装施工方案128第一节 机电安装施工部署128第二节 施工进度计划控制132第三节 管道专业施工方案138第四节 空调通风工程技术方案149第五节 电气专业安装技术方案169第六节 现场安全措施和文明施工201第七节 成品保护措施203第九章 钢桁架安装施工方案209第一节 钢结构工程概况209第二节 钢结构施工现场总平面布置及进度计划218第三节 安装阶段人、机、材的准备和投入计划220第四节 现场拼装和安装方案225第五节 焊接工程249第六节 防火涂料施工265第七节 预应力钢拉索施工工艺267第八节 其它施工工艺简介272第十章 质量策划及质量保证措施277第一节 工

4、程质量目标277第二节 质量保证体系277第三节 确保工程质量措施279第四节 分部分项工程质量保证措施283第五节 成品保护293第十一章 安全职业健康管理体系与保证措施296第一节 安全职业健康管理体系296第二节 施工安全职业健康保证措施300第十二章 现场文明施工及环保措施313第一节 总体要求313第二节 文明施工组织机构及职责313第三节 文明施工保证措施315第四节 环境保护措施319第十三章 季节性施工措施326第一节 冬雨季施工概况326第二节 雨季施工措施326第三节 冬期施工措施328第十四章 其它保证措施332第一节 消防保卫措施332第二节 紧急情况处理措施、预案及抵

5、抗风险的措施336第三节 技术保证措施346第四节 新技术、新产品、新材料、新工艺推广与应用351第十五章 总承包管理协调配合方案355第一节 施工总承包管理的承诺355第二节 总包管理协调方案356第三节 总包与业主、监理单位的配合357第四节 总包与设计单位的配合359第五节 总包对各专业分包的管理与服务360第六节 总包对各主要分包商的具体协调措施362第七节 甲供材料的协调369第八节 工程总承包管理主要工作流程370第十六章 用户服务与工程保修375第一节375第二节375第三节375第四节376第五节377第六节380第一章 综合说明第一节 编制依据一、体育场工程施工招标文件(DJ

6、B(s)-2009-001)及投标用工程图纸。二、主要施工标准、规范、图集(一)标准、规范类别名称编号国家地下防水工程质量验收规范GB50208-2002地下工程防水技术规范GB50108-2001混凝土结构工程施工质量验收规范GBJ50204-2002屋面工程施工质量验收规范GB50207-2002屋面工程技术规范GB50345-2004工程测量规范GBJ50026-93建筑地面工程施工质量验收规范GB50209-2002建筑装饰装修工程验收规范GBJ50210-2001民用建筑工程室内环境污染控制规范GB50325-2001建筑工程冬期施工规程GBJ104-97建筑内部装修设计防火规范GB

7、50222-95建筑工程施工现场供用电安全规范GB50194-93钢结构工程施工质量验收规范GB50205-2001建筑防腐蚀工程施工及验收规范GB20212-91建筑地基基础施工质量验收规范GB50202-2002砌体工程质量验收规范GB50203-2002钢结构设计规范GB50017-2003建筑给水排水设计规范GB50015-2003建筑中水设计规范GB50336-2002采暖通风与空气调节设计规范GB50019-2003自动喷水灭火系统设计、验收及施工规范GB 50084-2001建筑给水排水及采暖工程施工质量验收规范GB50242-2002给水排水管道工程施工及验收规范GB50268

8、-97通风与空调工程施工质量验收规范GB50243-2002火灾自动报警系统施工及验收规范GB5016696电气装置安装工程电缆施工及验收规范GB501682002电气装置安装工程接地装置施工及验收规范GB50169-92建筑电气工程施工质量验收规范GB503032002电梯工程施工质量验收规范GB50310-2002智能建筑工程质量验收规范GB50339-2003建筑与建筑群综合布线系统工程验收规范GB50311-2000民用建筑工程室内环境污染控制规范GB50325-2001民用建筑可靠性鉴定标准GB50292-1999建设工程文件归档整理规范GB/T50328行业钢筋机械连接通用技术规程

9、JGJ107-2003办公建筑设计规范JGJ67-89建筑装饰工程施工及验收规程JGJ73-91建筑钢结构焊接技术规程JGJ81-2002建筑钢结构焊接规程 JCJ812002混凝土泵送施工技术规程JGJ/T10-95砼小型空心砌块建筑技术规程JGJ/T14-95回弹法检测混凝土抗压强度技术规程JGJ/T23-92施工现场临时用电安全技术规程JGJ46-2005建筑变形测量规程JGJ/T8-97钢筋机械连接通用技术规程JGJ107-2003玻璃幕墙工程技术规范JGJ102-2003建筑机械使用安全技术规程JGJ33-2001建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001建筑施工高处

10、作业安全技术规范JGJ80-91建筑工程冬期施工规程JGJ104-97(二)图集类别图集名称编号国家建筑物抗震构造详图03G329砼结构施工图平面整体表示方法制图规则和详图03G1011砼结构施工图平面整体表示方法制图规则和详图04G1013建筑标准设计图集05J系列行业建筑设备施工安装通用图集91SB等电位做法02D501建筑电气通用图集(电气工程)92DQ三、管理规范、规程(一)国家颁布的主要法律法规:序号名称标准号1中华人民共和国建筑法2中华人民共和国环境保护法3中华人民共和国安全生产管理条例4中华人民共和国职业病防治法(二)主要施工规范、规程序号名称标准号1建设工程项目管理规范GB/T

11、50326-2002建筑工程施工现场供用电安全规范GB50194-933民用建筑工程室内环境污染控制规范GB50325-20014有毒有害排放限量十项标准GB-18580-20015建筑施工安全检查标准JGJ59-996建筑施工高处作业安全技术规程JGJ80-917建筑机械使用安全技术规程JGJ33-20018施工现场临时用电安全技术规程JGJ46-2005四、地方法规、标准(一)地方法规序号名称1宁夏回族自治区建筑管理条例2宁夏贺兰山体育场岩土工程勘察报告(二)地方标准序号名称1宁夏建筑工程施工资料管理规程DB64/2722宁夏建筑工程施工工艺标准DB64/273-2863危险性较大工程编制

12、专项方案的规定4危险性较大工程专项施工方案专家论证的规定五、企业文件序号文件名称1ISO9002质量体系程序文件2企业CI手册3职业安全健康、环境管理体系程序文件4质量手册5职业安全健康、环境管理手册6企业技术标准7施工现场综合管理处罚规定六、其他参考文件类型近似的工程施工经验资料。第二节 招标内容一、施工现场三通一平、降水,以及现场三条供电线路的拆除改接工作。二、体育场施工图纸包括的全部内容,具体包括:1地基与基础工程。2主体结构工程(含钢结构工程)。3建筑装饰装修工程(含幕墙工程)。4建筑屋面工程。5建筑给水、排水及采暖工程。6建筑电气工程。7智能建筑工程。8通风与空调工程。9电梯工程。1

13、0室外建筑环境工程不含四角室外辅装工程(以体育场内机动车道外侧道砑为界)、绿化工程。11.室外安装工程。另外根据宁夏贺兰山体育场工程招标答疑明确:建筑范围:包括建筑及收口收边、结构、装饰及收口收边、幕墙及收口收边、座椅、电梯、标示导向牌、自然草坪(含自动喷灌系统)及塑胶跑道、体育设施等。钢结构范围:含钢结构、聚碳酸酯阳光板、金属屋面。设备范围:水(含消防系统)、暖、电、弱电(含楼宇自控、综合布线、保安监控及门禁、卫星天线及有线电视、火灾报警及控制、车库管理及地下室无线通讯、场地扩声及公关广播、体育场电信号、体育场综合信息管理系统)、通风空调、气体灭火、高低压配电设备、电梯、体育设施照明、夜景亮

14、化、LED电子显示屏12m*10m采购及安装。室外工程:含土方工程、观众疏散广场、挡土墙、观众入口、机动车道、换热站、管理用房、集水井、室外给排水供暖系统及照明、供电系统等,不含四角室外铺装工程(以体育场内机动车道外侧道牙为界)。352第二章 工程说明本工程位于xxxxxxxxxxxxxxxxxxxxxxxxx第一节 工程关系序号项目内容1招标人2设计单位3工程名称4工程地点5工程规模6结构型式7工程质量第二节 建筑概况序号项目内容1建筑功能体育场2建筑面积总占地面积(公顷)35.4总建筑面积(m2)6.607万3建筑层数四层4建筑层高基础埋深(m)-2.8m地上部分层高(m)一层6.05 m

15、二层6.55 m三层4.49 m四层13.27 m5建筑高度0.000绝对标高1109.60m室内外高差6.050m基底标高-2.9m建筑高度4656建筑平面横轴编号纵轴编号横轴距离(mm)纵轴距离(mm)7建筑防火二级8墙面保温挤塑聚苯板(06J123-A系统)9砌筑材料烧结多孔砖 粘土实心砖 陶粒混凝土空心砖 页岩砖墙10外 装 修玻璃幕墙11门、窗木门 钢制保温门 铝合金窗12屋面工程不上人屋面13室内装修顶棚石膏板吊顶楼、地面防滑及磨光地砖内墙乳胶漆涂料楼梯150厚毛面花岗岩14防 水屋面15mm厚高分子防水卷材一道室内15mm厚环保丙烯酸防水涂料15功能分区1层环行车道 贵宾入口 贵

16、宾入口大厅 运动员检录厅2层观众休息厅 候梯厅 观众医疗设施 商品小卖部3层贵宾休息厅 办公室4层观众休息厅 辅助用房第三节 结构概况序号 项目内容1结构形式基础结构形式独立柱基主体结构形式、段为现浇混凝土框架剪力墙结构,、段为框架结构,外罩棚部分采用空间桁架结构。2土质水位持力层土质第层粉细纱地下水位-1.990m(相对于0.000)地下水质对钢筋具有中等腐蚀性3混凝土基础垫层C15基础、梁C35柱、墙C40梁、板、楼梯C301地下室外墙、内墙(除地上落地剪力墙外),混凝土强度等级为C40;2楼座看台斜梁及看台板混凝土强度等级为C40;3基础底板、地下室外墙及有覆土的顶板为抗渗混凝土,抗渗等

17、级为0.8MPa。4抗震等级工程设防烈度8度剪力墙一级框架一级5钢筋类别HPB235HRB335HRB4006钢筋接头形式滚轧直螺纹连接16绑扎搭接 167结构断面尺寸承台尺寸(mm)(57005700)1300 、(53005300)1300 、(47004700)1300、(41004100)1300 、(39003900)1300、(37003700)1300、(32003200)1300、(29002900)1300等混凝土墙厚度(mm)挡土墙:400、500、600柱断面尺寸(mm)800800、8001000、10001000及异形柱梁断面尺寸(mm)400700、300400等楼

18、板厚度(mm)160、1208楼梯结构形式板式第四节 给排水专业设计概况序号系统名称系统做法1给水系统GB50015-20032排水系统GB50015-20033自动喷水系统GB50084-2001(2005版)4消火栓系统按建筑高度分为一个区域;在室外设两套水泵接合器;每个消火拴内配有自救卷盘和紧急启动按钮第五节 电气工程设计概况序号系统名称系统做法1高压配电系统10KV一路供电系统2低压配电系统TN-S系统3照明系统按现行国家标准建筑照明设计标准GB50034-2004和体育场馆照明设计及检测标准JGJ153-20074防雷接地系统GB50057-94建筑物防雷设计规范GB50343-20

19、04建筑物电子信息系统防雷设计技术规范5综合布线系统GB/T50311-2000建筑与建筑群综合布线系统工程设计规范6视频监控系统GA/T36F2001视频安防监控系统技术要求7有线电视系统用30-860MHZ带宽双向监频传输方式,节目频分复用,共缆传输8火灾自动报警系统GB50116-98火灾自动报警设计规范GB50016-2006建筑设计防火规范第六节 暖通工程设计概况序号系统名称系 统 做 法1空调系统可变制冷剂流量的空调系统(VPV)设置区域2防排烟系统机械排烟3通风系统91SB6-通/P17,18第七节 现状概况本工程位于银川市西夏区贺兰山西路南侧、怀远东路北侧、金波路东侧、丽子园路

20、西侧。建筑物设计0.000=1109.60m。根据现场实际和我们对现场的踏勘情况,现场“三通一平”尚未进行,施工现场影响施工进展的高压线及居民居住房屋未拆除,由施工单位负责完成。一、工程水文地质概况本工程地基持力层为第层粉细砂,承载力为275kPa。地下水位标高为-1.990m(相对于0.000m)。水对混凝土结构有中等腐蚀性,土对混凝土结构有弱腐蚀性。二、自然条件1.基本风压:0.75kN/m2;2.基本雪压:0.25kN/m2;3.标准冻土深度:1.03m;4.地面粗糙度:B类,5.场地类别类。第三章 工程目标第一节 质量目标我单位将努力使每一位参与本项目总承包工程的建设者,严格遵循设计图

21、纸、技术规范、技术标准,充分认识到本工程的重要性和其所具有的广泛影响,立足建筑工程“百年大计,质量第一”,使该工程成为让业主完全满意的精品工程。我们承诺工程的质量目标为:国家质量验收规范合格标准。质量标准:合格。确保“鲁班奖”安全文明施工:获得“自治区标化工地”。为实现既定的工程质量目标,建立健全以项目经理为首的有关组织机构和工程质量保证体系,严格贯彻质量保证程序文件,制定工程总体质量计划和分部、分项工程质量计划,并根据本工程特点,确定工程施工技术难点的技术措施、特殊工序及质量控制措施。第二节 工期目标本工程计划开工时间:2009年03月20日;计划竣工时间:2010年07月3 日。总工期59

22、1日历天,比招标文件要求提前118日历天。第三节 安全、文明施工及职业健康目标一、安全目标采取切实可行的措施和充足的安全投入,确保:杜绝重伤、死亡事故;轻伤事故频率控制在2;不发生重大机械事故、火灾事故、急性中毒事故。二、文明施工目标在施工过程中严格执行ISO14001标准及银川市关于施工工地的安全文明施工的要求,确保“自治区标化工地”。三、职业健康目标根据我单位职业健康安全管理体系程序文件的要求,项目对危害职业健康卫生的危险源进行有效控制;改善安全健康状况,保护工人健康,有效控制危害职业健康的事件发生;职工职业健康培训、知识考核达标。保持GB/T28001-2001体系有效运行,持续改进。第

23、四节 环境保护及可持续发展目标根据我单位环境管理体系程序文件的要求,建立项目环境管理体系,制定环境指标并配备相应的资源,遵守法规,预防污染,节能减废,实现施工与环境的和谐,确保施工对环境的影响最小,并最大限度地达到施工环境的美化。选择功能型、环保型、节能型的工程材料设备,不仅在施工过程中达到环保要求,而且要确保本工程成为使用功能完备的绿色建筑。第五节 技术创新目标我单位将把本工程作为科技示范工程,相应制定科技创新目标和实施计划,结合创优的技术措施,使技术创新建立在实用、经济、先进、合理和高效的水准之上,使之真正成为支撑工程项目优质高效运行、完善和提高项目管理水平、实现质量和工期目标的有效手段。

24、在工程实施过程中全面引入电子化管理,利用计算机作为主要管理手段,利用项目施工管理局域网系统,将各专业工程、各工序的工作数量化(分别以结构的流水段、装修的分项、机电的系统为单位),形成项目经理部内部联网资源,使工程形象进度、质量、安全、资料信息等完全处于受控状态,确保项目管理模式的高效运行和管理目标的全面实现。第六节 培训和教育目标实现百分之百的全员培训教育,不仅包括管理层的培训教育,尤其是针对施工作业层的进一步强化培训和教育,使全员树立牢固的质量意识、安全意识、环境保护和文明施工的意识、成品保护的意识,为业主服务的意识以及相互合作、相互协调的意识,强化施工管理和工程技术水平。作到作业层全员接受

25、入场教育、安全教育、分项工作技术交底。第七节 团结合作目标积极、主动、高效地为业主服务,急业主所急,想业主所想,处理好与业主、监理、设计、各专业分包以及相关政府部门的关系,使工程各方形成一个团结、协作、高效、和谐和健康的有机整体,形成合力共同促进项目综合目标的实现。第四章 工程特点、重点、难点及相应对策第一节 工程特点、重点、难点一、工期紧、任务重本工程总工期591日历天,工程建筑面积6.607m2,单层建筑面积达18300m2,因此工期非常紧张。且体育馆罩棚为空间桁架结构,构件尺寸长、重量大,如何选择吊装机械,制定科学合理的安装方案,将成为保证工期的关键环节。二、安全文明施工、环保要求高本工

26、程位于银川市西夏区贺兰山西路南侧宁夏体育园区,贺兰山西路南侧、怀远东路北侧、金波路东侧、丽子园路西侧。在此施工将会不看可避免地存在扰民和民扰问题,给施工组织带来较大影响。本工程在施工过程中将严格执行ISO14001标准及银川市关于施工工地的安全文明施工及环保的要求。必须对劳务工人的管理细致到位,整体文明施工要求很高,难度较大。我单位在此方面有较丰富的同类施工经验,针对劳务分包管理,我单位有一整套详实的管理办法,若我单位中标,将充分考虑管理的严格性、特殊性,入场后将结合具体要求,进一步细化强化分包管理。三、总承包协调管理难度较大本工程施工过程中,有较多的施工分包队伍,由于施工紧任务重,交叉作业势

27、必较为频繁。如何有效地组织、协调、管理各分包队伍,确保按期、保质向业主交付一个精品工程是本工程的施工难点之一。针对总承包管理我公司有较丰富的总承包管理经验,作为总承包商管理过多个大型项目,从总承包与业主的配合;总承包与监理的配合;总承包与设计的配合;总承包与各专业分包的配合;以及配合协调等多个方面都有具体管理措施。第二节 施工总体安排本工程分项工程较多,工程质量要求高,要确保工程质量、施工进度的顺利进行,就必须精心组织、策划、运筹帷幄,使施工穿插合理、科学、施工秩序正常化。整个施工过程经历雨季,需合理划分施工区域及施工流水段,安排各施工过程的先后施工顺序,方能确保最合理的资源配置和施工工期计划

28、的实现。一、总体施工顺序部署及施工区域的划分根据工程设计情况,为保证工程工期要求,在施工过程中,遵循“先地下、后地上、先主体、后装饰”的施工程序,采取“平面分区,区内流水,交叉作业”的原则分段分区实施,确保在承诺的工期内保质保量完成本工程范围内的全部工作。根据结构设计分区分为A和B两个大的施工区域,两个施工区域同时展开施工。二、劳动力组织部署根据本工程结构的区域划分,计划组织两支与我单位长期合作的成建制、高素质的劳务施工队伍施工。(一)各阶段施工劳动力组织如下:土建施工过程计划投入劳动力550人左右。钢结构施工阶段计划投入劳动力370人左右。装修施工阶段计划投入劳动力600人左右。钢结构施工阶

29、段计划投入劳动力370人左右。机电安装施工阶段计划投入劳动力240人左右。室外工程施工阶段计划投入劳动力210人左右。详见附表 宁夏贺兰山体育场工程劳动力计划表(二)劳动力资源供应保证措施施工中认真分析施工过程中的用人高峰和详细的劳动力需求计划,拟订日程表,劳动力的进场应相应比计划提前,预留进场培训,技术交底时间。三、大型垂直运输设备选择本工程工期非常紧张,为了提高施工效率,按期完成施工任务,施工机械的选择显得尤为重要。垂直运输机械选择以覆盖面积及塔吊运力考虑。(一)主体施工阶段垂直运输机械选择根据以往类似工程的施工经验,应能满足施工进度要求和工程量需要。主体施工阶段选用4台QTZ630型塔吊

30、,臂长R=50m,6台QTZ315型塔吊。(二)装修、安装阶段垂直运输机械选择装修阶段选用4台井字架,进行材料运输。(三)混凝土浇筑机械选择混凝土浇筑采用HBT60型地泵进行施工。(四)钢结构安装阶段选用两台CC2000型300t履带吊作为主吊机械。四、主要物资供应、半成品加工安排本工程物资准备包含两方面内容,一部分指搭设为正常施工服务的生产和生活设施所需的物资,另一部分是指投入到施工生产的各项材料物资。物资准备工作要针对两种对象,做到区别对待,真正解决施工现场的物资供应问题,为此,我们作好准备如下:对现场临时设施所需的各种材料,如办公设备、工具用房、生产用房,临时用电配电箱、电缆、水管等,根

31、据我们投标施工组织设计中的临建搭设量,拟出一份临建搭设材料进场计划,提交给公司的物资生产基地,由该基地筹备组织相应材料,保证所需临建材料种类及数量在投标阶段一直处于闲置状态。对于工程本身所需的各种工程材料,我们将在公司强大的物资采购平台架构上,首先通过预算部门精准的估算工程材料用量,然后由材料部门汇同技术计划部门一道提出详细的物资采购计划,根据现场进度情况组织各种材料物资进场。本工程混凝土全部采用商品砼,装修阶段砂浆供采用现场自拌砂浆。五、季节性施工部署根据工程开工时间及工程形象进度,考虑季节性特点,合理安排施工工序,尽量减少季节性对本工程的影响。根据工程总的进度控制计划,本工程施工经历两个雨

32、季和一个冬季,需严格制定冬雨期技术措施,确保施工质量,工期不延误。第三节 施工现场平面布置一、场地周边环境概述本工程位于银川市西夏区贺兰山西路南侧、怀远东路北侧、金波路东侧、丽子园路西侧。二、施工总平面布置依据(一)业主提供的总平面图;(二)施工组织和施工部署;(三)主要施工技术方案;(四)施工总进度计划及有关分包施工进度计划,大型施工机械、主要工程材料、周转材料、施工现场劳动力等资源需用量计划;(五)施工现场安全防火标准、现场周边交通道路走向、邻近建筑物及周边情况。三、平面布置总原则(一)满足施工需要,充分考虑专业分包需要,体现总包特点,符合区域管理协调原则。(二)经济实用、合理方便,有一定

33、档次。(三)施工平面按基础、主体、钢结构、装修分四阶段进行布置。(四)合理布置塔吊,规划好施工道路和场地,优化原材料和半成品的堆放和加工地点,减少运输费用和场内二次搬运。(五)布置符合现场卫生、安全防火和环境保护、防止扰民及民扰等要求。详见附图施工总平面布置图。四、现场平面布置(一)施工区平面布置1结构施工阶段的平面布置(1)垂直运输机械的布置大型材料设备包括钢筋、混凝土、模板、木料等,主要采用4台QTZ630型塔吊和6台QTZ315型塔吊完成,砼输送由地泵完成。(2)钢筋加工及堆放场地本工程施工场地宽阔,所有钢筋全部在场内加工。钢筋加工堆放场地设置在场地西侧。(3)脚手架堆放场地脚手架堆放场

34、地设置在出入口处。(4)模板加工及拼装、堆放场地本工程施工中将主要采用木模板。木工棚设置在场地东侧,木工棚将采用隔音材料封闭。模板拼装及堆放场地设置在现场西侧,位于塔吊覆盖范围之内,以减少模板的二次搬运。2装修施工阶段的平面布置(1)垂直运输机械的布置装修阶段垂直运输主要是装修材料的运输。本工程装修材料由四台井字架完成。(2)装修材料堆放场地装修阶段将利用结构施工阶段的钢筋堆放场地作为装修材料堆放场地。(3)砂石、砌体材料堆场区砂石、砌体材料堆场区将利用结构施工阶段的模板堆放场地作为装修材料堆放场地。(4)脚手架堆放场地脚手架堆放场地利用主体施工阶段脚手架堆放场地。(二)办公区平面布置1现场办

35、公设施现场办公室和管理人员宿舍设置在现场内。办公室包括业主、监理和总承包办公室,其中设置一间能容纳30人的会议室,为业主和监理各提供1间办公室(每间不小于12m2),为监理提供一间宿舍(小于12m2)。办公楼面积约600 m2,宿舍办公楼面积约200m2。2.生活区工人生活区设置在办公区北侧,面积约1200m2(三)现场道路及围墙布置1出入口规划工地出入口共设置2处,位于场地北侧和东侧,北侧大门主要供大型车辆和人员出入。出入口设置门卫室。大门采用钢质材料制作。在出入口内侧明显处设立施工名牌,内容为:工程名称、建筑面积、建设单位、设计单位、施工单位、监理单位、工地负责人、开工日期、竣工日期等。每

36、块板高2.4米,宽1.2米,标准三合板成型、面层用有机玻璃、电脑刻字。另外设专人负责工地周边地区的卫生工作,保证场地清洁。东侧大门主要为施工人员通道。2施工场区内交通道路规划现场道路采用100mm厚碎石硬化,保证雨季路面畅通,道路规划宽度为6米。3车辆清洗区域为保证在雨季施工期间文明施工和保持场内外区域整洁,在北侧出入口设置车辆清洗设施,保证从施工现场出去的车辆干净整洁,树立良好的企业形象。4围墙现场已由业主进行围挡。详见附图施工总平面布置图。第四节 解决民扰与扰民措施施工过程中,我单位将严格执行相关法规、规程规定,制定现场文明施工措施。为防止民扰与扰民事件的发生,确保施工生产的顺利进行,我单

37、位特制定如下措施。一、防止扰民的措施(一)制定环境管理方案和实施措施,防止噪声污染、水污染及大气污染。(二)提倡文明施工,加强人为噪声的管理。尽量减少人为的大声喧哗,增强全体施工人员的防噪声扰民的自觉意识。(三)工地出入口设置洗车台,运输车辆驶出施工现场要将车轮和槽帮冲洗干净,不得将泥砂带出现场。(四)土方回填时,采用密闭式运输车进行土方回运。现场设临时回填土堆场,临时堆存土方喷洒一层表面固化剂,并覆盖一层密目安全网,且四级以上刮风天气不进行土方回填施工,以防扬尘。(五)水泥和其他易飞扬的细颗粒散装材料安排在库内存放或严密遮盖,运输和装卸时防止遗撒和飞扬,以减少扬尘。石灰的熟化和灰土施工时要适

38、当配合洒水,以避免扬尘。(六)施工现场严禁凌空抛洒垃圾、渣土等,禁止人为扬尘发生。(七)对环境污染尤其是噪声污染进行严格的监控。施工期间委托环保监测部门对不同施工阶段的施工噪声进行检测,确定噪声污染的程度,并对强噪声设备(混凝土罐车)采取封闭、限时使用,增加降噪设备等措施,振捣棒可采用环保低噪声设备,最大限度的降低噪声污染。(八)严格遵守环保部门的规定,严格按照标书要求的时间进行施工。(九)在基础和结构施工阶段,由于混凝土连续施工的需要进行超噪声限值作业时,提前向工程所在地建筑行政主管部门提出申请,经审查批准后到工程所在地环保部门备案。混凝土连续施工前,提前向周围居民贴出告示,对施工时间和重要

39、性作业说明,最大限度的获得居民的理解。(十)在噪声超标太多确实影响居民休息的施工区域设置噪声隔离屏,降低噪声污染,减少对居民的影响。(十一)对居民家中的严重疾病患者,如高血压、心脏病等,如确属必要,可别处提供相应的食宿或休息处所。(十二) 现场木工加工区做适当封闭,减少噪声对周围居民的影响。(十三)手持电动工具或切割器具应尽量在封闭的区域内使用,晚间使用时,应选择在远离周边居民住宅的区域,并使临界噪音达标。(十四)在施工照明光线可能对周边居民产生影响的地方,使用不刺眼的小型灯具,不得使用大的探照灯。(十五) 在满足施工要求前提下,不得将光线照射到周围居民的楼上,不影响周围居民的正常休息、工作及

40、生活秩序。(十六)制定文明施工制度,以创造一个良好的环境为目的,从安全防护、消音、隔音措施、现场清洁等方面制定专门防护和保证措施。(十七) 现场设立分类封闭垃圾站,对于施工过程中产生的建筑垃圾和生活垃圾现场封闭存放,并及时请专业垃圾公司外运。(十八) 对现场及周边卫生区域项目部设10人的卫生小分队,负责现场内及周围的卫生清洁工作。二、防止民扰的措施只要严格执行和落实防止扰民的措施,最大限度的减少噪音污染,就可以有效地减少民扰,民扰大部分是由于扰民引起的,应该相信,我们绝大多数居民是遵纪守法的,是能够充分理解施工单位的困难。解决扰民问题的重点是,主要解决好产生扰民的几个重要因素,如噪声、尘土、光

41、线、卫生环境等干扰。为随时解决施工中出现的扰民问题,项目部设文明施工办公室,建立定期联系、随时走访相结合的方式,把出现的扰民影响因素消除于萌芽状态中。为了防止民扰事件的发生,我们在落实防止扰民措施的前提下,制定如下措施:(一) 与当地居委会联合成立办公室,在当地选有威望的人士作为联合办公室主任,与项目部共同解决民扰问题。(二)在施工前公布连续施工的时间,发布安民告示,向工程周围的居民做好解释工作。(三)教育施工人员严格遵守各项规章制度,维护群众利益,尽力减少工程施工给当地群众带来的不便。(四)我项目部将委托地方环保监测部门按国家规定的噪声值进行测定,并确定噪声扰民的范围。(五)对确定为夜间噪声

42、扰民范围内的居民,根据居民受污染的程度,按批准的超噪声标准值夜间施工工期,以相应标准对每户给予补偿。(六)现场设立群众来访接待处,并配备热线电话,24小时接待来访来电,对所有问题均在24小时内予以答复。(七)与街道办事处、居民代表、派出所共同开展创建文明工地活动,通过沟通和融洽关系减少或防止民扰。(八)建立节假日走访制度,对孤寡老人和家中有困难的居民开展“学雷锋、送温暖”的义务活动。对周围居民的水、电、暖等根据居民要求进行免费维修。(九)依法处理各种扰乱正常施工秩序的行为和责任人。对不管采取何种措施都仍然阻挠正常施工的人或行为,依法向有关部门申请遵照法律法规进行处理。第五章 工程部署第一节 项

43、目组织机构及人员职责一、项目组织机构施工组织是管理中的一项重要职能,建立精干、高效的项目组织机构并使之正常运行,是实现建设工程目标的前提条件。根据集权与分权统一原则、专业分工与协作统一原则、管理跨度与管理层次统一原则、权责一致原则、配置合理原则、经济效率原则、弹性原则,并结合本工程的建设规模、性质和工期要求,建立本工程的项目经理部。本工程将委派具有同类工程总承包经验及能力的国家一级项目经理丁生才和具有同类型工程施工管理经验的高素质的管理人员组成项目经理部,以项目经理为核心,充分发挥企业的整体优势,以全面质量管理为中心环节,以专业管理和计算机管理相结合的科学化管理手段,以高效率地实现工程项目综合目标为目的,以合同管理为依据,对工程项目进行全过程、全方位的计划、组织、管理、协调与控制。出色地实现质量方针、质量目标以及对业主的承诺,如期向业主交付一个精品工程。详见附图:工程项目部组织机构图。二、单位总部指挥部主要职责(一)指挥部主要职责单位总部成立针对本项目的专门组织机构工程指挥部,作为对本项目的技术、合约、物资供应、人力资源、设计、管理等的后盾

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 学术论文 > 毕业论文/毕业设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
