资源描述

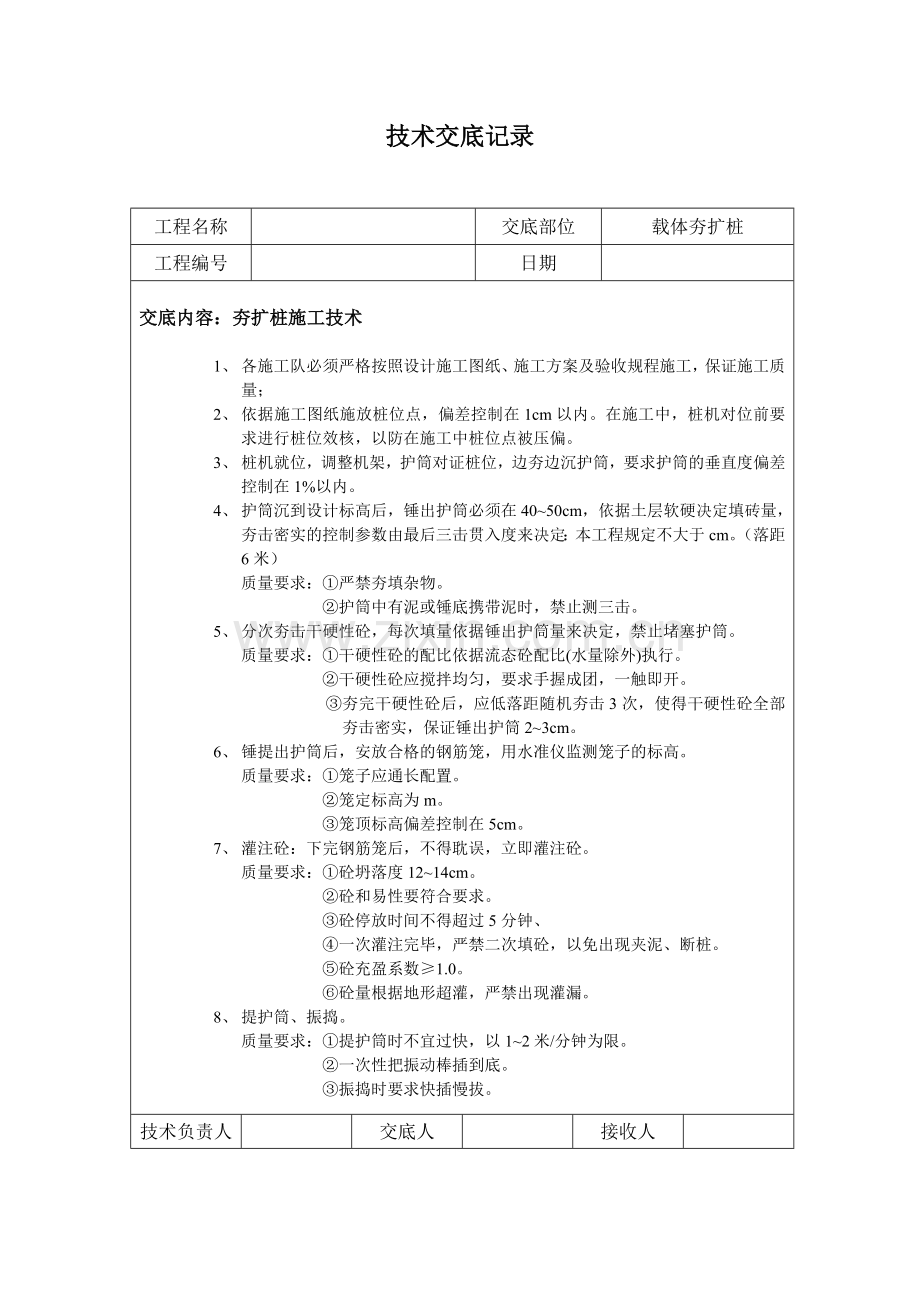

技术交底记录 工程名称 交底部位 载体夯扩桩 工程编号 日期 交底内容:夯扩桩施工技术 1、 各施工队必须严格按照设计施工图纸、施工方案及验收规程施工,保证施工质量; 2、 依据施工图纸施放桩位点,偏差控制在1cm以内。在施工中,桩机对位前要求进行桩位效核,以防在施工中桩位点被压偏。 3、 桩机就位,调整机架,护筒对证桩位,边夯边沉护筒,要求护筒的垂直度偏差控制在1%以内。 4、 护筒沉到设计标高后,锤出护筒必须在40~50cm,依据土层软硬决定填砖量,夯击密实的控制参数由最后三击贯入度来决定:本工程规定不大于cm。(落距6米) 质量要求:①严禁夯填杂物。 ②护筒中有泥或锤底携带泥时,禁止测三击。 5、 分次夯击干硬性砼,每次填量依据锤出护筒量来决定,禁止堵塞护筒。 质量要求:①干硬性砼的配比依据流态砼配比(水量除外)执行。 ②干硬性砼应搅拌均匀,要求手握成团,一触即开。 ③夯完干硬性砼后,应低落距随机夯击3次,使得干硬性砼全部夯击密实,保证锤出护筒2~3cm。 6、 锤提出护筒后,安放合格的钢筋笼,用水准仪监测笼子的标高。 质量要求:①笼子应通长配置。 ②笼定标高为m。 ③笼顶标高偏差控制在5cm。 7、 灌注砼:下完钢筋笼后,不得耽误,立即灌注砼。 质量要求:①砼坍落度12~14cm。 ②砼和易性要符合要求。 ③砼停放时间不得超过5分钟、 ④一次灌注完毕,严禁二次填砼,以免出现夹泥、断桩。 ⑤砼充盈系数≥1.0。 ⑥砼量根据地形超灌,严禁出现灌漏。 8、 提护筒、振捣。 质量要求:①提护筒时不宜过快,以1~2米/分钟为限。 ②一次性把振动棒插到底。 ③振捣时要求快插慢拔。 技术负责人 交底人 接收人 技术交底记录 工程名称 交底部位 砼搅拌 工程编号 日期 交底内容:砼搅拌,浇筑和振捣,试块留置和养护。 1、 本工程采用C配合比。 水泥 砂子 石子 水 配合比 每盘重(kg) 2、 砼所用原材料必须经复试合格后方可使用。 3、 砼施工中,严格执行配合比,坍落度准确(坍落度:120~140mm)。 4、 砼减半要充分,不得少于120秒。 5、 砼浇注要连续,不准超过30分钟。 6、 砼浇注量要大于理论量,依次浇注完毕,严禁二次填砼,以免出现夹泥、断桩。 7、 砼振捣要充分,采用快插慢拔大方法。 8、 每天留置一组试块,制作要有见证,振捣要充分,严禁有气泡和离析现象,拆模时间不小于24小时,且不大于48小时为宜,要保证试块表面平整,无缺棱掉角现象。 9、 标养试块必须送实验室进行标养。 技术负责人 交底人 接收人 技术交底记录 工程名称 交底部位 钢筋笼制作 工程编号 日期 交底内容:钢筋笼制作 1、 进场钢筋必须要有正式的出厂合格证,并对其进行现场抽检,检验合格后,方可使用。 2、 本工程主筋采用,加箍筋采用,螺旋筋采用。 3、 箍筋、螺旋筋与主筋连接用点焊或绑扎。 4、 箍筋、螺旋筋与主筋点焊要牢固,不得有烧伤、咬肉现象。 5、 钢筋笼必须加保护层,保护层应沿钢筋笼设置上中下三道。 6、 成品钢筋笼不宜堆放过高,以防变形。 7、 钢筋笼尺寸: 技术负责人 交底人 接收人
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
